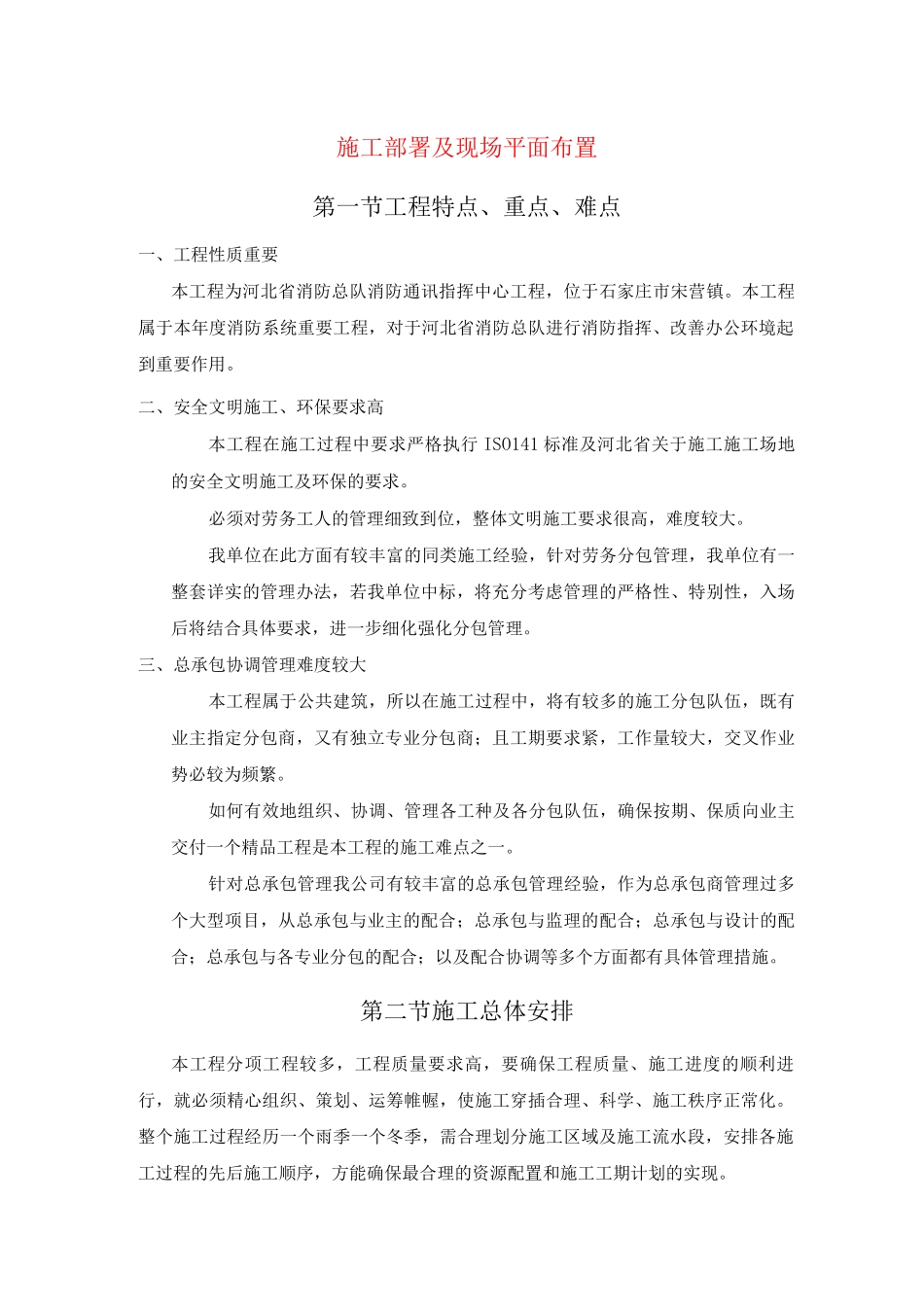

施工部署及现场平面布置第一节工程特点、重点、难点一、工程性质重要本工程为河北省消防总队消防通讯指挥中心工程,位于石家庄市宋营镇
本工程属于本年度消防系统重要工程,对于河北省消防总队进行消防指挥、改善办公环境起到重要作用
二、安全文明施工、环保要求高本工程在施工过程中要求严格执行 ISO141 标准及河北省关于施工施工场地的安全文明施工及环保的要求
必须对劳务工人的管理细致到位,整体文明施工要求很高,难度较大
我单位在此方面有较丰富的同类施工经验,针对劳务分包管理,我单位有一整套详实的管理办法,若我单位中标,将充分考虑管理的严格性、特别性,入场后将结合具体要求,进一步细化强化分包管理
三、总承包协调管理难度较大本工程属于公共建筑,所以在施工过程中,将有较多的施工分包队伍,既有业主指定分包商,又有独立专业分包商;且工期要求紧,工作量较大,交叉作业势必较为频繁
如何有效地组织、协调、管理各工种及各分包队伍,确保按期、保质向业主交付一个精品工程是本工程的施工难点之一
针对总承包管理我公司有较丰富的总承包管理经验,作为总承包商管理过多个大型项目,从总承包与业主的配合;总承包与监理的配合;总承包与设计的配合;总承包与各专业分包的配合;以及配合协调等多个方面都有具体管理措施
第二节施工总体安排本工程分项工程较多,工程质量要求高,要确保工程质量、施工进度的顺利进行,就必须精心组织、策划、运筹帷幄,使施工穿插合理、科学、施工秩序正常化
整个施工过程经历一个雨季一个冬季,需合理划分施工区域及施工流水段,安排各施工过程的先后施工顺序,方能确保最合理的资源配置和施工工期计划的实现

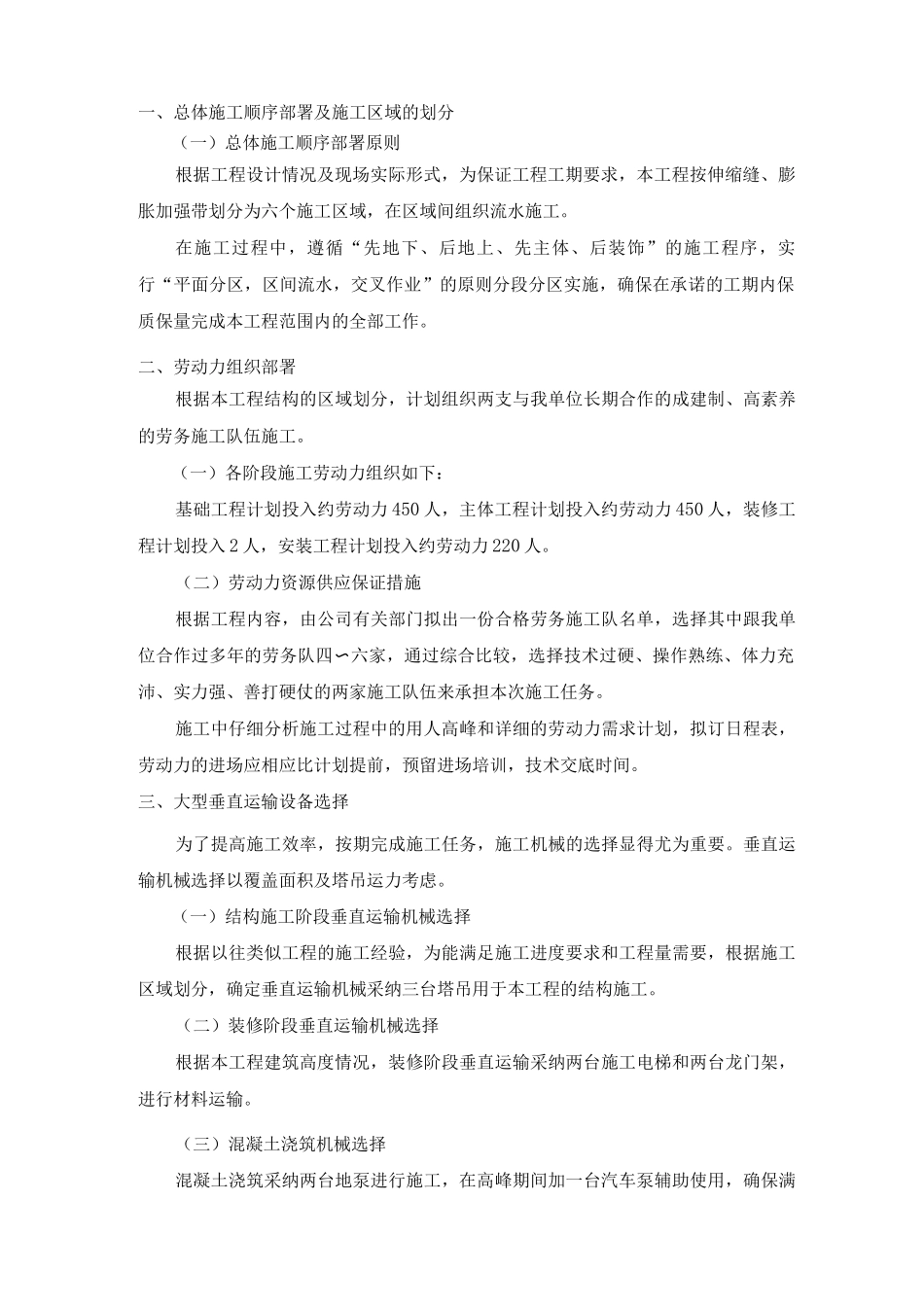

一、总体施工顺序部署及施工区域的划分(一)总体施工顺序部署原则根据工程设计情况及现场实际形式,为保证工程工期要求,本工程按伸缩缝、膨胀加强带划分为六个施工区域,在区域间组织流水施工
在施工过程中,遵循“先地下、后地上、先
