无垫铁钢结构安装施工工法(地脚螺栓承载式措施螺母施工方法)前言钢结构工程在现今各行业中应用较为广泛,在我电建行业的应用更为普遍,从汽机主厂房、锅炉主厂房的大型钢结构建筑,到临时建筑的轻型钢结构等,因其施工工期短,环境污染小等优点而在大量的采纳
钢结构工程一层钢柱的的安装,在一幢钢结构建筑物的安装中意义重大,而且也是人力、物力、时间投入最大的施工阶段
一般钢结构与基础的连接采纳地脚螺栓的连接形式,而以往传统的第一层钢柱的连接一般采纳斜方垫铁找平后进行安装连接
相较于采纳垫铁施工时耗时、耗力、耗物;这里推举的“地脚螺栓自承载式钢柱安装方法”即钢柱底板直接安放于调整好的地脚螺栓螺母上,此方法将大大节约时间、人力、物力
工法特点措施用料成本投入小,省略工人对基础研磨工序,方法简便,节约起重机械工作台班,钢柱安装就位后调整简便等
适用范围适用于四根及以上地脚螺栓的柱基础,要求必须有平整柱底板的钢柱
适用于单独吊装的钢柱,且吊装重心要与钢柱较为平行
并适用于满足上诉条件,且有足够操作空间的设备安装

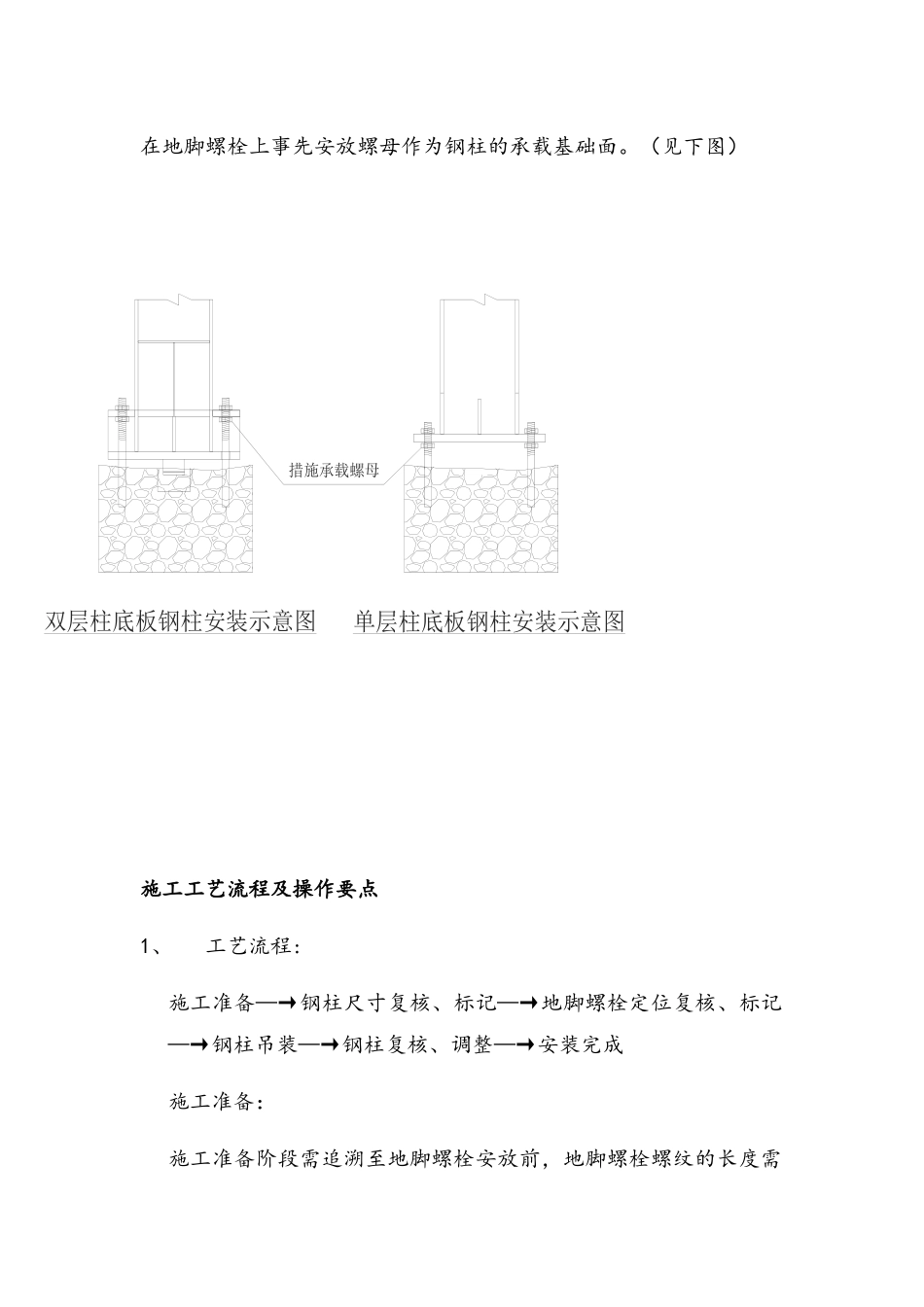

工艺原理在地脚螺栓上事先安放螺母作为钢柱的承载基础面

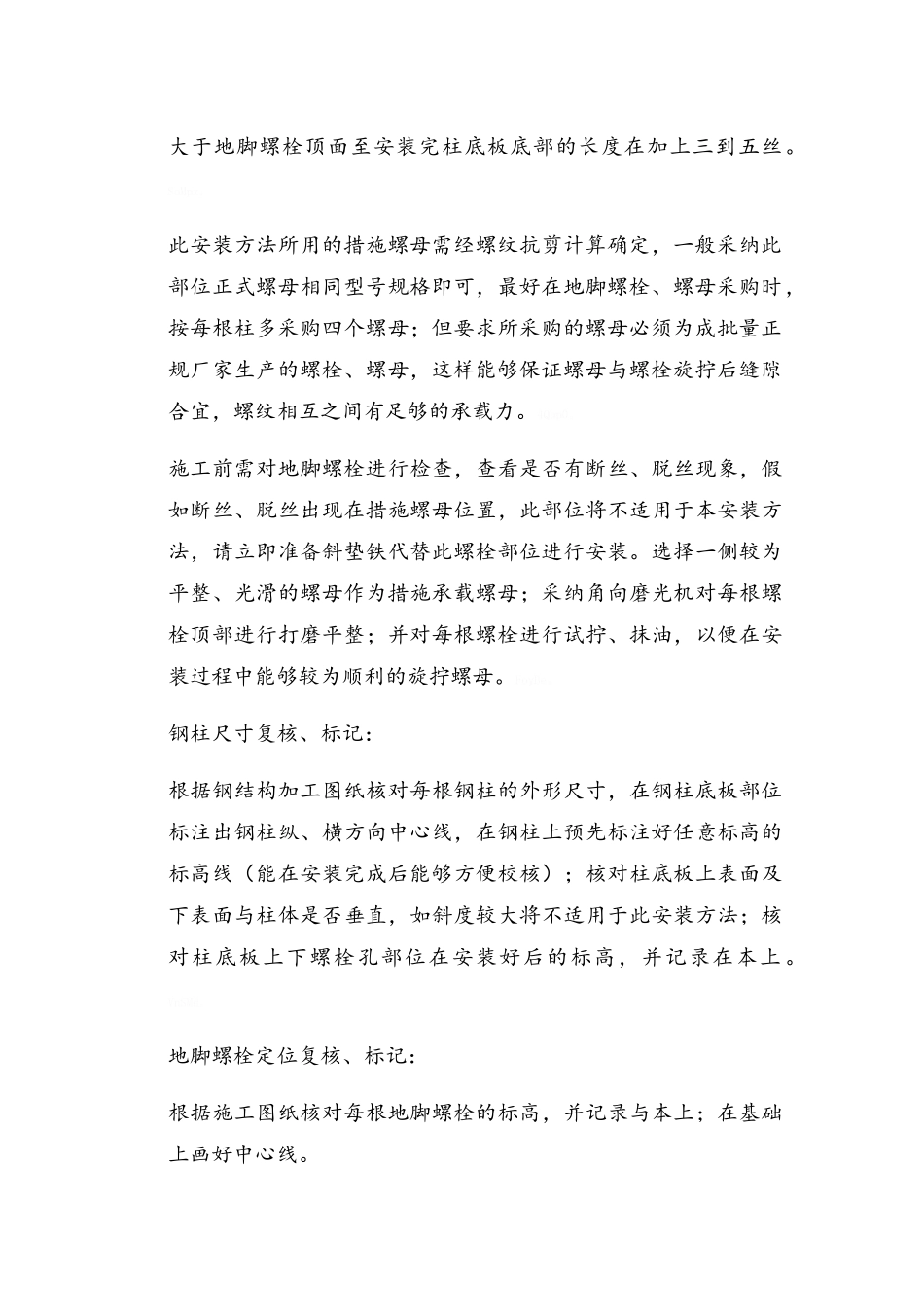

(见下图)施工工艺流程及操作要点1、工艺流程:施工准备—→钢柱尺寸复核、标记—→地脚螺栓定位复核、标记—→钢柱吊装—→钢柱复核、调整—→安装完成施工准备:施工准备阶段需追溯至地脚螺栓安放前,地脚螺栓螺纹的长度需双层柱底板钢柱安装示意图单层柱底板钢柱安装示意图措施承载螺母大于地脚螺栓顶面至安装完柱底板底部的长度在加上三到五丝
此安装方法所用的措施螺母需经螺纹抗剪计算确定,一般采纳此部位正式螺母相同型号规格即可,最好在地脚螺栓、螺母采购时,按每根柱多采购四个螺母;但要求所采购的螺母必须为成批量正规厂家生产的螺栓、螺母,这样能够保证螺母与螺栓旋拧后缝隙合宜,螺纹相互之间有足够的承载力
