暖通及给排水工程施工方案一、给排水安装工程1、给水系统生活给水管管材:PP-R 管
(1 )给水管道安装工艺流程:材料验收 T 预制加工 T 弹线 T 干管安装 T 阀门安装 T 支管安装 T单项试压 T 防腐保温 T 管道冲洗(2 )施工方法:A、用一个自调式聚熔焊机把管件和接头联接在一起温度为 260 度
把机器接通电源(220V)并等待片刻,当绿灯闪耀说明已达到焊接温度,开始工作
B、焊接步骤:a、管道和接头的表面要保证平稳,清洁,无油
b、在管道擦入深度作记号(5/6 )接头的套入深度
c、把整个嵌入深度加热,包括管道和接头,在焊接工具上进行
d、当加热时间完成后之后(见表),把管道平稳而均匀地锥入接头中,形成牢固而完美的结合
e、在管道和接头焊接之后的几秒钟之内,可以调节接头位置(见表)
(3)给水管道安装注意事项A、有时在墙内进行某些连接,要注意在这种结合地点有足够的操作空间,可以操作
B、给水管道试验压力为工作压力的 1
5 倍,30 分钟内水压不跌落为合格
C、给水系统交会使用前必须进行通水试验,并做好记录
D、生活给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家《生活饮用水标准》方可使用
E、消毒检验:水压试验合格后,管网必须冲洗消毒,余氯量达 0
3mg/l(24 小时后)标准方可使用
2、排水系统排水管及雨水管均采纳硬聚氯乙烯给水塑料管,粘接
距地面 2m 以下采纳球墨铸铁管,并按法律规范在立管和横管上设伸缩节

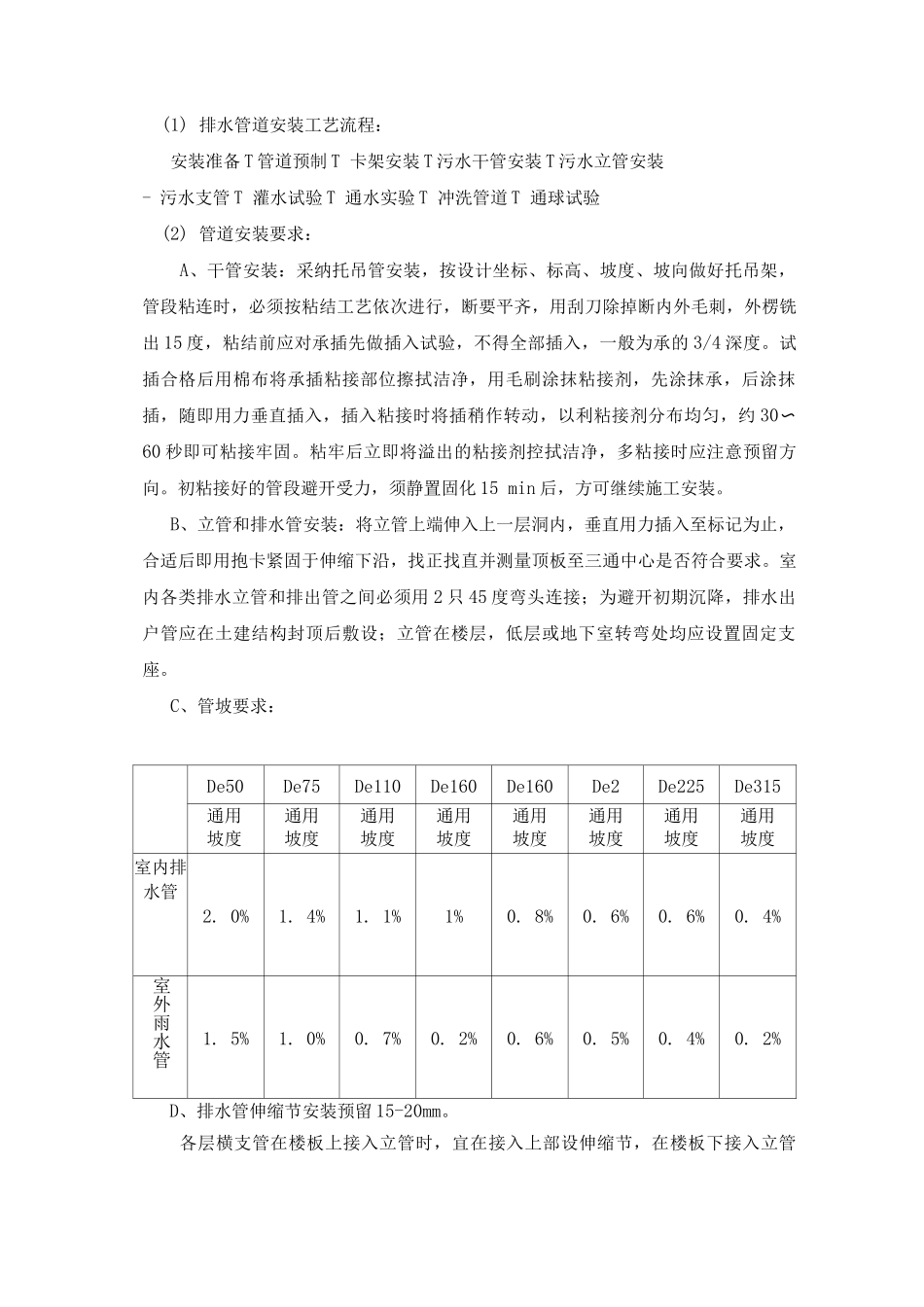

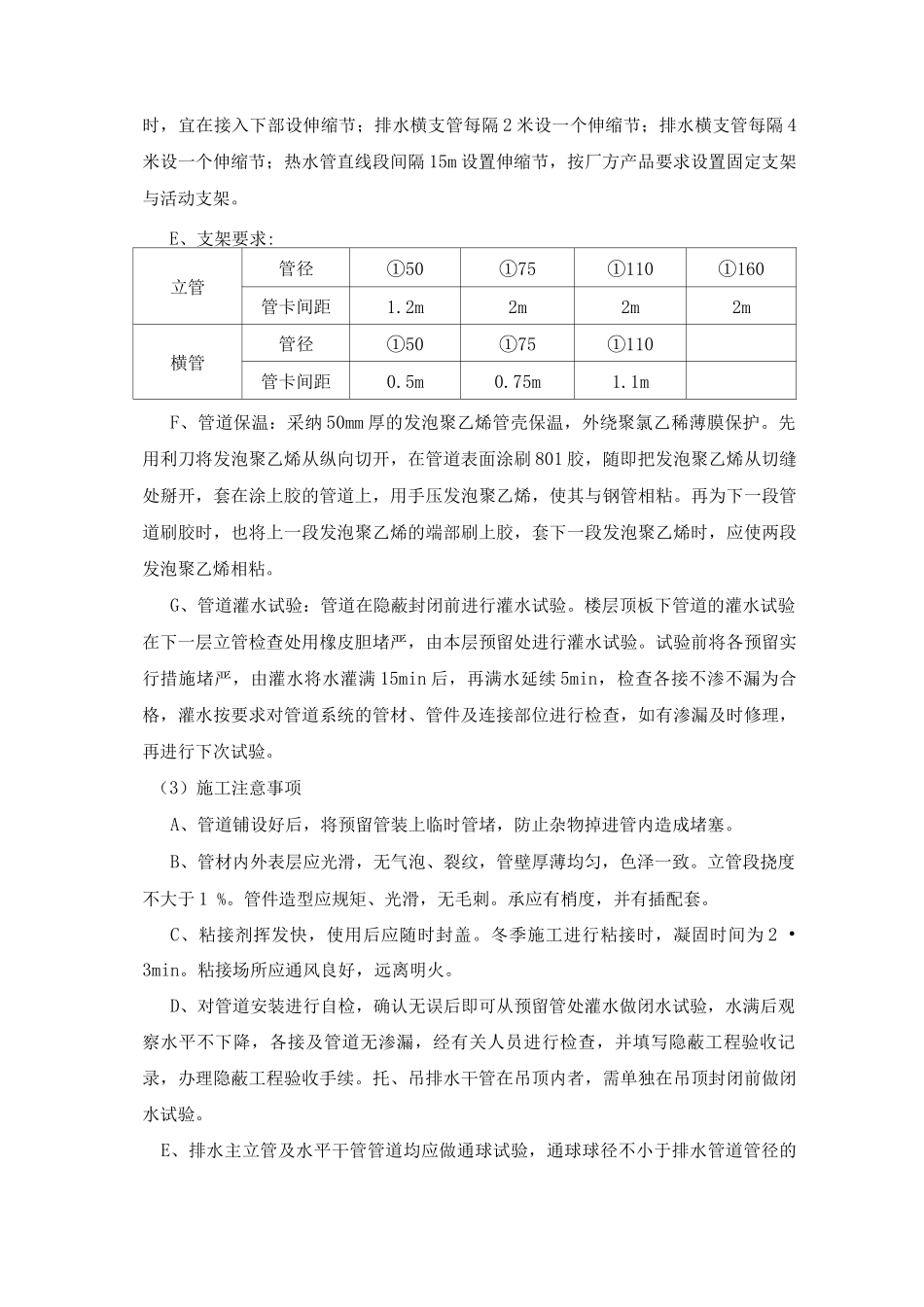

(1) 排水管道安装工艺流程:安装准备 T 管道预制 T 卡架安装 T 污水干管安装 T 污水立管安装- 污水支管 T 灌水试验 T 通水实验 T 冲洗管道 T 通球试验(2) 管道安装要求:A、干管安装:采纳托吊管安装,按设计坐标、标高、坡度、坡向做好托吊架,管段粘连时,必须按粘结工艺依次进行,断要平齐,用刮刀除掉断内外
