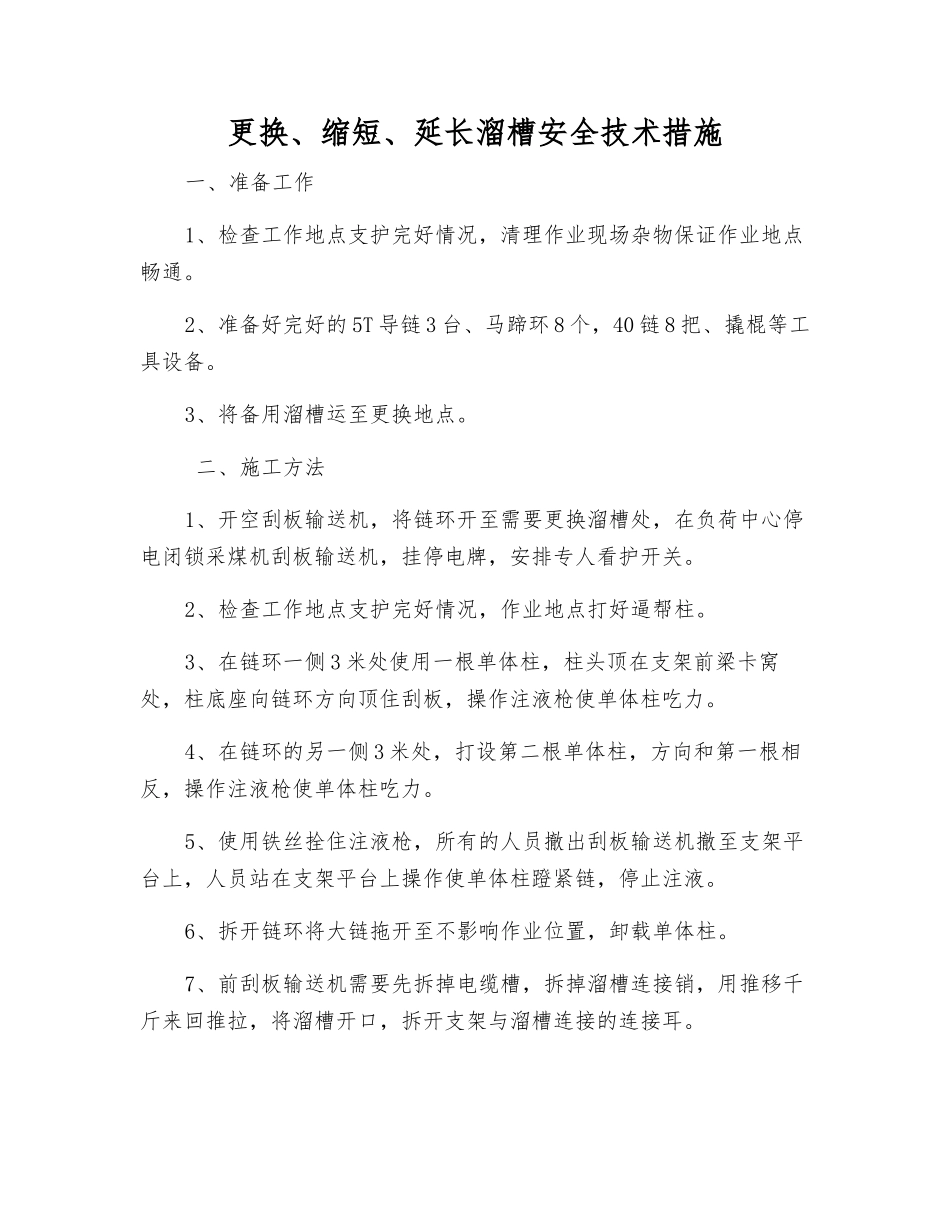

更换、缩短、延长溜槽安全技术措施一、准备工作1、检查工作地点支护完好情况,清理作业现场杂物保证作业地点畅通
2、准备好完好的 5T 导链 3 台、马蹄环 8 个,40 链 8 把、撬棍等工具设备
3、将备用溜槽运至更换地点
二、施工方法1、开空刮板输送机,将链环开至需要更换溜槽处,在负荷中心停电闭锁采煤机刮板输送机,挂停电牌,安排专人看护开关
2、检查工作地点支护完好情况,作业地点打好逼帮柱
3、在链环一侧 3 米处使用一根单体柱,柱头顶在支架前梁卡窝处,柱底座向链环方向顶住刮板,操作注液枪使单体柱吃力
4、在链环的另一侧 3 米处,打设第二根单体柱,方向和第一根相反,操作注液枪使单体柱吃力
5、使用铁丝拴住注液枪,所有的人员撤出刮板输送机撤至支架平台上,人员站在支架平台上操作使单体柱蹬紧链,停止注液
6、拆开链环将大链拖开至不影响作业位置,卸载单体柱
7、前刮板输送机需要先拆掉电缆槽,拆掉溜槽连接销,用推移千斤来回推拉,将溜槽开口,拆开支架与溜槽连接的连接耳

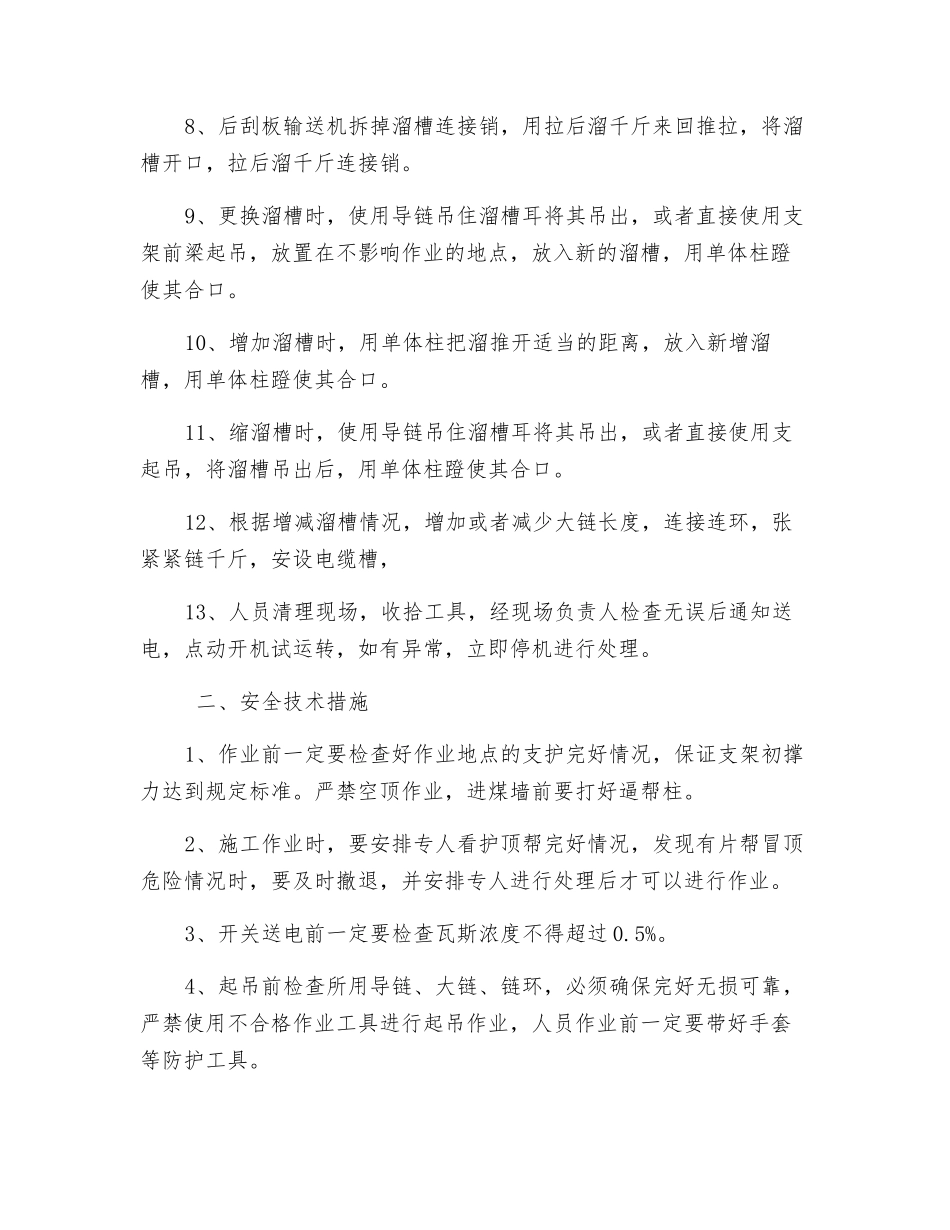

8、后刮板输送机拆掉溜槽连接销,用拉后溜千斤来回推拉,将溜槽开口,拉后溜千斤连接销
9、更换溜槽时,使用导链吊住溜槽耳将其吊出,或者直接使用支架前梁起吊,放置在不影响作业的地点,放入新的溜槽,用单体柱蹬使其合口
10、增加溜槽时,用单体柱把溜推开适当的距离,放入新增溜槽,用单体柱蹬使其合口
11、缩溜槽时,使用导链吊住溜槽耳将其吊出,或者直接使用支起吊,将溜槽吊出后,用单体柱蹬使其合口
12、根据增减溜槽情况,增加或者减少大链长度,连接连环,张紧紧链千斤,安设电缆槽,13、人员清理现场,收拾工具,经现场负责人检查无误后通知送电,点动开机试运转,如有异常,立即停机进行处理

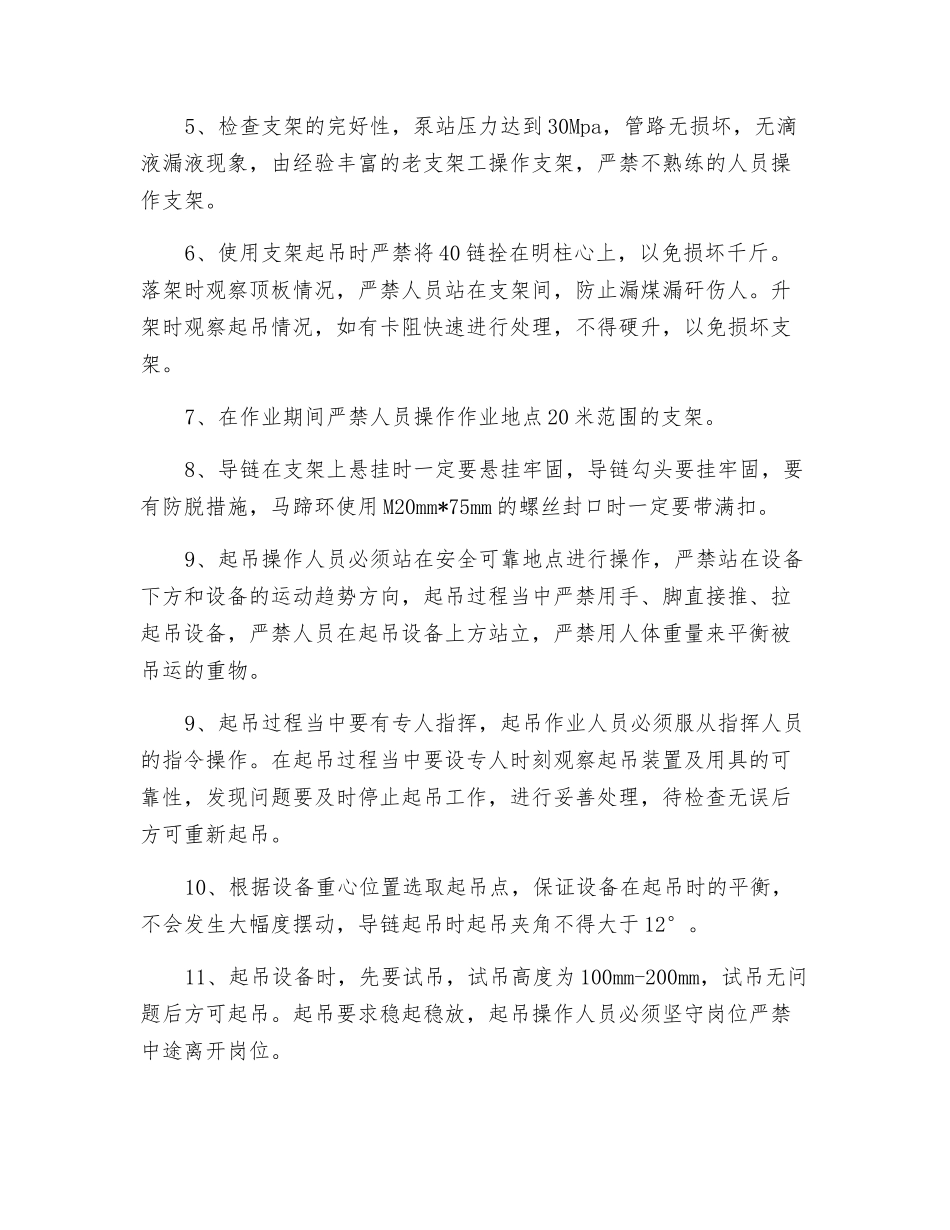

二、安全技术措施1、作业前一定要检查好作业地点的支护完好情况,保证支架初撑力达到规定标准
严禁空顶作业,进煤墙前要打好逼帮柱
2、施工作业时,要
