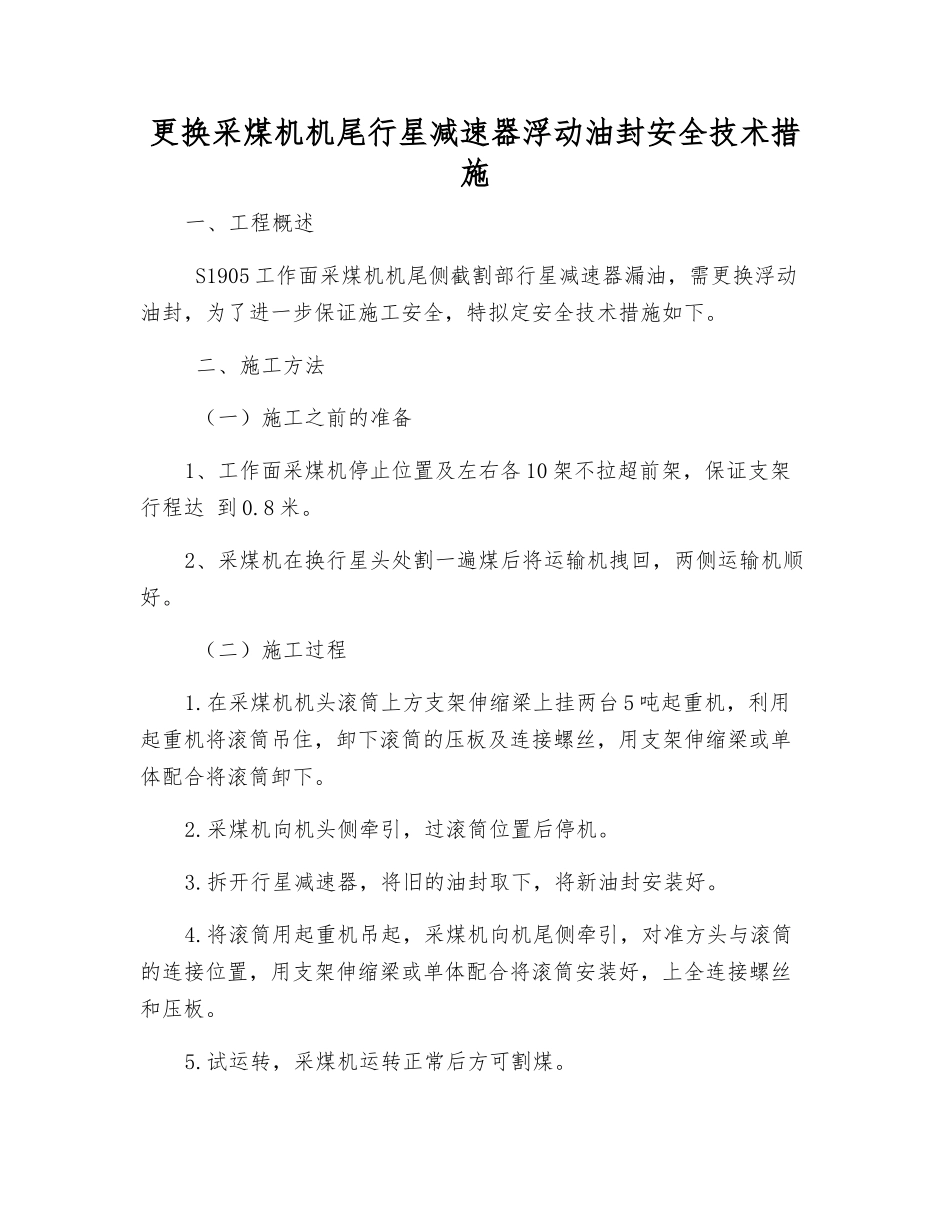

更换采煤机机尾行星减速器浮动油封安全技术措施一、工程概述 S1905 工作面采煤机机尾侧截割部行星减速器漏油,需更换浮动油封,为了进一步保证施工安全,特拟定安全技术措施如下
二、施工方法 (一)施工之前的准备1、工作面采煤机停止位置及左右各 10 架不拉超前架,保证支架行程达 到 0
2、采煤机在换行星头处割一遍煤后将运输机拽回,两侧运输机顺好
(二)施工过程1
在采煤机机头滚筒上方支架伸缩梁上挂两台 5 吨起重机,利用起重机将滚筒吊住,卸下滚筒的压板及连接螺丝,用支架伸缩梁或单体配合将滚筒卸下
采煤机向机头侧牵引,过滚筒位置后停机
拆开行星减速器,将旧的油封取下,将新油封安装好
将滚筒用起重机吊起,采煤机向机尾侧牵引,对准方头与滚筒的连接位置,用支架伸缩梁或单体配合将滚筒安装好,上全连接螺丝和压板
试运转,采煤机运转正常后方可割煤

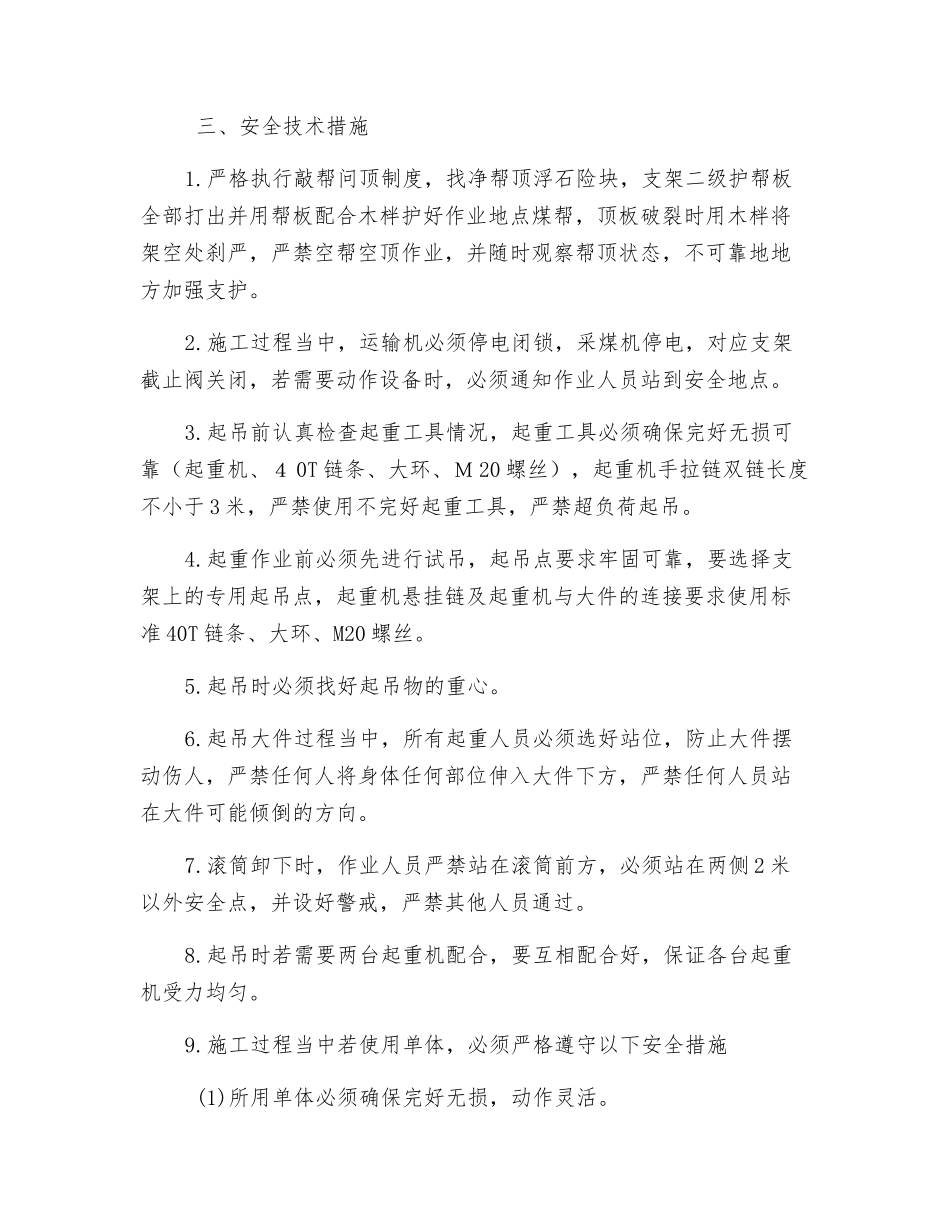

三、安全技术措施1
严格执行敲帮问顶制度,找净帮顶浮石险块,支架二级护帮板全部打出并用帮板配合木柈护好作业地点煤帮,顶板破裂时用木柈将架空处刹严,严禁空帮空顶作业,并随时观察帮顶状态,不可靠地地方加强支护
施工过程当中,运输机必须停电闭锁,采煤机停电,对应支架截止阀关闭,若需要动作设备时,必须通知作业人员站到安全地点
起吊前认真检查起重工具情况,起重工具必须确保完好无损可靠(起重机、4 0T 链条、大环、M 20 螺丝),起重机手拉链双链长度不小于 3 米,严禁使用不完好起重工具,严禁超负荷起吊
起重作业前必须先进行试吊,起吊点要求牢固可靠,要选择支架上的专用起吊点,起重机悬挂链及起重机与大件的连接要求使用标准 40T 链条、大环、M20 螺丝
起吊时必须找好起吊物的重心

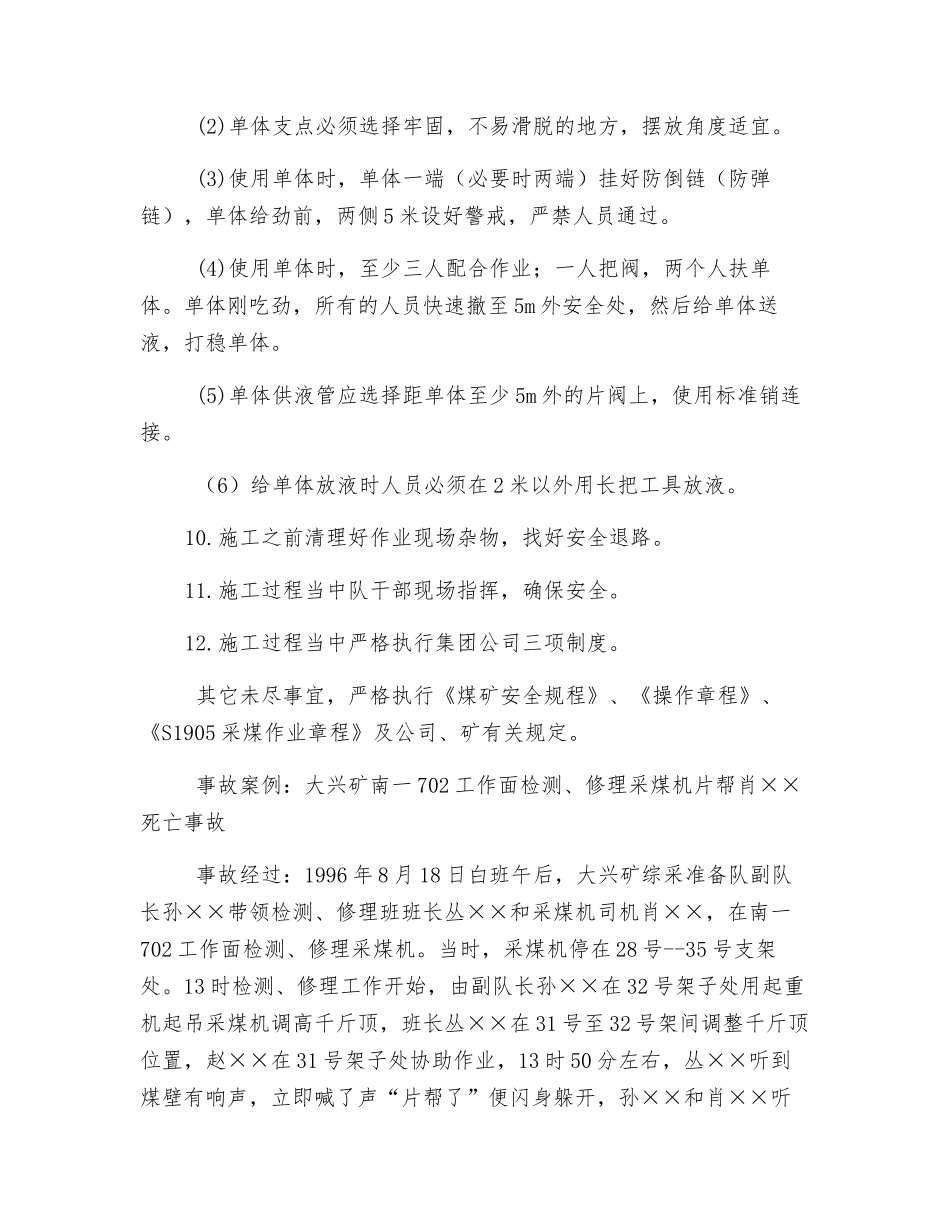

起吊大件过程当中,所有起重人员必须选好站位,防止大件摆动伤人,严禁任何人将身体任何部位伸入大件下方,严禁任何人员站在大件可能
