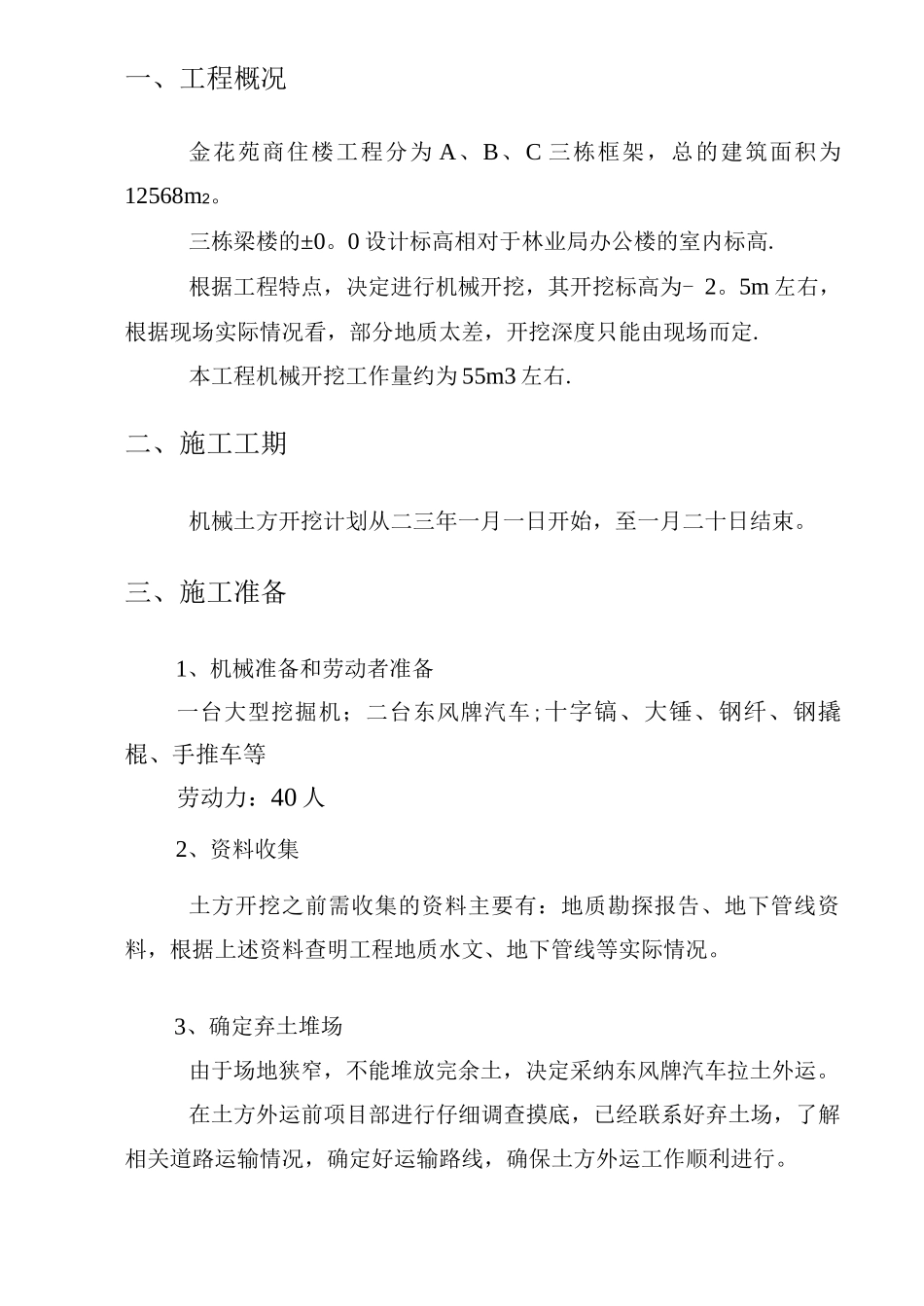

广西德宁房地产金花苑商住楼工程A、B、C 栋机械开挖土方工程施工方案编制单位:广西区二建二分金花苑商住楼工程项目部编制日期:二二年十二月二十八日一、工程概况金花苑商住楼工程分为 A、B、C 三栋框架,总的建筑面积为 12568m2
三栋梁楼的±0
0 设计标高相对于林业局办公楼的室内标高
根据工程特点,决定进行机械开挖,其开挖标高为- 2
5m 左右,根据现场实际情况看,部分地质太差,开挖深度只能由现场而定
本工程机械开挖工作量约为 55m3 左右
二、施工工期机械土方开挖计划从二三年一月一日开始,至一月二十日结束
三、施工准备1、机械准备和劳动者准备一台大型挖掘机;二台东风牌汽车;十字镐、大锤、钢纤、钢撬棍、手推车等劳动力:40 人2、资料收集土方开挖之前需收集的资料主要有:地质勘探报告、地下管线资料,根据上述资料查明工程地质水文、地下管线等实际情况
3、确定弃土堆场由于场地狭窄,不能堆放完余土,决定采纳东风牌汽车拉土外运
在土方外运前项目部进行仔细调查摸底,已经联系好弃土场,了解相关道路运输情况,确定好运输路线,确保土方外运工作顺利进行
4、夜间施工灯具夜间作业时,要根据需要设置照明设施,在危险区域设置明显警戒标志
5、作业条件开挖前要清除或拆迁完成开挖区域内的上和地下障碍物,对靠近开挖范围的原有建筑物、电杆等实行防护或加固措施
完成临时施工道路的铺设,作好边坡防护或土壁加固的机具和材料准备
开挖范围内积水已排除完毕,地下水位降低至开挖范围底 5mm 以下
测量放线工作已完成
五、开挖方法1、防护及开挖顺序根据现场情况,开挖施工中因为现场土方堆放问题,只先开挖 C 栋-A 栋 B 栋依次开挖
根据收集到的资料,决定基坑防护采纳自然防护,坡度为 1:0
并准备好 1 根木桩,用来防止边坡坍塌
2、开挖方法土方开挖根据从上至下的顺序分层分段依次进行,随时作成一定的坡势,
