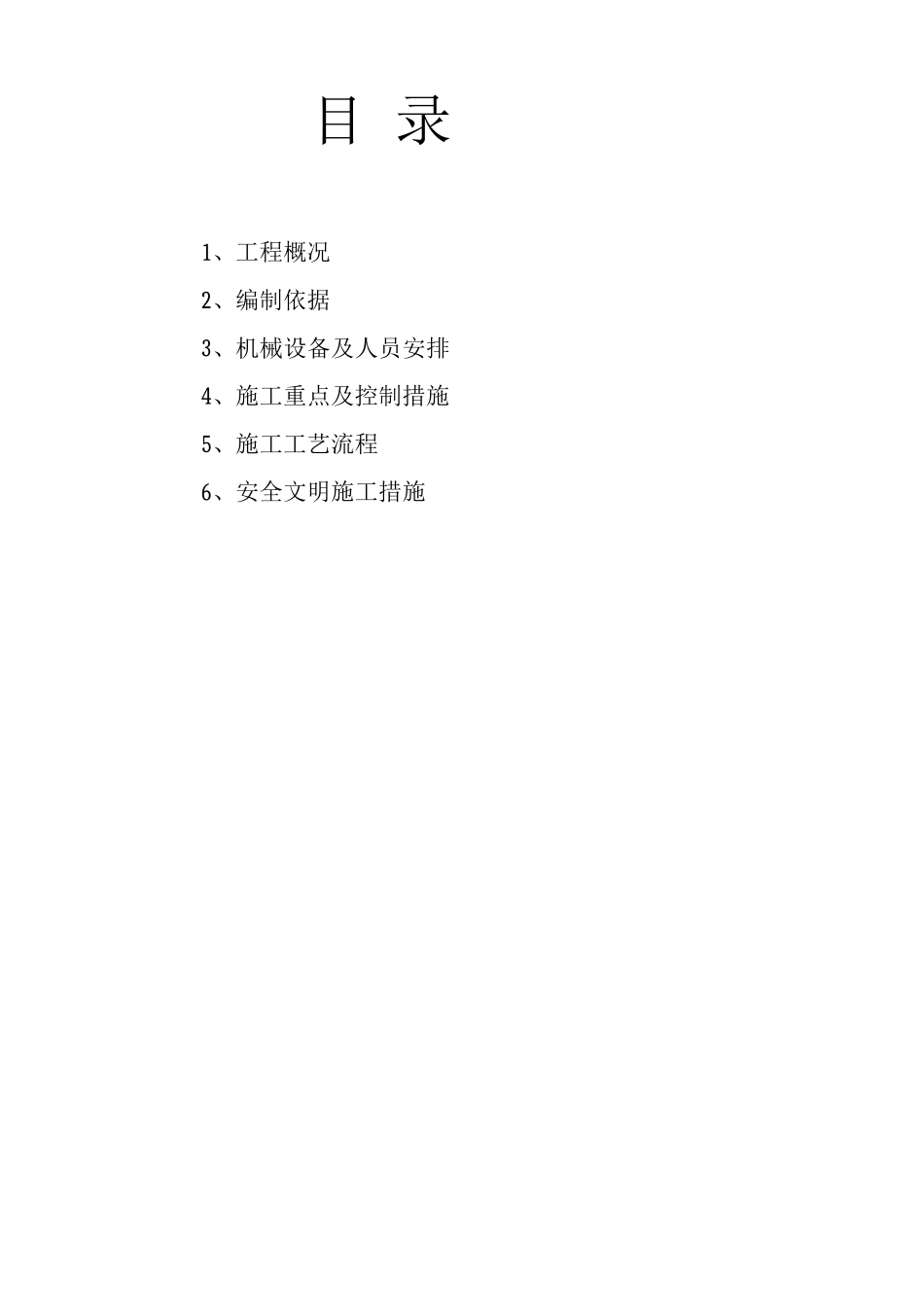

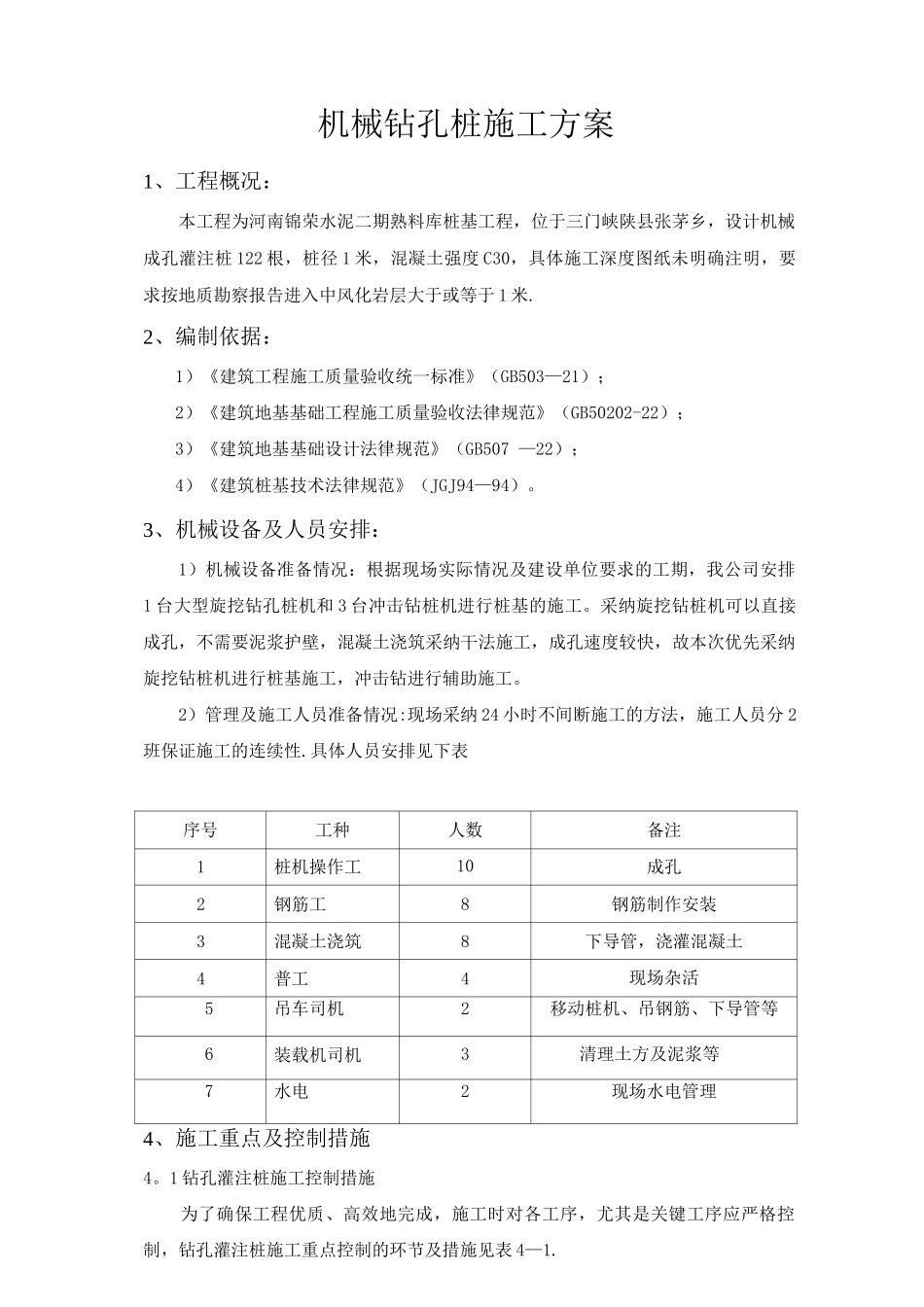

河南锦荣水泥二期熟料库工程机械钻孔桩施工方案编制:孟凡修审核: 田维璞审核:徐良策日期:2025 年 7 月 28 日目 录1、工程概况2、编制依据3、机械设备及人员安排4、施工重点及控制措施5、施工工艺流程6、安全文明施工措施机械钻孔桩施工方案1、工程概况:本工程为河南锦荣水泥二期熟料库桩基工程,位于三门峡陕县张茅乡,设计机械成孔灌注桩 122 根,桩径 1 米,混凝土强度 C30,具体施工深度图纸未明确注明,要求按地质勘察报告进入中风化岩层大于或等于 1 米
2、编制依据:1)《建筑工程施工质量验收统一标准》(GB503—21);2)《建筑地基基础工程施工质量验收法律规范》(GB50202-22);3)《建筑地基基础设计法律规范》(GB507 —22);4)《建筑桩基技术法律规范》(JGJ94—94)
3、机械设备及人员安排:1)机械设备准备情况:根据现场实际情况及建设单位要求的工期,我公司安排1 台大型旋挖钻孔桩机和 3 台冲击钻桩机进行桩基的施工
采纳旋挖钻桩机可以直接成孔,不需要泥浆护壁,混凝土浇筑采纳干法施工,成孔速度较快,故本次优先采纳旋挖钻桩机进行桩基施工,冲击钻进行辅助施工
2)管理及施工人员准备情况:现场采纳 24 小时不间断施工的方法,施工人员分 2班保证施工的连续性
具体人员安排见下表序号工种人数备注1桩机操作工10成孔2钢筋工8钢筋制作安装3混凝土浇筑8下导管,浇灌混凝土4普工4现场杂活5吊车司机2移动桩机、吊钢筋、下导管等6装载机司机3清理土方及泥浆等7水电2现场水电管理4、施工重点及控制措施4
1 钻孔灌注桩施工控制措施为了确保工程优质、高效地完成,施工时对各工序,尤其是关键工序应严格控制,钻孔灌注桩施工重点控制的环节及措施见表 4—1
表 4—1 重点控制环节及控制措施施工环节技术质量控制要点主要措施原材料① 材料规格型号是否与要求相符②原材
