机组环保 A 修工作总结 一、概述 11 号机组本次检修控制工期为 90 天,计划于 2025 年 3 月 1 日开始,2025 年 5 月 30日结束
环化分部环保除灰专业共策划常规项目 2 项;特别项目 1 项,实际于 2025 年2 月 25 日开始,至年 6 月 13 日结束,共计 110 天
环保专业 A 修以捞渣机大修为主线,主要实施捞渣机大修(包括捞渣机更换链条及刮板、捞渣机斜坡段更换耐磨板等)、吸收塔系统检修等机组检修项目
各专班组目完成情况统计如下: 专业 类型 计划 实际完成 未完成 新增 取消 变更 备注 五、管理总结 1
亮点梳理 1)项目策划齐全准确,备品备件的采购及到货跟踪及时、有效,备品备件验收按程序把关严格
2)自修项目各级参修人员跟踪到位,设备的解体时发现问题,及时通过解体报告会的形式向大修指挥部汇报,以确定设备修复的方案
设备修复阶段,根据作业文件要求,见证质量控制 W 点和 H 点,实行三级验收程序
3)各级技术人员与检修班组的沟通及时有效,亲临现场,全程跟踪,检修质量得到有效保证
4)委外项目队伍资质审查严格,承包商管理严格根据《法律规范》执行,项目负责人能够做到全过程跟踪,能够做到同时上下班并参加委外队伍的班前班后会

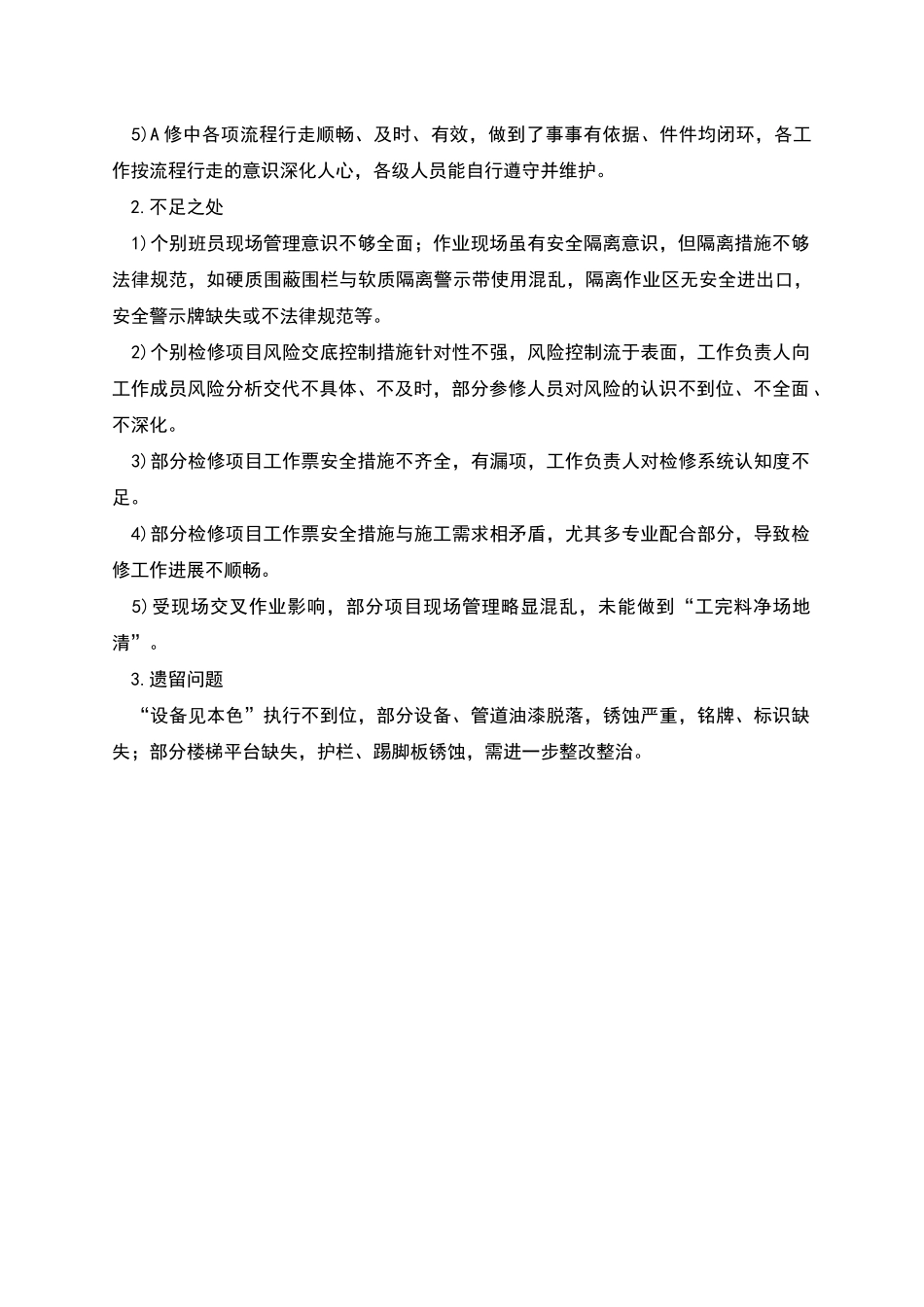

5)A 修中各项流程行走顺畅、及时、有效,做到了事事有依据、件件均闭环,各工作按流程行走的意识深化人心,各级人员能自行遵守并维护
不足之处 1)个别班员现场管理意识不够全面;作业现场虽有安全隔离意识,但隔离措施不够法律规范,如硬质围蔽围栏与软质隔离警示带使用混乱,隔离作业区无安全进出口,安全警示牌缺失或不法律规范等
2)个别检修项目风险交底控制措施针对性不强,风险控制流于表面,工作负责人向工作成员风险分析交代不具体、不及时,部分参修人员对风险的认识不到位、不全面 、不深化
3)部分检修项目工作票安
