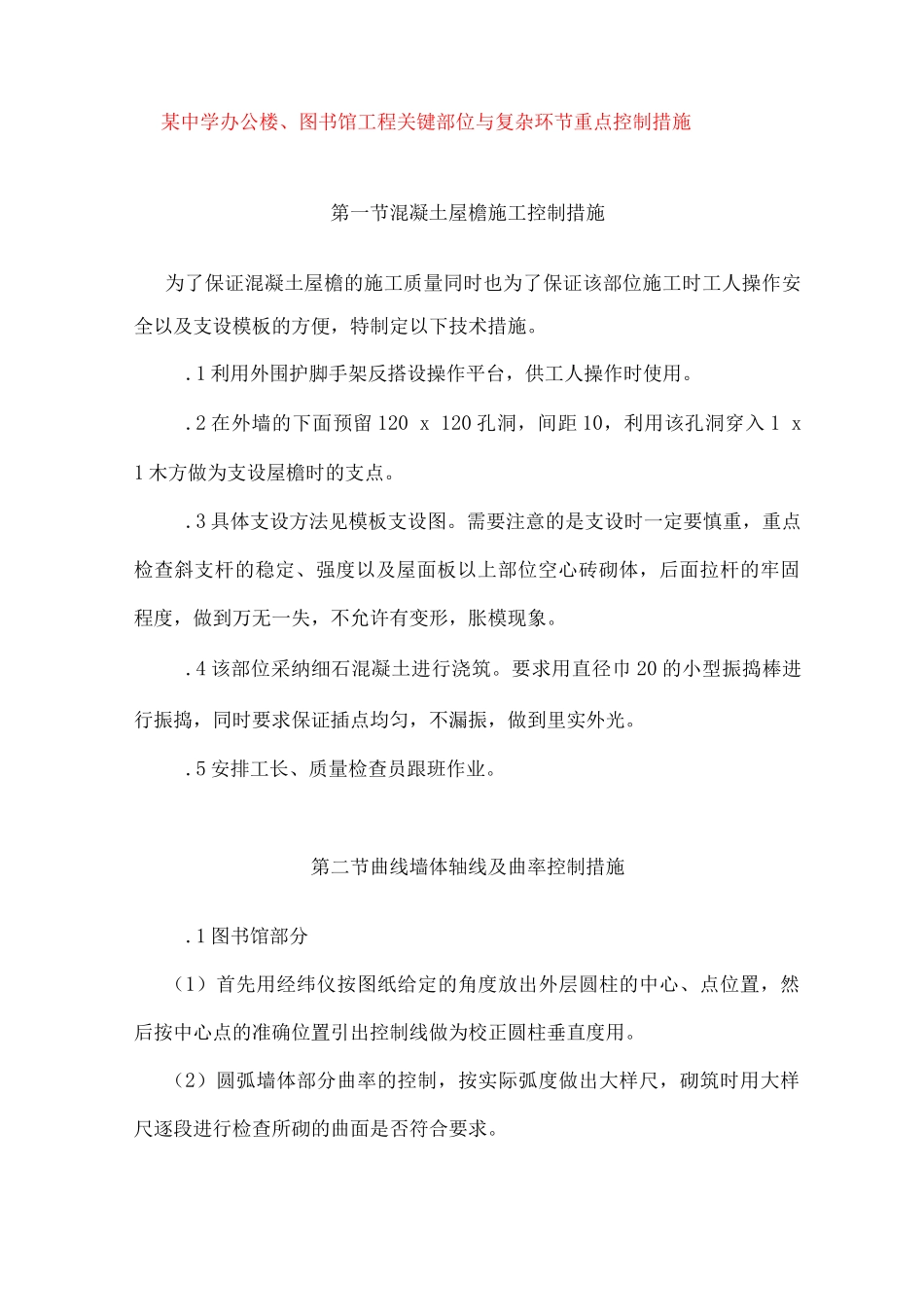

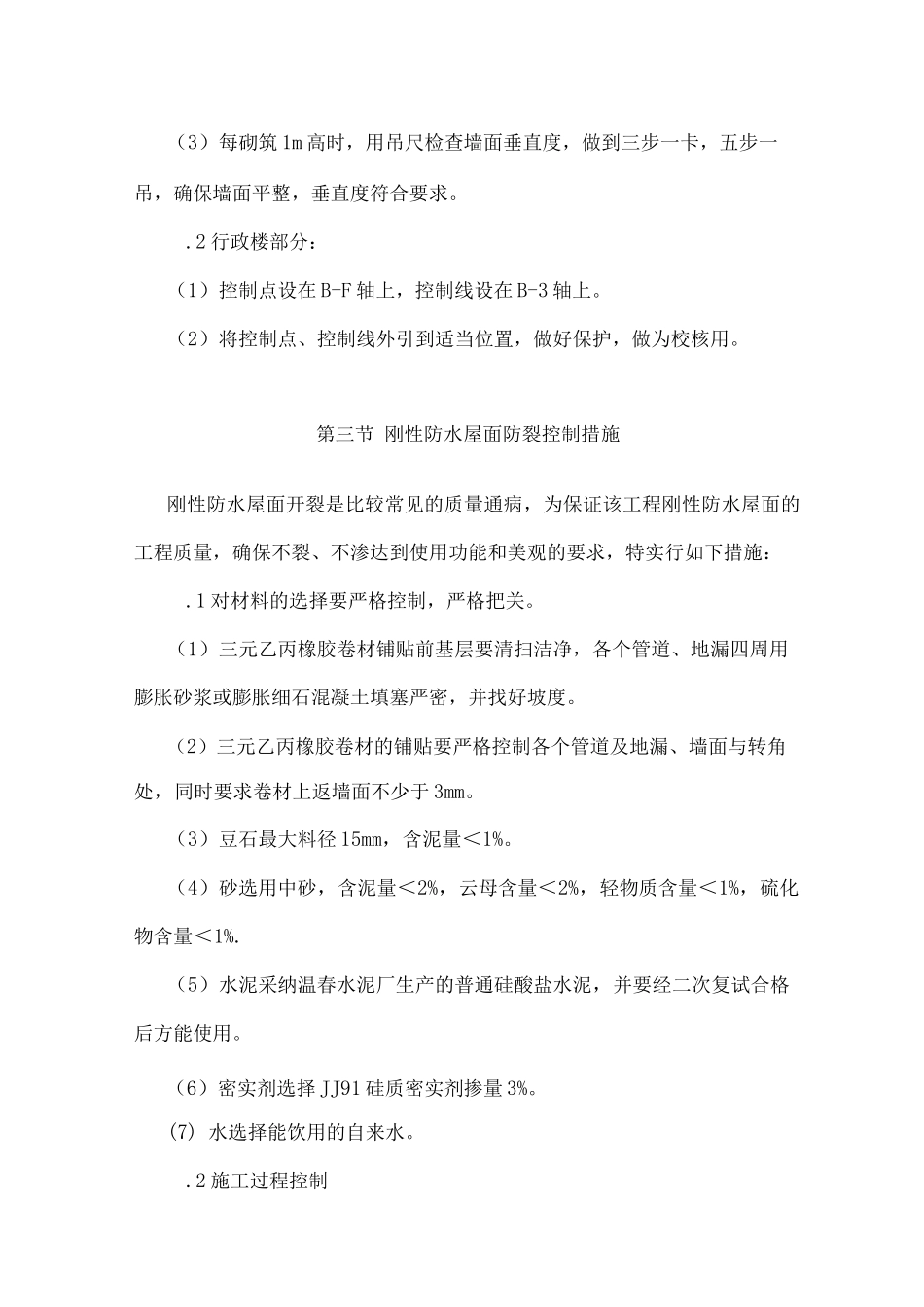

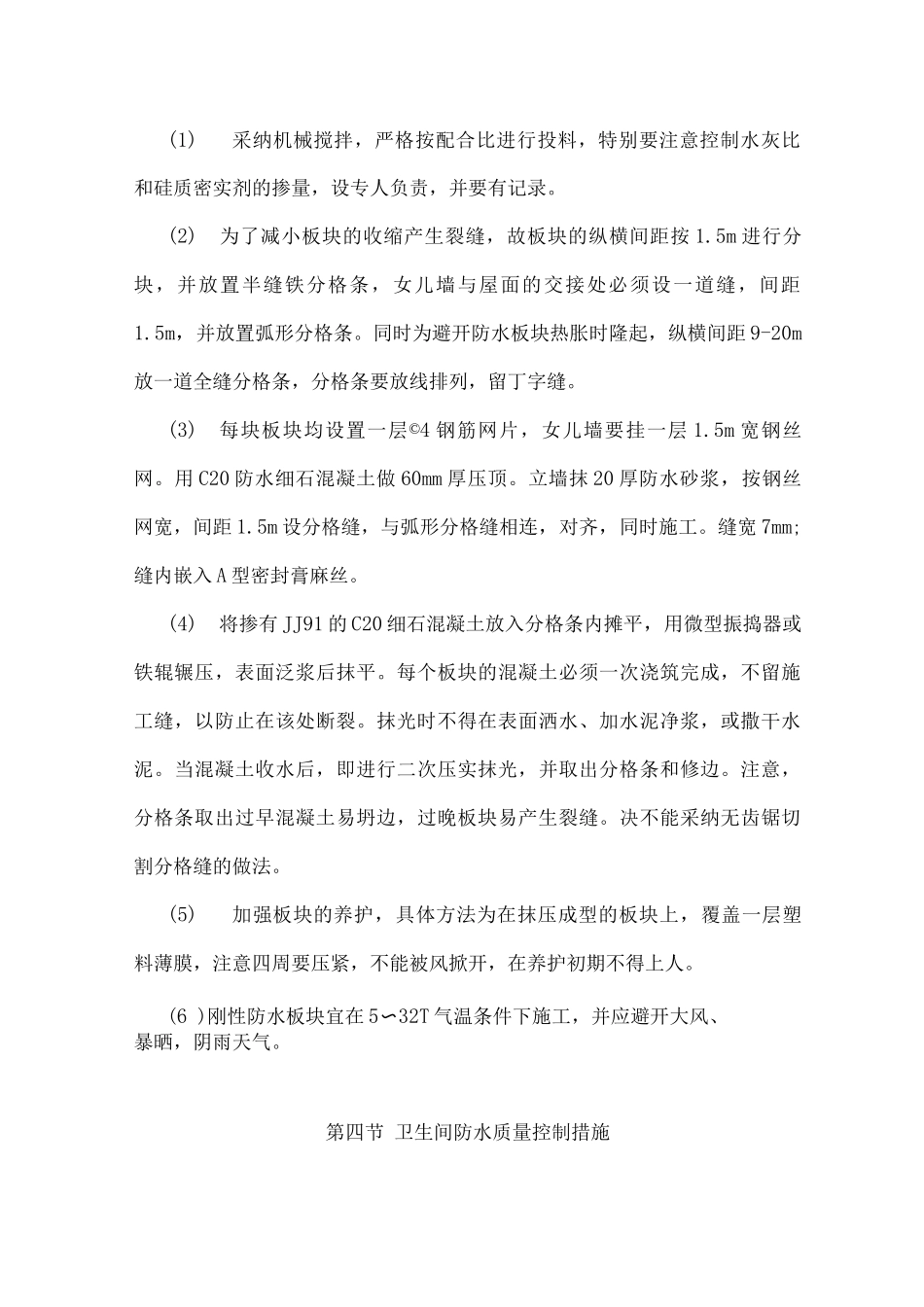

某中学办公楼、图书馆工程关键部位与复杂环节重点控制措施第一节混凝土屋檐施工控制措施为了保证混凝土屋檐的施工质量同时也为了保证该部位施工时工人操作安全以及支设模板的方便,特制定以下技术措施。.1 利用外围护脚手架反搭设操作平台,供工人操作时使用。.2 在外墙的下面预留 120 x 120 孔洞,间距 10,利用该孔洞穿入 1 x 1 木方做为支设屋檐时的支点。.3 具体支设方法见模板支设图。需要注意的是支设时一定要慎重,重点检查斜支杆的稳定、强度以及屋面板以上部位空心砖砌体,后面拉杆的牢固程度,做到万无一失,不允许有变形,胀模现象。.4 该部位采纳细石混凝土进行浇筑。要求用直径巾 20 的小型振捣棒进行振捣,同时要求保证插点均匀,不漏振,做到里实外光。.5 安排工长、质量检查员跟班作业。第二节曲线墙体轴线及曲率控制措施.1 图书馆部分(1)首先用经纬仪按图纸给定的角度放出外层圆柱的中心、点位置,然后按中心点的准确位置引出控制线做为校正圆柱垂直度用。(2)圆弧墙体部分曲率的控制,按实际弧度做出大样尺,砌筑时用大样尺逐段进行检查所砌的曲面是否符合要求。(3)每砌筑 1m 高时,用吊尺检查墙面垂直度,做到三步一卡,五步一吊,确保墙面平整,垂直度符合要求。.2 行政楼部分:(1)控制点设在 B-F 轴上,控制线设在 B-3 轴上。(2)将控制点、控制线外引到适当位置,做好保护,做为校核用。第三节 刚性防水屋面防裂控制措施刚性防水屋面开裂是比较常见的质量通病,为保证该工程刚性防水屋面的工程质量,确保不裂、不渗达到使用功能和美观的要求,特实行如下措施:.1 对材料的选择要严格控制,严格把关。(1)三元乙丙橡胶卷材铺贴前基层要清扫洁净,各个管道、地漏四周用膨胀砂浆或膨胀细石混凝土填塞严密,并找好坡度。(2)三元乙丙橡胶卷材的铺贴要严格控制各个管道及地漏、墙面与转角处,同时要求卷材上返墙面不少于 3mm。(3)豆石最大料径 15mm,含泥量<1%。(4)砂选用中砂,含泥量<2%,云母含量<2%,轻物质含量<1%,硫化物含量<1%.(5)水泥采纳温春水泥厂生产的普通硅酸盐水泥,并要经二次复试合格后方能使用。(6)密实剂选择 JJ91 硅质密实剂掺量 3%。(7) 水选择能饮用的自来水。.2 施工过程控制(1)采纳机械搅拌,严格按配合比进行投料,特别要注意控制水灰比和硅质密实剂的掺量,设专人负责,并要有记录。(2)为了减小板块的收缩产生裂缝,故板块的纵横间距按 1.5m...
