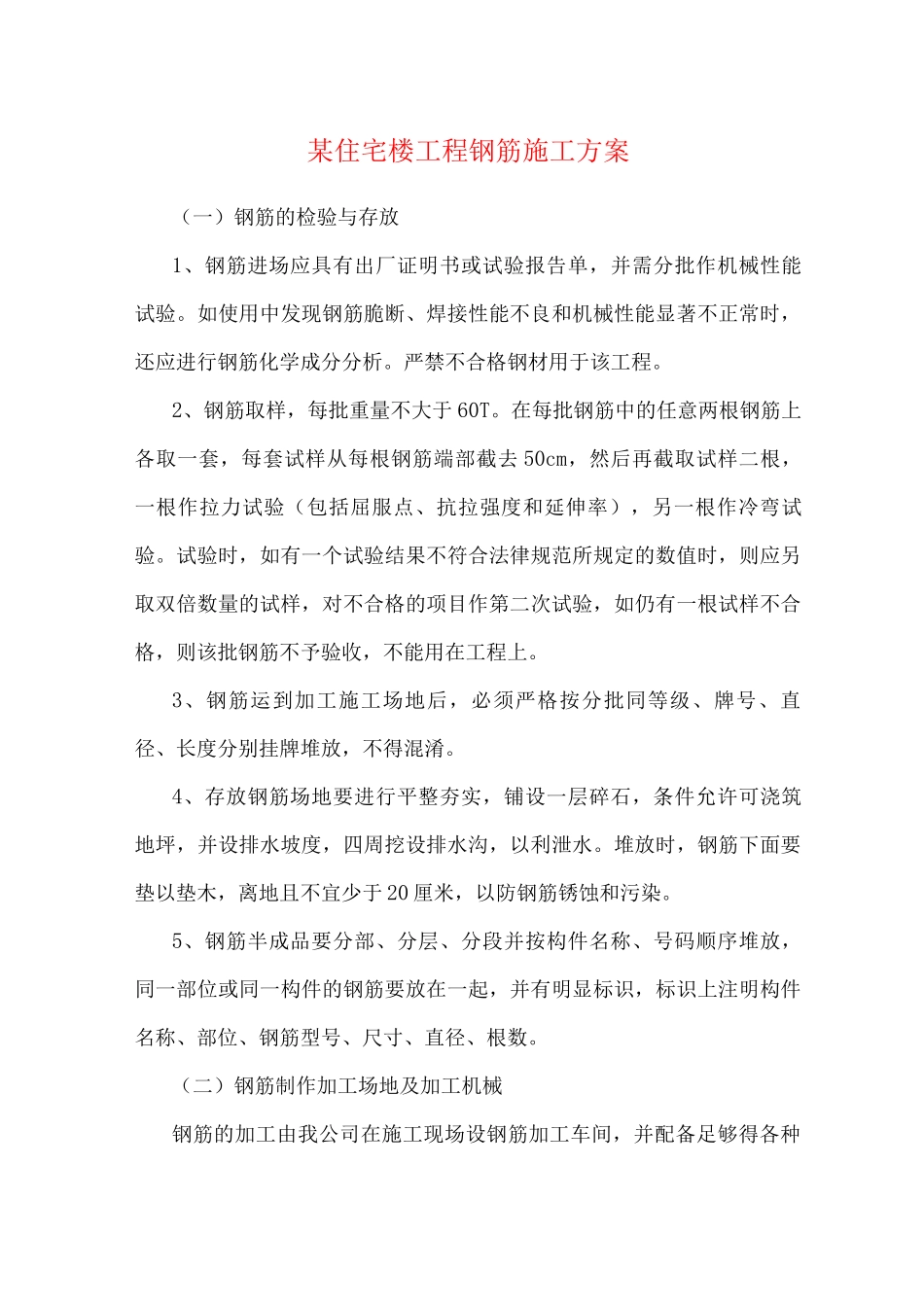

某住宅楼工程钢筋施工方案(一)钢筋的检验与存放1、钢筋进场应具有出厂证明书或试验报告单,并需分批作机械性能试验
如使用中发现钢筋脆断、焊接性能不良和机械性能显著不正常时,还应进行钢筋化学成分分析
严禁不合格钢材用于该工程
2、钢筋取样,每批重量不大于 60T
在每批钢筋中的任意两根钢筋上各取一套,每套试样从每根钢筋端部截去 50cm,然后再截取试样二根,一根作拉力试验(包括屈服点、抗拉强度和延伸率),另一根作冷弯试验
试验时,如有一个试验结果不符合法律规范所规定的数值时,则应另取双倍数量的试样,对不合格的项目作第二次试验,如仍有一根试样不合格,则该批钢筋不予验收,不能用在工程上
3、钢筋运到加工施工场地后,必须严格按分批同等级、牌号、直径、长度分别挂牌堆放,不得混淆
4、存放钢筋场地要进行平整夯实,铺设一层碎石,条件允许可浇筑地坪,并设排水坡度,四周挖设排水沟,以利泄水
堆放时,钢筋下面要垫以垫木,离地且不宜少于 20 厘米,以防钢筋锈蚀和污染
5、钢筋半成品要分部、分层、分段并按构件名称、号码顺序堆放,同一部位或同一构件的钢筋要放在一起,并有明显标识,标识上注明构件名称、部位、钢筋型号、尺寸、直径、根数

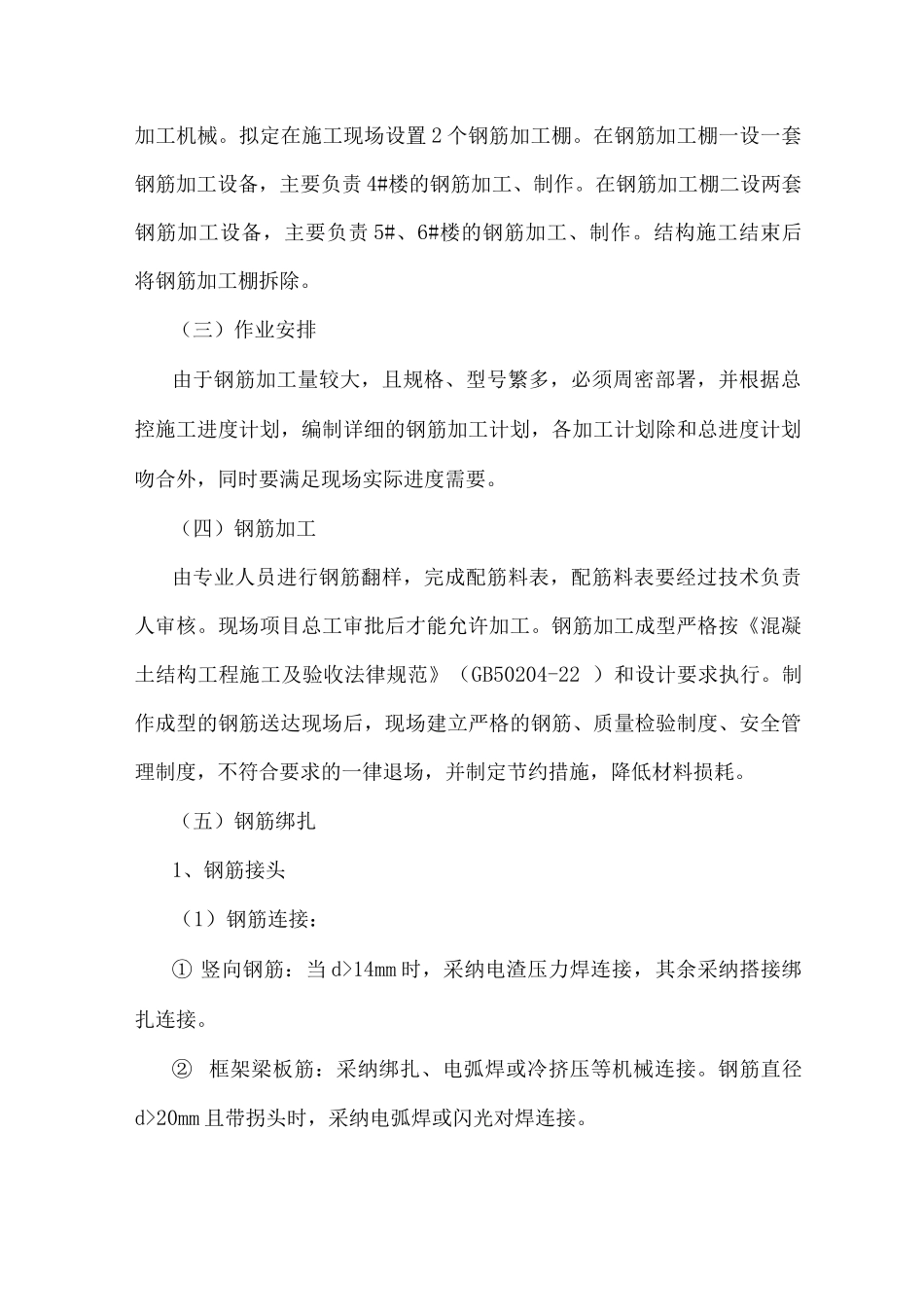

(二)钢筋制作加工场地及加工机械钢筋的加工由我公司在施工现场设钢筋加工车间,并配备足够得各种加工机械
拟定在施工现场设置 2 个钢筋加工棚
在钢筋加工棚一设一套钢筋加工设备,主要负责 4#楼的钢筋加工、制作
在钢筋加工棚二设两套钢筋加工设备,主要负责 5#、6#楼的钢筋加工、制作
结构施工结束后将钢筋加工棚拆除
(三)作业安排由于钢筋加工量较大,且规格、型号繁多,必须周密部署,并根据总控施工进度计划,编制详细的钢筋加工计划,各加工计划除和总进度计划吻合外,同时要满足现场实际进度需要

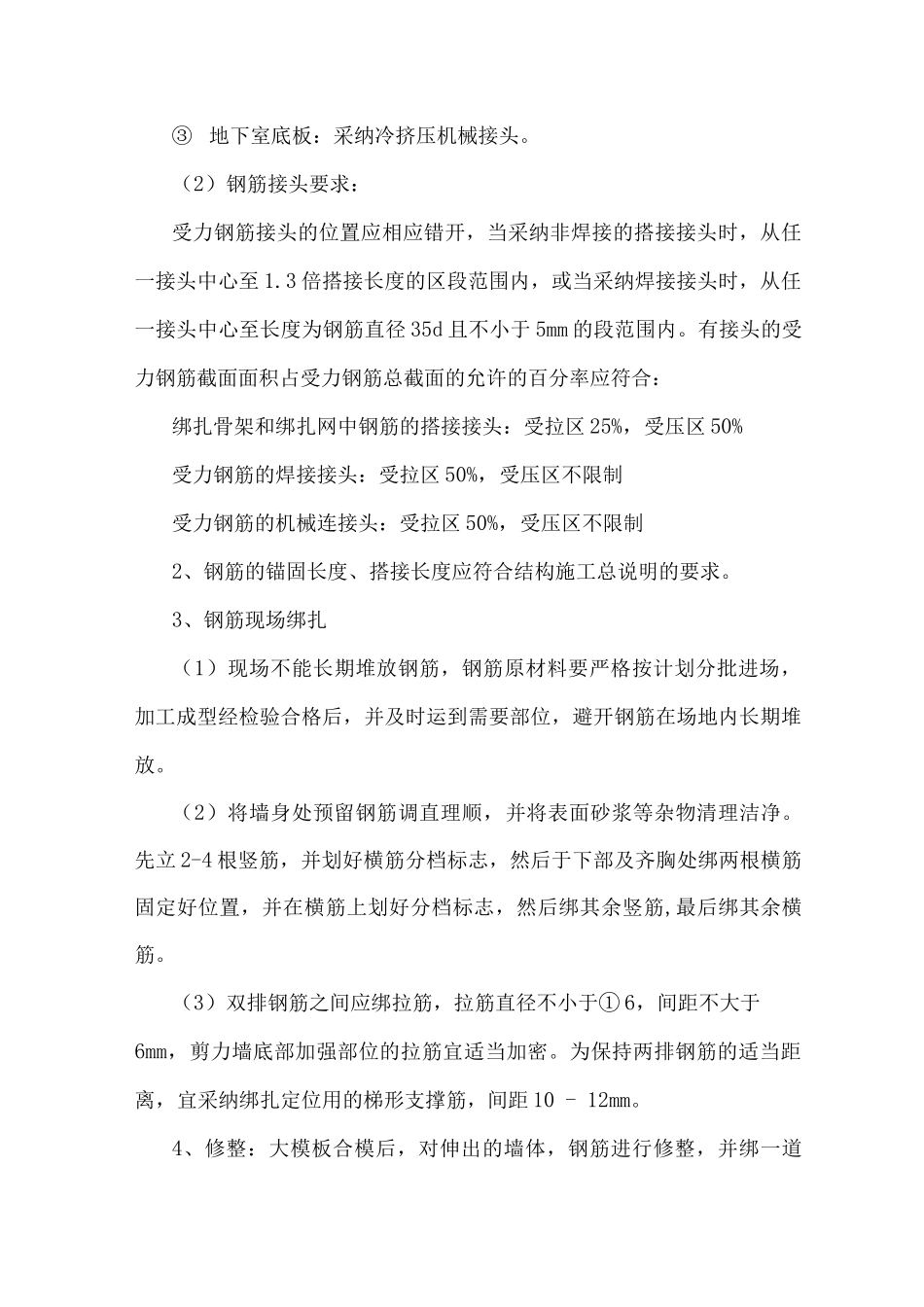

(四)钢筋加工由专业人员进行钢筋翻样,完成配筋料表,配筋料表要经过技术负责人审核
