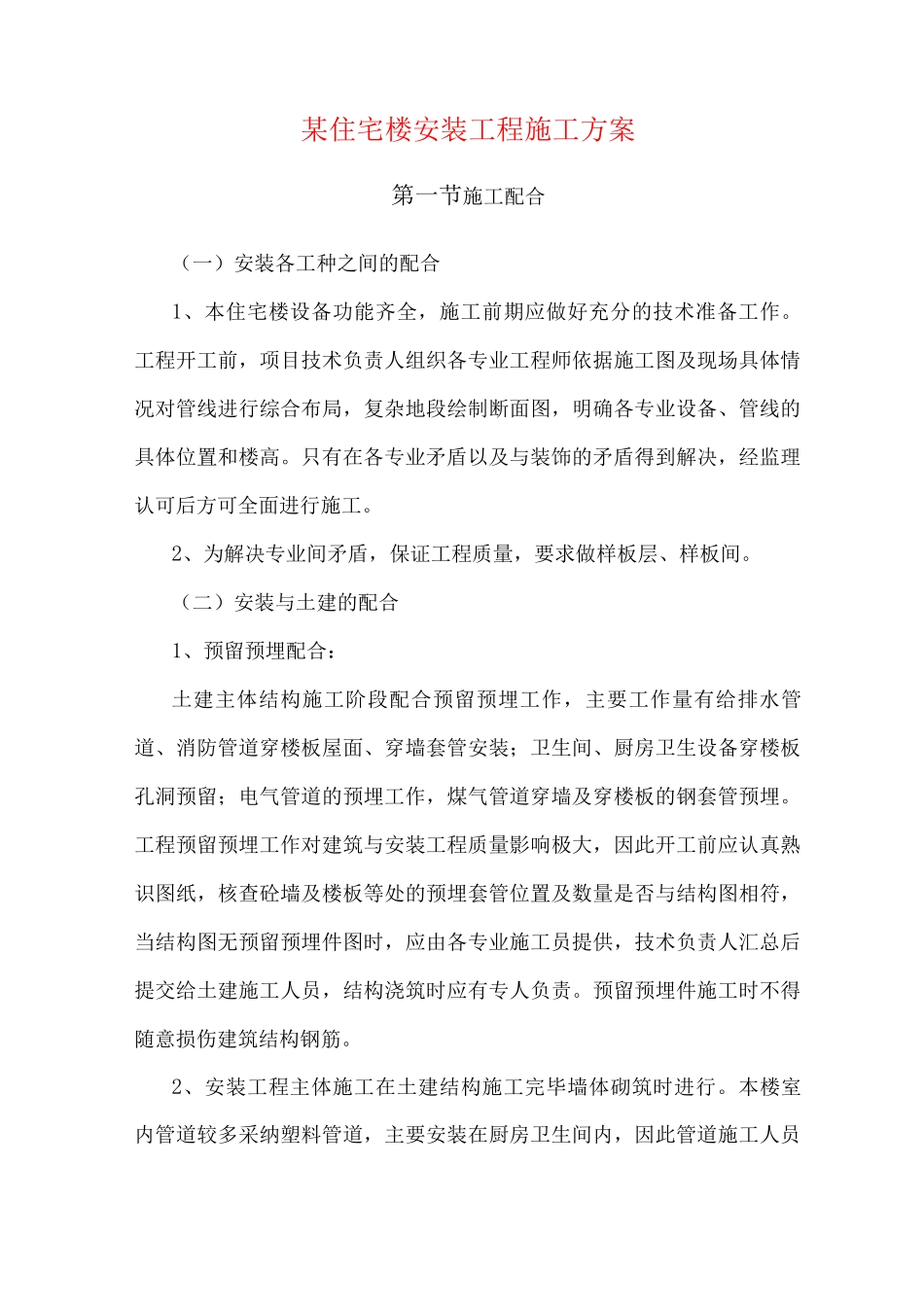

某住宅楼安装工程施工方案第一节施工配合(一)安装各工种之间的配合1、本住宅楼设备功能齐全,施工前期应做好充分的技术准备工作
工程开工前,项目技术负责人组织各专业工程师依据施工图及现场具体情况对管线进行综合布局,复杂地段绘制断面图,明确各专业设备、管线的具体位置和楼高
只有在各专业矛盾以及与装饰的矛盾得到解决,经监理认可后方可全面进行施工
2、为解决专业间矛盾,保证工程质量,要求做样板层、样板间
(二)安装与土建的配合1、预留预埋配合:土建主体结构施工阶段配合预留预埋工作,主要工作量有给排水管道、消防管道穿楼板屋面、穿墙套管安装;卫生间、厨房卫生设备穿楼板孔洞预留;电气管道的预埋工作,煤气管道穿墙及穿楼板的钢套管预埋
工程预留预埋工作对建筑与安装工程质量影响极大,因此开工前应认真熟识图纸,核查砼墙及楼板等处的预埋套管位置及数量是否与结构图相符,当结构图无预留预埋件图时,应由各专业施工员提供,技术负责人汇总后提交给土建施工人员,结构浇筑时应有专人负责
预留预埋件施工时不得随意损伤建筑结构钢筋
2、安装工程主体施工在土建结构施工完毕墙体砌筑时进行

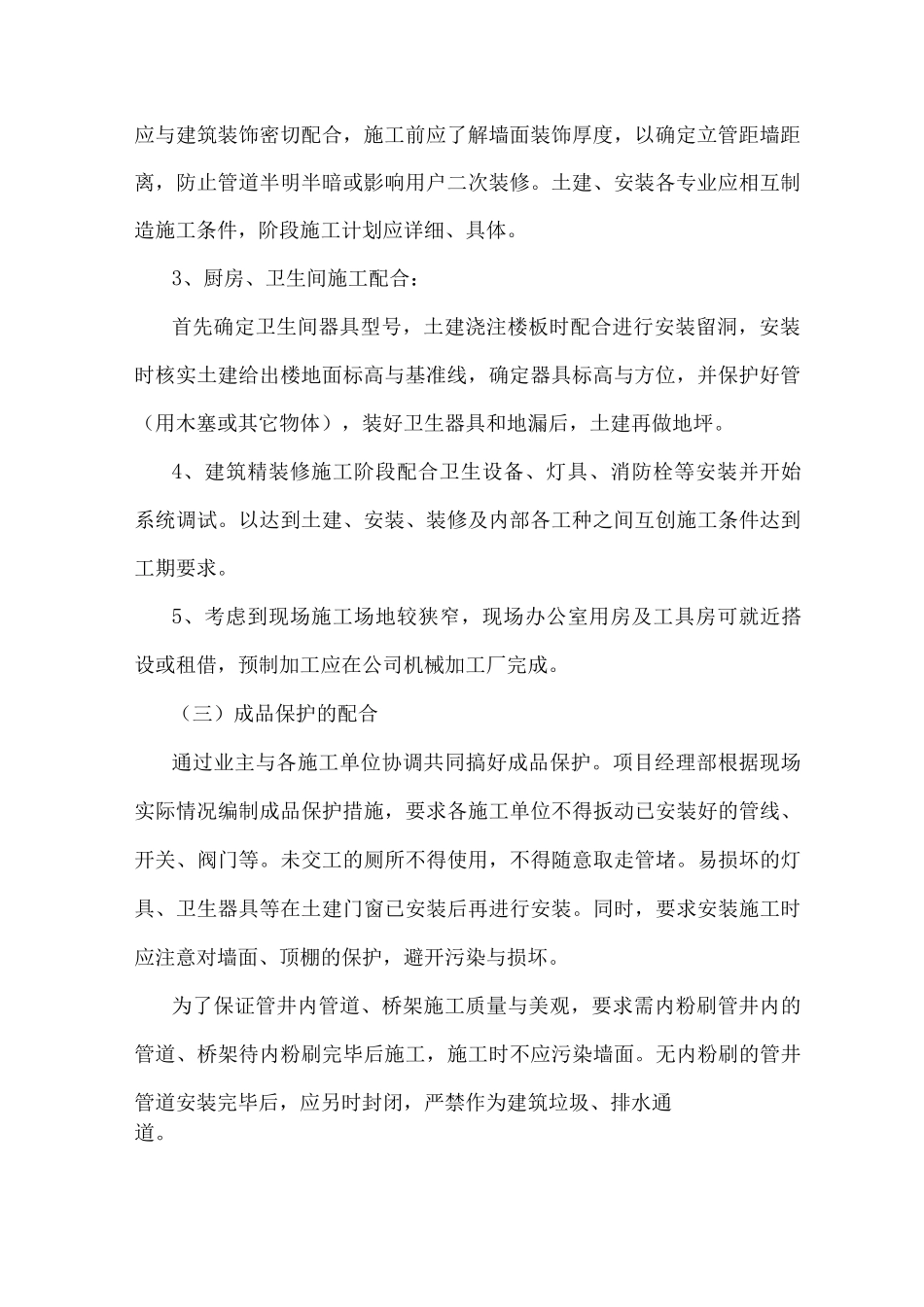

本楼室内管道较多采纳塑料管道,主要安装在厨房卫生间内,因此管道施工人员应与建筑装饰密切配合,施工前应了解墙面装饰厚度,以确定立管距墙距离,防止管道半明半暗或影响用户二次装修
土建、安装各专业应相互制造施工条件,阶段施工计划应详细、具体
3、厨房、卫生间施工配合:首先确定卫生间器具型号,土建浇注楼板时配合进行安装留洞,安装时核实土建给出楼地面标高与基准线,确定器具标高与方位,并保护好管(用木塞或其它物体),装好卫生器具和地漏后,土建再做地坪
4、建筑精装修施工阶段配合卫生设备、灯具、消防栓等安装并开始系统调试
以达到土建、安装、装修及内部各工种之间互创施工条件达到工期要求
5、考虑到现场施工场地较狭窄,现场办公室用房及工具房可就近搭设或租
