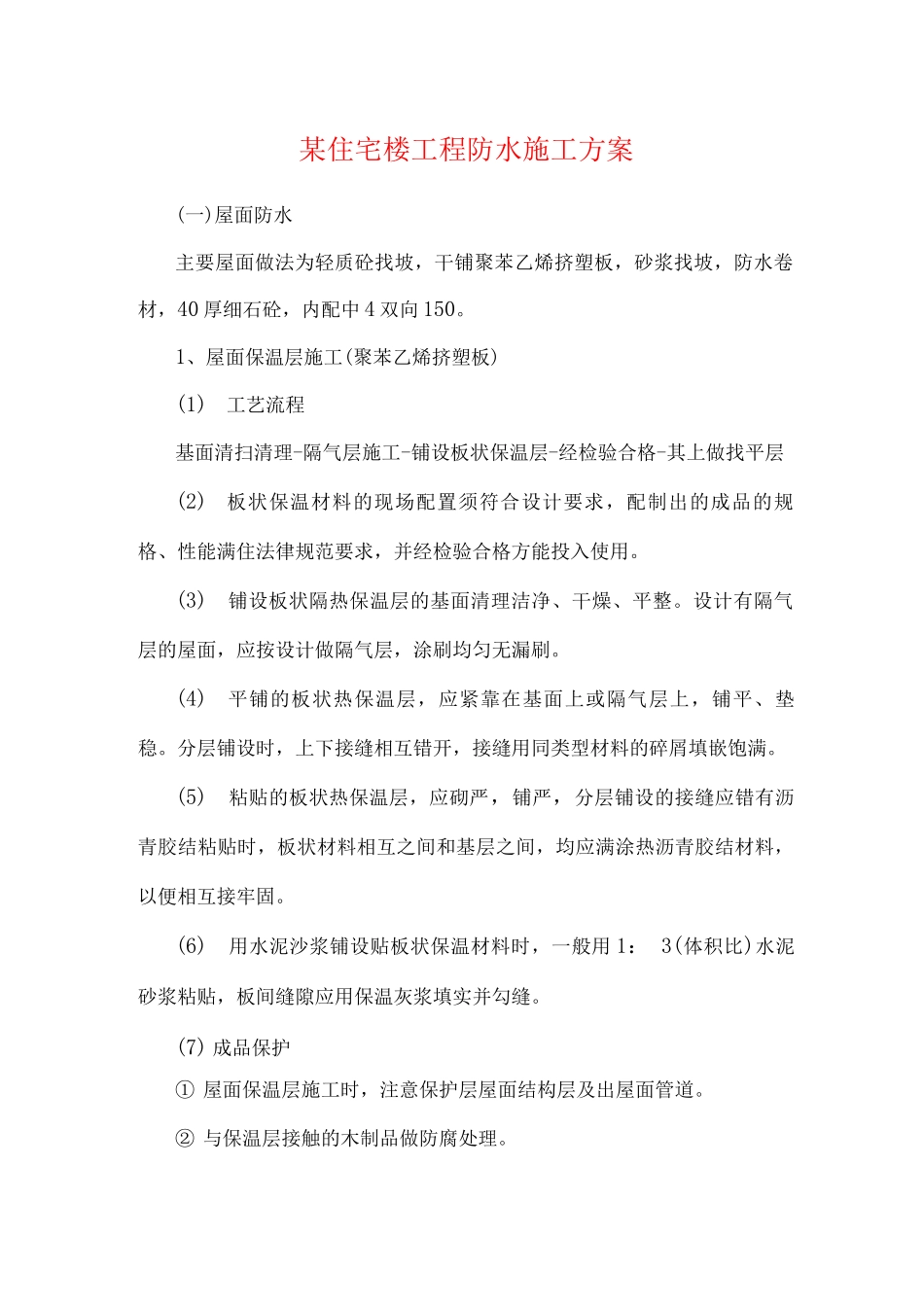

某住宅楼工程防水施工方案(一)屋面防水主要屋面做法为轻质砼找坡,干铺聚苯乙烯挤塑板,砂浆找坡,防水卷材,40 厚细石砼,内配中 4 双向 150。1、屋面保温层施工(聚苯乙烯挤塑板)(1)工艺流程基面清扫清理-隔气层施工-铺设板状保温层-经检验合格-其上做找平层(2)板状保温材料的现场配置须符合设计要求,配制出的成品的规格、性能满住法律规范要求,并经检验合格方能投入使用。(3)铺设板状隔热保温层的基面清理洁净、干燥、平整。设计有隔气层的屋面,应按设计做隔气层,涂刷均匀无漏刷。(4)平铺的板状热保温层,应紧靠在基面上或隔气层上,铺平、垫稳。分层铺设时,上下接缝相互错开,接缝用同类型材料的碎屑填嵌饱满。(5)粘贴的板状热保温层,应砌严,铺严,分层铺设的接缝应错有沥青胶结粘贴时,板状材料相互之间和基层之间,均应满涂热沥青胶结材料,以便相互接牢固。(6)用水泥沙浆铺设贴板状保温材料时,一般用 1: 3(体积比)水泥砂浆粘贴,板间缝隙应用保温灰浆填实并勾缝。(7) 成品保护① 屋面保温层施工时,注意保护层屋面结构层及出屋面管道。② 与保温层接触的木制品做防腐处理。③ 保温层铺设完毕后,在其上立即做找平层,并对整体进行保护,不准人踩踏,或堆放杂物。④ 保温层粘铺完毕后,应立即做好找平层,使之形成整体,防止雨淋、受潮。(8)注意事项。① 板状隔热保温材料在运输、堆放过程中应精心、操作,保证板形完善,无断裂,运入施工现场的材料,要实行措施防止受潮,有机料要做跑防腐、防虫、防火工作。② 基面一定要处理平整,不平的地方可用 1: 3 水泥砂浆找平。③ 粘贴的板状材料,一定要满涂粘结剂,铺平、垫稳。④ 勾缝用材料一定要用与保温板材料相同。⑤ 铺设时应拉线找坡、铺顺平整。(防止边线不直、边搓不齐,影响找坡、找平和排水)。2、防水卷材施工(1)施工工艺基层检查、清扫-涂刷基层处理剂-定位、弹基准线-铺贴防水卷材附加层T 节点处理 T 滚铺卷材 T 滚压、排气压牢-搭接缝抹压、排气、压牢-收头固定、密封-钉卷材收头铝合金盖板-密封铝合金盖板上-检查、清理、修整。(2)基层处理①基层牢固,表面无大于 0.3mm 的裂缝及麻面、起砂、起壳等缺陷。② 基层表面平整光滑,均匀一致,排水坡度符合设计要求。③ 基层必须干燥,以基层面泛白为准。测定方法是将 1m2的卷材平摊干铺在基层表面上,静置 3-4h 后揭开检查,基层覆盖部位与卷材上未见水印即符合要求。④ 基层与突出...
