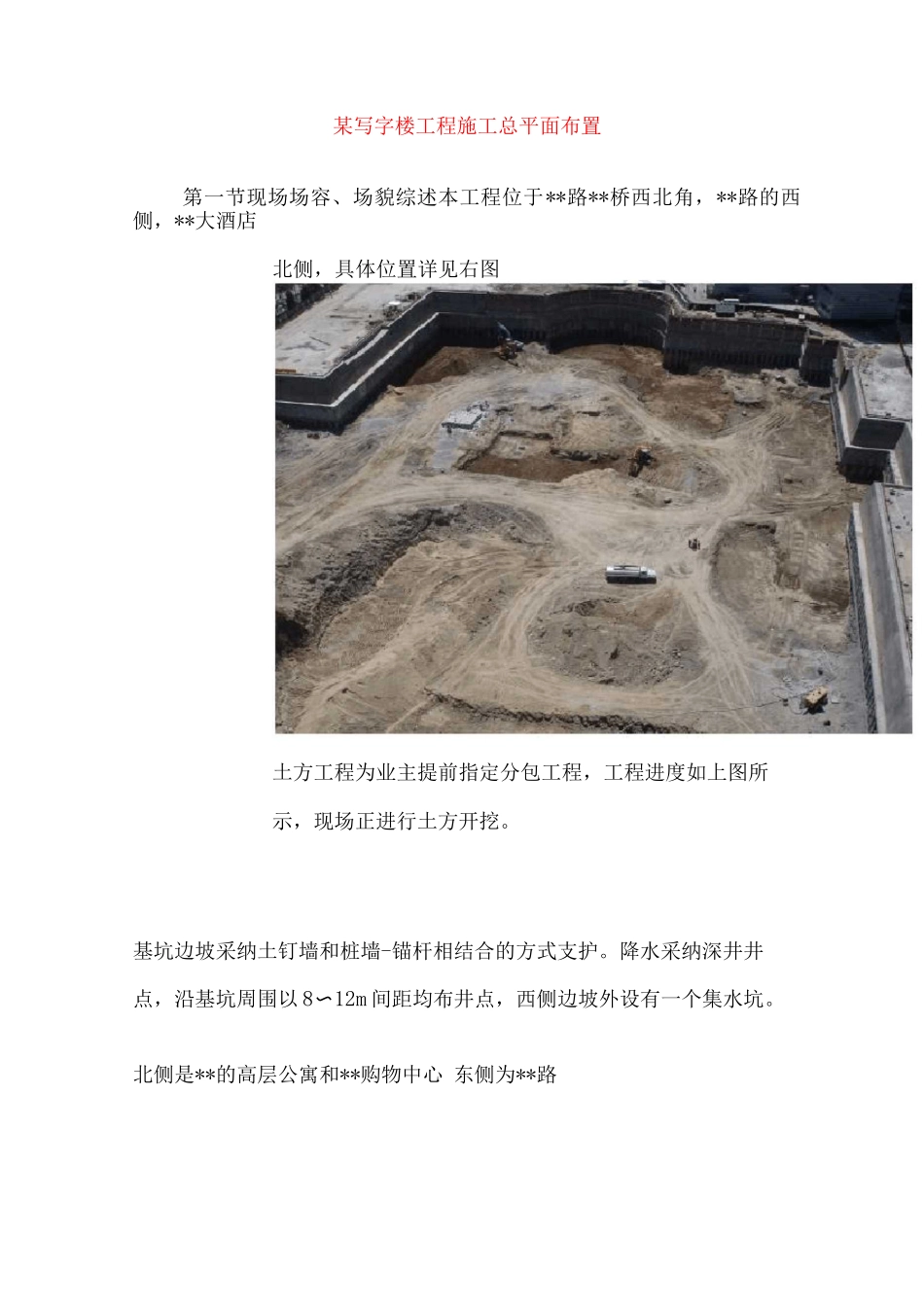

某写字楼工程施工总平面布置第一节现场场容、场貌综述本工程位于**路**桥西北角,**路的西侧,**大酒店北侧,具体位置详见右图土方工程为业主提前指定分包工程,工程进度如上图所示,现场正进行土方开挖
基坑边坡采纳土钉墙和桩墙-锚杆相结合的方式支护
降水采纳深井井点,沿基坑周围以 8〜12m 间距均布井点,西侧边坡外设有一个集水坑

北侧是**的高层公寓和**购物中心 东侧为**路第一节施工总平面布置依据及原则2
1 施工总平面图布置依据根据施工工艺流程,业主提供的现场地下及周围作业条件,项目所在的地方政府的有关规定等
2 施工总平面图布置原则平面布置应在满足施工工艺流程要求的前提下尽量紧凑,尽量缩短运输路线及各种管线的距离和长度;应根据施工的不同阶段绘制相应的施工总平面图;施工总平面布置还应充分考虑安全及环保要求
第一节围墙、临建及场地硬化3
1 施工现场入及围墙为了将施工对周边居民生活的影响降低到最低限,现场施工组织有序,施工现场实行全封闭准军事化管理,现场围墙采纳彩色压形钢板进行分隔,施工区按现有设置设三个大门,供材料及人员的出入和消防使用
围档上进行公司和本工程相关内容的宣传,每天安排专人进行巡逻检查,发现有损坏、违章情况及时报告,以便实行有效的措施保证企业形象和工程形象
2 现场道路及排水现场主要施工道路宽 6m,以满足施工车辆错车要求,道路夯实压平,上铺混凝土路面,保证混凝土搅拌车、钢筋运输车、汽车吊不压陷,东侧热力管沟处路面进行加强,配置钢筋混凝土路面或铺设钢板
因现场场地狭窄,施工道路无法环行布置,故在施工道路终端加宽,满足车辆掉头需要
现场沿建筑物一周设 5 x 2 砖砌排水沟,路面根据排水沟进行找坡,排水沟在进一步找坡,将水引至主干排水沟再排到下水井内,现场污水需先排入集水坑,经二次沉淀后排入市政管道
3 现场机械、设备的布置

根据本工程结构特点和
