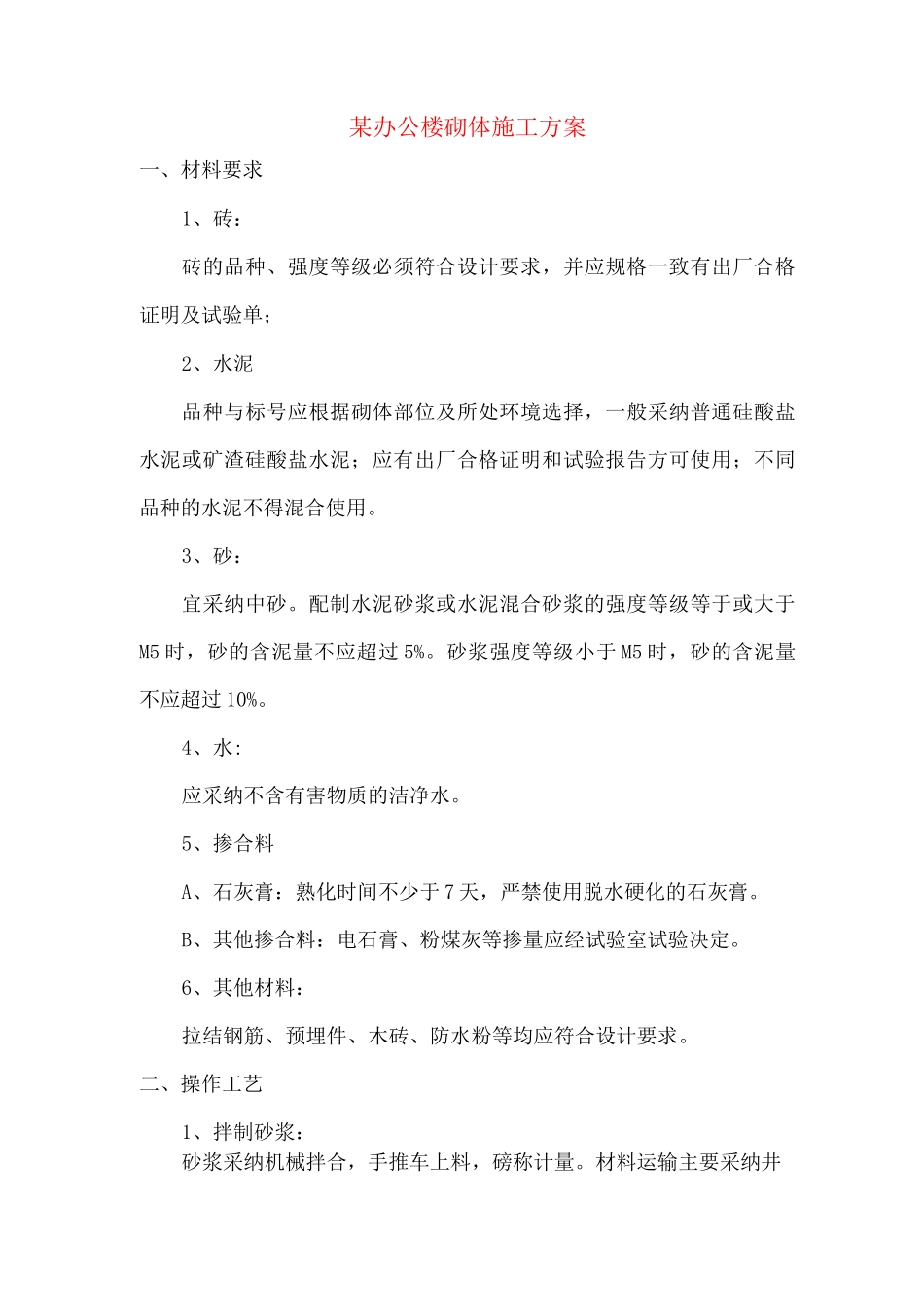

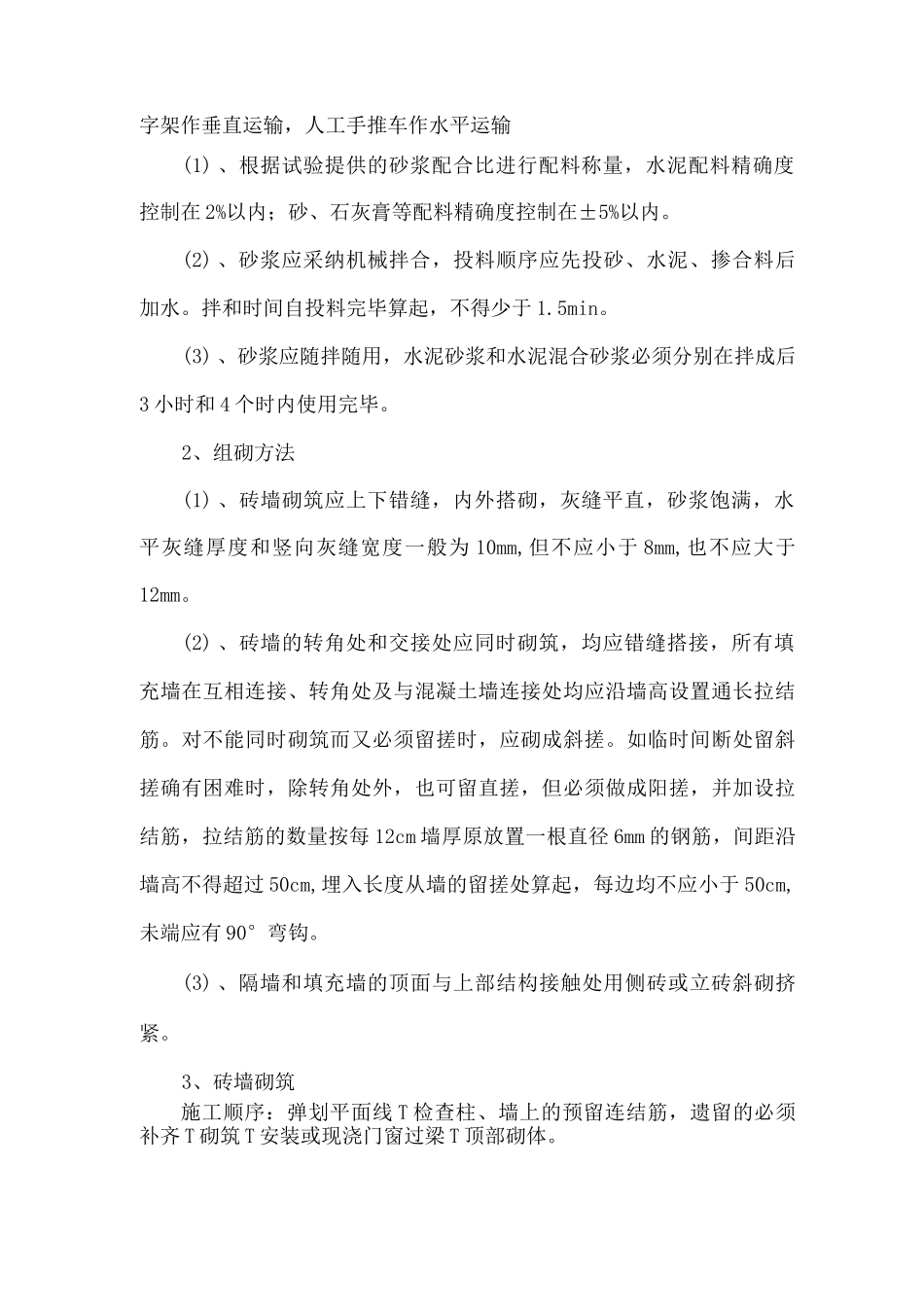

某办公楼砌体施工方案一、材料要求1、砖:砖的品种、强度等级必须符合设计要求,并应规格一致有出厂合格证明及试验单;2、水泥品种与标号应根据砌体部位及所处环境选择,一般采纳普通硅酸盐水泥或矿渣硅酸盐水泥;应有出厂合格证明和试验报告方可使用;不同品种的水泥不得混合使用。3、砂:宜采纳中砂。配制水泥砂浆或水泥混合砂浆的强度等级等于或大于M5 时,砂的含泥量不应超过 5%。砂浆强度等级小于 M5 时,砂的含泥量不应超过 10%。4、水:应采纳不含有害物质的洁净水。5、掺合料A、石灰膏:熟化时间不少于 7 天,严禁使用脱水硬化的石灰膏。B、其他掺合料:电石膏、粉煤灰等掺量应经试验室试验决定。6、其他材料:拉结钢筋、预埋件、木砖、防水粉等均应符合设计要求。二、操作工艺1、拌制砂浆:砂浆采纳机械拌合,手推车上料,磅称计量。材料运输主要采纳井字架作垂直运输,人工手推车作水平运输(1) 、根据试验提供的砂浆配合比进行配料称量,水泥配料精确度控制在 2%以内;砂、石灰膏等配料精确度控制在±5%以内。(2) 、砂浆应采纳机械拌合,投料顺序应先投砂、水泥、掺合料后加水。拌和时间自投料完毕算起,不得少于 1.5min。(3) 、砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3 小时和 4 个时内使用完毕。2、组砌方法(1) 、砖墙砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为 10mm,但不应小于 8mm,也不应大于12mm。(2) 、砖墙的转角处和交接处应同时砌筑,均应错缝搭接,所有填充墙在互相连接、转角处及与混凝土墙连接处均应沿墙高设置通长拉结筋。对不能同时砌筑而又必须留搓时,应砌成斜搓。如临时间断处留斜搓确有困难时,除转角处外,也可留直搓,但必须做成阳搓,并加设拉结筋,拉结筋的数量按每 12cm 墙厚原放置一根直径 6mm 的钢筋,间距沿墙高不得超过 50cm,埋入长度从墙的留搓处算起,每边均不应小于 50cm,未端应有 90°弯钩。(3) 、隔墙和填充墙的顶面与上部结构接触处用侧砖或立砖斜砌挤紧。3、砖墙砌筑施工顺序:弹划平面线 T 检查柱、墙上的预留连结筋,遗留的必须补齐 T 砌筑 T 安装或现浇门窗过梁 T 顶部砌体。(1) 、排砖撂底:一般外墙第一皮砖撂底时,横墙应排丁砖,前后纵墙应排顺砖。根据已弹出的窗门洞位置墨线,核对门窗间墙、附墙柱(垛)的长度尺寸是否符合排砖模,如若不合模数时,则要考虑好砍砖及排放的计划。所砍的砖或丁砖应...
