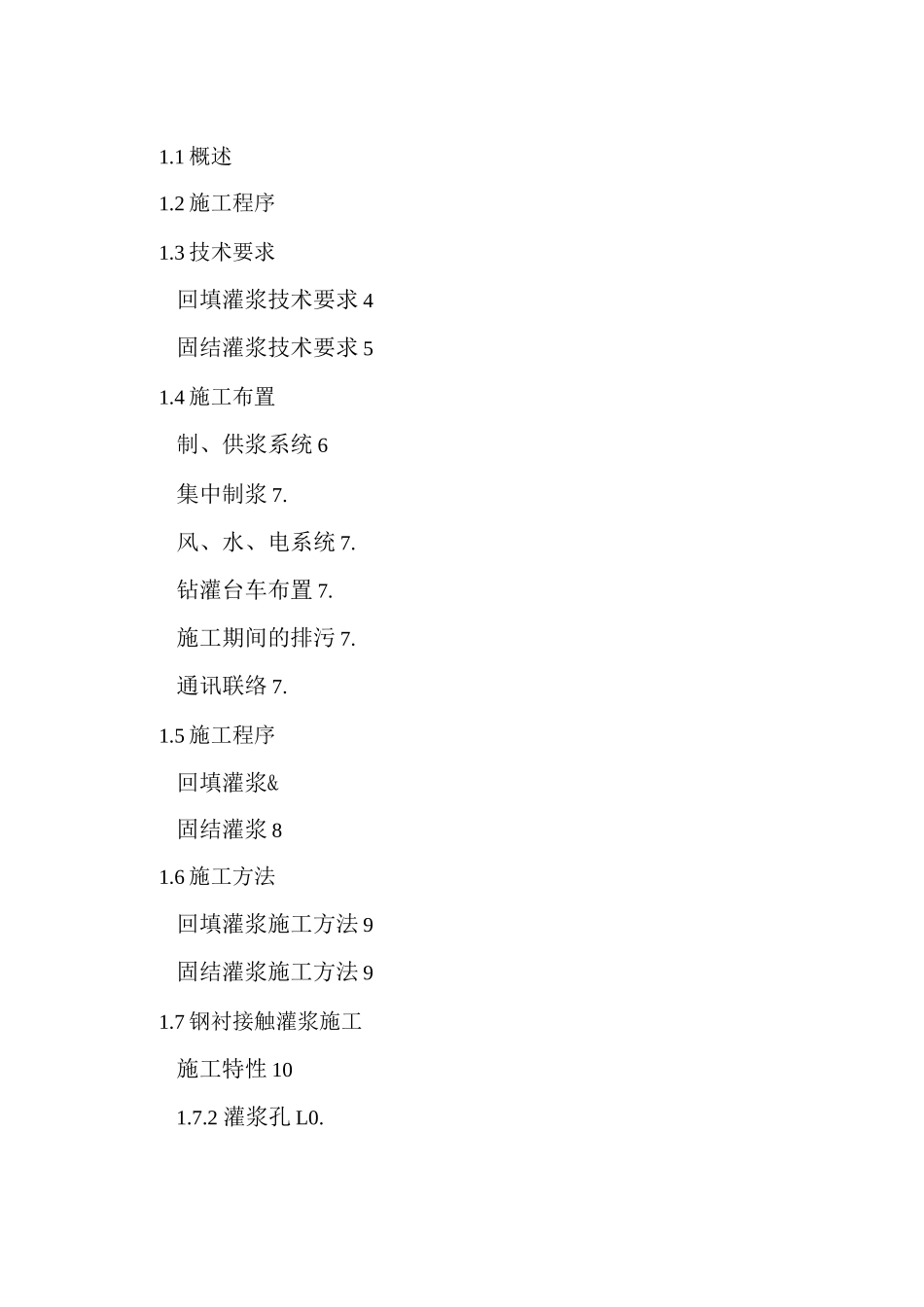

剌剌杉水电站厂房工程钻孔与灌浆工程施工方案1
2 施工程序1
3 技术要求回填灌浆技术要求 4固结灌浆技术要求 51
4 施工布置制、供浆系统 6集中制浆 7
风、水、电系统 7
钻灌台车布置 7
施工期间的排污 7
通讯联络 7
5 施工程序回填灌浆&固结灌浆 81
6 施工方法回填灌浆施工方法 9固结灌浆施工方法 91
7 钢衬接触灌浆施工施工特性 101
2 灌浆孔 L0
LQ钢衬变位观测 LL灌浆方法 LL钢衬接触灌浆技术要求 11特别情况处理 1
8 排水孔施工概述 11排水钻孔 121
9 施工强度分析及资源配置1
谜度计划及强度分析 L2设备配置 L31
10 施工技术措施施工措施 13灌浆质量控制 14剌剌杉水电站厂房工程钻孔与灌浆工程施工方案1
1 概述本工程的钻孔和灌浆,其部位包括调压井、压力管道、地质勘探洞、主厂房 等
其内容包括:(1) 钻孔:包括灌浆孔、检查孔、排水孔和观测孔的钻孔,以及钻孔和灌浆 所需进行的钻取岩芯和试验、钻孔冲洗、压水试验、灌浆前孔加塞保护等全部 钻孔作业
(2) 灌浆:水泥灌浆
水泥灌浆适用的范围为固结灌浆、回填灌浆及接触灌浆等
工程量见表 1
表 1 钻孔灌浆工程量表调压井压力管道地质勘探洞主厂房引水隧洞合计固结灌浆(m)1746549907104202回填灌浆(m :212274676122362接触灌浆(m :55705570排水孔(m)6656651
2 施工程序回填灌浆应在衬砌混凝土达到 70%设计强度后进行,固结灌浆在该部位的 回填灌浆结束 7 天后进行
3 技术要求回填灌浆技术要求(1) 回填灌浆孔应按施工图纸要求采纳在预埋管中钻孔的方法,孔深深化岩 石 10cm,并测记混凝土厚度和空腔尺寸
(2) 根据施工图纸的要求或监理人的指示设置止浆片
(3) 遇有围岩塌陷、溶
