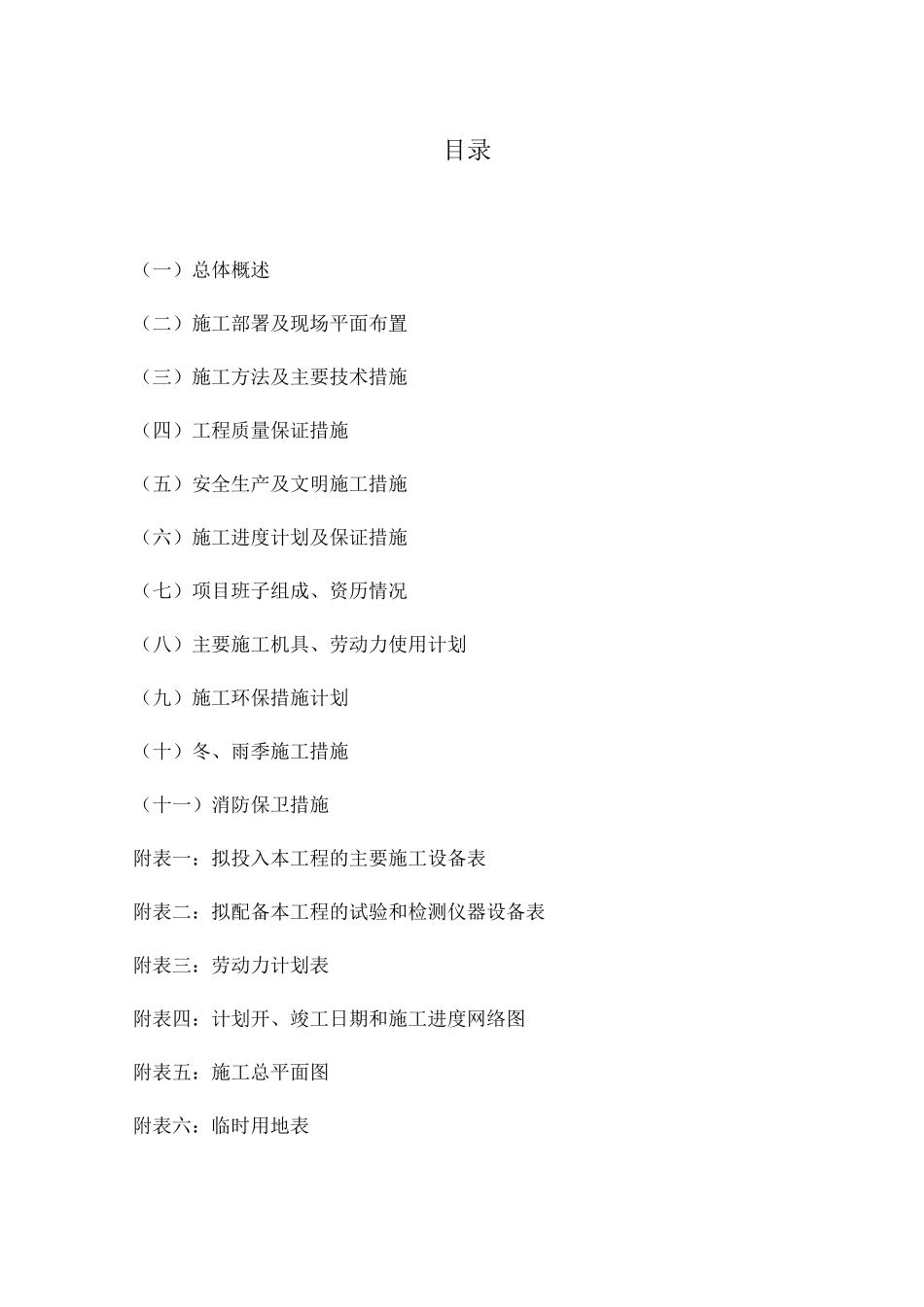

目录(一)总体概述(二)施工部署及现场平面布置(三)施工方法及主要技术措施(四)工程质量保证措施(五)安全生产及文明施工措施(六)施工进度计划及保证措施(七)项目班子组成、资历情况(八)主要施工机具、劳动力使用计划(九)施工环保措施计划(十)冬、雨季施工措施(十一)消防保卫措施附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表(一)总体概述一、工程概况1、招标单位:xxx 住房和城乡规划建设局2、工程名称:xxxx 污水管网工程项目施工3、工程地址:xxxx,涉及沿线共 14 个村4、工程内容及规模:重点建设污水主管网,并在主要村路预留污水支管网接,建 设膜前水管道等,其中 DN5 管网 6 公里,DN315 管网 1 公里,膜前 水 DN4 支管网 0.5 公里,并预留相关检查井建设及相关路面恢复工 程等;5、计划工期:xxx 日历天;计划开工日期:xxxx计划竣工日期:xxxx6、质量标准:合格标准7、招标内容:工程量清单及施工图范围内的全部内容二、编制依据1、依据本工程项目所提供的施工图纸、招标文件及清单内容2、现行的国家及行业规程、法律规范标准3、本公司的施工能力及项目周边的条件、环境(二)施工部署及现场平面布置一、施工现场部署1、施工部署原则(1)集中力量保质量、保工期,在人力、物资、机具给该工程 以充分保障,各工序管理工作应相互协助,指导好现场的施工工作, 搞好各工种的协调配合。(2)注重倾听业主单位的指示、意见、建议,并能能够根据业 主单位的要求进行贯彻和执行,以确保工程进度。(3)本工程施工顺序将遵循“先地下,后地上,先土建后安装, 最后绿化。2、施工工期计划为了尽快的完成本工程的施工,根据本工程的设计概况,工程特 点,结合我公司的实际施工能力,努力做到按招标文件的工期并尽量 提前完成本工程。根据本工程特点及招标文件的要求,做好各分项工程间的配合,是本工程的关键。本工程决定统筹协调各分部、分项工程的施工,合 理划分流水段,安排好各工种的流水施工,在确保质量前提下,满足 制度、安全制度,满足业主的要求。3、施工现场部署计划(1)针对本标段工程情况及工程工期要求,并结合季节气候、 雨季施工等要求,根据不同的工程内容、工作项目要求组建专业的施 工队伍,设置专门的管理机构,实行工程分段管...
