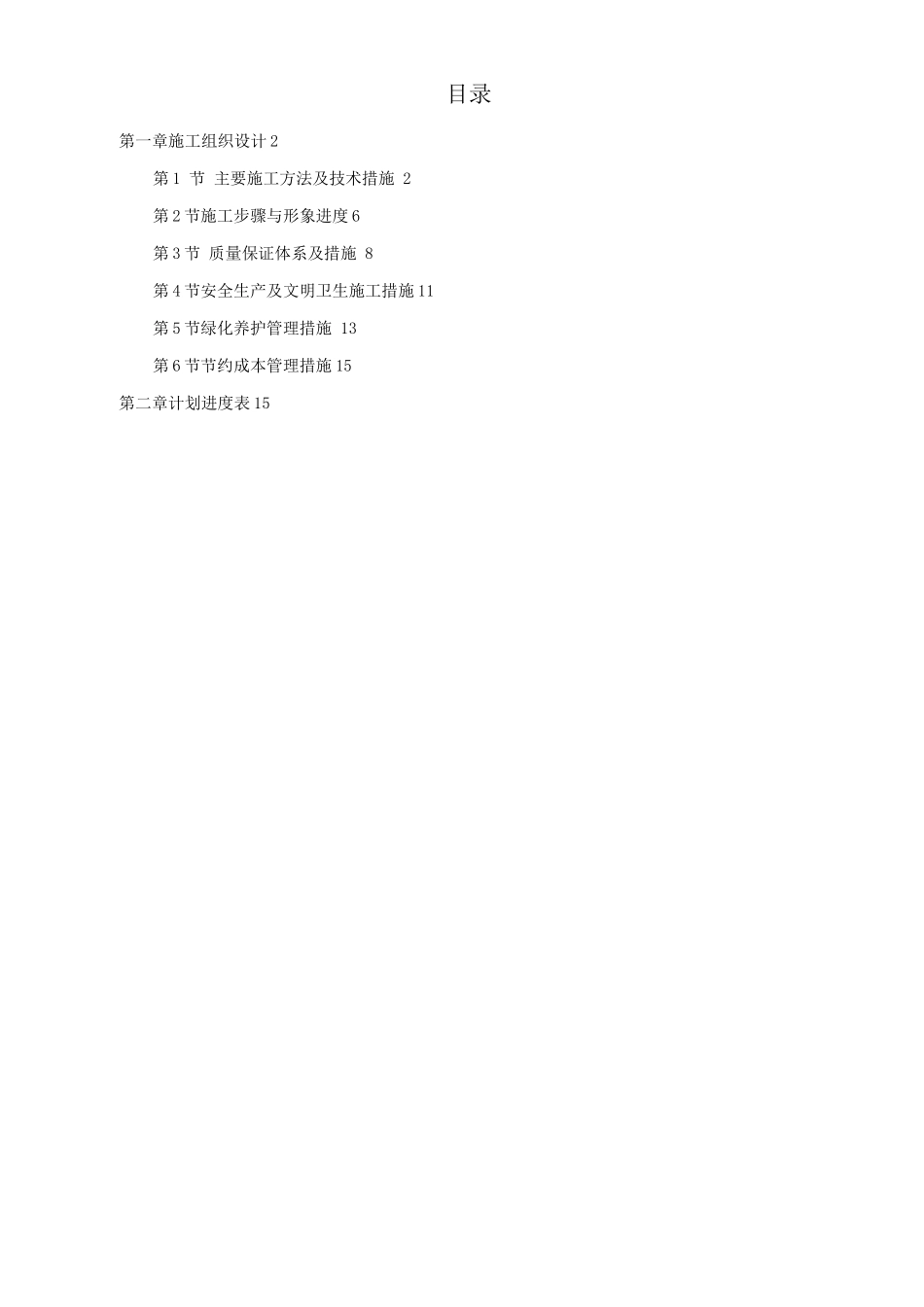

目录第一章施工组织设计 2第 1 节 主要施工方法及技术措施 2第 2 节施工步骤与形象进度 6第 3 节 质量保证体系及措施 8第 4 节安全生产及文明卫生施工措施 11第 5 节绿化养护管理措施 13第 6 节节约成本管理措施 15第二章计划进度表 15施工组织设计第一节主要施工方法及技术措施为确保**花园绿化工程 2 标段的顺利进行,本公司根据工程实际情况制订如下园林绿化工 程施工方案,以保证工程能高效、有序、保质、保量完成施工任务

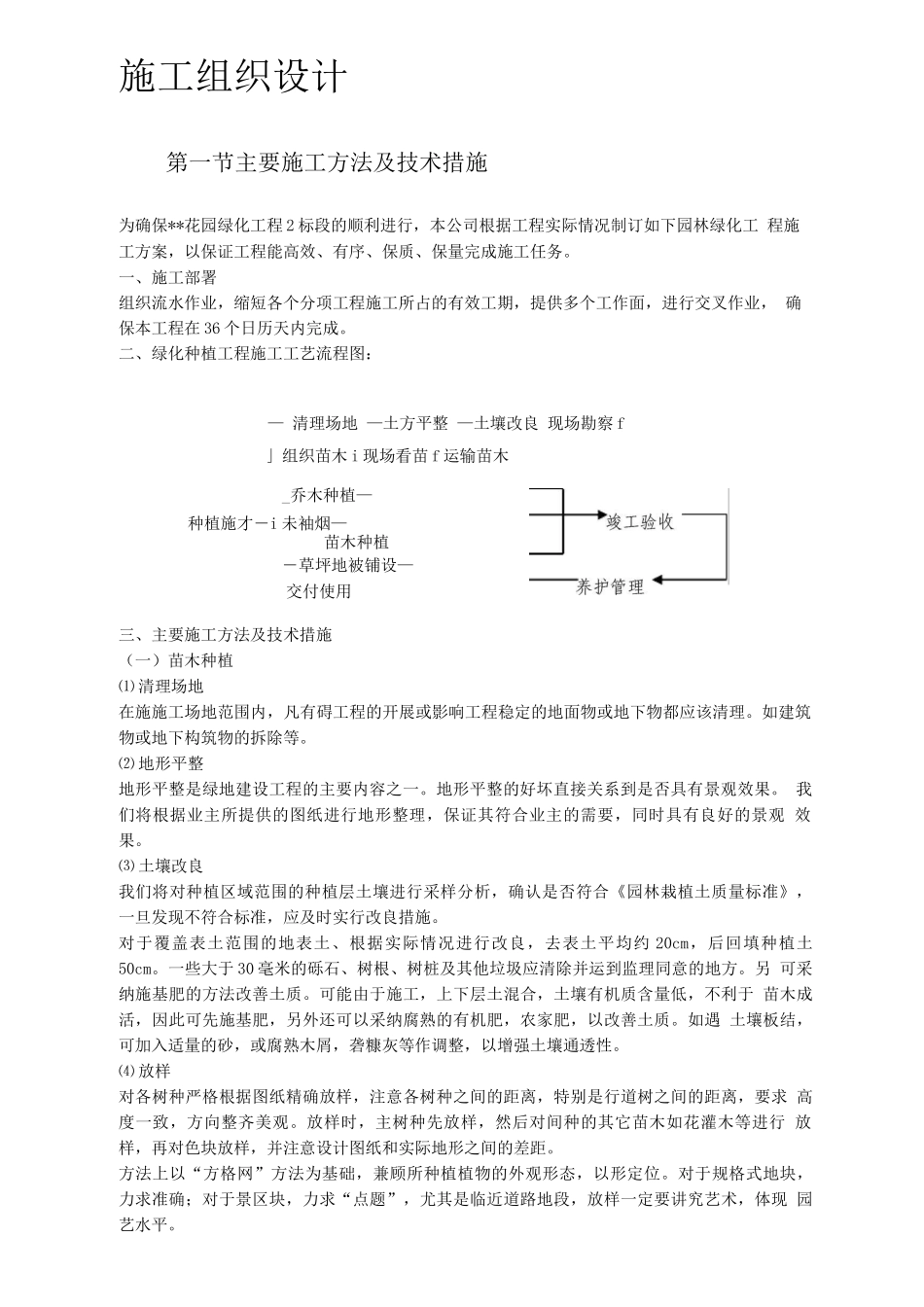

一、施工部署组织流水作业,缩短各个分项工程施工所占的有效工期,提供多个工作面,进行交叉作业, 确保本工程在 36 个日历天内完成
二、绿化种植工程施工工艺流程图:— 清理场地 —土方平整 —土壤改良 现场勘察 f」组织苗木 i 现场看苗 f 运输苗木_乔木种植—种植施才―i 未袖烟—苗木种植―草坪地被铺设—交付使用三、主要施工方法及技术措施(一)苗木种植⑴ 清理场地在施施工场地范围内,凡有碍工程的开展或影响工程稳定的地面物或地下物都应该清理
如建筑 物或地下构筑物的拆除等
⑵ 地形平整地形平整是绿地建设工程的主要内容之一
地形平整的好坏直接关系到是否具有景观效果
我们将根据业主所提供的图纸进行地形整理,保证其符合业主的需要,同时具有良好的景观 效果
⑶ 土壤改良我们将对种植区域范围的种植层土壤进行采样分析,确认是否符合《园林栽植土质量标准》, 一旦发现不符合标准,应及时实行改良措施
对于覆盖表土范围的地表土、根据实际情况进行改良,去表土平均约 20cm,后回填种植土 50cm
一些大于 30 毫米的砾石、树根、树桩及其他垃圾应清除并运到监理同意的地方
另 可采纳施基肥的方法改善土质
可能由于施工,上下层土混合,土壤有机质含量低,不利于 苗木成活,因此可先施基肥,另外还可以采纳腐熟的有机肥,农家肥,以改善土质
如遇 土壤板结,可加入适量的
