某超高层住宅楼工程钢筋施工方案8
1 钢筋加工配置地下室、地上主体施工期间在现场设多处钢筋加工车间,原材料进行加工成型
进场的钢筋必须持有质保书(即出厂质量证明书和试验报告单)
每批进入现场的钢筋,由钢筋翻样组织人员进行检查验收,仔细做好清点、复核(即核定钢筋标牌、规格、数量)工作,确保每次进入到现场的钢筋到位准确,避开现场钢筋堆放混乱现象,保证现场文明标准化施工
⑴ 钢筋的接头形式:底板筋以等强直螺纹连接,暗柱筋① 14 以上用电渣压力焊,① 14 以下绑扎搭接,墙板筋以绑扎搭接为主
对进场的各主要规格受力钢筋,由专人根据实际使用情况,抽取钢筋焊接接头、原材料试件等,及时送试验室对试件进行力学性能试验
试验合格后,方可投入使用
2 钢筋运输及安排钢筋进场做好详细的计划,随到随用
到场钢筋要及时清理,并按形状、规格分类堆放
堆放应离地垫起 2MM
钢筋尽量堆放在离塔吊近或塔吊回转半径之内的空地上,吊运至施工面或人工驳运

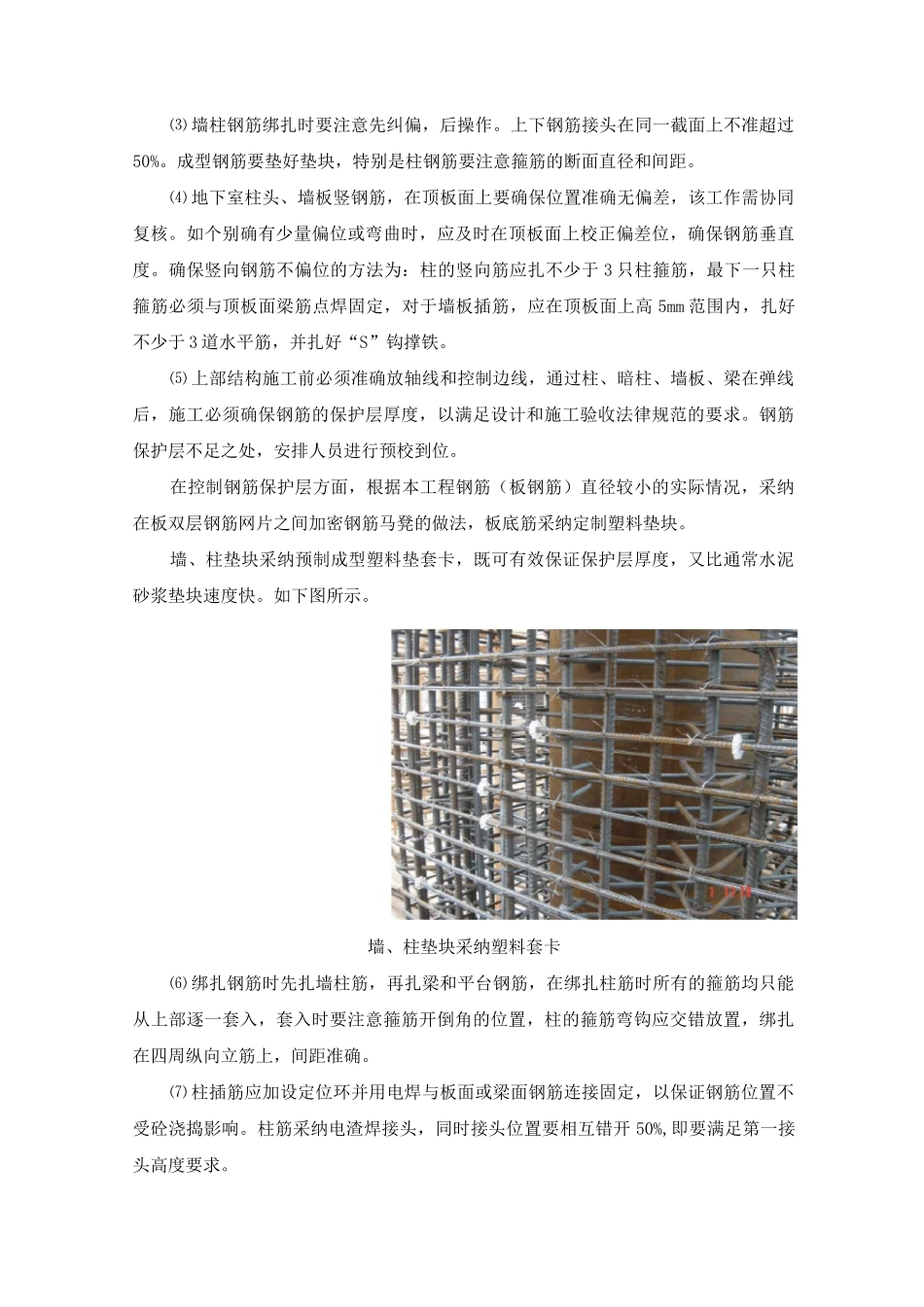

3 钢筋绑扎⑴ 地下室底板墙、柱梁板钢筋构造应遵守设计规定,钢筋连接、锚固长度亦应满足设计和法律规范要求
底板钢筋绑扎由工人手工操作,在底板下皮钢筋绑扎好后,立即立好柱、墙板的竖向钢筋,并将其位置用电焊固定好,然后才能绑扎上皮钢筋
上皮钢筋搁置须按底板厚度不同采纳不同的支架形式
钢筋绑扎时要严格根据设计图纸进行操作
并做到规格尺寸、位置正确,绑扎牢固
网状钢筋的绑扎铁丝扎成梅花状,并交叉进行,双向受力板必须满扎
绑扎用的铁丝,应包在钢筋上,不得露出砼表面
钢筋的绑扎接头应根据法律规范要求错开,并按设计图纸要求留好搭接长度
⑵ 墙体水平筋进暗柱时,即要满足锚固长度 35d,又要满足水平筋端部弯钩10d(双满足要求)
转角部位的墙板水平筋,严格按设计要求图纸构造节点进行施工
地下室墙板钢筋施工时,为保证双排钢筋间 距,均按图纸或构造要求加设“
