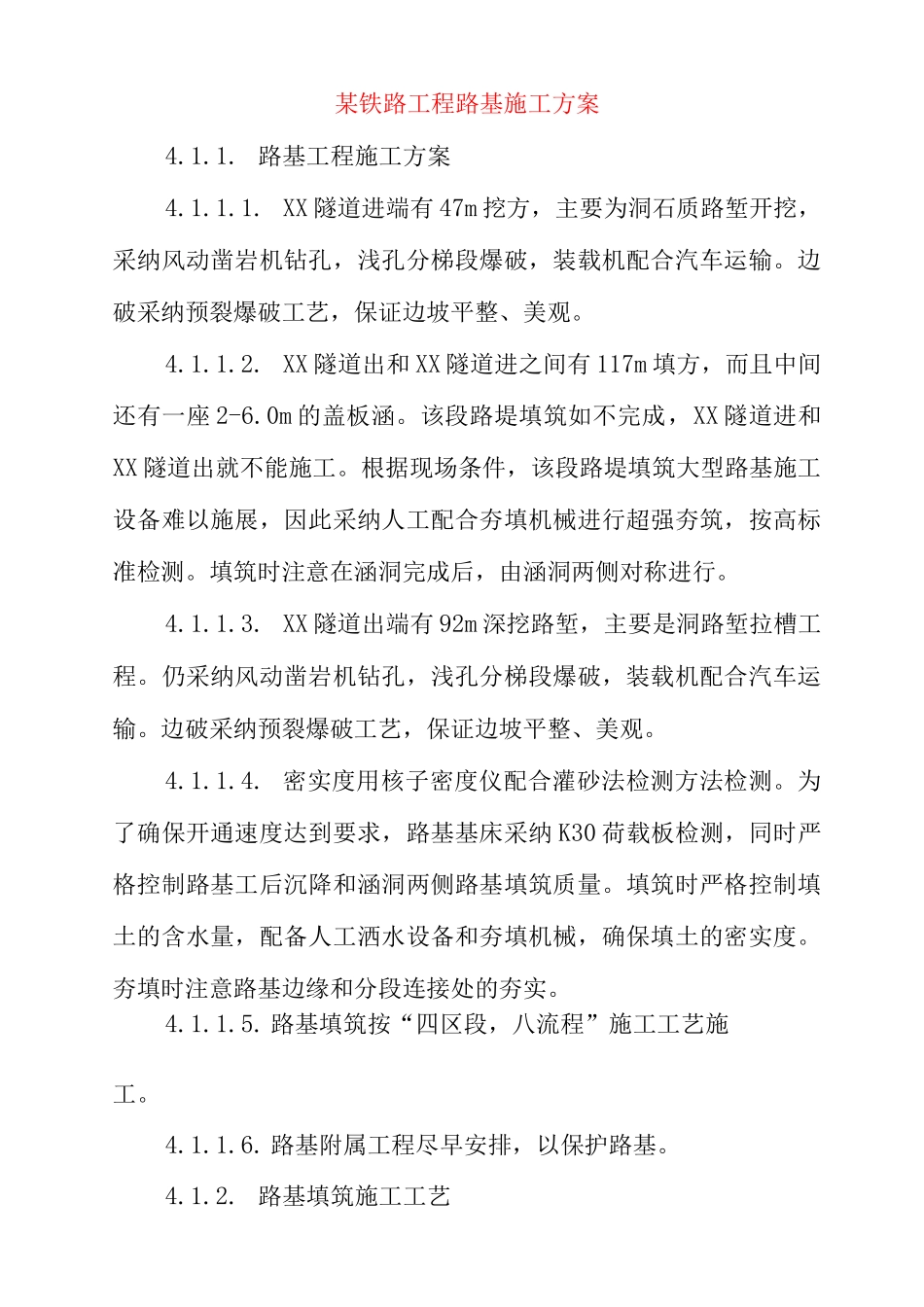

某铁路工程路基施工方案4
路基工程施工方案4
XX 隧道进端有 47m 挖方,主要为洞石质路堑开挖,采纳风动凿岩机钻孔,浅孔分梯段爆破,装载机配合汽车运输
边破采纳预裂爆破工艺,保证边坡平整、美观
XX 隧道出和 XX 隧道进之间有 117m 填方,而且中间还有一座 2-6
0m 的盖板涵
该段路堤填筑如不完成,XX 隧道进和XX 隧道出就不能施工
根据现场条件,该段路堤填筑大型路基施工设备难以施展,因此采纳人工配合夯填机械进行超强夯筑,按高标准检测
填筑时注意在涵洞完成后,由涵洞两侧对称进行
XX 隧道出端有 92m 深挖路堑,主要是洞路堑拉槽工程
仍采纳风动凿岩机钻孔,浅孔分梯段爆破,装载机配合汽车运输
边破采纳预裂爆破工艺,保证边坡平整、美观
密实度用核子密度仪配合灌砂法检测方法检测
为了确保开通速度达到要求,路基基床采纳 K30 荷载板检测,同时严格控制路基工后沉降和涵洞两侧路基填筑质量
填筑时严格控制填土的含水量,配备人工洒水设备和夯填机械,确保填土的密实度
夯填时注意路基边缘和分段连接处的夯实
路基填筑按“四区段,八流程”施工工艺施工
路基附属工程尽早安排,以保护路基
路基填筑施工工艺该工艺采纳以工序管理为中心,以工序质量保工程质量,以工作质量保工序质量的全面管理方法
根据系统分析理论,整个路基土石方填筑划分为四区段、八流程
集中施工力量完成一段,成型一段
路基填筑施工详见图 4-1《路基填筑施工工艺框图》
四区段:填筑区 T 平整区 T 碾压区 T 检验区八流程:施工准备 T 基底处理 T 分层填筑 T 摊铺整平 T 机械碾压 T 检验签证 T 边坡修整
路基填筑施工方法4
路基填筑施工准备恢复中线并固定线
