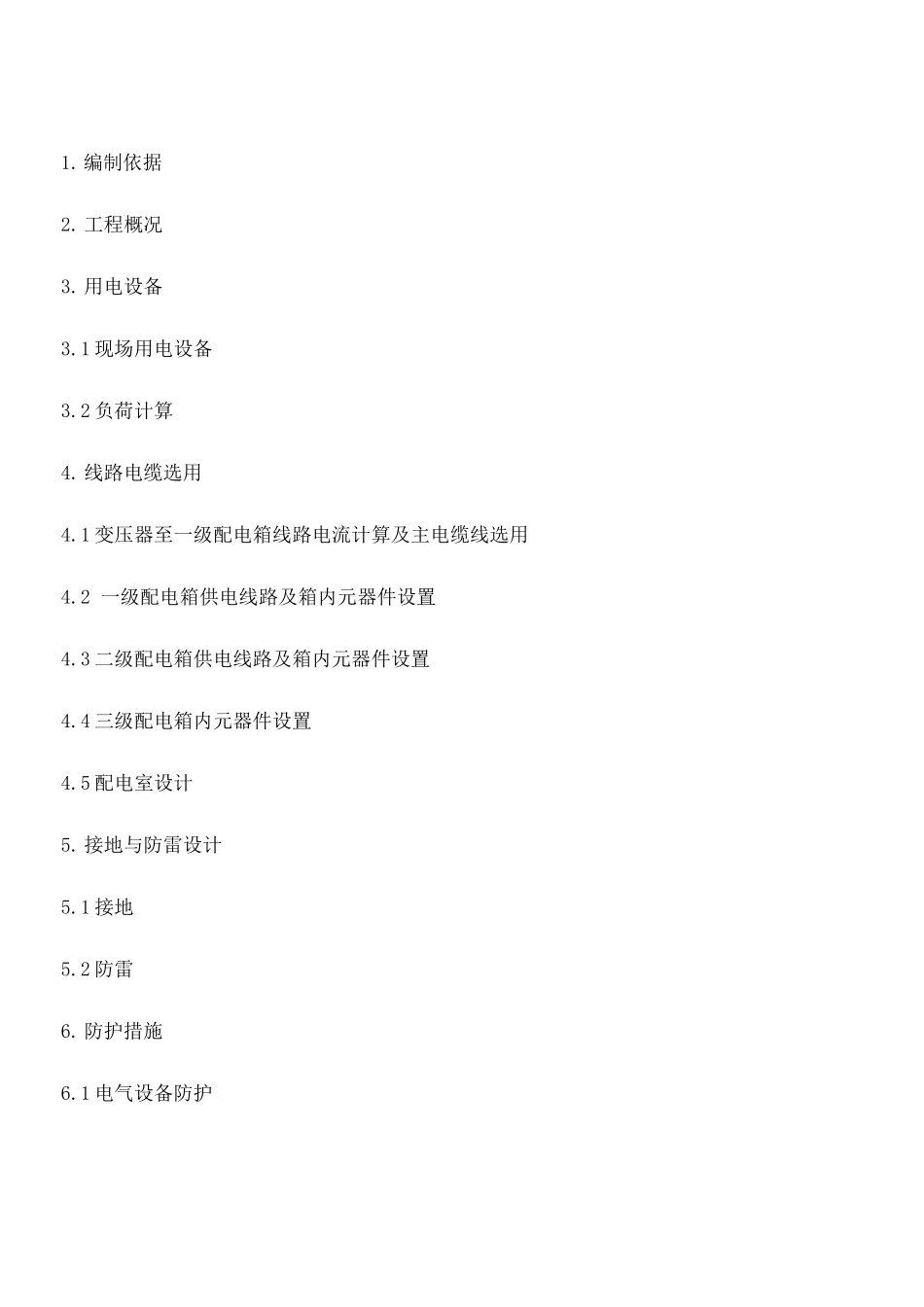

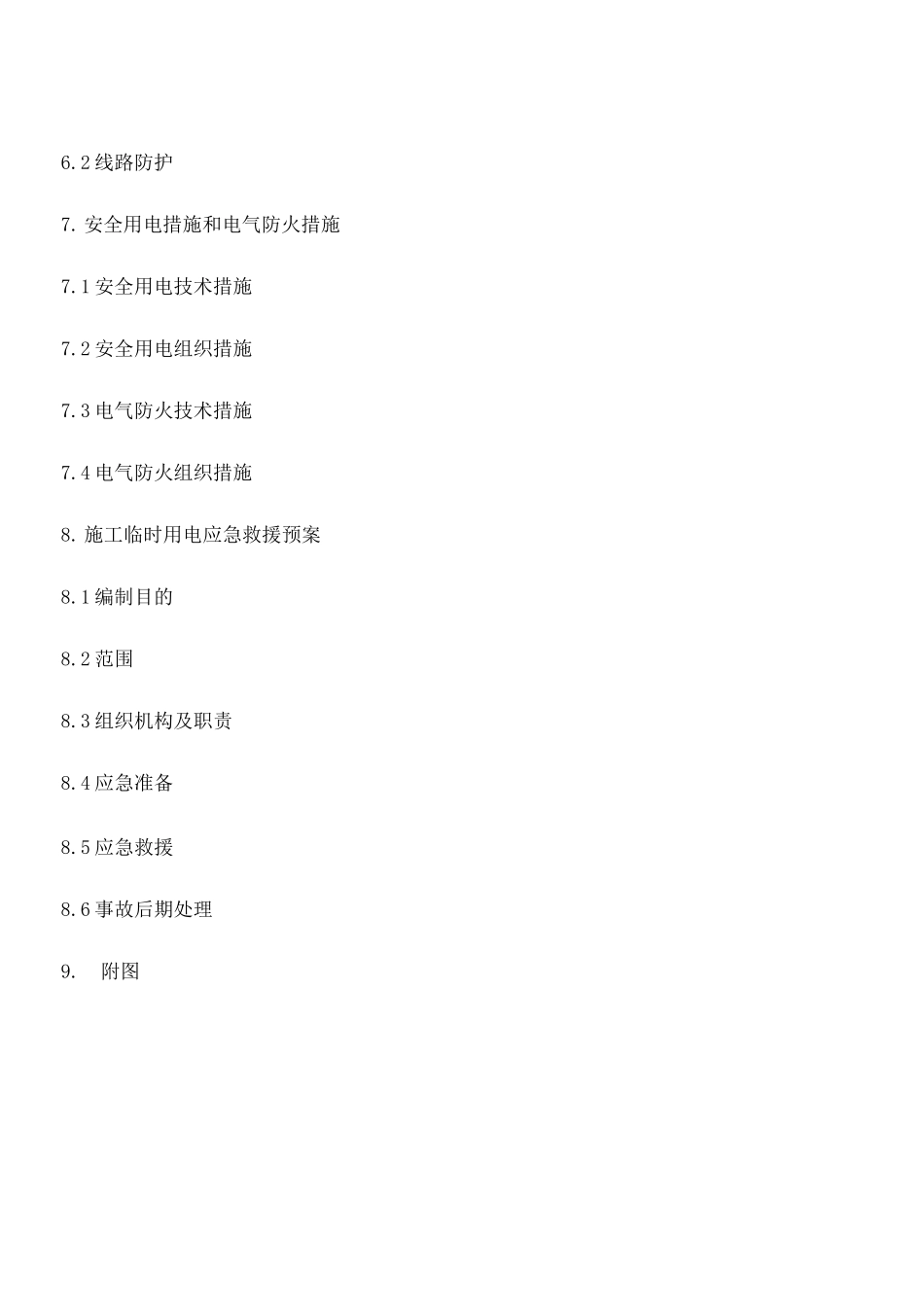

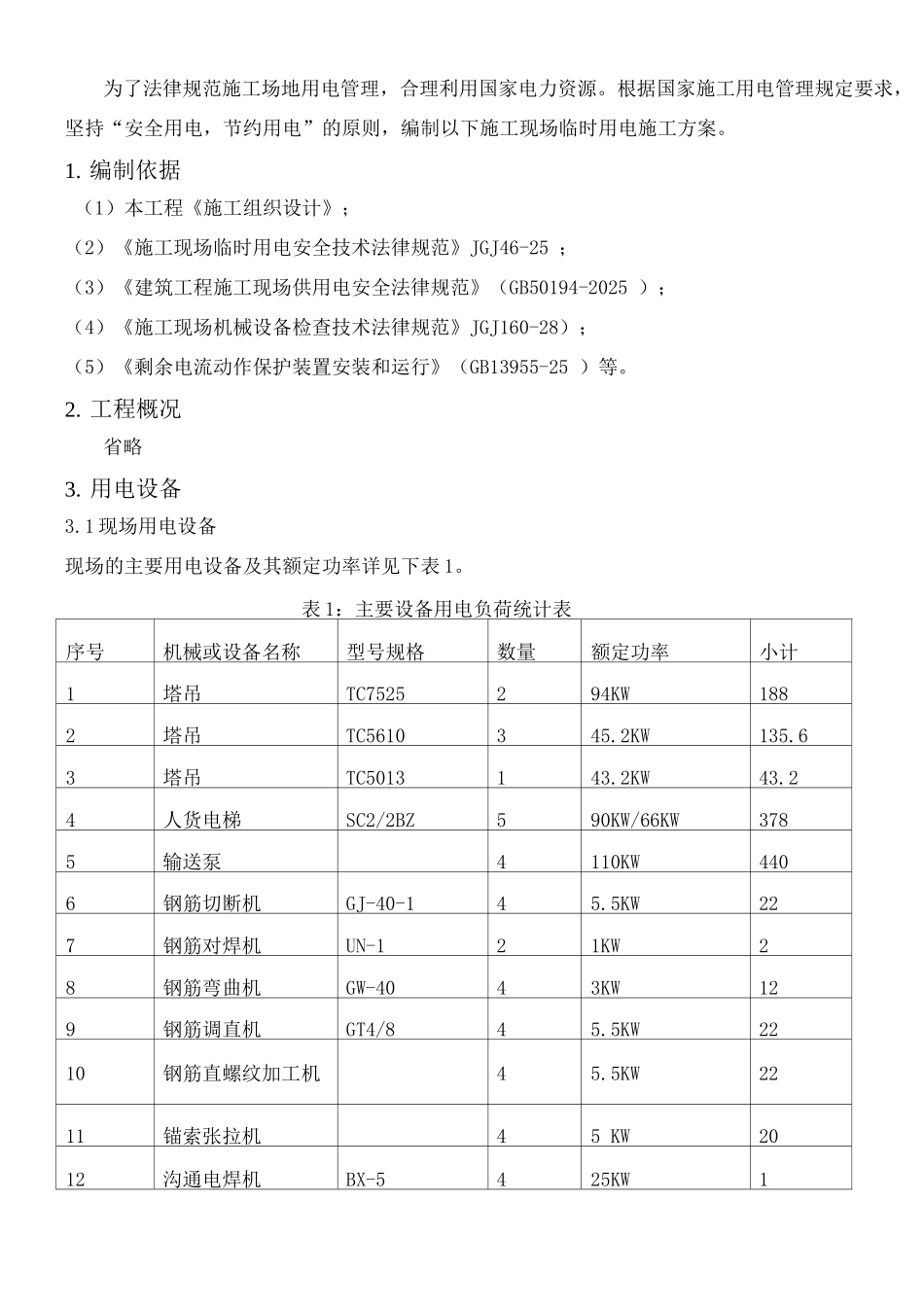

1.编制依据2. 工程概况3. 用电设备3.1 现场用电设备3.2 负荷计算4. 线路电缆选用4.1 变压器至一级配电箱线路电流计算及主电缆线选用4.2 一级配电箱供电线路及箱内元器件设置4.3 二级配电箱供电线路及箱内元器件设置4.4 三级配电箱内元器件设置4.5 配电室设计5. 接地与防雷设计5.1 接地5.2 防雷6. 防护措施6.1 电气设备防护6.2 线路防护7. 安全用电措施和电气防火措施7.1 安全用电技术措施7.2 安全用电组织措施7.3 电气防火技术措施7.4 电气防火组织措施8. 施工临时用电应急救援预案8.1 编制目的8.2 范围8.3 组织机构及职责8.4 应急准备8.5 应急救援8.6 事故后期处理9.附图为了法律规范施工场地用电管理,合理利用国家电力资源。根据国家施工用电管理规定要求, 坚持“安全用电,节约用电”的原则,编制以下施工现场临时用电施工方案。1. 编制依据(1)本工程《施工组织设计》;(2)《施工现场临时用电安全技术法律规范》JGJ46-25 ;(3)《建筑工程施工现场供用电安全法律规范》(GB50194-2025 );(4)《施工现场机械设备检查技术法律规范》JGJ160-28);(5)《剩余电流动作保护装置安装和运行》(GB13955-25 )等。2. 工程概况省略3. 用电设备3.1 现场用电设备现场的主要用电设备及其额定功率详见下表 1。表 1:主要设备用电负荷统计表序号机械或设备名称型号规格数量额定功率小计1塔吊TC7525294KW1882塔吊TC5610345.2KW135.63塔吊TC5013143.2KW43.24人货电梯SC2/2BZ590KW/66KW3785输送泵4110KW4406钢筋切断机GJ-40-145.5KW227钢筋对焊机UN-121KW28钢筋弯曲机GW-4043KW129钢筋调直机GT4/845.5KW2210钢筋直螺纹加工机45.5KW2211锚索张拉机45 KW2012沟通电焊机BX-5425KW1
