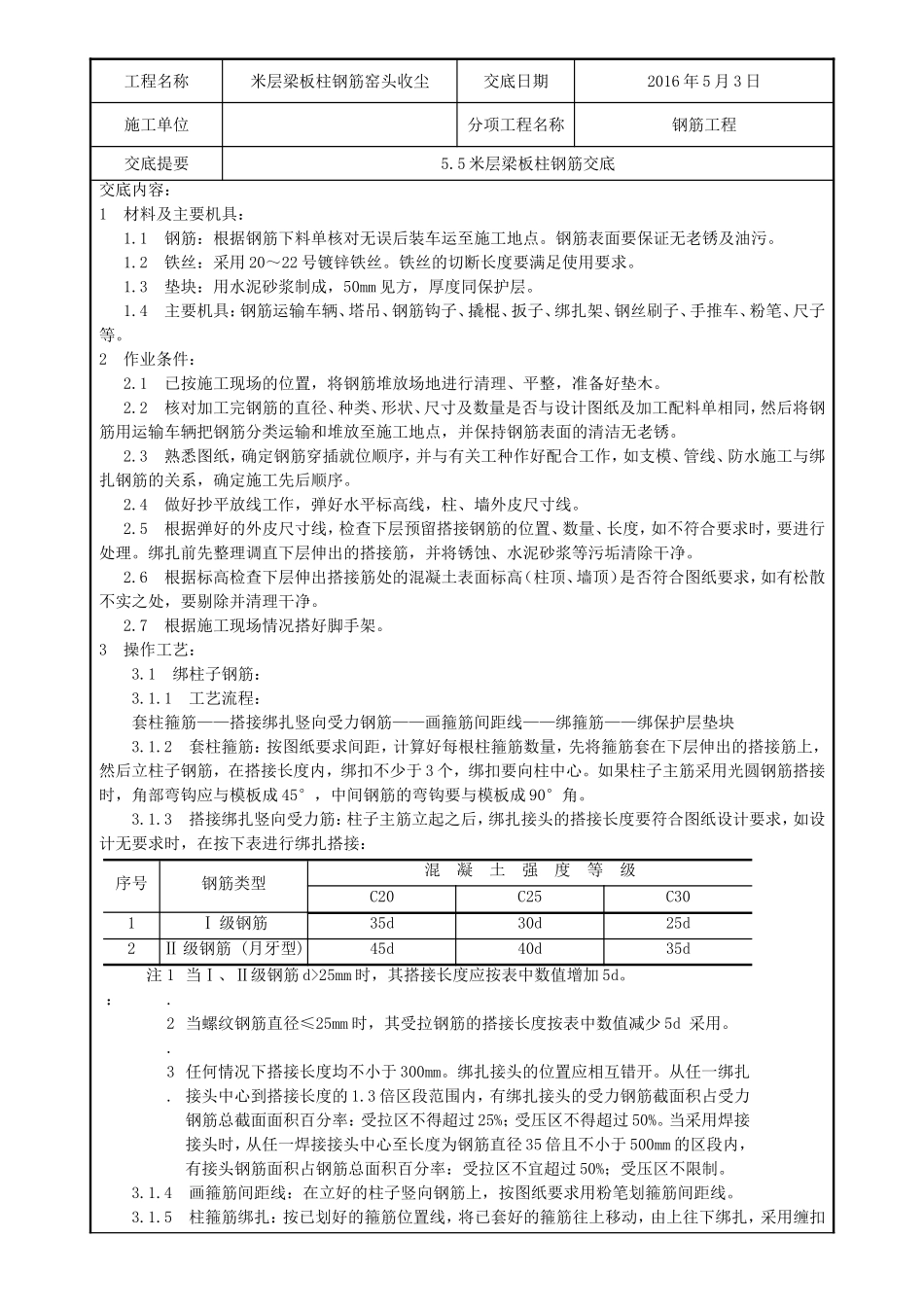

工程名称米层梁板柱钢筋窑头收尘交底日期2016年5月3日施工单位分项工程名称钢筋工程交底提要5
5米层梁板柱钢筋交底交底内容:1材料及主要机具:1
1钢筋:根据钢筋下料单核对无误后装车运至施工地点
钢筋表面要保证无老锈及油污
2铁丝:采用20~22号镀锌铁丝
铁丝的切断长度要满足使用要求
3垫块:用水泥砂浆制成,50mm见方,厚度同保护层
4主要机具:钢筋运输车辆、塔吊、钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等
2作业条件:2
1已按施工现场的位置,将钢筋堆放场地进行清理、平整,准备好垫木
2核对加工完钢筋的直径、种类、形状、尺寸及数量是否与设计图纸及加工配料单相同,然后将钢筋用运输车辆把钢筋分类运输和堆放至施工地点,并保持钢筋表面的清洁无老锈
3熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工先后顺序
4做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线
5根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,要进行处理
绑扎前先整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净
6根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理干净
7根据施工现场情况搭好脚手架
3操作工艺:3
1绑柱子钢筋:3
1工艺流程:套柱箍筋——搭接绑扎竖向受力钢筋——画箍筋间距线——绑箍筋——绑保护层垫块3
2套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于3个,绑扣要向柱中心
如果柱子主筋采用光圆钢筋搭接时,角部弯钩应与模板成45°,中间钢筋的弯钩要与模板成90°角
3搭接绑扎竖向受力筋:柱子主筋立起之后
