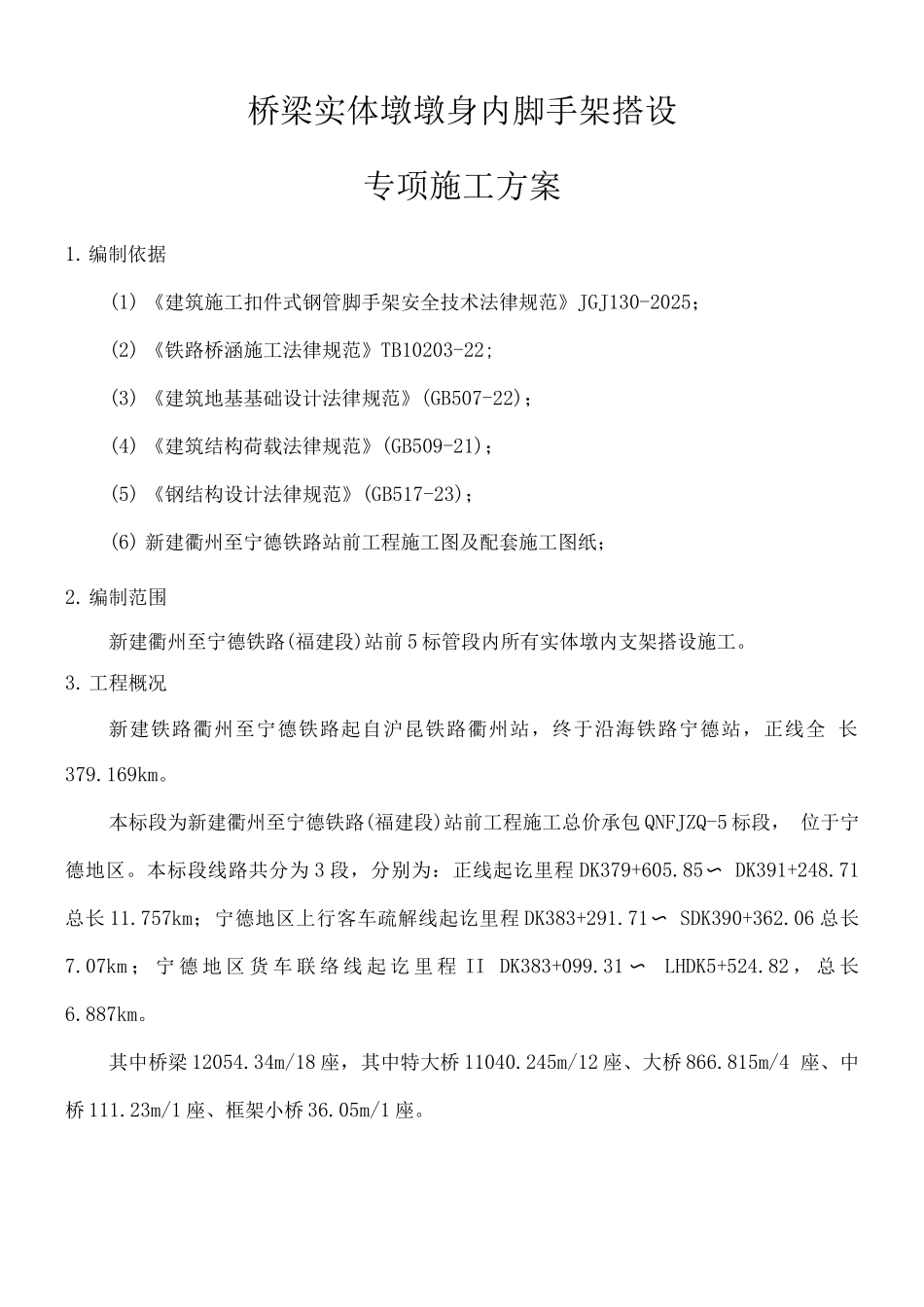

桥梁实体墩墩身内脚手架搭设专项施工方案1
编制依据(1) 《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2025;(2) 《铁路桥涵施工法律规范》TB10203-22;(3) 《建筑地基基础设计法律规范》(GB507-22);(4) 《建筑结构荷载法律规范》(GB509-21);(5) 《钢结构设计法律规范》(GB517-23);(6) 新建衢州至宁德铁路站前工程施工图及配套施工图纸;2
编制范围新建衢州至宁德铁路(福建段)站前 5 标管段内所有实体墩内支架搭设施工

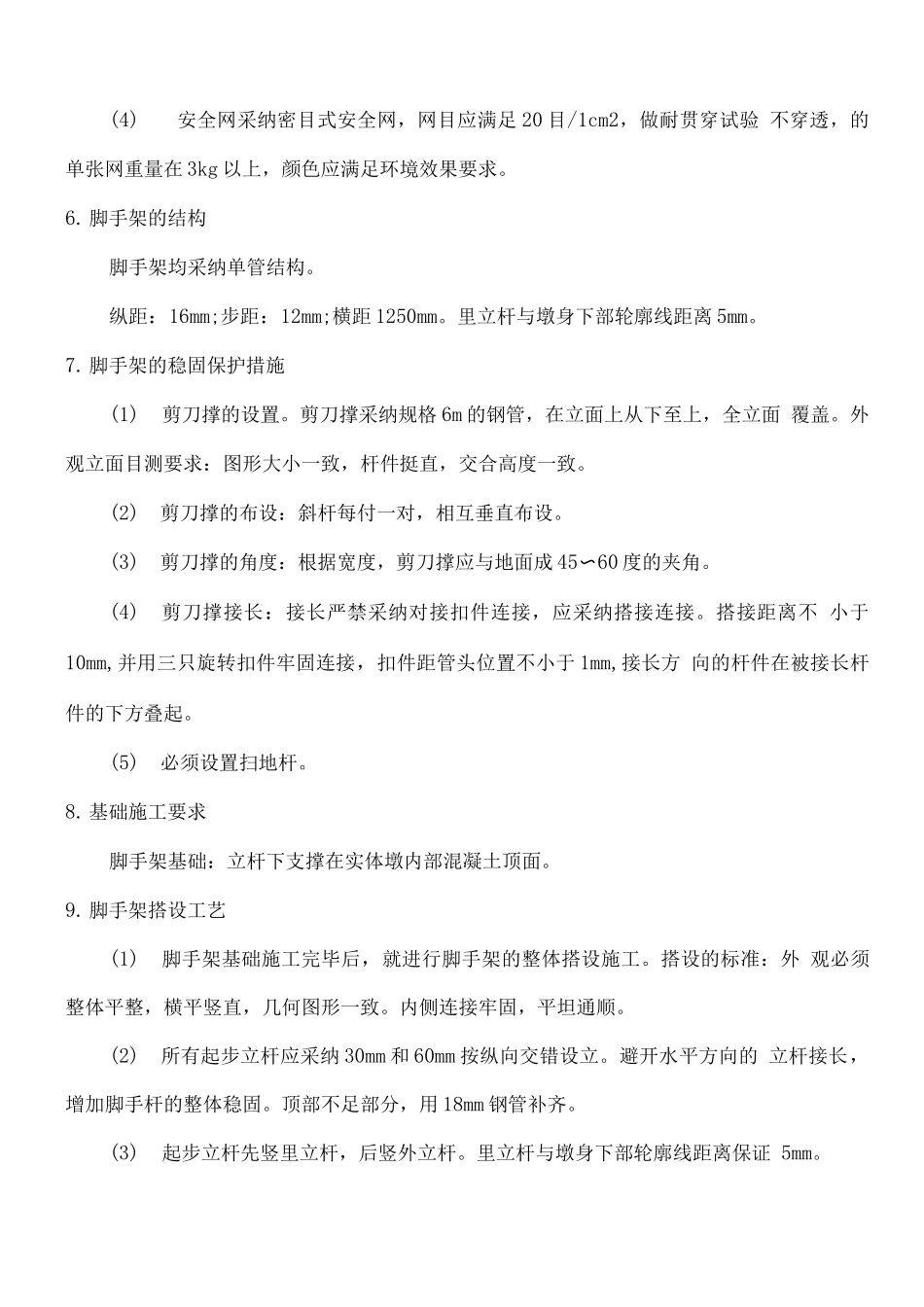

工程概况新建铁路衢州至宁德铁路起自沪昆铁路衢州站,终于沿海铁路宁德站,正线全 长 379
本标段为新建衢州至宁德铁路(福建段)站前工程施工总价承包 QNFJZQ-5 标段, 位于宁德地区
本标段线路共分为 3 段,分别为:正线起讫里程 DK379+605
85 〜 DK391+248
71总长 11
757km;宁德地区上行客车疏解线起讫里程 DK383+291
71 〜 SDK390+362
06 总长7
07km ; 宁 德 地 区 货 车 联 络 线 起 讫 里 程 II DK383+099
31 〜LHDK5+524
82 , 总 长 6
其中桥梁 12054
34m/18 座,其中特大桥 11040
245m/12 座、大桥 866
815m/4 座、中桥 111
23m/1 座、框架小桥 36
05m/1 座

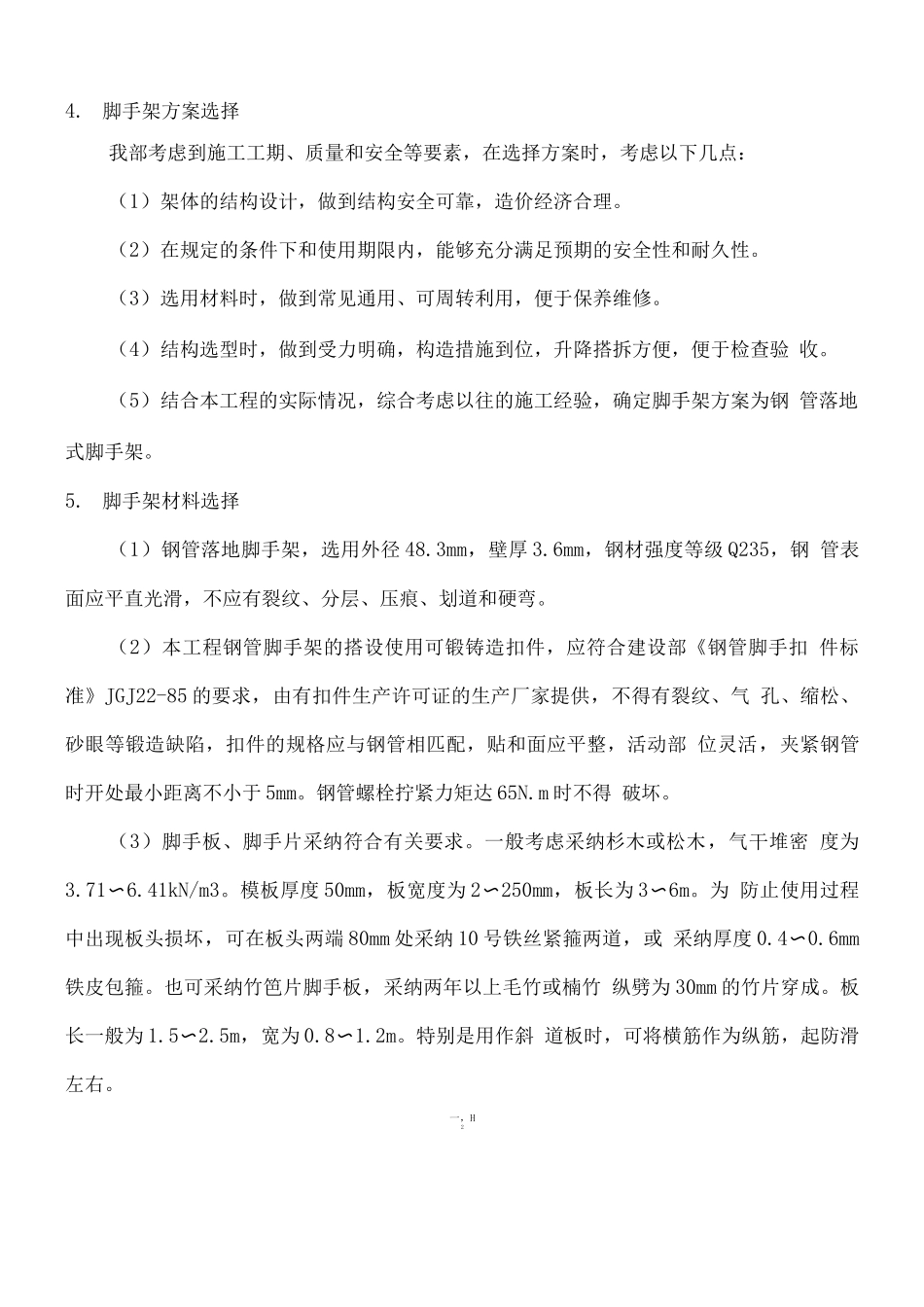

脚手架方案选择我部考虑到施工工期、质量和安全等要素,在选择方案时,考虑以下几点:(1)架体的结构设计,做到结构安全可靠,造价经济合理
(2)在规定的条件下和使用期限内,能够充分满足预期的安全性和耐久性
(3)选用材料时,做到常见通用、可周转利用,便于保养维修
(4)结构选型时,做到受力明确,构造措施到位,升降搭拆方便,便于检查验 收
(5)结合本
