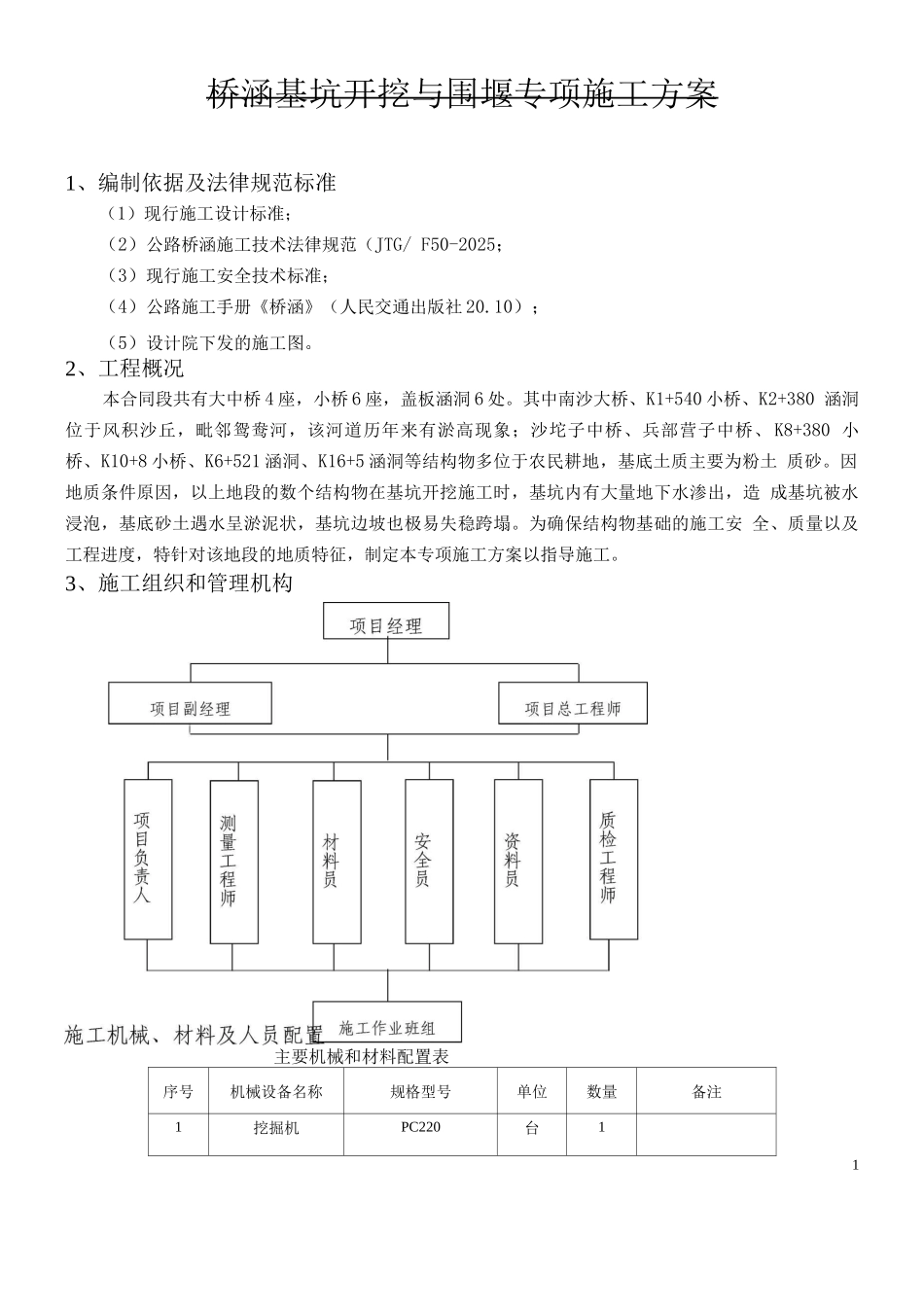

桥涵基坑开挖与围堰专项施工方案1、编制依据及法律规范标准(1)现行施工设计标准;(2)公路桥涵施工技术法律规范(JTG/ F50-2025;(3)现行施工安全技术标准;(4)公路施工手册《桥涵》(人民交通出版社 20
10);(5)设计院下发的施工图
2、工程概况本合同段共有大中桥 4 座,小桥 6 座,盖板涵洞 6 处
其中南沙大桥、K1+540 小桥、K2+380 涵洞位于风积沙丘,毗邻鸳鸯河,该河道历年来有淤高现象;沙坨子中桥、兵部营子中桥、 K8+380 小桥、K10+8 小桥、K6+521 涵洞、K16+5 涵洞等结构物多位于农民耕地,基底土质主要为粉土 质砂
因地质条件原因,以上地段的数个结构物在基坑开挖施工时,基坑内有大量地下水渗出,造 成基坑被水浸泡,基底砂土遇水呈淤泥状,基坑边坡也极易失稳跨塌
为确保结构物基础的施工安 全、质量以及工程进度,特针对该地段的地质特征,制定本专项施工方案以指导施工

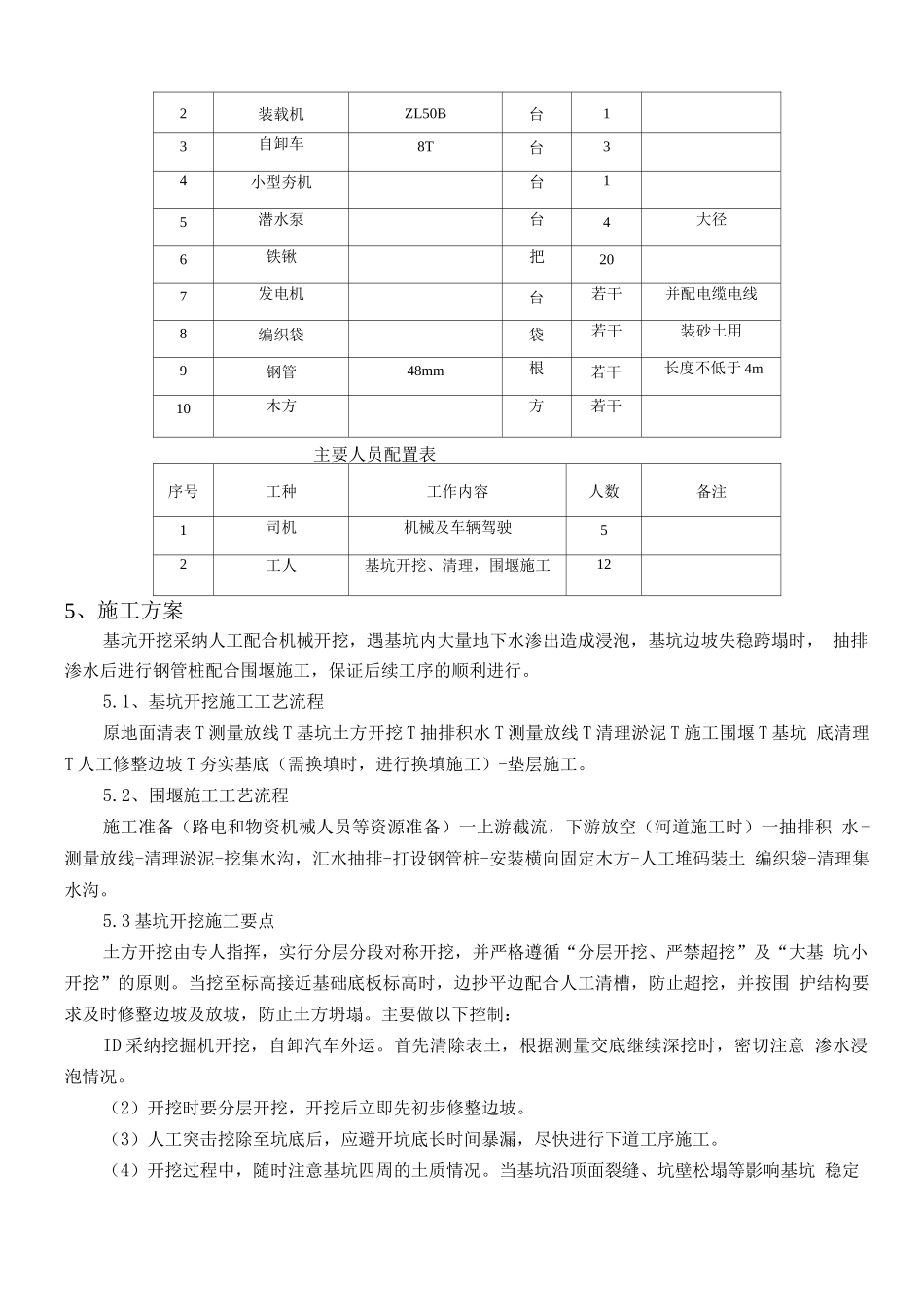

3、施工组织和管理机构主要机械和材料配置表序号机械设备名称规格型号单位数量备注1挖掘机PC220台112装载机ZL50B台13自卸车8T台34小型夯机台15潜水泵台4大径6铁锹把207发电机台若干并配电缆电线8编织袋袋若干装砂土用9钢管48mm根若干长度不低于 4m10木方方若干主要人员配置表序号工种工作内容人数备注1司机机械及车辆驾驶52工人基坑开挖、清理,围堰施工125、施工方案基坑开挖采纳人工配合机械开挖,遇基坑内大量地下水渗出造成浸泡,基坑边坡失稳跨塌时, 抽排渗水后进行钢管桩配合围堰施工,保证后续工序的顺利进行

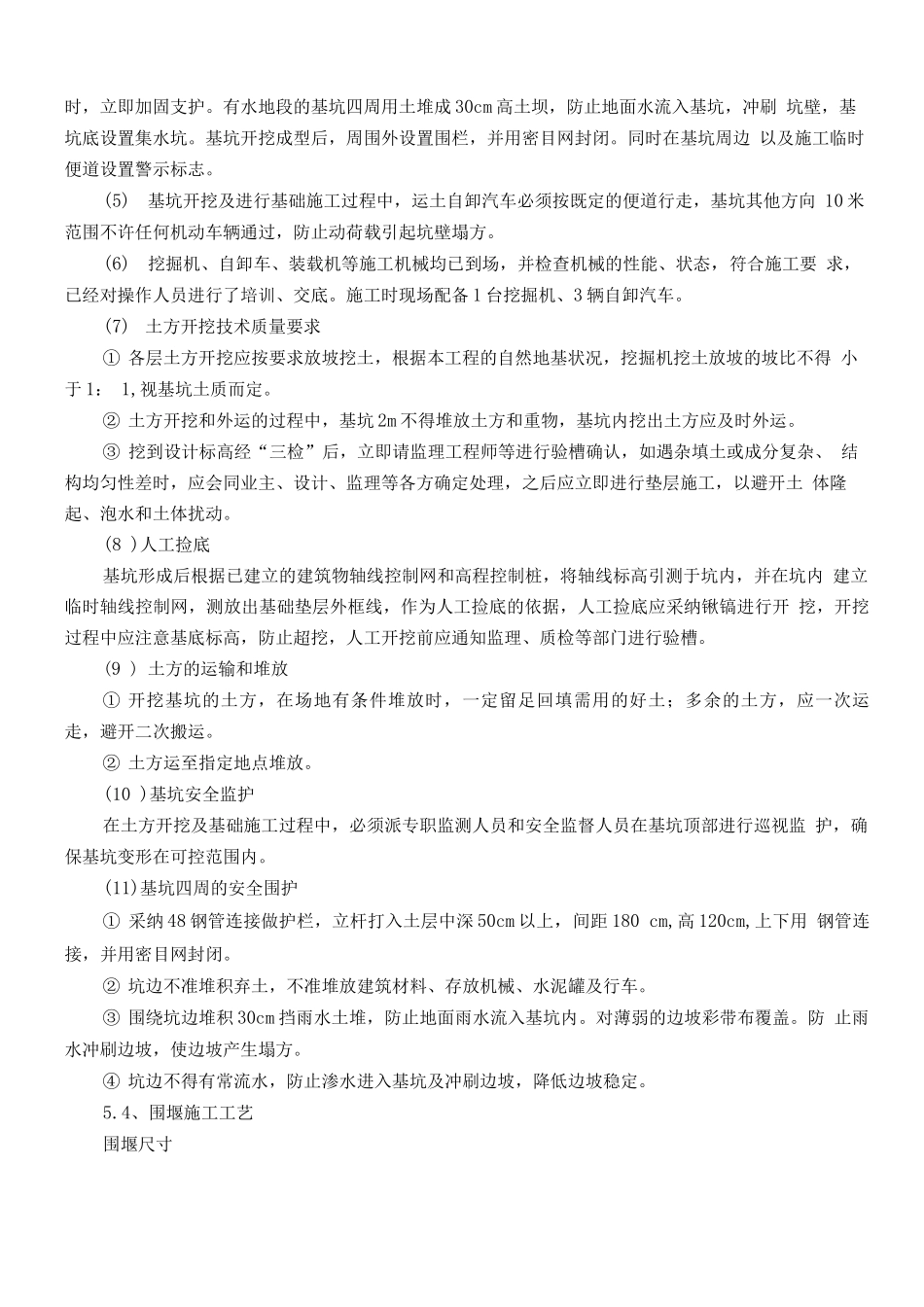

1、基坑开挖施工工艺流程原地面清表 T 测量放线 T 基坑土方开挖 T 抽排积水 T 测量放线 T 清理淤泥 T 施工围堰 T 基坑 底清理T 人工修整边坡 T 夯实基底(需换填时,进行换填施工)-垫层施工
