桥面现浇层首件工程施工总结一、 编制依据 1
广明高速公路延长线工程设计图纸
我国现行的公路工程施工技术法律规范及工程质量检验评定标准、安全法律规范等
本工程所在地的社会及自然环境等条件和现场踏勘调查所获得的有关资料
我公司既有的科研成果、先进施工方法和承建类似工程的施工经验
二、 首件工程施工简介我段首件桥面现浇层定为螺洞大桥左幅第一、第二联,即第一、二、三、四、五跨左幅,桩中心里程桩号 K88+925
5,长度 125m;桥面现浇层厚度 8cm,宽 15
5m ; 桥 面 现 浇 层 横 坡 2% ; ; C50 混 凝 土 理 论 方 量 154
W4nWizJ
M7BEwQT
施工前我部编制了桥面现浇层施工方案,在得到总监办的批复后,经过细致的施工准备,严格根据相关技术法律规范和施工方案进行了首个桥面现浇层的施工,具体过程如下: fFCE6Pw

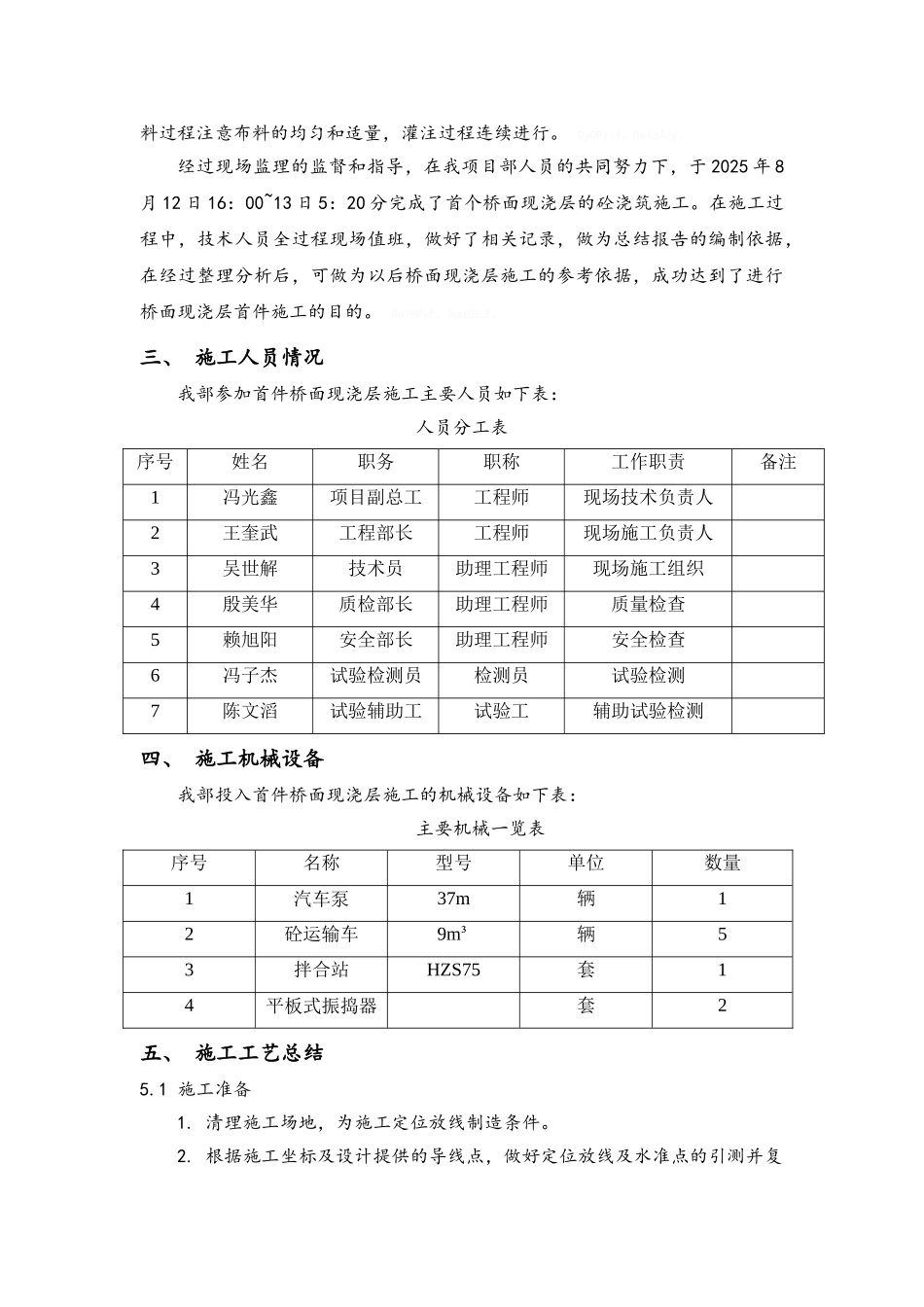

iQNJt15
2025 年 8 月 2 日:测量桥面标高,并对桥梁边线进行放样

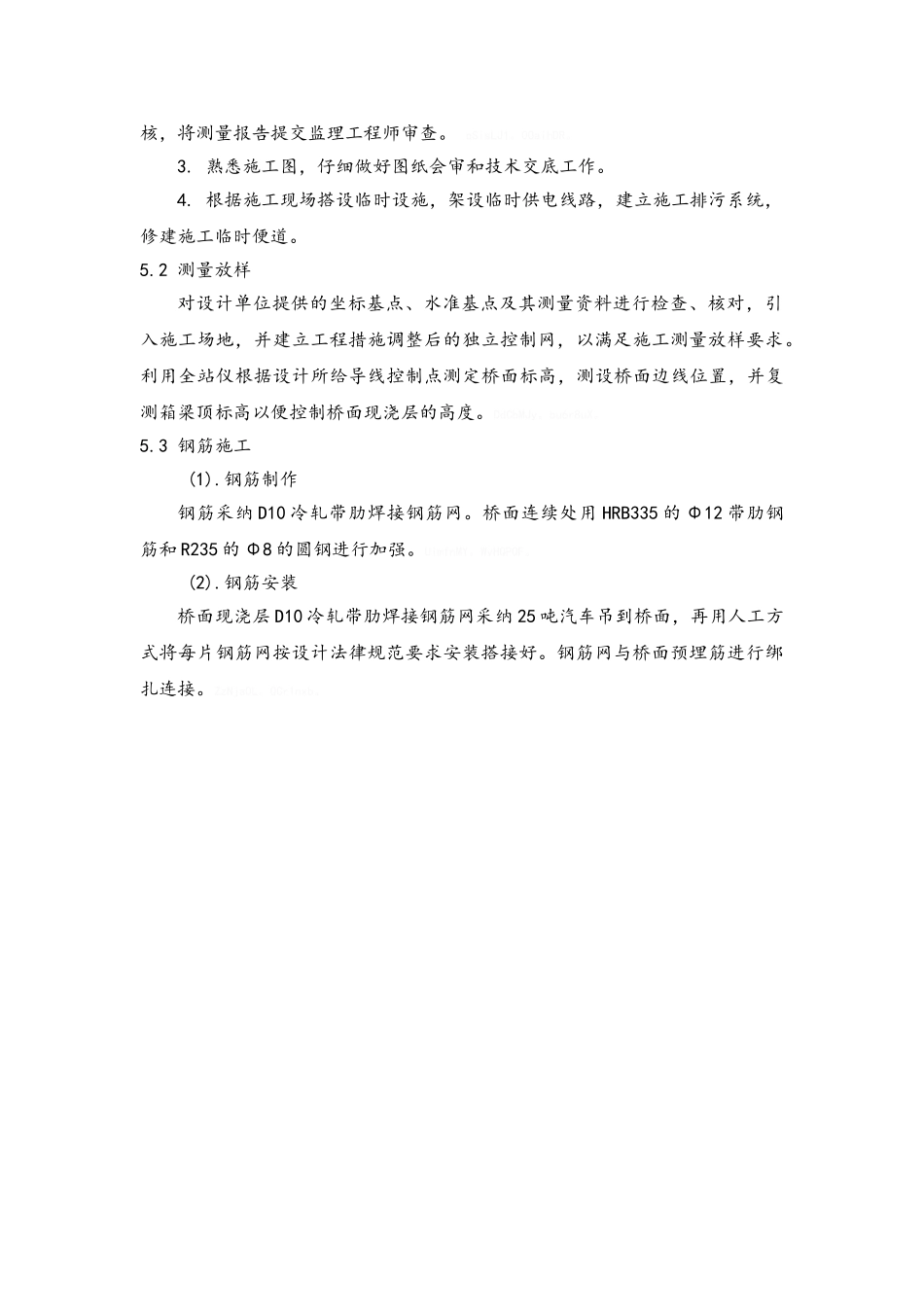

2025 年 8 月 3 日~5 日:凿除桥面松散混凝土和浮浆、浮尘、杂物并清洗桥面
2025 年 8 月 6 日:处理桥面连续处,对两跨箱梁接缝处两侧各 30cm 范围内喷刷两遍沥青后,铺一层白色塑料薄膜
绑扎桥面连续处钢筋
CPowt8j
oQKWa93
2025 年 8 月 7 日~8 日:安装并调整桥面 D10 冷轧带肋焊接钢筋网; 2025 年 8 月 9 日~10 日:根据设计标高,安装固定桥面现浇层所用振动梁和滚筒轨道
2025 年 8 月 11 日:复测轨道标高,并对轨道进行调整和固定
2025 年 8 月 12 日 16:00:浇筑桥面现浇层混凝土
桥面现浇层混凝土一次浇筑,砼设计坍落度为 18cm~22cm,实测坍落度为18cm;使用混凝土汽车泵进行浇筑混凝土,桥面现浇层厚度为 8c
