桩基工程施工方案1

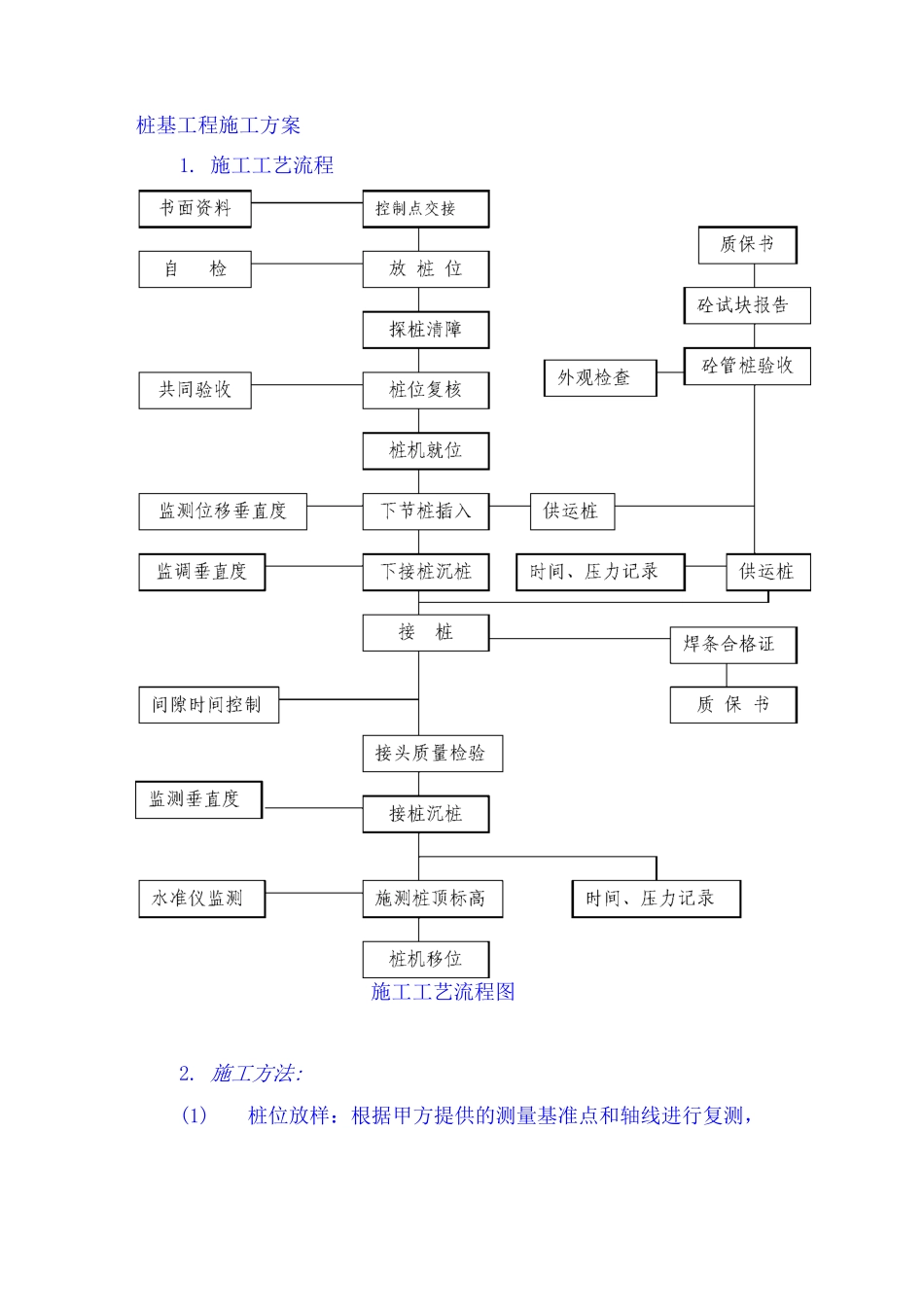

施工工艺流程施工工艺流程图2

施工方法:(1)桩位放样:根据甲方提供的测量基准点和轴线进行复测,再据此测出桩位中心,打入定位桩
(2) 埋设护筒:a 以桩位中心为基准,埋设十字交叉桩
b 挖护筒坑,挖到下部土层后,钎探证实无地下障碍物即可
c 将护筒放入坑内,拉十字线,调整护筒位置,使护筒中心与十字线交点重合,再在护筒四周填粘土夯实
d 复核桩位,插入钢筋定位
(3) 钻机就位:移动钻机,使转盘中心与桩位中心重合,再找平垫实,使桩机周正水平
(4) 钻进成孔:a 钻具连接:提引水笼头-主动钻杆-钻杆-加重杆-钻头b 钻进技术参数:① 压力:钻具自重;② 转数:40rpm、70rpm、128rpm;③ 泵量:108m3/min;c 泥浆循环系统① 泥浆循环系统:泥浆池—泥浆泵—胶管—钻杆—孔底—孔 —立式涡流浆泵-沉淀池-泥浆池② 泥浆性能:粘度 20-23s,比重 1
30,含砂量小于 5%,胶体率大于 90%
③ 泥浆性能调整:土质比重粘度含砂率胶体率备注填土1
325 28s5%90%淤泥1
220 23s5%90%粉土1
2522 25s5%90%粉质粘土1

1520 22s5%90%(5)第一次清孔:钻进到设计孔深后,将钻具略微提起,慢速回转,大泵量 冲 孔 30 分 钟 , 然 后 停 泵 测 量 孔 深 , 测 到 终 孔 孔 深 才 能 提 钻
(6) 下钢筋笼:起吊钢筋笼,调直,缓慢下入孔内,孔焊接钢筋和吊筋,将钢筋笼固定在孔
(7)下导管:按孔深要求连接导管,吊起缓慢下入孔内
(8)第二次清孔(换浆正循环清孔)接好清孔帽,置换泥浆使孔内沉渣逐步清除
直到孔底沉渣达到规定要求为止
采纳该种清孔方法一般在 15〜30 分钟内即可完成
(9)灌注混凝土:a 清孔后立即放好料斗,将隔水塞(球胆
