第一节桩基工程1
桩的制作1)制作程序2)制作步骤a、制桩场地进行平整压实并铺筑 150 厚的制桩地坪睡
b、模板工程模板选用钢制模板,支模方法采纳间隔支模

注意:邻桩与邻桩、下层桩与上层桩的睡浇筑必须等邻桩与下层桩强工达到 30%以后方可进行,重迭层数不得超过四层
模板(胎模)接触面应涂隔离剂,立模必须保证桩身及桩尖部分的形状尺寸和相互位置正确,尤其要注意桩尖位置与桩身纵轴线对正
c、钢筋工程予制桩的钢筋骨架的主筋连接宜采纳对焊,主筋接头配置在同一截面内的数量不得超过 50%,并以 30d 的区域内作为同一截面,区域长度不小于 5mm ,按图纸与设计要求扎制钢筋笼,安放钢筋笼时,防止扭曲变形
d、睡工程球浇筑前,应保持模板内洁净,检查保护层厚度,主筋顶端保护层不宜过厚,防止锤击时桩顶破裂;浇筑应用桩顶往桩尖方向进行,确保顶部结构密实性,并应连续浇灌,不得中断,雨天不得露天浇筑睡,以确保质量
桩的养护实行自然养护

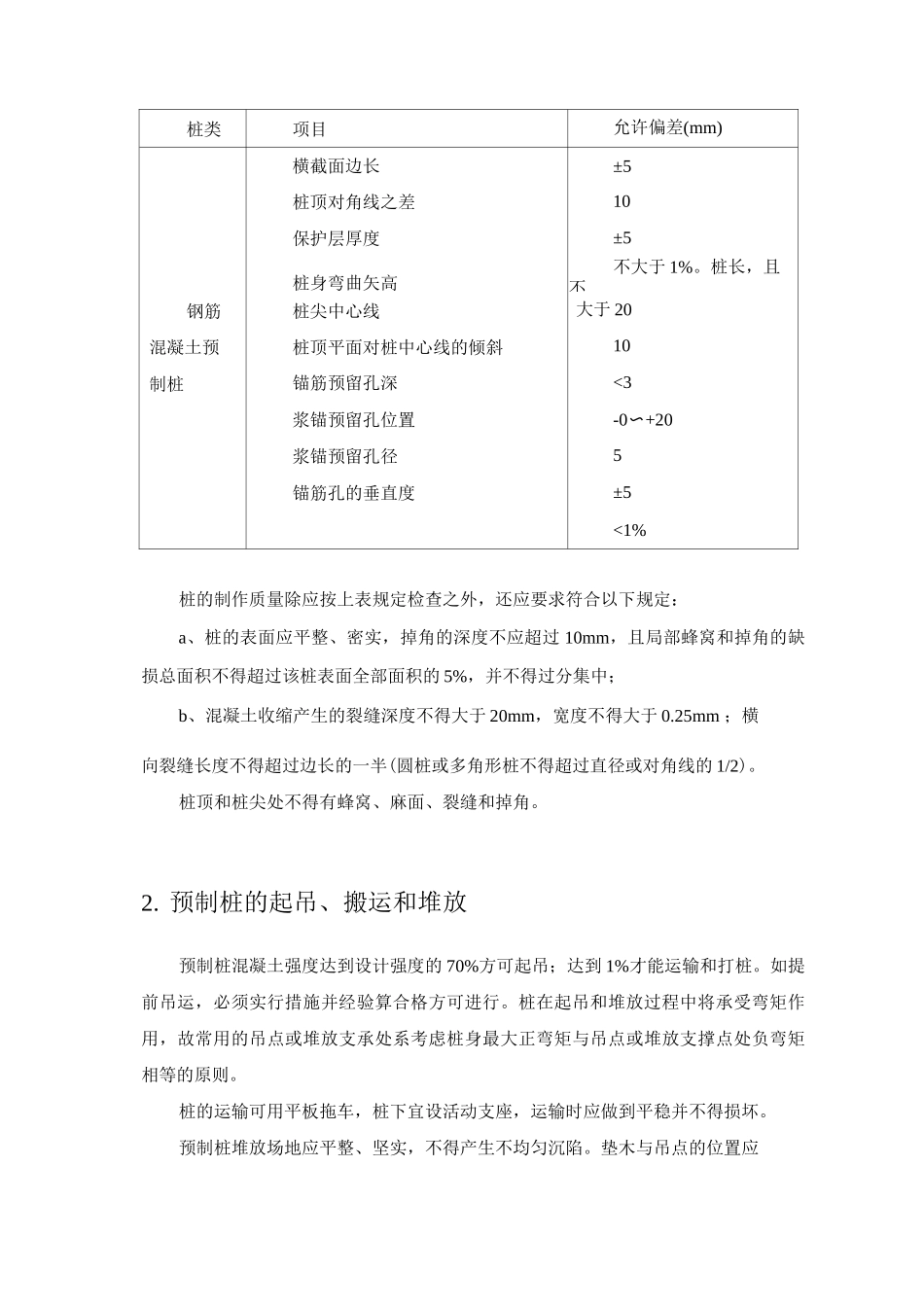

3)桩制作的允许偏差应符合表的规定桩制作的允许偏差桩类项目允许偏差(mm)横截面边长±5桩顶对角线之差10保护层厚度±5桩身弯曲矢高不大于 1%
桩长,且不钢筋桩尖中心线大于 20混凝土预桩顶平面对桩中心线的倾斜10制桩锚筋预留孔深
