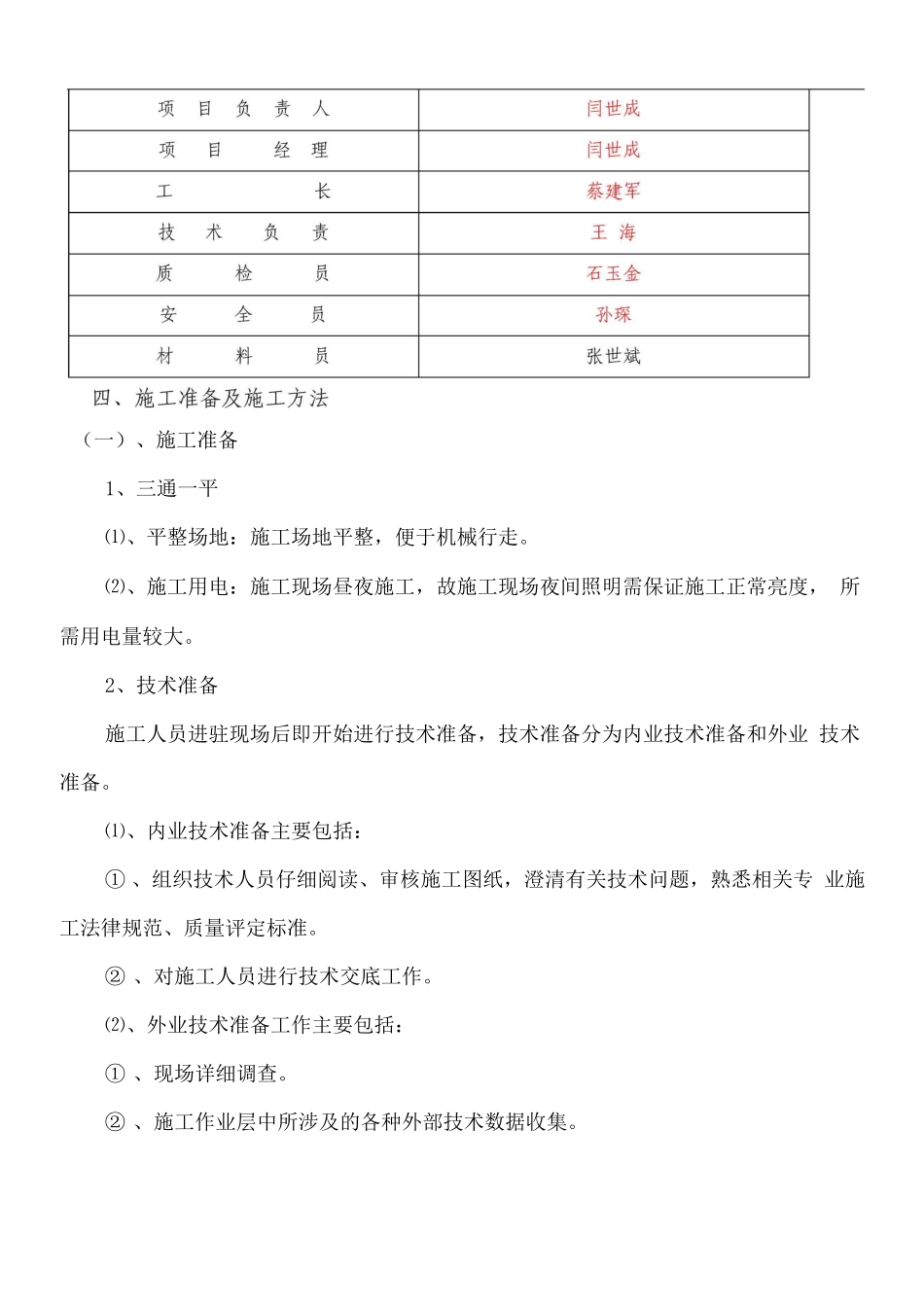

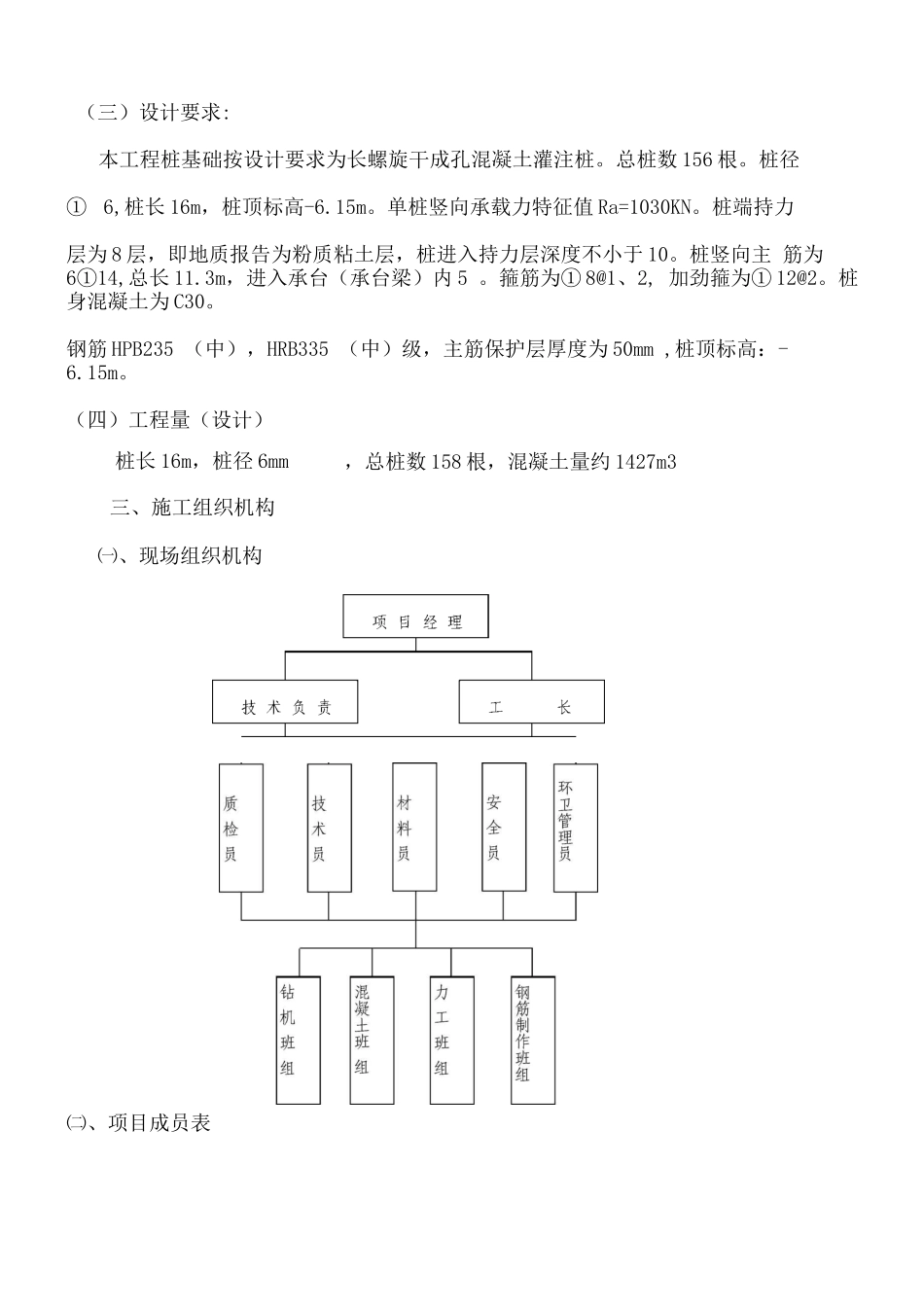

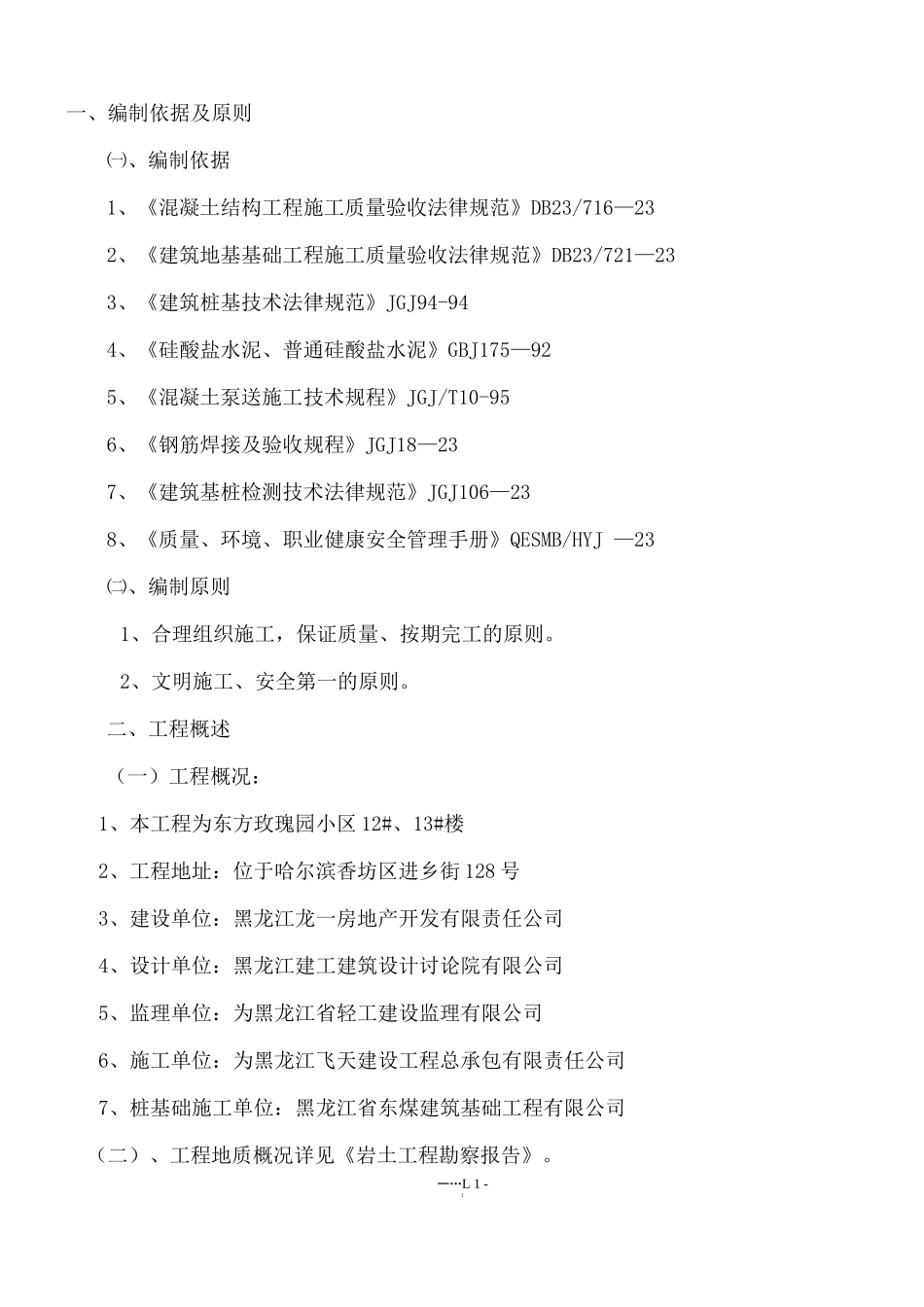

一、编制依据及原则㈠、编制依据1、《混凝土结构工程施工质量验收法律规范》DB23/716—232、《建筑地基基础工程施工质量验收法律规范》DB23/721—233、《建筑桩基技术法律规范》JGJ94-944、《硅酸盐水泥、普通硅酸盐水泥》GBJ175—925、《混凝土泵送施工技术规程》JGJ/T10-956、《钢筋焊接及验收规程》JGJ18—237、《建筑基桩检测技术法律规范》JGJ106—238、《质量、环境、职业健康安全管理手册》QESMB/HYJ —23㈡、编制原则1、合理组织施工,保证质量、按期完工的原则。2、文明施工、安全第一的原则。二、工程概述(一)工程概况:1、本工程为东方玫瑰园小区 12#、13#楼2、工程地址:位于哈尔滨香坊区进乡街 128 号3、建设单位:黑龙江龙一房地产开发有限责任公司4、设计单位:黑龙江建工建筑设计讨论院有限公司5、监理单位:为黑龙江省轻工建设监理有限公司6、施工单位:为黑龙江飞天建设工程总承包有限责任公司7、桩基础施工单位:黑龙江省东煤建筑基础工程有限公司(二)、工程地质概况详见《岩土工程勘察报告》。一…L 1 -1(三)设计要求:本工程桩基础按设计要求为长螺旋干成孔混凝土灌注桩。总桩数 156 根。桩径① 6,桩长 16m,桩顶标高-6.15m。单桩竖向承载力特征值 Ra=1030KN。桩端持力层为 8 层,即地质报告为粉质粘土层,桩进入持力层深度不小于 10。桩竖向主 筋为6①14,总长 11.3m,进入承台(承台梁)内 5 。箍筋为① 8@1、2, 加劲箍为① 12@2。桩身混凝土为 C30。钢筋 HPB235 (中),HRB335 (中)级,主筋保护层厚度为 50mm ,桩顶标高:-6.15m。(四)工程量(设计)三、施工组织机构㈠、现场组织机构㈡、项目成员表桩长 16m,桩径 6mm,总桩数 158 根,混凝土量约 1427m3(一)、施工准备1、三通一平⑴、平整场地:施工场地平整,便于机械行走。⑵、施工用电:施工现场昼夜施工,故施工现场夜间照明需保证施工正常亮度, 所需用电量较大。2、技术准备施工人员进驻现场后即开始进行技术准备,技术准备分为内业技术准备和外业 技术准备。⑴、内业技术准备主要包括:① 、组织技术人员仔细阅读、审核施工图纸,澄清有关技术问题,熟悉相关专 业施工法律规范、质量评定标准。② 、对施工人员进行技术交底工作。⑵、外业技术准备工作主要包括:① 、现场详细调查。② 、施工作业层中所涉及的各种外部技术数据收集。③ 、仪器检测,精度必须符合要求。3、机械准备及进场组装我公司投入 1 台...
