中环•现代城桩基础施工方案ZJWS/PM-ZH 01发放编号受控印章中建五局三公司中环•现代城项目部二 OO 六年六月0桩基施工方案审批记录中环•现代城工程工程名称中环•现代城建设单位长沙集成置业有限公司建筑面积85575m 2结构类型框剪合同工期桩基 92 天施工单位中建五局三公司设计单位长沙市规划U 设计院编制单位三公司中环•现代城项目部编制人员游海燕编制时间26
6报审时间26

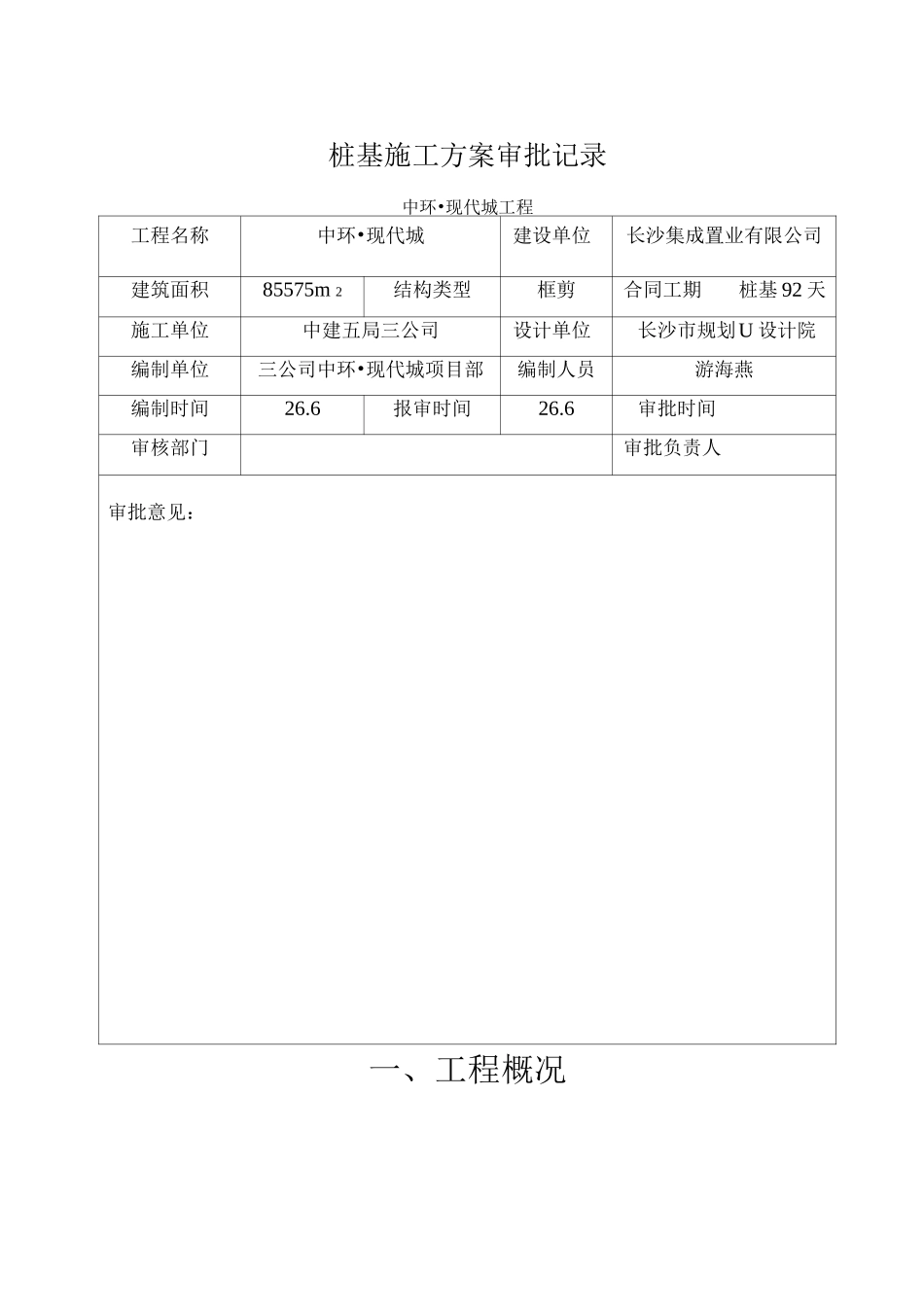

6审批时间审核部门审批负责人审批意见:一、工程概况中环•现代城工程由长沙集成置业有限公司开发兴建

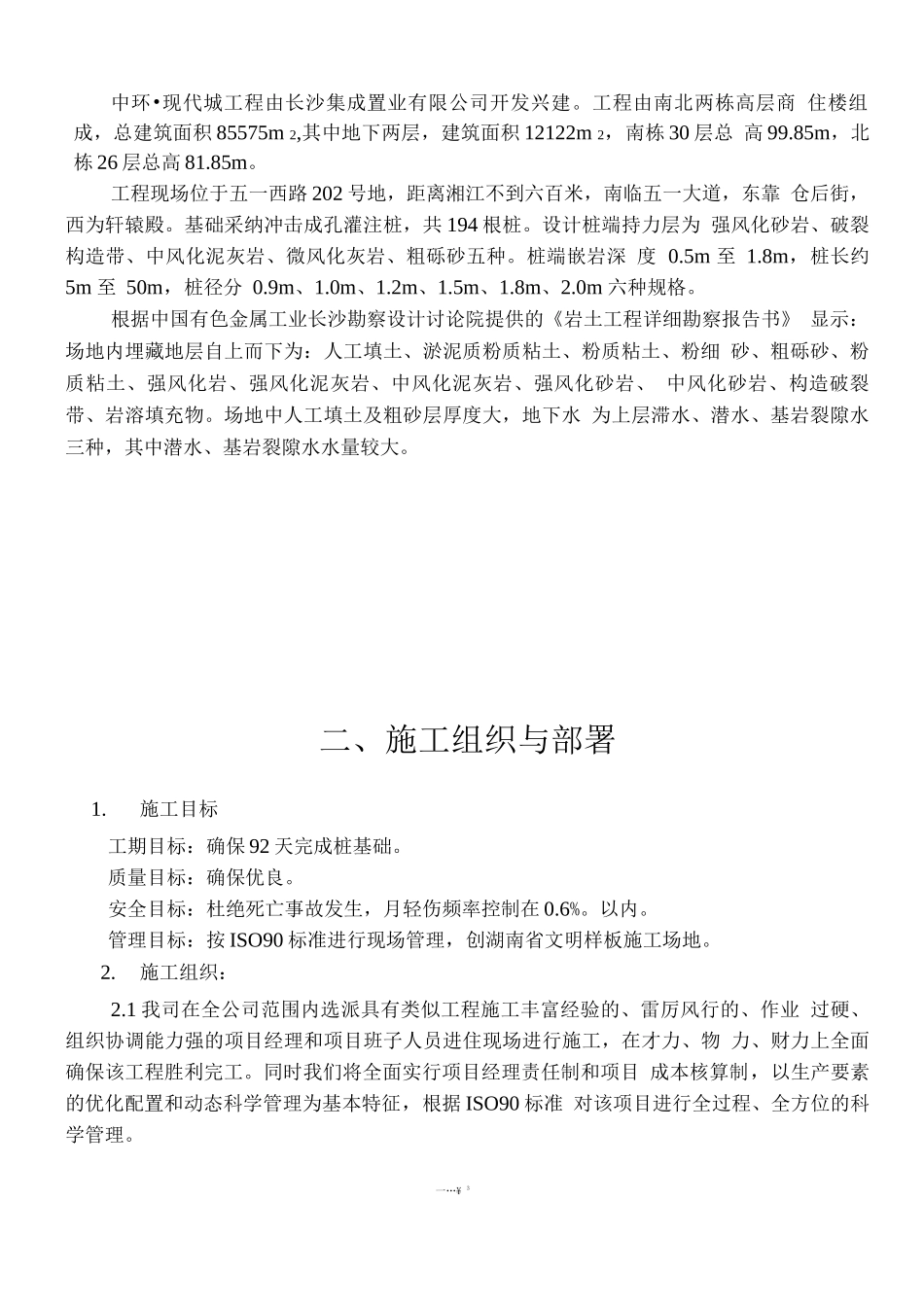

工程由南北两栋高层商 住楼组成,总建筑面积 85575m 2,其中地下两层,建筑面积 12122m 2,南栋 30 层总 高 99
85m,北栋 26 层总高 81
工程现场位于五一西路 202 号地,距离湘江不到六百米,南临五一大道,东靠 仓后街,西为轩辕殿
基础采纳冲击成孔灌注桩,共 194 根桩
设计桩端持力层为 强风化砂岩、破裂构造带、中风化泥灰岩、微风化灰岩、粗砾砂五种
桩端嵌岩深 度 0
5m 至 1
8m,桩长约 5m 至 50m,桩径分 0
0m 六种规格
根据中国有色金属工业长沙勘察设计讨论院提供的《岩土工程详细勘察报告书》 显示:场地内埋藏地层自上而下为:人工填土、淤泥质粉质粘土、粉质粘土、粉细 砂、粗砾砂、粉质粘土、强风化岩、强风化泥灰岩、中风化泥灰岩、强风化砂岩、 中风化砂岩、构造破裂带、岩溶填充物
场地中人工填土及粗砂层厚度大,地下水 为上层滞水、潜水、基岩裂隙水三种,其中潜水、基岩裂隙水水量较大
二、施工组织与部署1
施工目标工期目标:确保 92 天完成桩基础
质量目标:确保优良
安全目标:杜绝死亡事故发生,月轻伤频率控制在 0
管理目标:按 ISO90 标准进行现场管理,创湖南省文明样板施工场地
