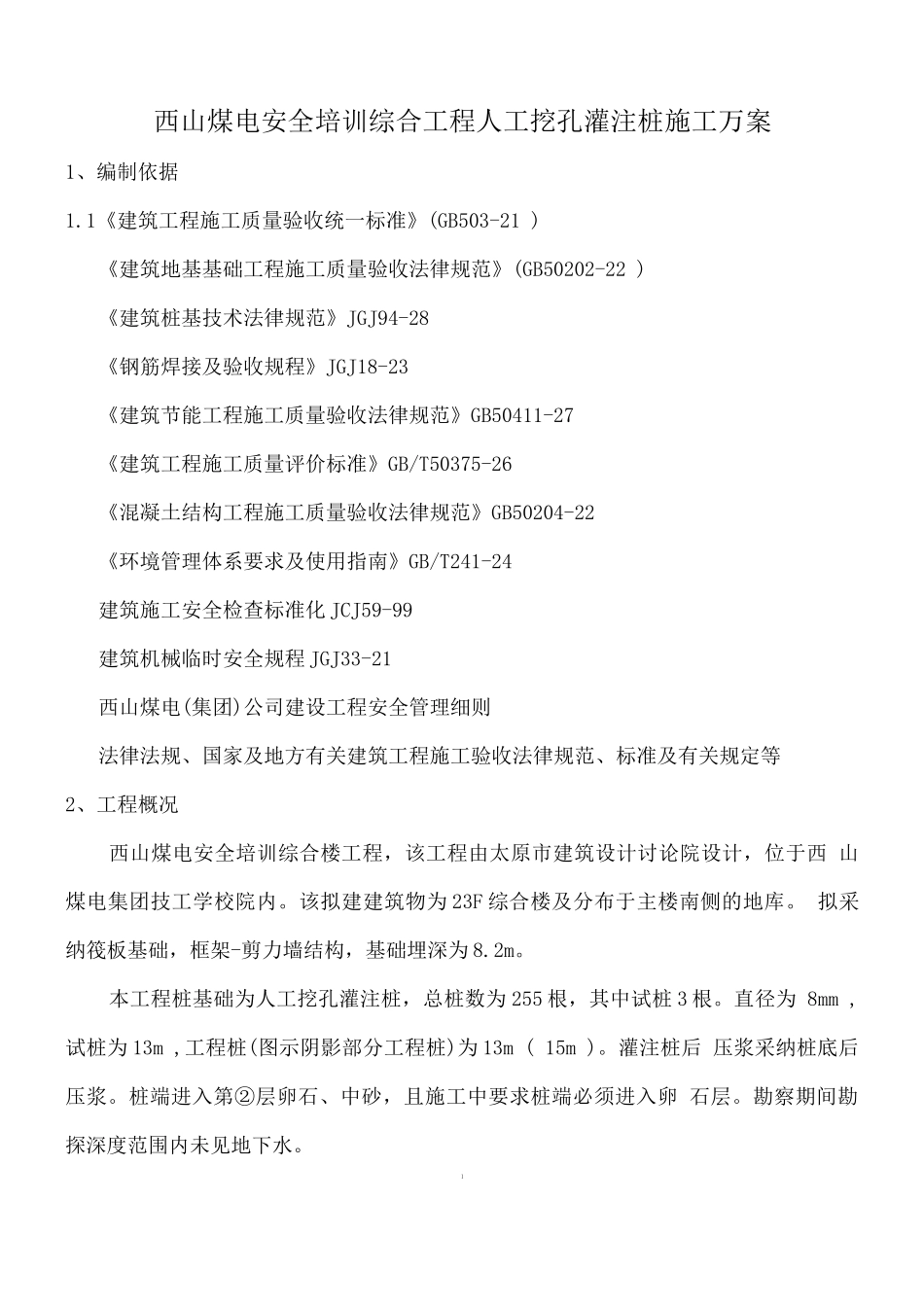

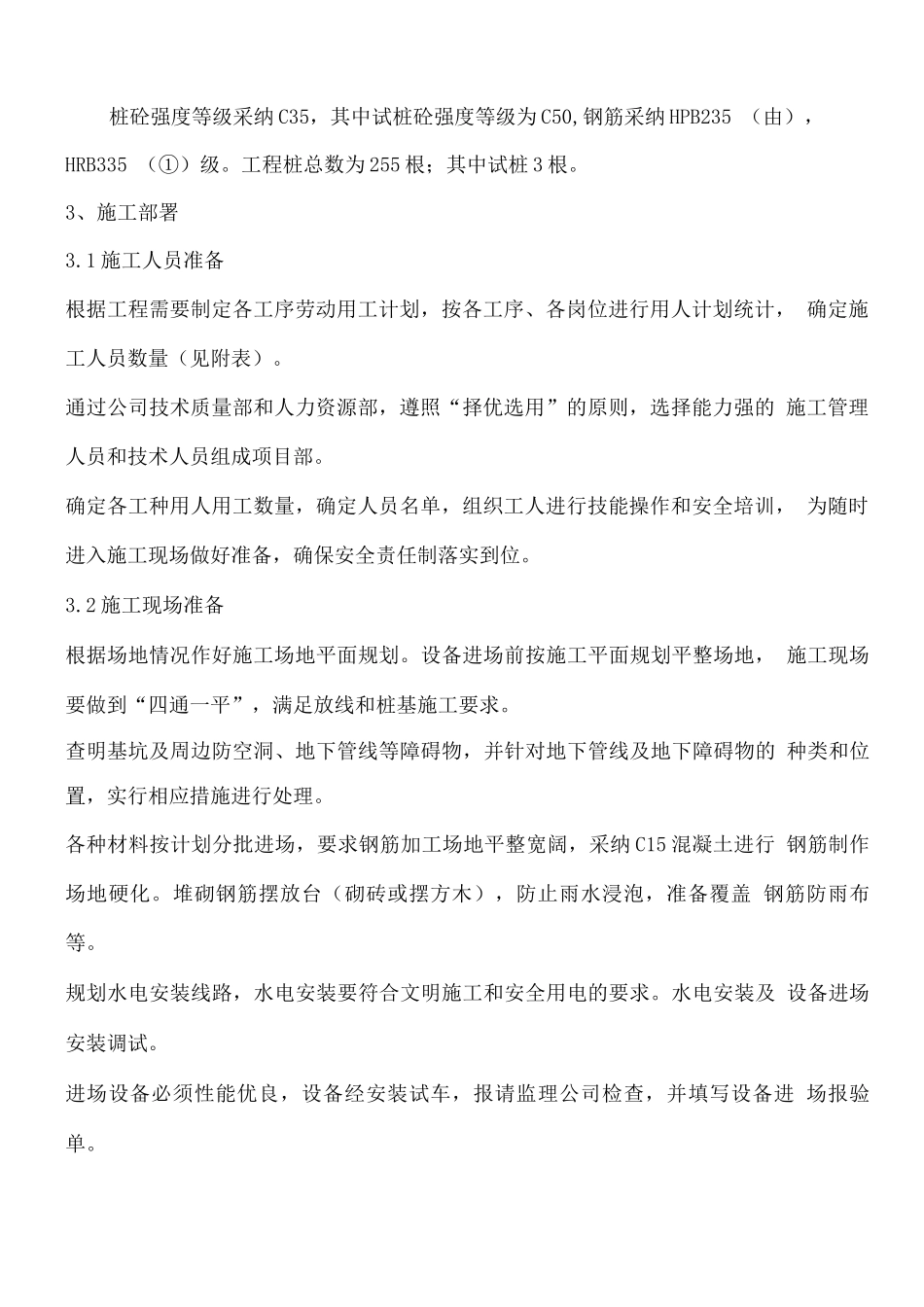

西山煤电安全培训综合工程人工挖孔灌注桩施工万案1、编制依据1.1《建筑工程施工质量验收统一标准》(GB503-21 )《建筑地基基础工程施工质量验收法律规范》(GB50202-22 )《建筑桩基技术法律规范》JGJ94-28《钢筋焊接及验收规程》JGJ18-23《建筑节能工程施工质量验收法律规范》GB50411-27《建筑工程施工质量评价标准》GB/T50375-26《混凝土结构工程施工质量验收法律规范》GB50204-22《环境管理体系要求及使用指南》GB/T241-24建筑施工安全检查标准化 JCJ59-99建筑机械临时安全规程 JGJ33-21西山煤电(集团)公司建设工程安全管理细则法律法规、国家及地方有关建筑工程施工验收法律规范、标准及有关规定等2、工程概况西山煤电安全培训综合楼工程,该工程由太原市建筑设计讨论院设计,位于西 山煤电集团技工学校院内。该拟建建筑物为 23F 综合楼及分布于主楼南侧的地库。 拟采纳筏板基础,框架-剪力墙结构,基础埋深为 8.2m。本工程桩基础为人工挖孔灌注桩,总桩数为 255 根,其中试桩 3 根。直径为 8mm ,试桩为 13m ,工程桩(图示阴影部分工程桩)为 13m ( 15m )。灌注桩后 压浆采纳桩底后压浆。桩端进入第②层卵石、中砂,且施工中要求桩端必须进入卵 石层。勘察期间勘探深度范围内未见地下水。1桩砼强度等级采纳 C35,其中试桩砼强度等级为 C50,钢筋采纳 HPB235 (由), HRB335 (①)级。工程桩总数为 255 根;其中试桩 3 根。3、施工部署3.1 施工人员准备根据工程需要制定各工序劳动用工计划,按各工序、各岗位进行用人计划统计, 确定施工人员数量(见附表)。通过公司技术质量部和人力资源部,遵照“择优选用”的原则,选择能力强的 施工管理人员和技术人员组成项目部。确定各工种用人用工数量,确定人员名单,组织工人进行技能操作和安全培训, 为随时进入施工现场做好准备,确保安全责任制落实到位。3.2 施工现场准备根据场地情况作好施工场地平面规划。设备进场前按施工平面规划平整场地, 施工现场要做到“四通一平”,满足放线和桩基施工要求。查明基坑及周边防空洞、地下管线等障碍物,并针对地下管线及地下障碍物的 种类和位置,实行相应措施进行处理。各种材料按计划分批进场,要求钢筋加工场地平整宽阔,采纳 C15 混凝土进行 钢筋制作场地硬化。堆砌钢筋摆放台(砌砖或摆方木),防止雨水浸泡,准备覆盖 钢筋防雨布等。规划水电安装线路,水电安装要符合文明施工和安全用电的要求。水电安装及...
