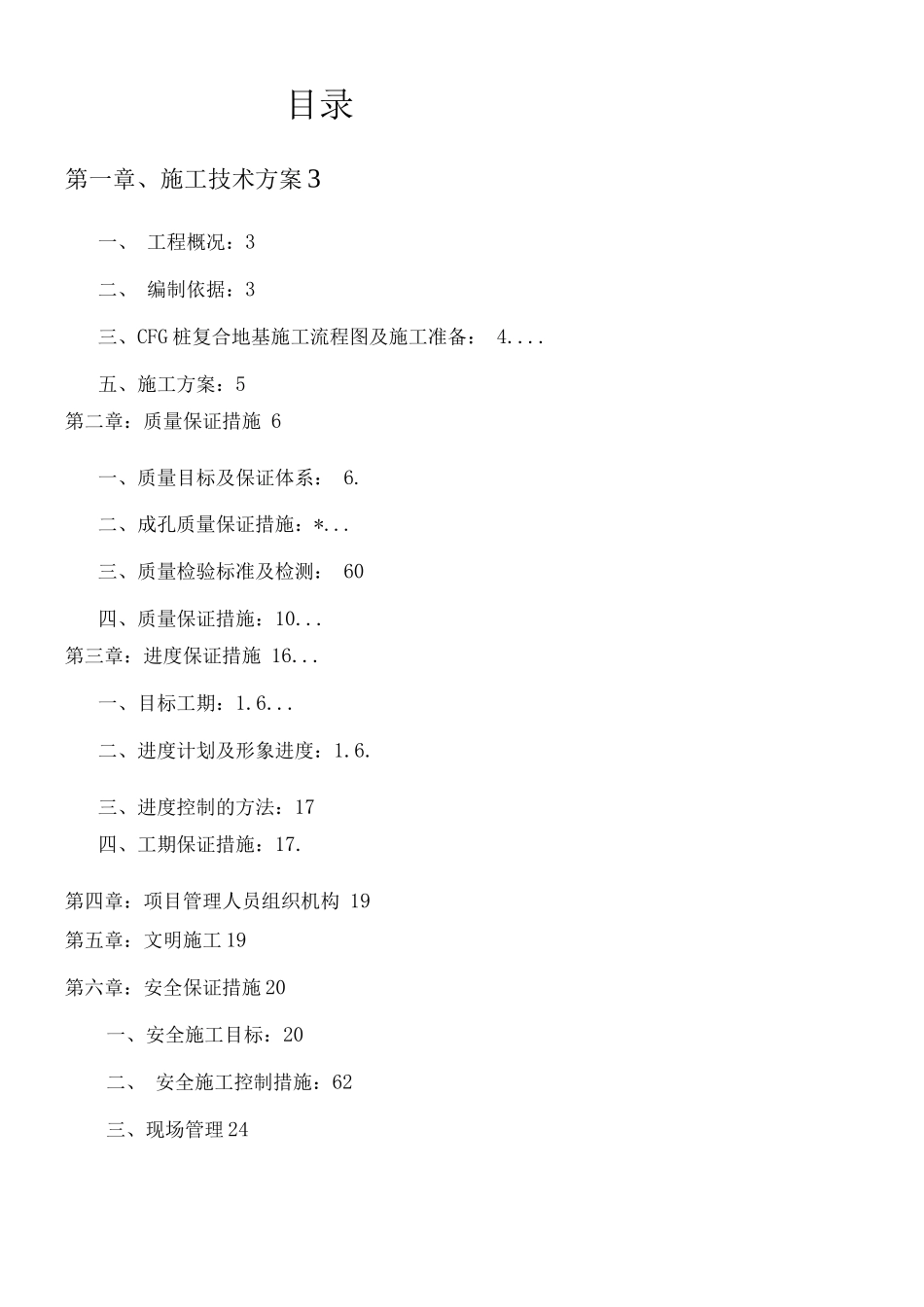

辽河石化公司 40 万吨/年环烷基润滑油高压加氢项目-诸运工程 原料油罐区工程 4#-6#储罐桩基础施工方案编制:审核:批准:施工单位:江苏中阳建设集团有限公司编制日期:2025 年 6 月 1 日目录第一章、施工技术方案 3一、 工程概况:3二、 编制依据:3三、CFG 桩复合地基施工流程图及施工准备: 4
五、施工方案:5第二章:质量保证措施 6一、质量目标及保证体系: 6
二、成孔质量保证措施:*
三、质量检验标准及检测: 60四、质量保证措施:10
第三章:进度保证措施 16
一、目标工期:1
二、进度计划及形象进度:1
三、进度控制的方法:17四、工期保证措施:17
第四章:项目管理人员组织机构 19第五章:文明施工 19第六章:安全保证措施 20一、安全施工目标:20二、 安全施工控制措施:62三、现场管理 24第一章、施工技术方案一、工程概况项目背景概况:新建一套 40 万吨/年环烷基润滑油高压加氢装置,储运工程规模 为新建 2 个罐组,其中本工程涉及的润滑油原料罐区 3 座 85m 3 拱顶润滑油料储 罐区罐桩基础
(4#-6#罐)建设单位:辽河石化公司设计单位:中油辽河工程有限公司监理单位:吉林梦溪工程管理有限公司施工单位:江苏中阳建设集团有限公司工程地点:辽河石化公司厂内工程工期:2025 年 6 月 1 日-2025 年 12 月 30 日基础为素混凝土(CFG)桩有效桩长 15
5m,桩间距 18mm ,三角网布置,设计桩 径① 4mm,共计 597 根
工程桩施工时,混凝土停灌面应高出设计桩顶标高不小 于 0
50 米,待基础施工时截去
桩身混凝土强度等级为 C25
复合地基的承载力特 征值 fspk 220KPa,单桩(CFG)承载力特征值不应小于 Ra=450KN
CFG 桩采纳长螺 旋中心、压灌成孔工艺
