楼地面工程施工方案本工程楼(地)面包括的水泥砂浆楼面、地砖楼面、花岗岩楼面施工顺序:楼(地)面施工在内隔墙抹灰大面积完成之后立即展开,甩下设备较多的房间最后施工,其他分由上至下施工
、通体砖地面:、施工要点:将混凝土基层上的杂物清理洁净,并剔掉砂浆落地灰,用钢丝刷刷净浮浆层;如有油污时用 10%火碱刷净,并用清水及时将其上的碱液冲净
根据墙上的+50cm 水平标高线,往下量测出面层标高,并弹在墙上
在清理好的基层上,用喷壶将地面基层均匀撒水一遍
从已弹好的面层水平线下量至找平层上皮标高,抹灰饼间距 1
5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋
有地漏的房间,由四周向地漏方向放射型抹标筋
使用干硬性砂浆,厚度不小于 2cm
清净抹标筋的剩余浆渣,刷一遍水泥浆粘结层,要随涂刷随铺砂浆
然后根据标筋的标高,用小平锹将已拌和的 1: 3 干硬性水泥砂浆(找平层采纳 42
5 级水泥配制,铺设时的稠度以用手捏成团,在手中松开即散为度)铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,使其铺设的砂浆与标筋找平,并用大木杠横竖检查其平整度,同时检查其标高和泛水坡度是否正确,24h 后浇水养护

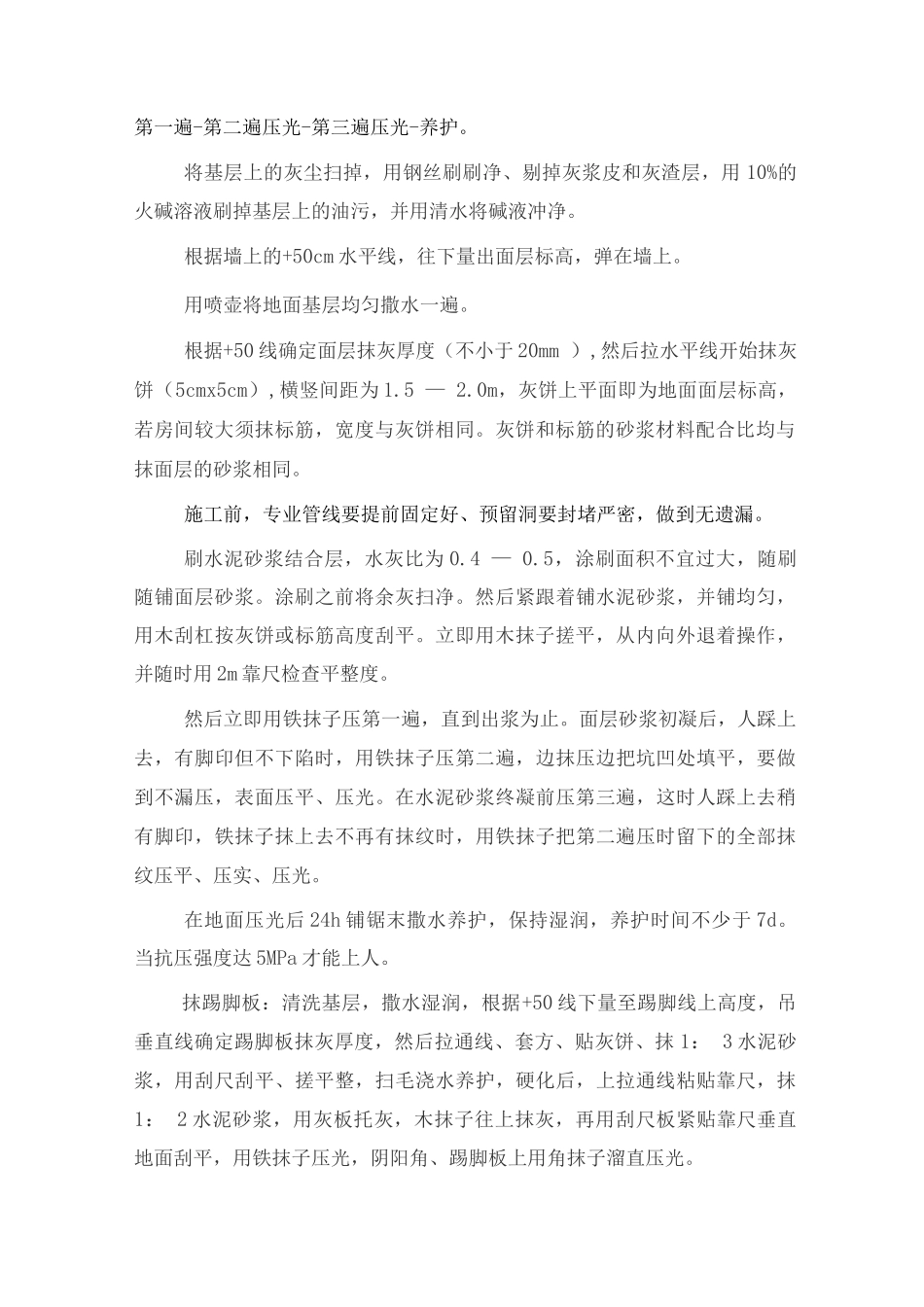

、水泥砂浆地面施工顺序:专业管线安装-找标高、弹面层控制线-基层处理-洒水润湿-抹灰饼-搅拌砂浆-刷水泥砂浆结合层-铺水泥砂浆面层-木抹子搓平-铁抹子压第一遍-第二遍压光-第三遍压光-养护
将基层上的灰尘扫掉,用钢丝刷刷净、剔掉灰浆皮和灰渣层,用 10%的火碱溶液刷掉基层上的油污,并用清水将碱液冲净
根据墙上的+50cm 水平线,往下量出面层标高,弹在墙上
用喷壶将地面基层均匀撒水一遍
根据+50 线确定面层抹灰厚度(不小于 20mm ),然后拉水平线开始抹灰饼(5cmx5cm),横竖间距为 1
0m,灰饼上平面即为地面面层标高,若房间较大须抹标筋,
