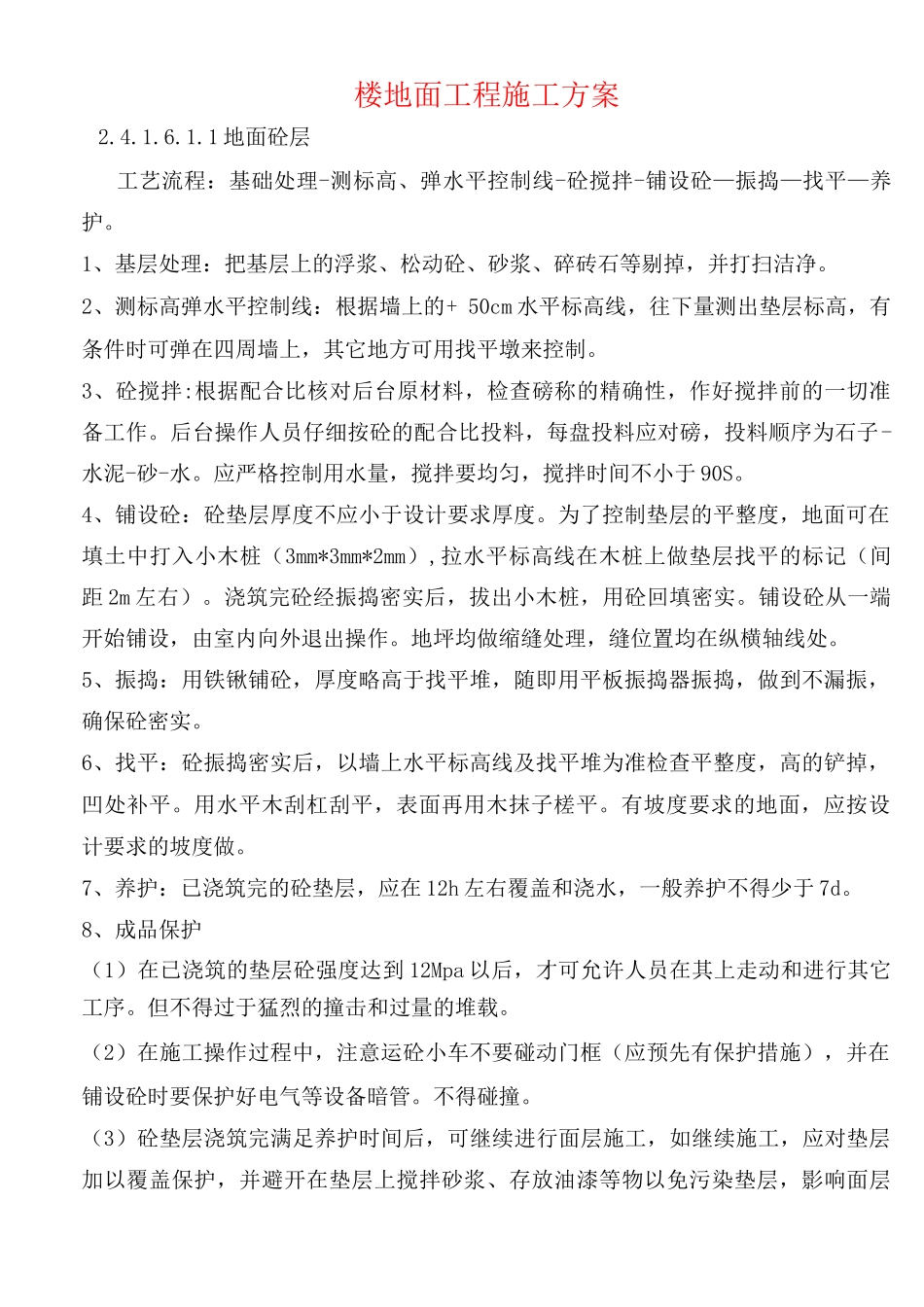

楼地面工程施工方案2
1 地面砼层工艺流程:基础处理-测标高、弹水平控制线-砼搅拌-铺设砼—振捣—找平—养护
1、基层处理:把基层上的浮浆、松动砼、砂浆、碎砖石等剔掉,并打扫洁净
2、测标高弹水平控制线:根据墙上的+ 50cm 水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上,其它地方可用找平墩来控制
3、砼搅拌:根据配合比核对后台原材料,检查磅称的精确性,作好搅拌前的一切准备工作
后台操作人员仔细按砼的配合比投料,每盘投料应对磅,投料顺序为石子-水泥-砂-水
应严格控制用水量,搅拌要均匀,搅拌时间不小于 90S
4、铺设砼:砼垫层厚度不应小于设计要求厚度
为了控制垫层的平整度,地面可在填土中打入小木桩(3mm*3mm*2mm),拉水平标高线在木桩上做垫层找平的标记(间距 2m 左右)
浇筑完砼经振捣密实后,拔出小木桩,用砼回填密实
铺设砼从一端开始铺设,由室内向外退出操作
地坪均做缩缝处理,缝位置均在纵横轴线处
5、振捣:用铁锹铺砼,厚度略高于找平堆,随即用平板振捣器振捣,做到不漏振,确保砼密实
6、找平:砼振捣密实后,以墙上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平
用水平木刮杠刮平,表面再用木抹子槎平
有坡度要求的地面,应按设计要求的坡度做
7、养护:已浇筑完的砼垫层,应在 12h 左右覆盖和浇水,一般养护不得少于 7d
8、成品保护(1)在已浇筑的垫层砼强度达到 12Mpa 以后,才可允许人员在其上走动和进行其它工序
但不得过于猛烈的撞击和过量的堆载
(2)在施工操作过程中,注意运砼小车不要碰动门框(应预先有保护措施),并在铺设砼时要保护好电气等设备暗管
(3)砼垫层浇筑完满足养护时间后,可继续进行面层施工,如继续施工,应对垫层加以覆盖保护,并避开在垫层上搅拌砂浆、存放油漆等物以免污染垫层,影响面层与垫层的粘结力,而造成成层
