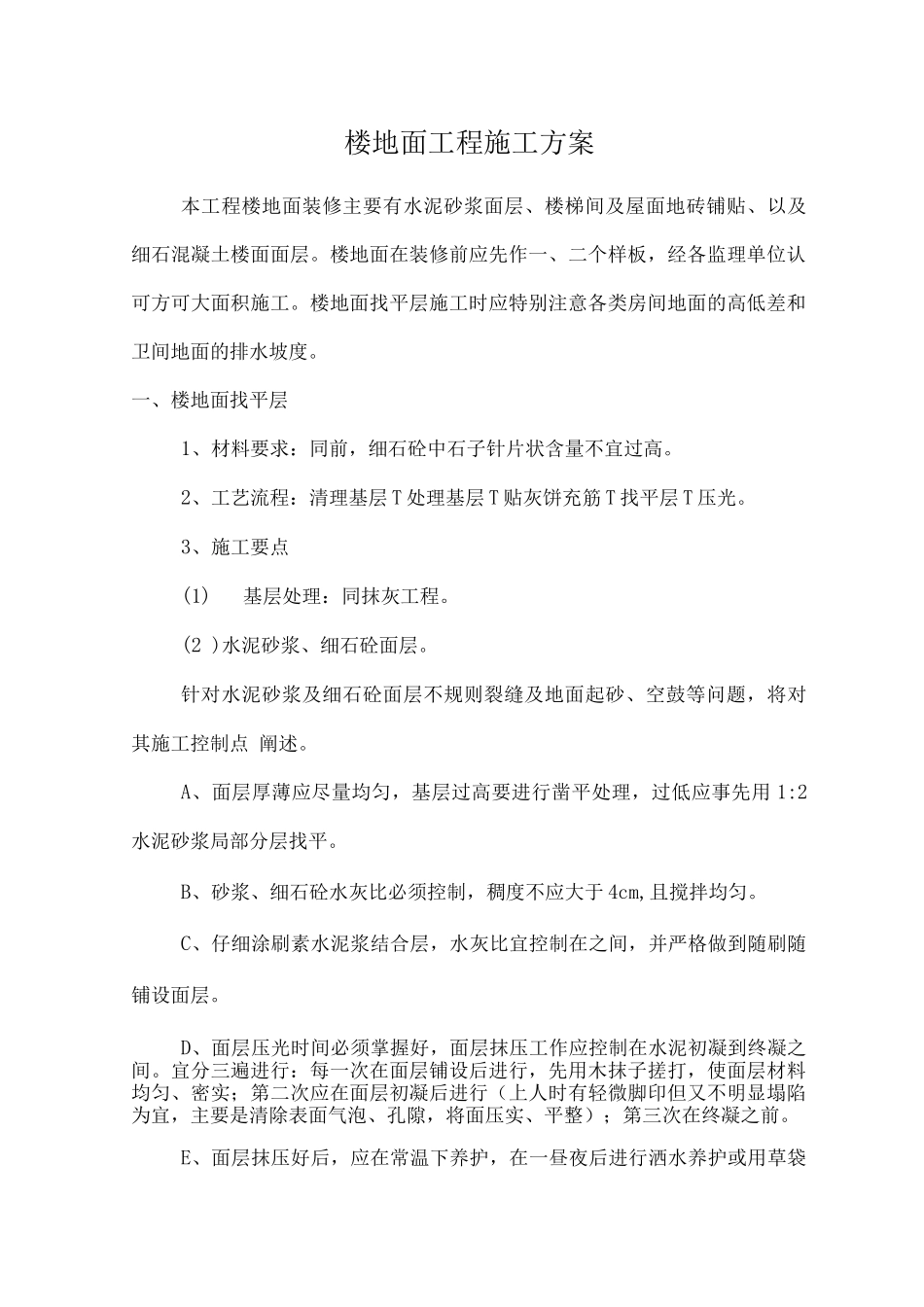

楼地面工程施工方案本工程楼地面装修主要有水泥砂浆面层、楼梯间及屋面地砖铺贴、以及细石混凝土楼面面层
楼地面在装修前应先作一、二个样板,经各监理单位认可方可大面积施工
楼地面找平层施工时应特别注意各类房间地面的高低差和卫间地面的排水坡度
一、楼地面找平层1、材料要求:同前,细石砼中石子针片状含量不宜过高
2、工艺流程:清理基层 T 处理基层 T 贴灰饼充筋 T 找平层 T 压光
3、施工要点(1)基层处理:同抹灰工程
(2 )水泥砂浆、细石砼面层
针对水泥砂浆及细石砼面层不规则裂缝及地面起砂、空鼓等问题,将对其施工控制点 阐述
A、面层厚薄应尽量均匀,基层过高要进行凿平处理,过低应事先用 1:2水泥砂浆局部分层找平
B、砂浆、细石砼水灰比必须控制,稠度不应大于 4cm,且搅拌均匀
C、仔细涂刷素水泥浆结合层,水灰比宜控制在之间,并严格做到随刷随铺设面层
D、面层压光时间必须掌握好,面层抹压工作应控制在水泥初凝到终凝之间
宜分三遍进行:每一次在面层铺设后进行,先用木抹子搓打,使面层材料均匀、密实;第二次应在面层初凝后进行(上人时有轻微脚印但又不明显塌陷为宜,主要是清除表面气泡、孔隙,将面压实、平整);第三次在终凝之前
E、面层抹压好后,应在常温下养护,在一昼夜后进行洒水养护或用草袋覆盖后浇水,常温下养护一般不少于七昼夜

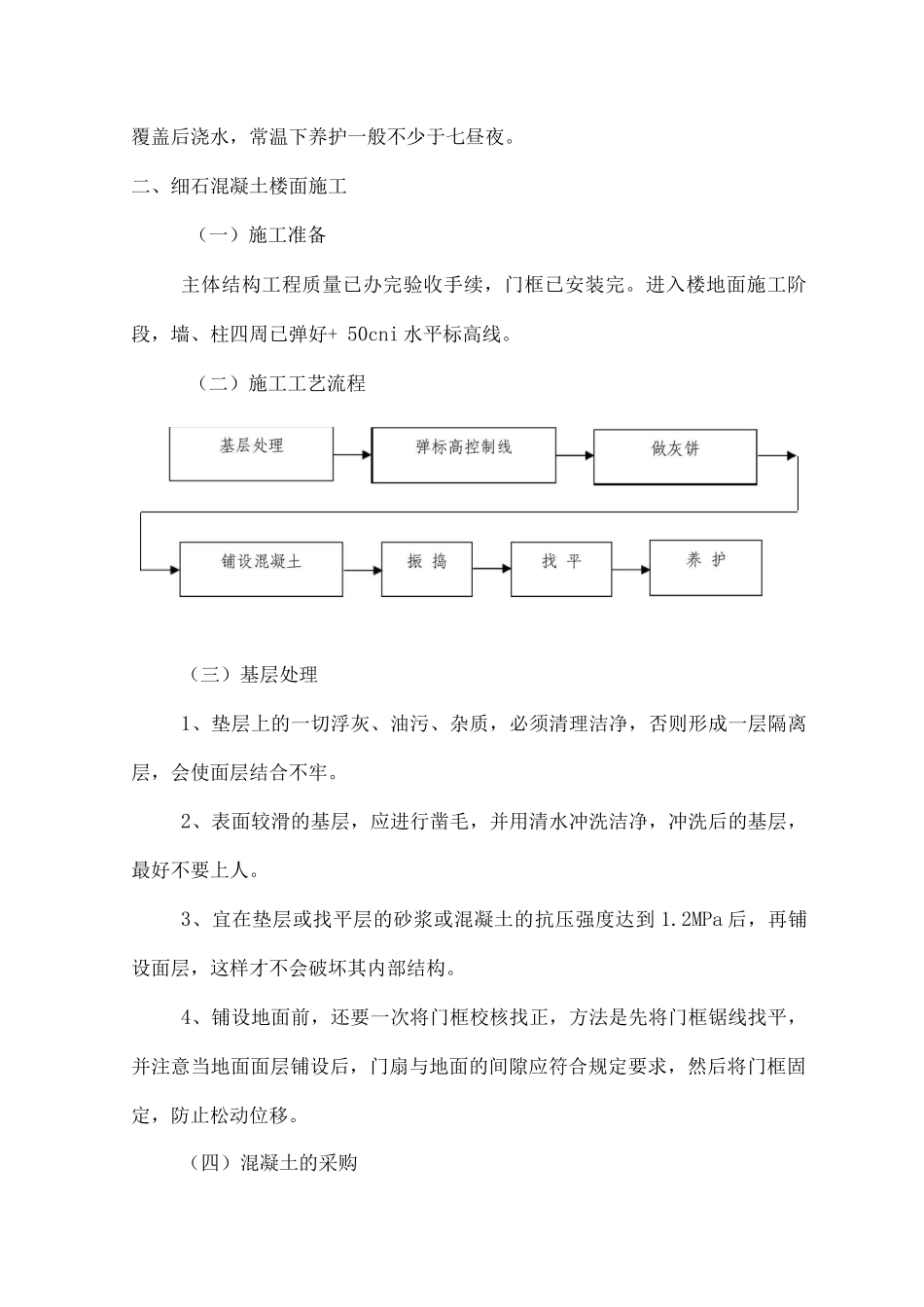

二、细石混凝土楼面施工(一)施工准备主体结构工程质量已办完验收手续,门框已安装完
进入楼地面施工阶段,墙、柱四周已弹好+ 50cni 水平标高线
(二)施工工艺流程(三)基层处理1、垫层上的一切浮灰、油污、杂质,必须清理洁净,否则形成一层隔离层,会使面层结合不牢
2、表面较滑的基层,应进行凿毛,并用清水冲洗洁净,冲洗后的基层,最好不要上人
3、宜在垫层或找平层的砂浆或混凝土的抗压强度达到 1
2MPa 后,再铺设面层,这样才不会破坏其内部结构
4、铺设地面前,还
