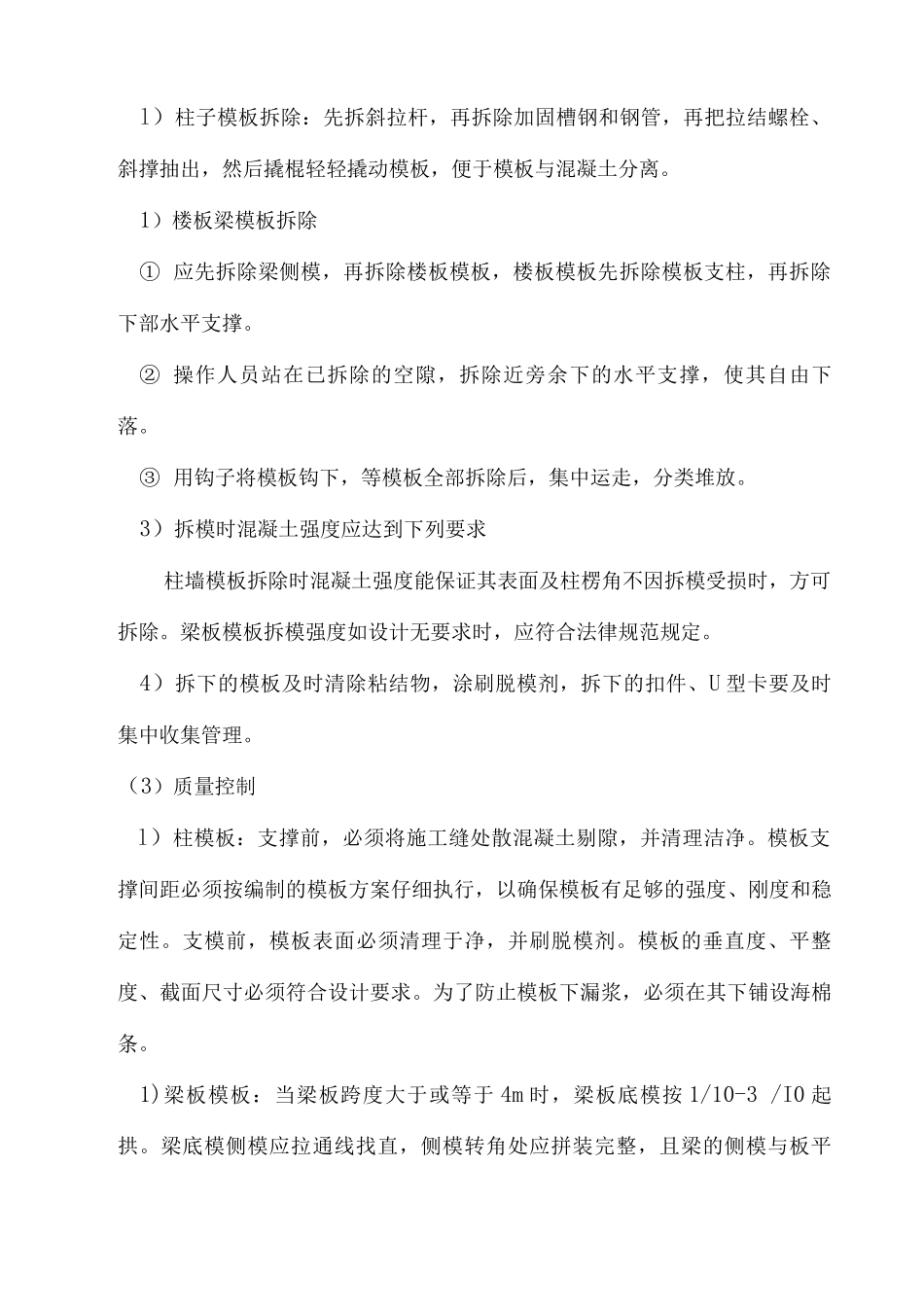

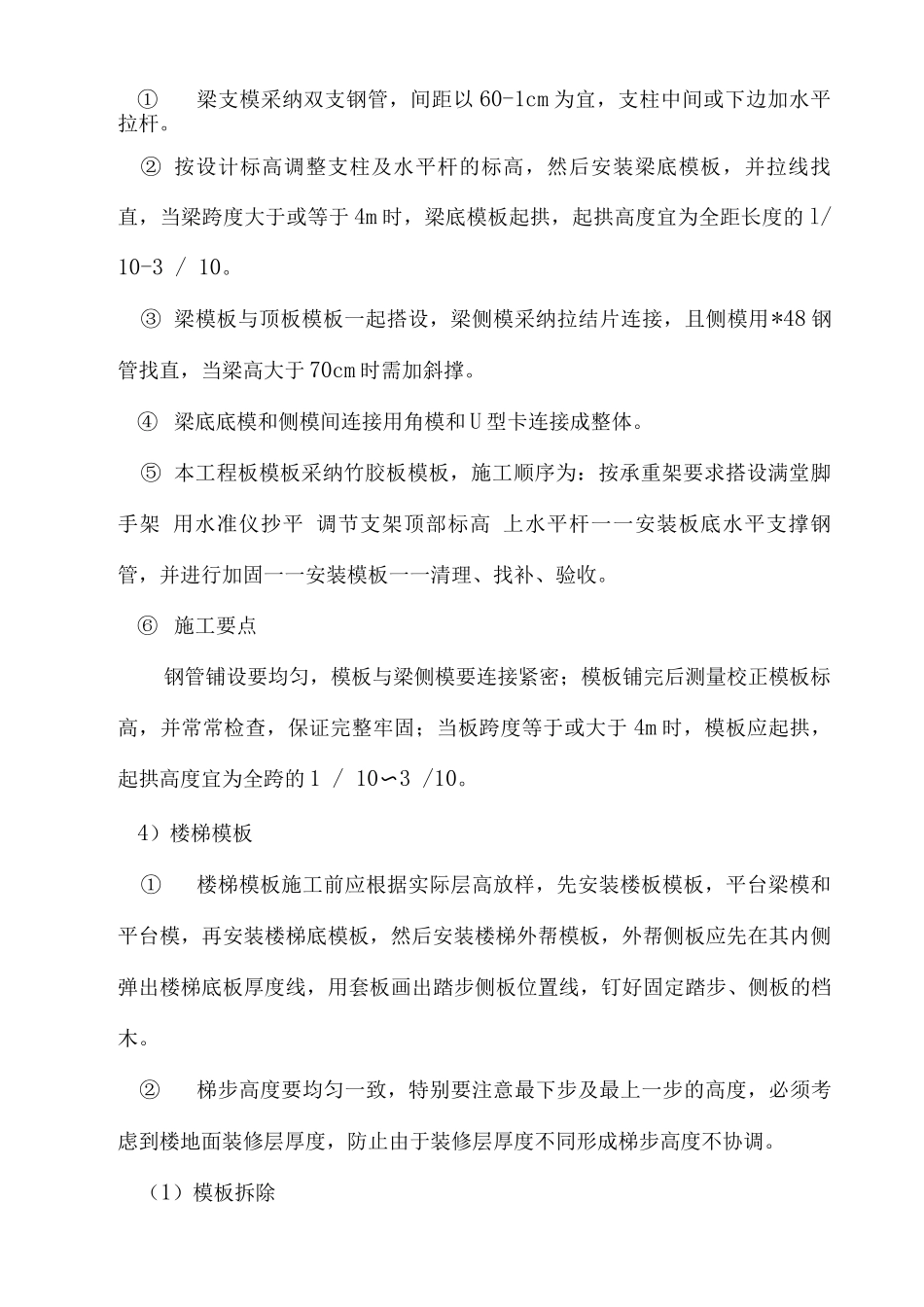

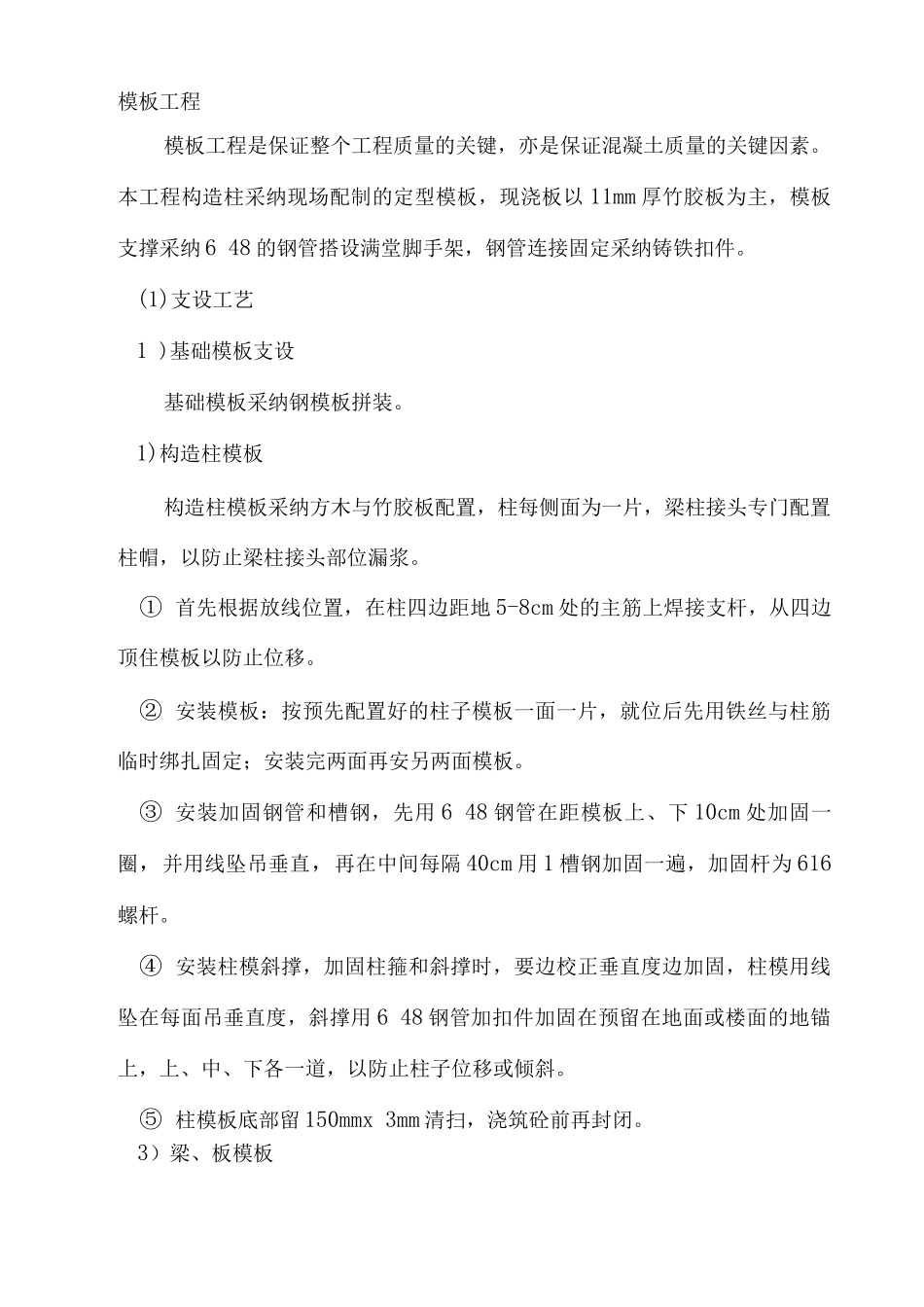

模板工程模板工程是保证整个工程质量的关键,亦是保证混凝土质量的关键因素。本工程构造柱采纳现场配制的定型模板,现浇板以 11mm 厚竹胶板为主,模板支撑采纳 6 48 的钢管搭设满堂脚手架,钢管连接固定采纳铸铁扣件。(1)支设工艺1 )基础模板支设基础模板采纳钢模板拼装。1)构造柱模板构造柱模板采纳方木与竹胶板配置,柱每侧面为一片,梁柱接头专门配置柱帽,以防止梁柱接头部位漏浆。① 首先根据放线位置,在柱四边距地 5-8cm 处的主筋上焊接支杆,从四边顶住模板以防止位移。② 安装模板:按预先配置好的柱子模板一面一片,就位后先用铁丝与柱筋临时绑扎固定;安装完两面再安另两面模板。③ 安装加固钢管和槽钢,先用 6 48 钢管在距模板上、下 10cm 处加固一圈,并用线坠吊垂直,再在中间每隔 40cm 用 1 槽钢加固一遍,加固杆为 616螺杆。④ 安装柱模斜撑,加固柱箍和斜撑时,要边校正垂直度边加固,柱模用线坠在每面吊垂直度,斜撑用 6 48 钢管加扣件加固在预留在地面或楼面的地锚上,上、中、下各一道,以防止柱子位移或倾斜。⑤ 柱模板底部留 150mmx 3mm 清扫,浇筑砼前再封闭。3)梁、板模板①梁支模采纳双支钢管,间距以 60-1cm 为宜,支柱中间或下边加水平拉杆。② 按设计标高调整支柱及水平杆的标高,然后安装梁底模板,并拉线找直,当梁跨度大于或等于 4m 时,梁底模板起拱,起拱高度宜为全距长度的 l/ 10-3 / 10。③ 梁模板与顶板模板一起搭设,梁侧模采纳拉结片连接,且侧模用*48 钢管找直,当梁高大于 70cm 时需加斜撑。④ 梁底底模和侧模间连接用角模和 U 型卡连接成整体。⑤ 本工程板模板采纳竹胶板模板,施工顺序为:按承重架要求搭设满堂脚手架 用水准仪抄平 调节支架顶部标高 上水平杆一一安装板底水平支撑钢管,并进行加固一一安装模板一一清理、找补、验收。⑥ 施工要点钢管铺设要均匀,模板与梁侧模要连接紧密;模板铺完后测量校正模板标高,并常常检查,保证完整牢固;当板跨度等于或大于 4m 时,模板应起拱,起拱高度宜为全跨的 1 / 10〜3 /10。4)楼梯模板①楼梯模板施工前应根据实际层高放样,先安装楼板模板,平台梁模和平台模,再安装楼梯底模板,然后安装楼梯外帮模板,外帮侧板应先在其内侧弹出楼梯底板厚度线,用套板画出踏步侧板位置线,钉好固定踏步、侧板的档木。②梯步高度要均匀一致,特别要注意最下步及最上一步的高度,必须考虑到楼地面装修层厚度...
