为了在苏州三埃国际科技有限公司厂房工程建设过程中,拥有专业监理质量、造价、工期管理操作性的文件,特编写本工程建筑给水、排水及采暖分部、建筑电气分部、智能建筑的专业监理细则,作为本两个分部监理开展管理工作的依据
本细则只适用于 苏州三埃国际科技有限公司厂房 工程 建筑给水、排水及采暖 分部、建筑电气 分部、智能建筑 分部 施工 阶段 一则如有与设计、法律规范、标准图等矛盾之处,以设计、法律规范、标准图等为准

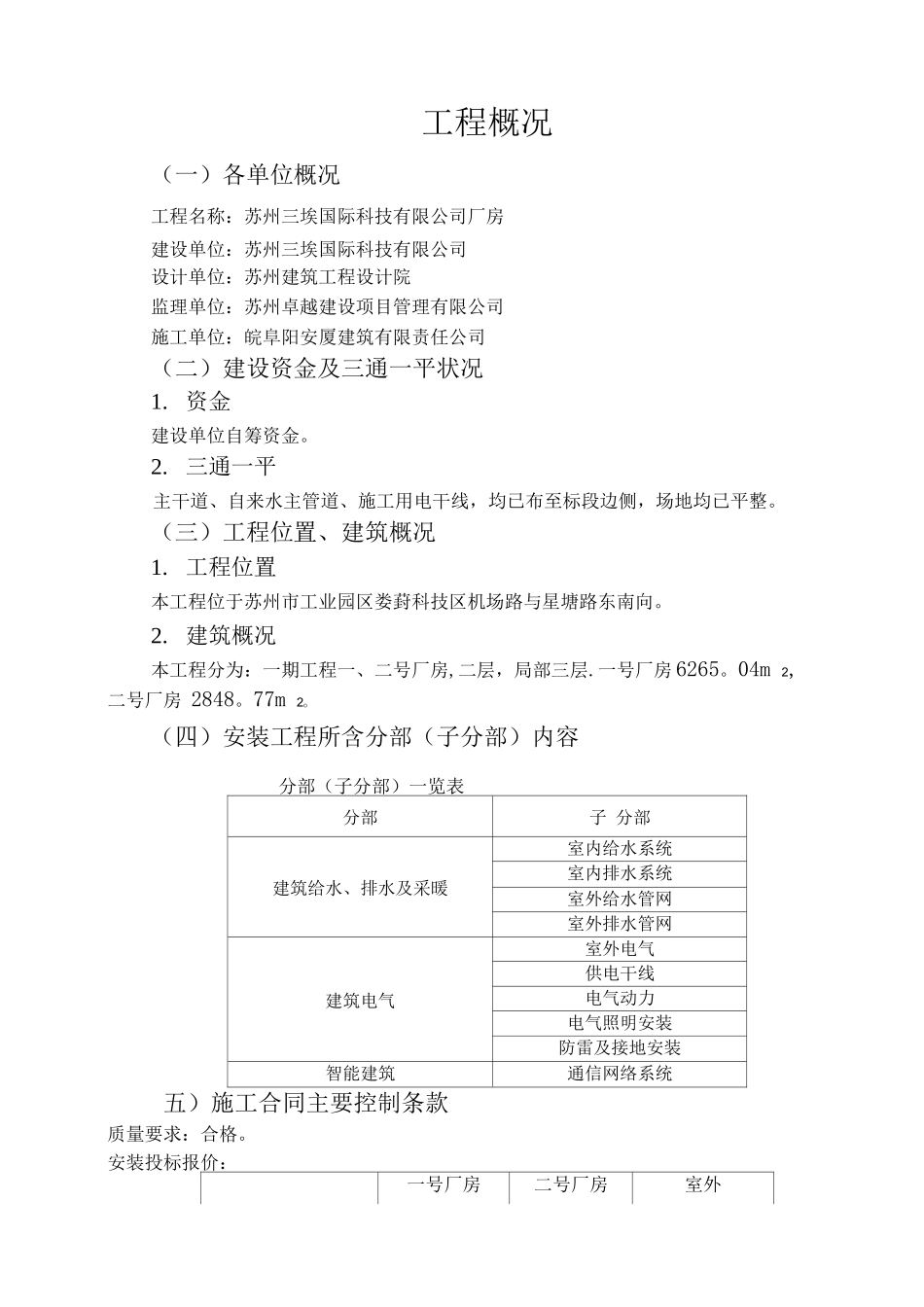

工程概况(一)各单位概况工程名称:苏州三埃国际科技有限公司厂房建设单位:苏州三埃国际科技有限公司设计单位:苏州建筑工程设计院监理单位:苏州卓越建设项目管理有限公司施工单位:皖阜阳安厦建筑有限责任公司(二)建设资金及三通一平状况1
资金建设单位自筹资金
三通一平主干道、自来水主管道、施工用电干线,均已布至标段边侧,场地均已平整
(三)工程位置、建筑概况1
工程位置本工程位于苏州市工业园区娄葑科技区机场路与星塘路东南向
建筑概况本工程分为:一期工程一、二号厂房,二层,局部三层
一号厂房 6265
04m 2,二号厂房 2848
77m 2O(四)安装工程所含分部(子分部)内容分部(子分部)一览表分部子 分部建筑给水、排水及采暖室内给水系统室内排水系统室外给水管网室外排水管网建筑电气室外电气供电干线电气动力电气照明安装防雷及接地安装智能建筑通信网络系统五)施工合同主要控制条款质量要求:合格

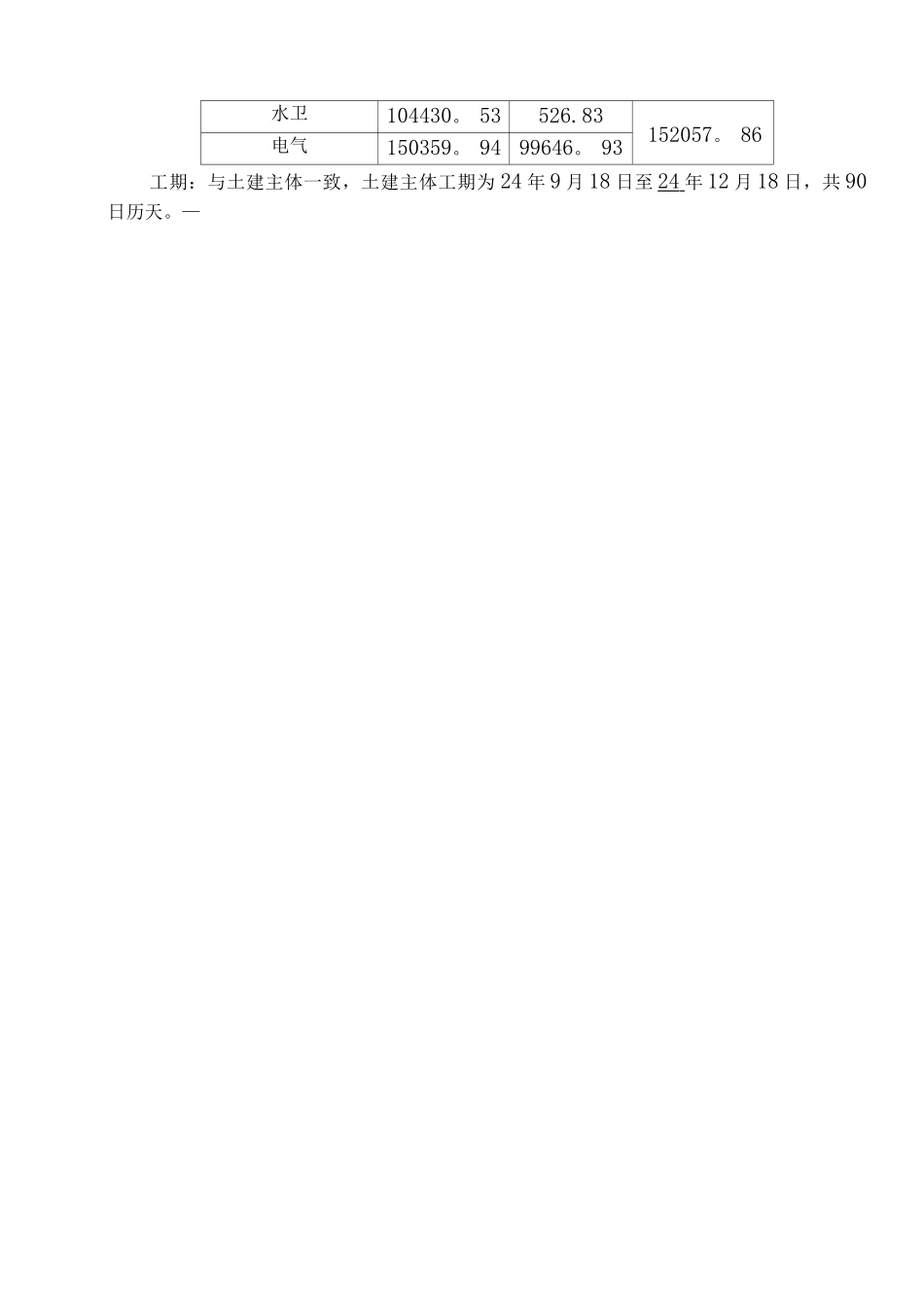

安装投标报价:一号厂房二号厂房室外水卫104430
83152057
86电气150359
9499646
93工期:与土建主体一致,土建主体工期为 24 年 9 月 18 日至 24 年 12 月 18 日,共 90日历天
—三、专业特点1、配合性强,进度控制以土建为主主体施工时,本专业须紧密跟踪土建的进度
土建钢筋绑扎时,须配合做好防雷
