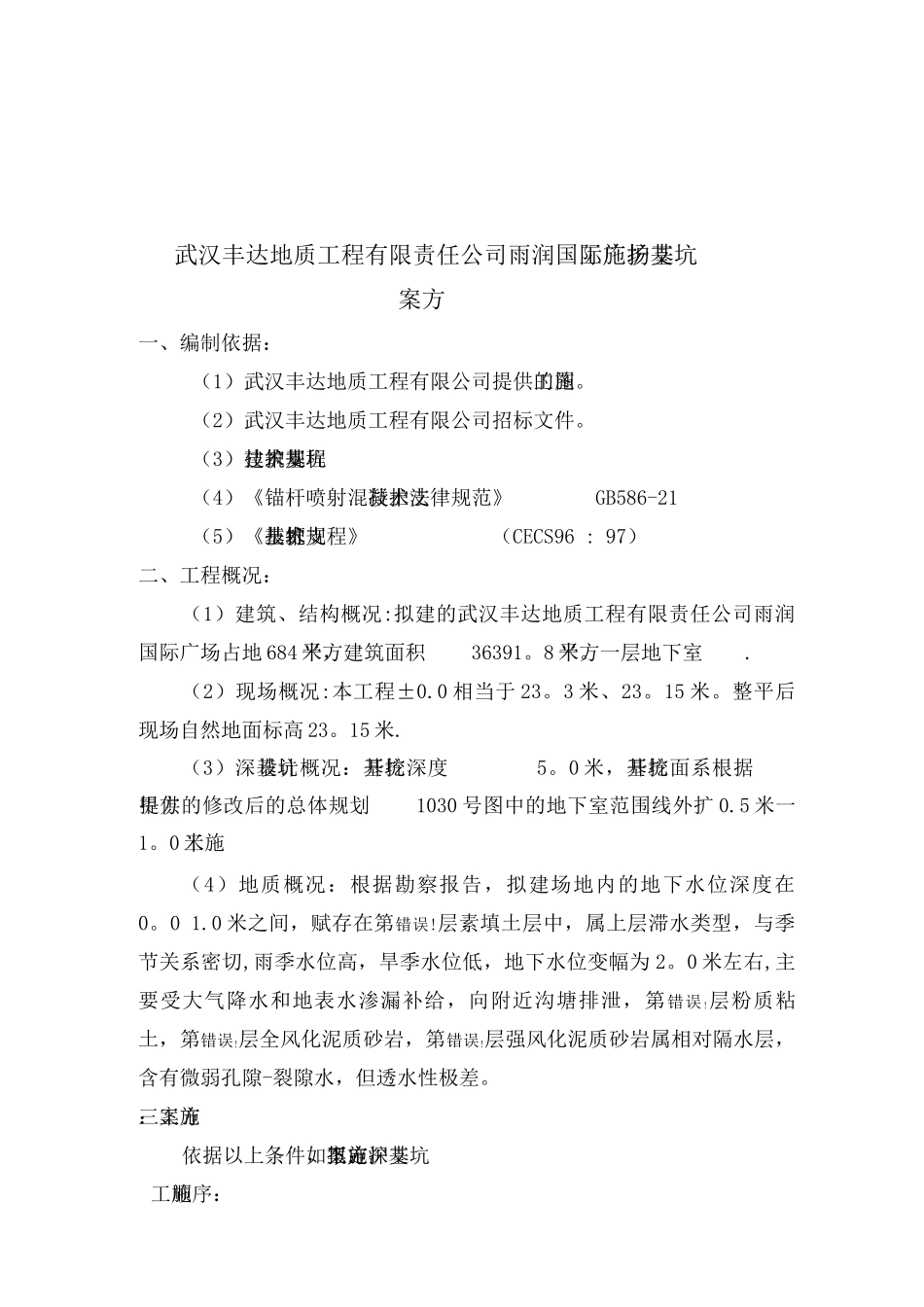

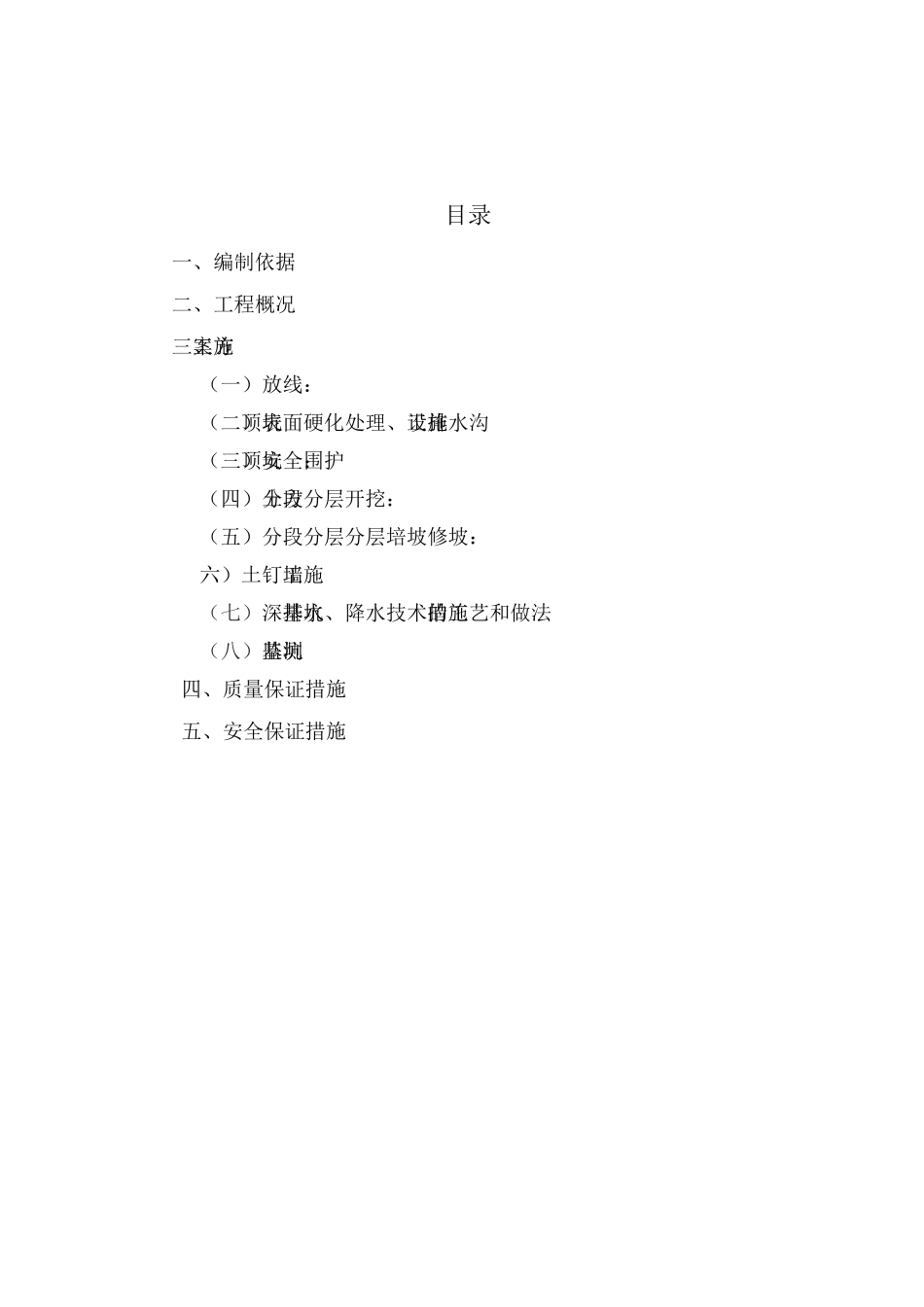

武汉丰达地质工程有限责,司雨润国际广场编制单位:湖北中南勘察基础工程有限公司基坑支护施工方案时间:二 00 年三月五日目录一、编制依据二、工程概况三、施工方案(一)放线:(二)坑顶表面硬化处理、设施工排水沟(三)坑顶安全围护:(四)土方分段分层开挖:(五)分段分层分层培坡修坡:六)土钉墙施工(七)深基坑排水、降水技术措施的工艺和做法(八)基坑监测四、质量保证措施五、安全保证措施武汉丰达地质工程有限责任公司雨润国际广场基坑支护施工方案一、编制依据:(1)武汉丰达地质工程有限公司提供的施工图。(2)武汉丰达地质工程有限公司招标文件。(3)建筑基坑支护技术规程(4)《锚杆喷射混凝土支护技术法律规范》GB586-21(5)《基坑土钉支护技术规程》(CECS96 : 97)二、工程概况:(1)建筑、结构概况:拟建的武汉丰达地质工程有限责任公司雨润国际广场占地 684 平方米,建筑面积36391。8 平方米。一层地下室.(2)现场概况:本工程±0.0 相当于 23。3 米、23。15 米。整平后现场自然地面标高 23。15 米.(3)深基坑设计概况:基坑开挖深度5。0 米,基坑开挖面系根据甲方提供的修改后的总体规划1030 号图中的地下室范围线外扩 0.5 米一1。0 米施工(4)地质概况:根据勘察报告,拟建场地内的地下水位深度在0。0 1.0 米之间,赋存在第错误!层素填土层中,属上层滞水类型,与季节关系密切,雨季水位高,旱季水位低,地下水位变幅为 2。0 米左右,主要受大气降水和地表水渗漏补给,向附近沟塘排泄,第错误!层粉质粘土,第错误!层全风化泥质砂岩,第错误!层强风化泥质砂岩属相对隔水层,含有微弱孔隙-裂隙水,但透水性极差。三、施工方案:依据以上条件,拟定深基坑支护施工方案如下:施工顺序:放线一一坑顶表面硬化处理、设施工排水沟一一坑顶安全围护 土方分段分层开挖 分段分层分层培坡修坡 土钉墙施工深基坑排水、降水一基坑监测(一)放线:使用全站仪和水准仪,根据建设方提供的坐标依据和高程依据,按建设方提供的施工图纸,放出基坑上开挖边线。做好控制桩。报监理单位验收,验收合格后,进入下道工序施工。(二)坑顶表面硬化处理、设施工排水沟:按设计要求,基坑上开挖线向外1。5 米范围内全部硬化,采纳商品混凝土 C20 浇筑,浇筑前人工清平(坡度 3 %0朝向排水沟),机械打夯.排水沟沿硬化外边缘设置,宽 3MM ,深 3MM.采纳商品混凝土排水沟。呈环形封闭状,并与市政排污管接通,...
