电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

水泵房管道及设备安装作业指导书2

水泵房管道及设备安装作业指导书2_第1页
1/7
水泵房管道及设备安装作业指导书2_第2页
2/7
水泵房管道及设备安装作业指导书2_第3页
3/7

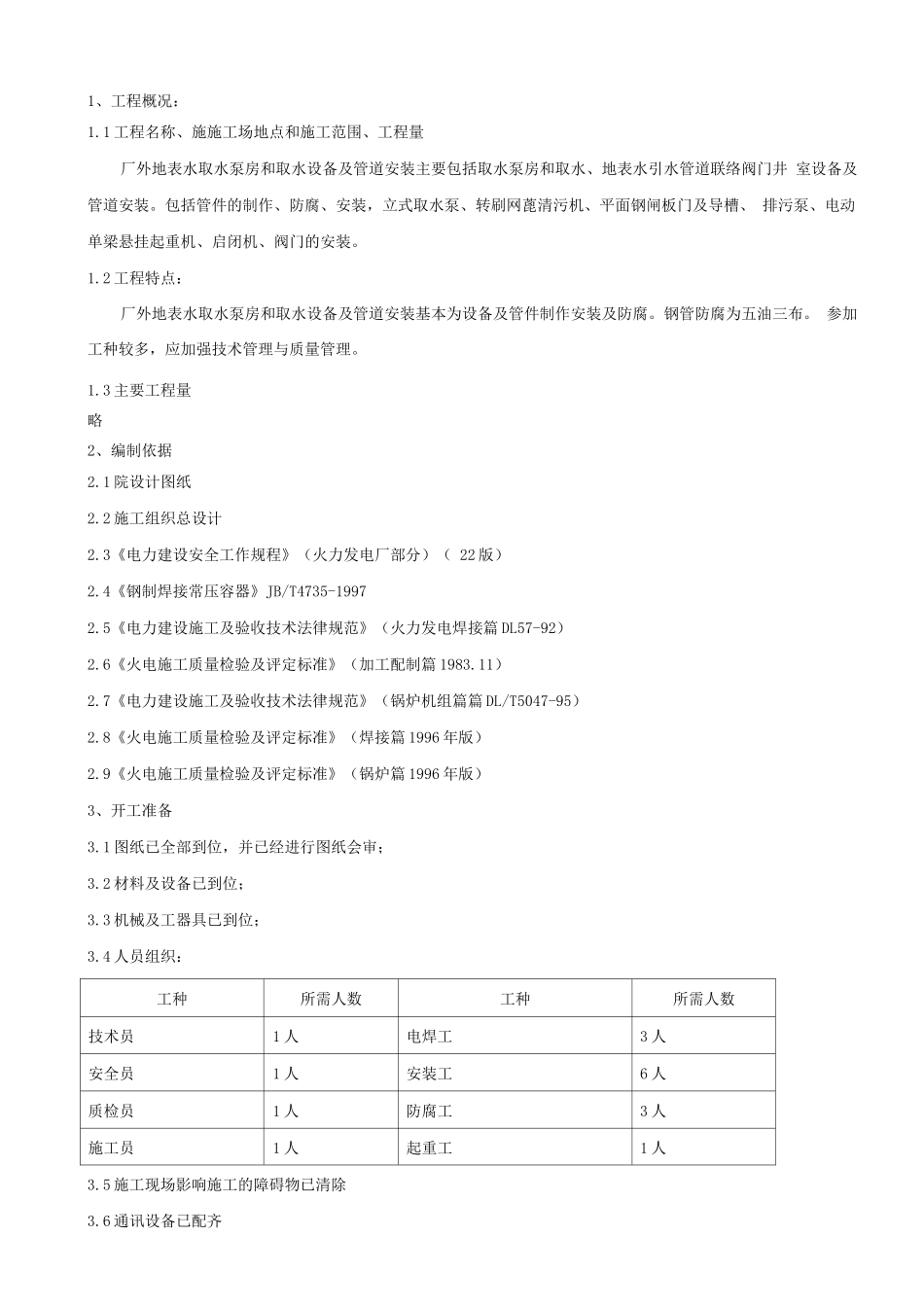

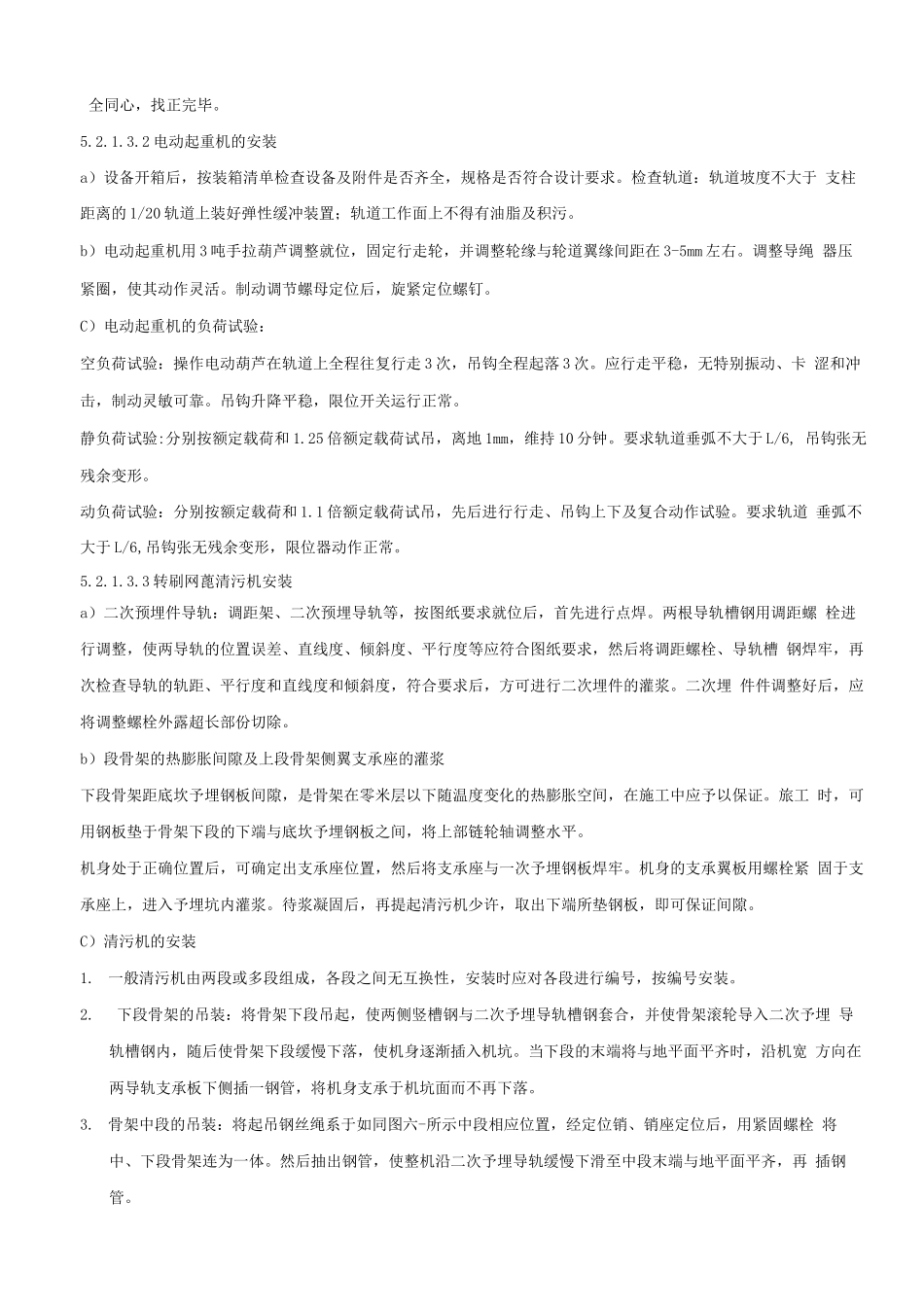

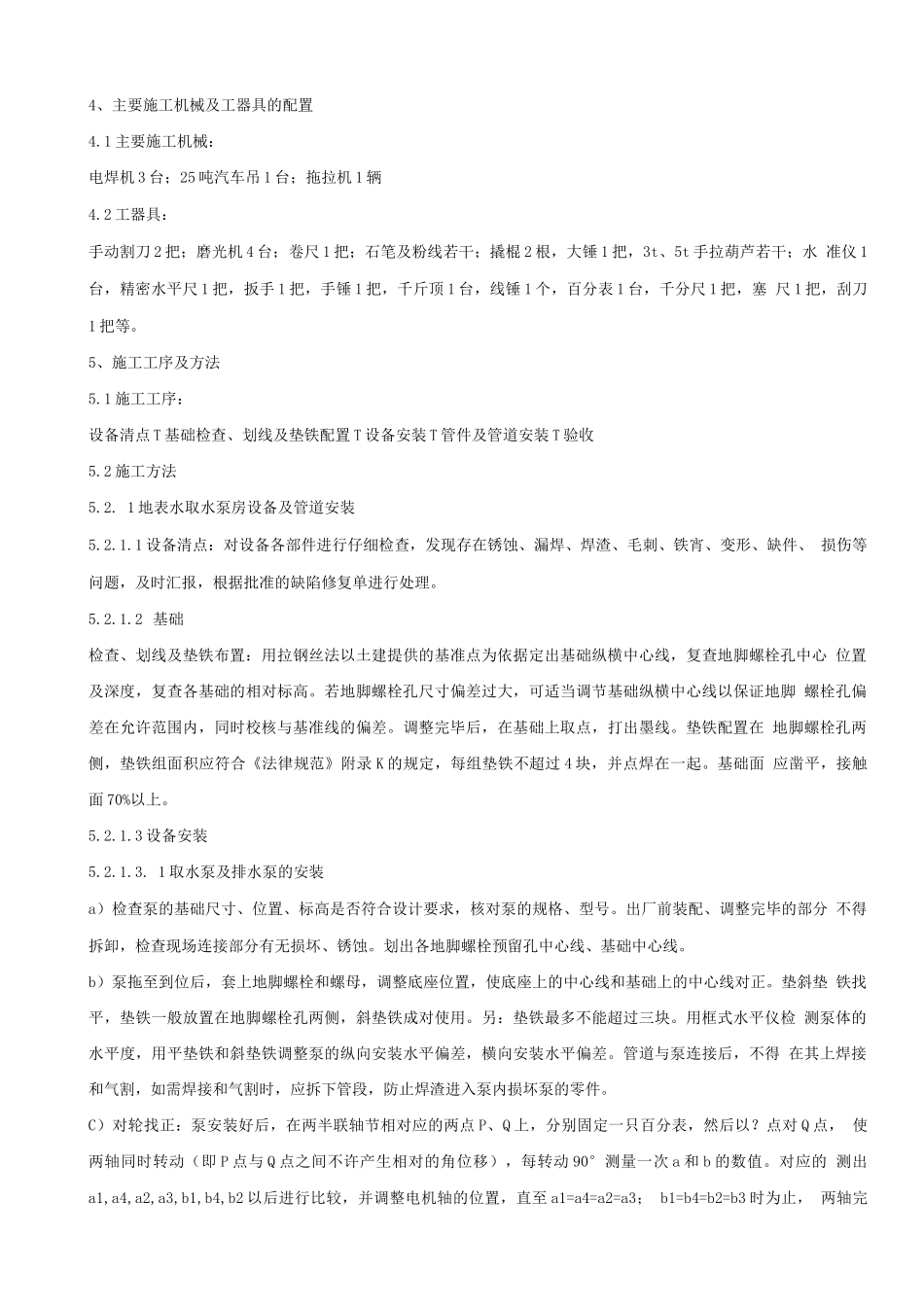

1、工程概况:1.1 工程名称、施施工场地点和施工范围、工程量厂外地表水取水泵房和取水设备及管道安装主要包括取水泵房和取水、地表水引水管道联络阀门井 室设备及管道安装。包括管件的制作、防腐、安装,立式取水泵、转刷网蓖清污机、平面钢闸板门及导槽、 排污泵、电动单梁悬挂起重机、启闭机、阀门的安装。1.2 工程特点:厂外地表水取水泵房和取水设备及管道安装基本为设备及管件制作安装及防腐。钢管防腐为五油三布。 参加工种较多,应加强技术管理与质量管理。1.3 主要工程量略2、编制依据2.1 院设计图纸2.2 施工组织总设计2.3《电力建设安全工作规程》(火力发电厂部分)( 22 版)2.4《钢制焊接常压容器》JB/T4735-19972.5《电力建设施工及验收技术法律规范》(火力发电焊接篇 DL57-92)2.6《火电施工质量检验及评定标准》(加工配制篇 1983.11)2.7《电力建设施工及验收技术法律规范》(锅炉机组篇篇 DL/T5047-95)2.8《火电施工质量检验及评定标准》(焊接篇 1996 年版)2.9《火电施工质量检验及评定标准》(锅炉篇 1996 年版)3、开工准备3.1 图纸已全部到位,并已经进行图纸会审;3.2 材料及设备已到位;3.3 机械及工器具已到位;3.4 人员组织:工种所需人数工种所需人数技术员1 人电焊工3 人安全员1 人安装工6 人质检员1 人防腐工3 人施工员1 人起重工1 人3.5 施工现场影响施工的障碍物已清除3.6 通讯设备已配齐4、主要施工机械及工器具的配置4.1 主要施工机械:电焊机 3 台;25 吨汽车吊 1 台;拖拉机 1 辆4.2 工器具:手动割刀 2 把;磨光机 4 台;卷尺 1 把;石笔及粉线若干;撬棍 2 根,大锤 1 把,3t、5t 手拉葫芦若干;水 准仪 1台,精密水平尺 1 把,扳手 1 把,手锤 1 把,千斤顶 1 台,线锤 1 个,百分表 1 台,千分尺 1 把,塞 尺 1 把,刮刀1 把等。5、施工工序及方法5.1 施工工序:设备清点 T 基础检查、划线及垫铁配置 T 设备安装 T 管件及管道安装 T 验收5.2 施工方法5.2. 1 地表水取水泵房设备及管道安装5.2.1.1 设备清点:对设备各部件进行仔细检查,发现存在锈蚀、漏焊、焊渣、毛刺、铁宵、变形、缺件、 损伤等问题,及时汇报,根据批准的缺陷修复单进行处理。5.2.1.2 基础检查、划线及垫铁布置:用拉钢丝法以土建提供的基准点为依据定出基础纵横中心线,复查地脚螺栓孔中心 位置及深度,复查各基础的相对标高。若地脚螺栓...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泵房管道及设备安装作业指导书2

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
