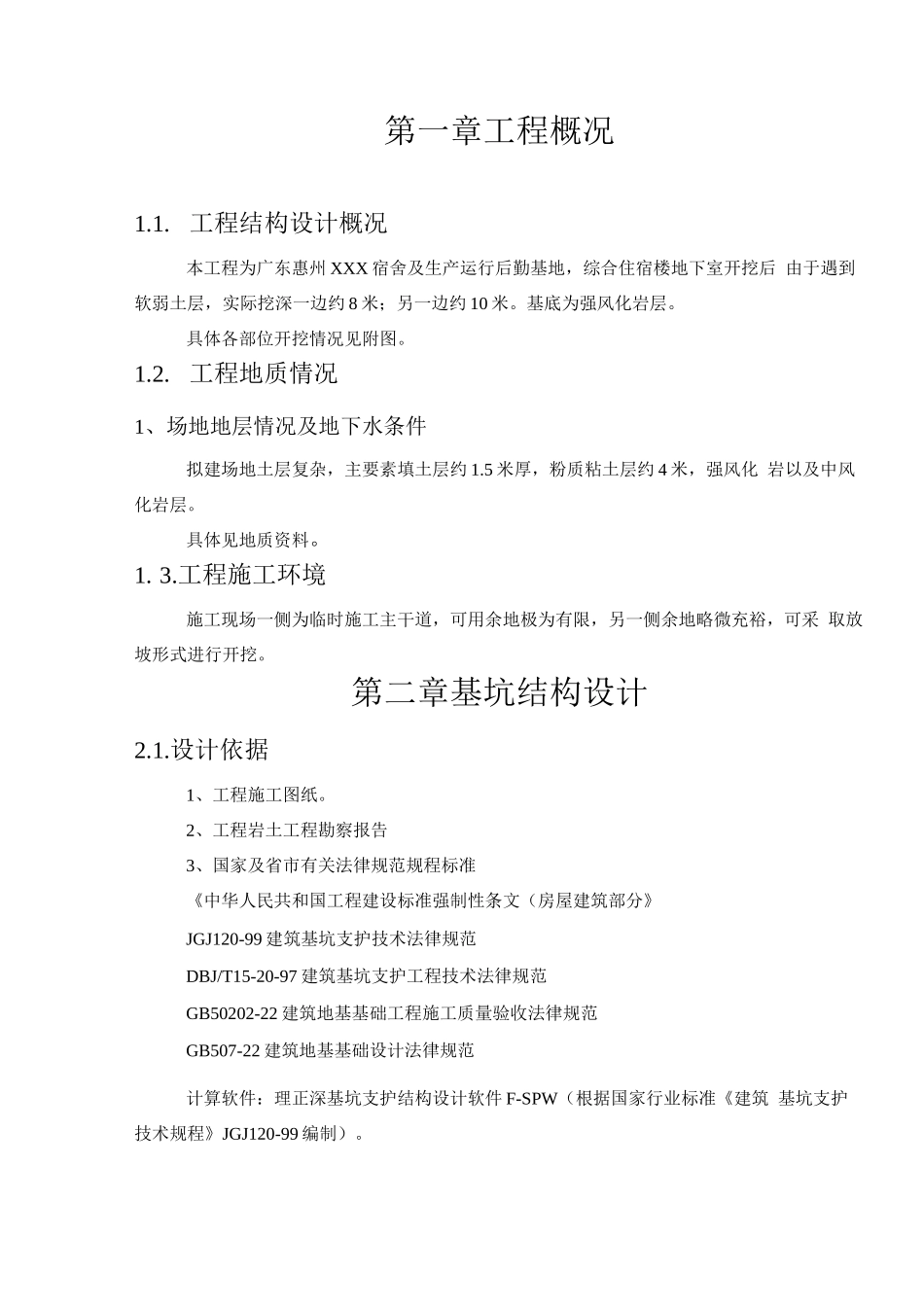

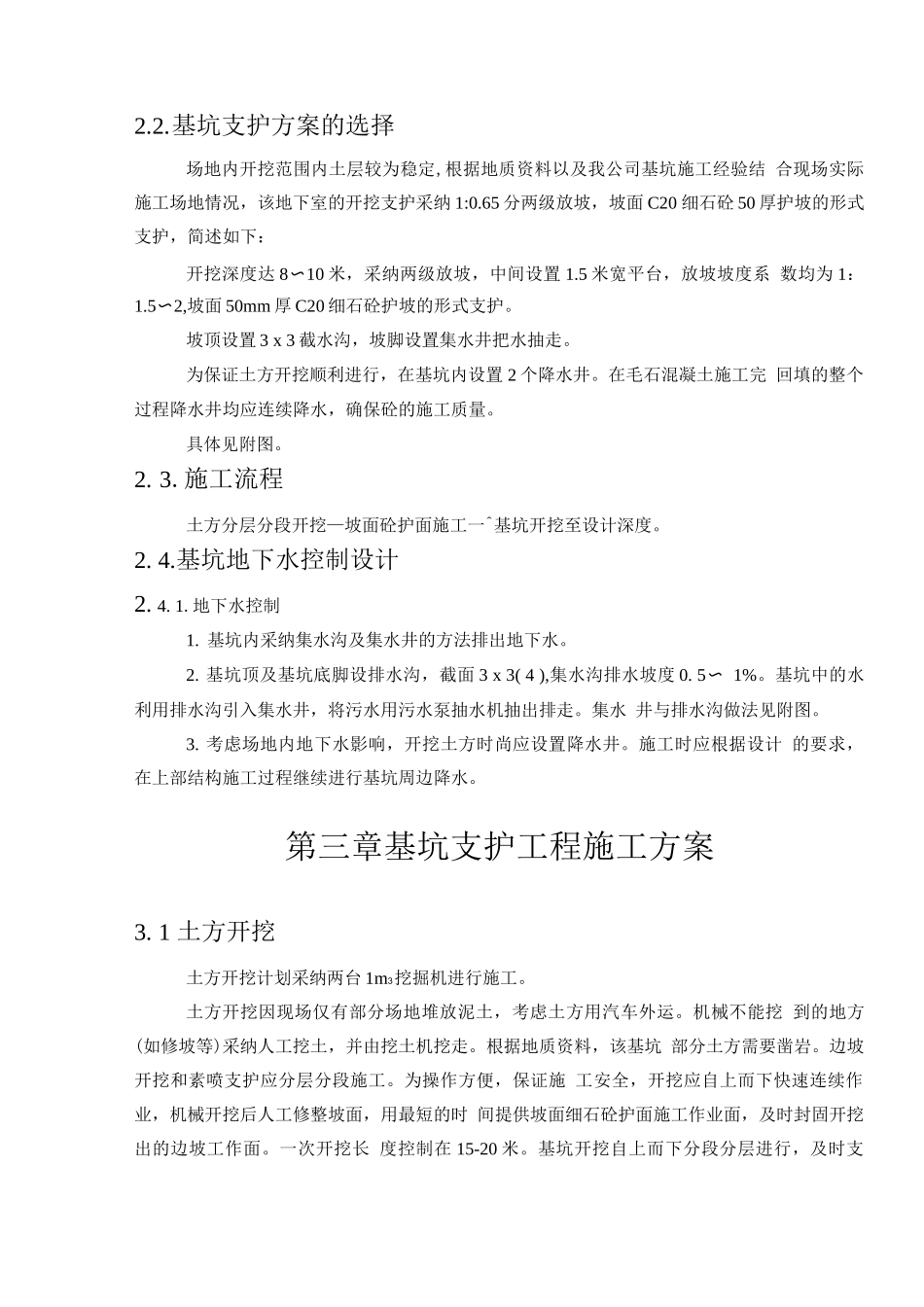

第一章工程概况1.1. 工程结构设计概况本工程为广东惠州 XXX 宿舍及生产运行后勤基地,综合住宿楼地下室开挖后 由于遇到软弱土层,实际挖深一边约 8 米;另一边约 10 米。基底为强风化岩层。具体各部位开挖情况见附图。1.2. 工程地质情况1、场地地层情况及地下水条件拟建场地土层复杂,主要素填土层约 1.5 米厚,粉质粘土层约 4 米,强风化 岩以及中风化岩层。具体见地质资料。1. 3.工程施工环境施工现场一侧为临时施工主干道,可用余地极为有限,另一侧余地略微充裕,可采 取放坡形式进行开挖。第二章基坑结构设计2.1.设计依据1、工程施工图纸。2、工程岩土工程勘察报告3、国家及省市有关法律规范规程标准《中华人民共和国工程建设标准强制性条文(房屋建筑部分》JGJ120-99 建筑基坑支护技术法律规范DBJ/T15-20-97 建筑基坑支护工程技术法律规范GB50202-22 建筑地基基础工程施工质量验收法律规范GB507-22 建筑地基基础设计法律规范计算软件:理正深基坑支护结构设计软件 F-SPW(根据国家行业标准《建筑 基坑支护技术规程》JGJ120-99 编制)。2.2.基坑支护方案的选择场地内开挖范围内土层较为稳定,根据地质资料以及我公司基坑施工经验结 合现场实际施工场地情况,该地下室的开挖支护采纳 1:0.65 分两级放坡,坡面 C20 细石砼 50 厚护坡的形式支护,简述如下:开挖深度达 8〜10 米,采纳两级放坡,中间设置 1.5 米宽平台,放坡坡度系 数均为 1: 1.5〜2,坡面 50mm 厚 C20 细石砼护坡的形式支护。坡顶设置 3 x 3 截水沟,坡脚设置集水井把水抽走。为保证土方开挖顺利进行,在基坑内设置 2 个降水井。在毛石混凝土施工完 回填的整个过程降水井均应连续降水,确保砼的施工质量。具体见附图。2. 3.施工流程土方分层分段开挖—坡面砼护面施工一^基坑开挖至设计深度。2. 4.基坑地下水控制设计2. 4. 1.地下水控制1. 基坑内采纳集水沟及集水井的方法排出地下水。2. 基坑顶及基坑底脚设排水沟,截面 3 x 3( 4 ),集水沟排水坡度 0. 5 〜 1%。基坑中的水利用排水沟引入集水井,将污水用污水泵抽水机抽出排走。集水 井与排水沟做法见附图。3. 考虑场地内地下水影响,开挖土方时尚应设置降水井。施工时应根据设计 的要求,在上部结构施工过程继续进行基坑周边降水。第三章基坑支护工程施工方案3. 1 土方开挖土方开挖计划采纳两台 1m3挖掘机进行施工。土方开挖因现场仅有部分场地堆放泥土,...
