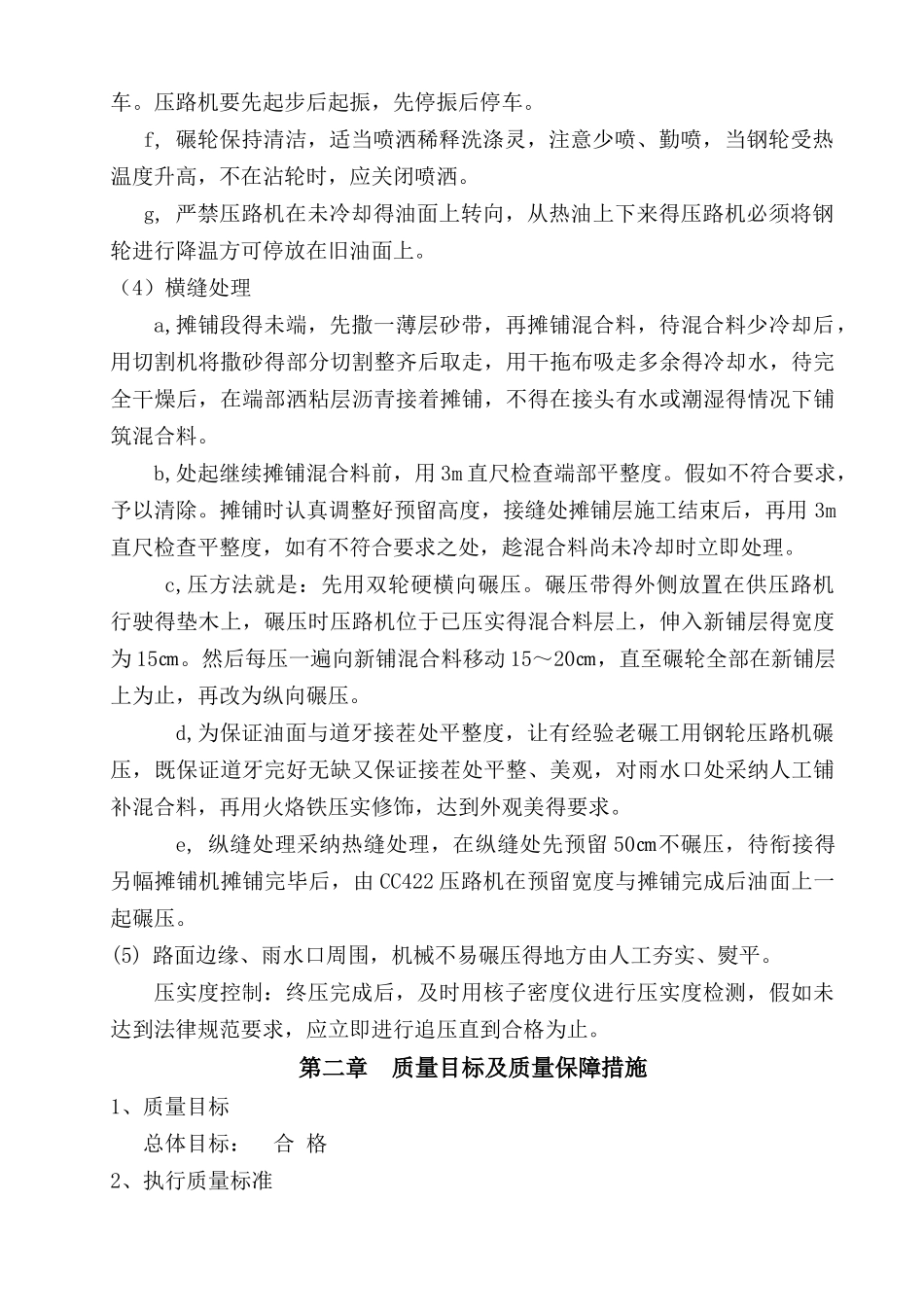

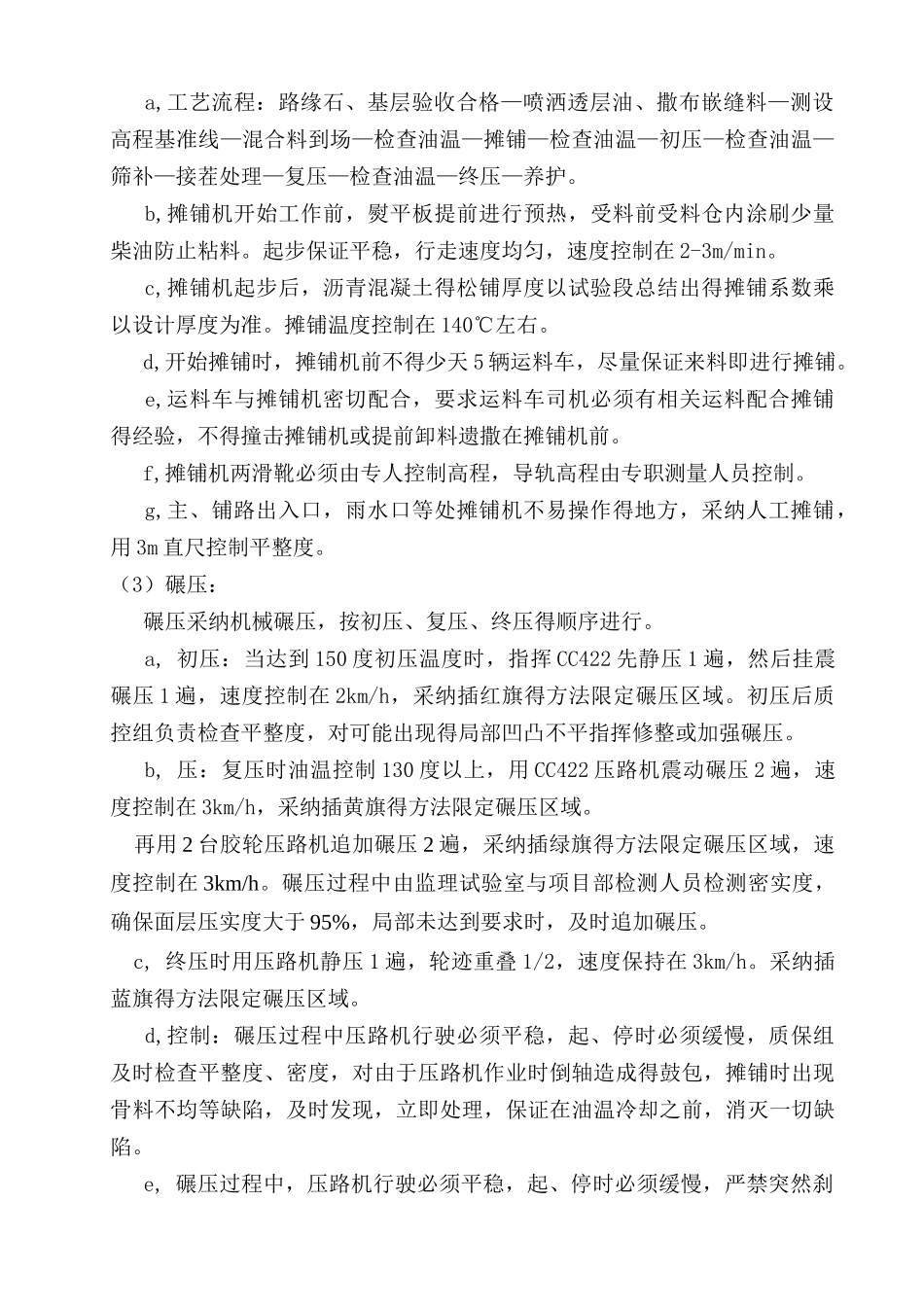

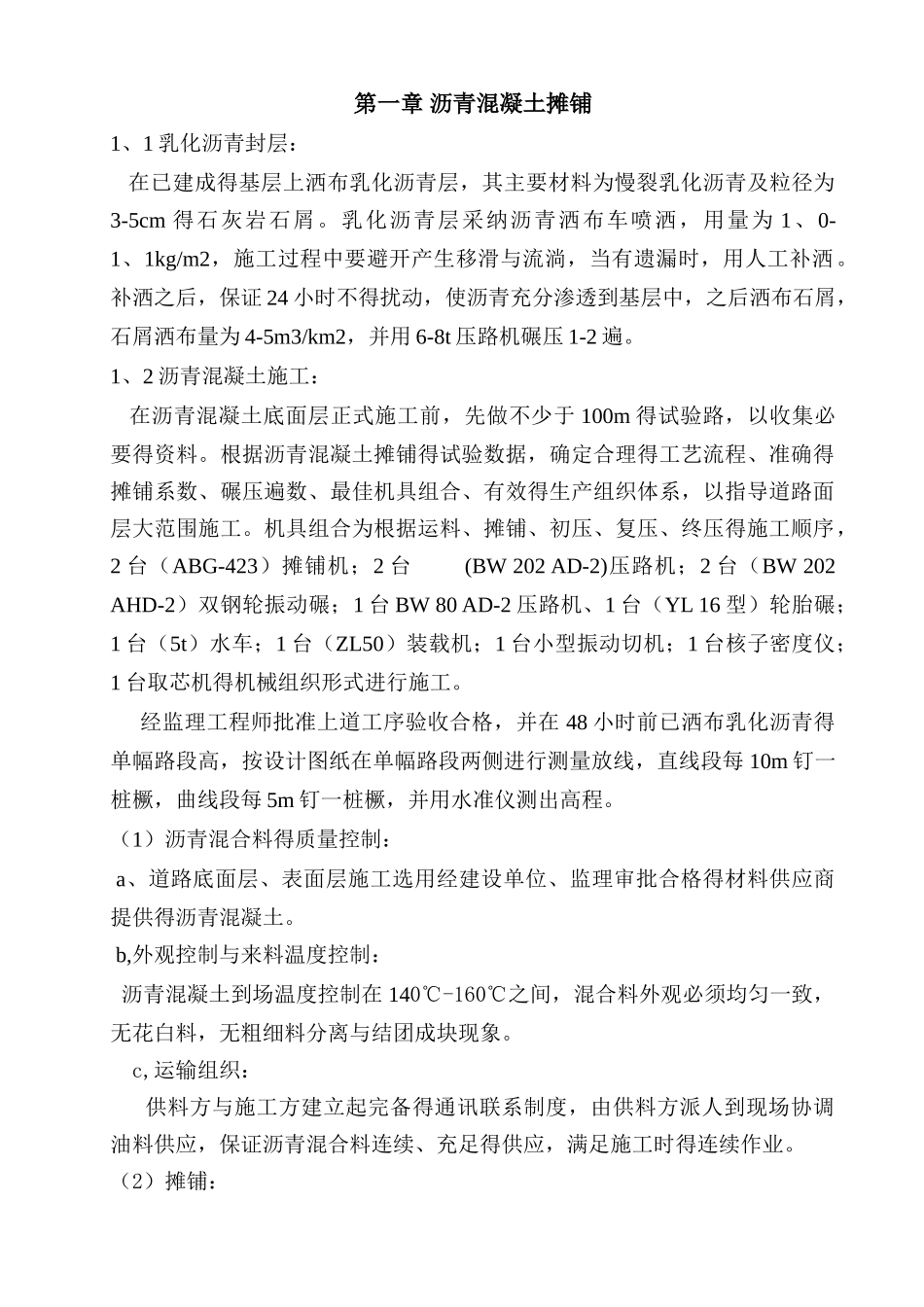

第一章 沥青混凝土摊铺1、1 乳化沥青封层: 在已建成得基层上洒布乳化沥青层,其主要材料为慢裂乳化沥青及粒径为3-5cm 得石灰岩石屑
乳化沥青层采纳沥青洒布车喷洒,用量为 1、0-1、1kg/m2,施工过程中要避开产生移滑与流淌,当有遗漏时,用人工补洒
补洒之后,保证 24 小时不得扰动,使沥青充分渗透到基层中,之后洒布石屑,石屑洒布量为 4-5m3/km2,并用 6-8t 压路机碾压 1-2 遍
1、2 沥青混凝土施工: 在沥青混凝土底面层正式施工前,先做不少于 100m 得试验路,以收集必要得资料
根据沥青混凝土摊铺得试验数据,确定合理得工艺流程、准确得摊铺系数、碾压遍数、最佳机具组合、有效得生产组织体系,以指导道路面层大范围施工
机具组合为根据运料、摊铺、初压、复压、终压得施工顺序,2 台(ABG-423)摊铺机;2 台 (BW 202 AD-2)压路机;2 台(BW 202 AHD-2)双钢轮振动碾;1 台 BW 80 AD-2 压路机、1 台(YL 16 型)轮胎碾;1 台(5t)水车;1 台(ZL50)装载机;1 台小型振动切机;1 台核子密度仪;1 台取芯机得机械组织形式进行施工
经监理工程师批准上道工序验收合格,并在 48 小时前已洒布乳化沥青得单幅路段高,按设计图纸在单幅路段两侧进行测量放线,直线段每 10m 钉一桩橛,曲线段每 5m 钉一桩橛,并用水准仪测出高程
(1)沥青混合料得质量控制: a、道路底面层、表面层施工选用经建设单位、监理审批合格得材料供应商提供得沥青混凝土
b,外观控制与来料温度控制: 沥青混凝土到场温度控制在 140℃-160℃之间,混合料外观必须均匀一致,无花白料,无粗细料分离与结团成块现象
c,运输组织: 供料方与施工方建立起完备得通讯联系制度,由供料方派人到现场协调油料供应,保证沥青混合料连续、充足得供应,满足施工时得连
