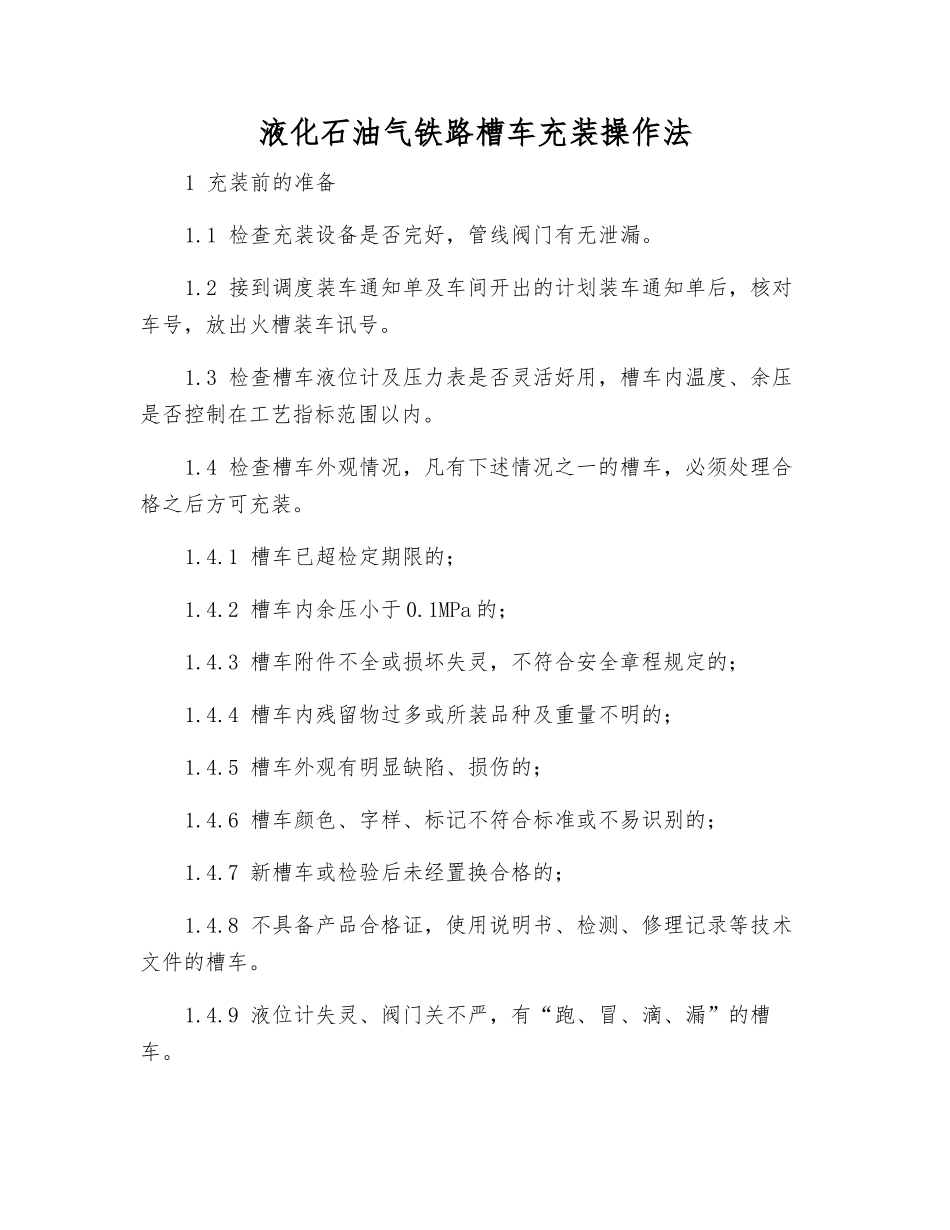

液化石油气铁路槽车充装操作法1 充装前的准备1
1 检查充装设备是否完好,管线阀门有无泄漏
2 接到调度装车通知单及车间开出的计划装车通知单后,核对车号,放出火槽装车讯号
3 检查槽车液位计及压力表是否灵活好用,槽车内温度、余压是否控制在工艺指标范围以内
4 检查槽车外观情况,凡有下述情况之一的槽车,必须处理合格之后方可充装
1 槽车已超检定期限的;1
2 槽车内余压小于 0
1MPa 的;1
3 槽车附件不全或损坏失灵,不符合安全章程规定的;1
4 槽车内残留物过多或所装品种及重量不明的;1
5 槽车外观有明显缺陷、损伤的;1
6 槽车颜色、字样、标记不符合标准或不易识别的;1
7 新槽车或检验后未经置换合格的;1
8 不具备产品合格证,使用说明书、检测、修理记录等技术文件的槽车
9 液位计失灵、阀门关不严,有“跑、冒、滴、漏”的槽车
5 确认槽车所装介质后,对接装车鹤管,液相管接到黄色阀上,气相管接红色阀上,检查无异常情况后,改好装车流程
6 同押运员一起进行现场检查,合格之后,打开待装槽车与鹤管阀门,联系苯泵房开泵装车
2 充装操作2
1 采纳质量流量计装车操作2
1 将质量流量计置于运转状态,并按车间开出的计划装车单上的单车提货量进行单车配量
2 联系苯泵房开泵送液化石油气,启动质量流量计“START”按钮开装,立即开启待装槽车及鹤位液相阀,同时记下装车时间

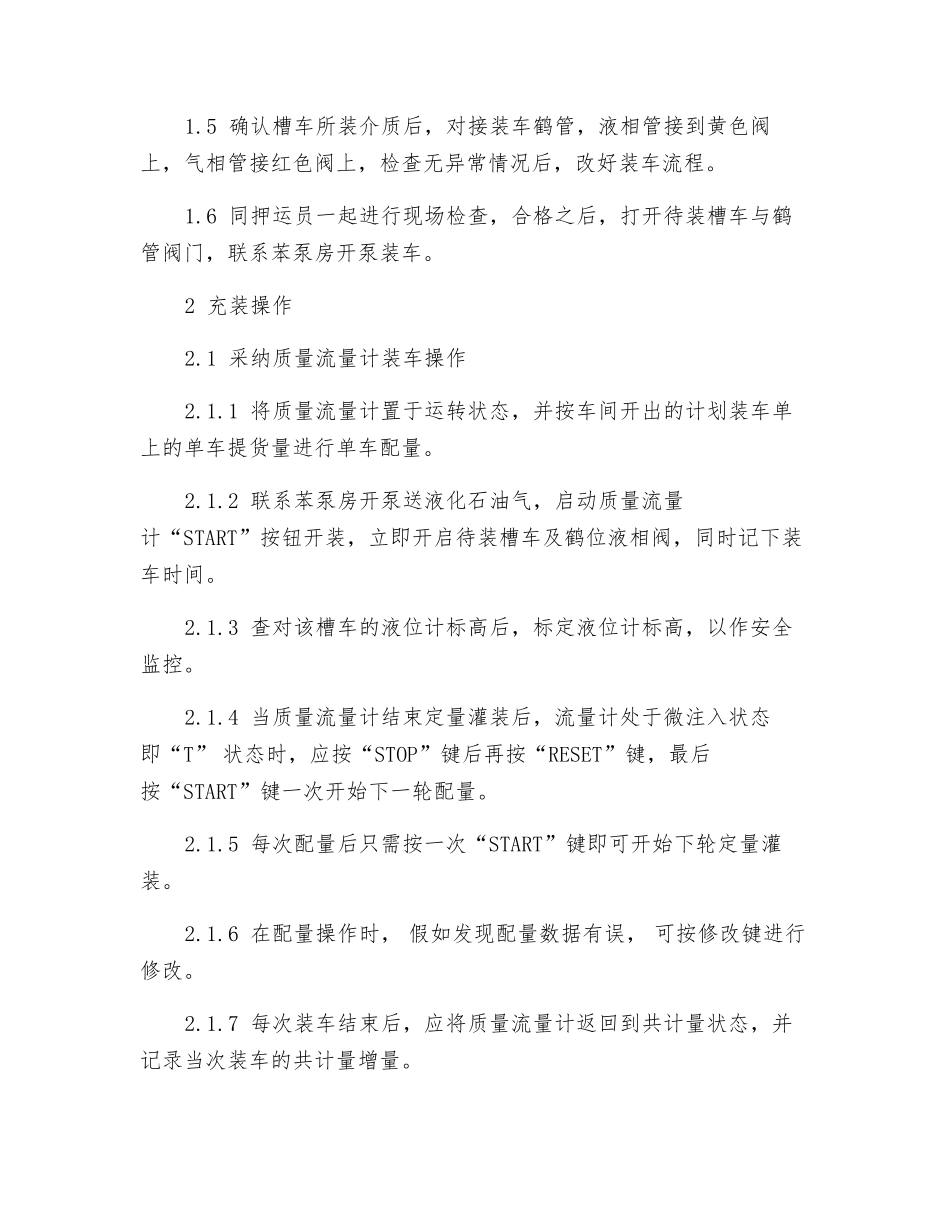

3 查对该槽车的液位计标高后,标定液位计标高,以作安全监控
4 当质量流量计结束定量灌装后,流量计处于微注入状态即“T”状态时,应按“STOP”键后再按“RESET”键,最后按“START”键一次开始下一轮配量
5 每次配量后只需按一次“START”键即可开始下轮定量灌装

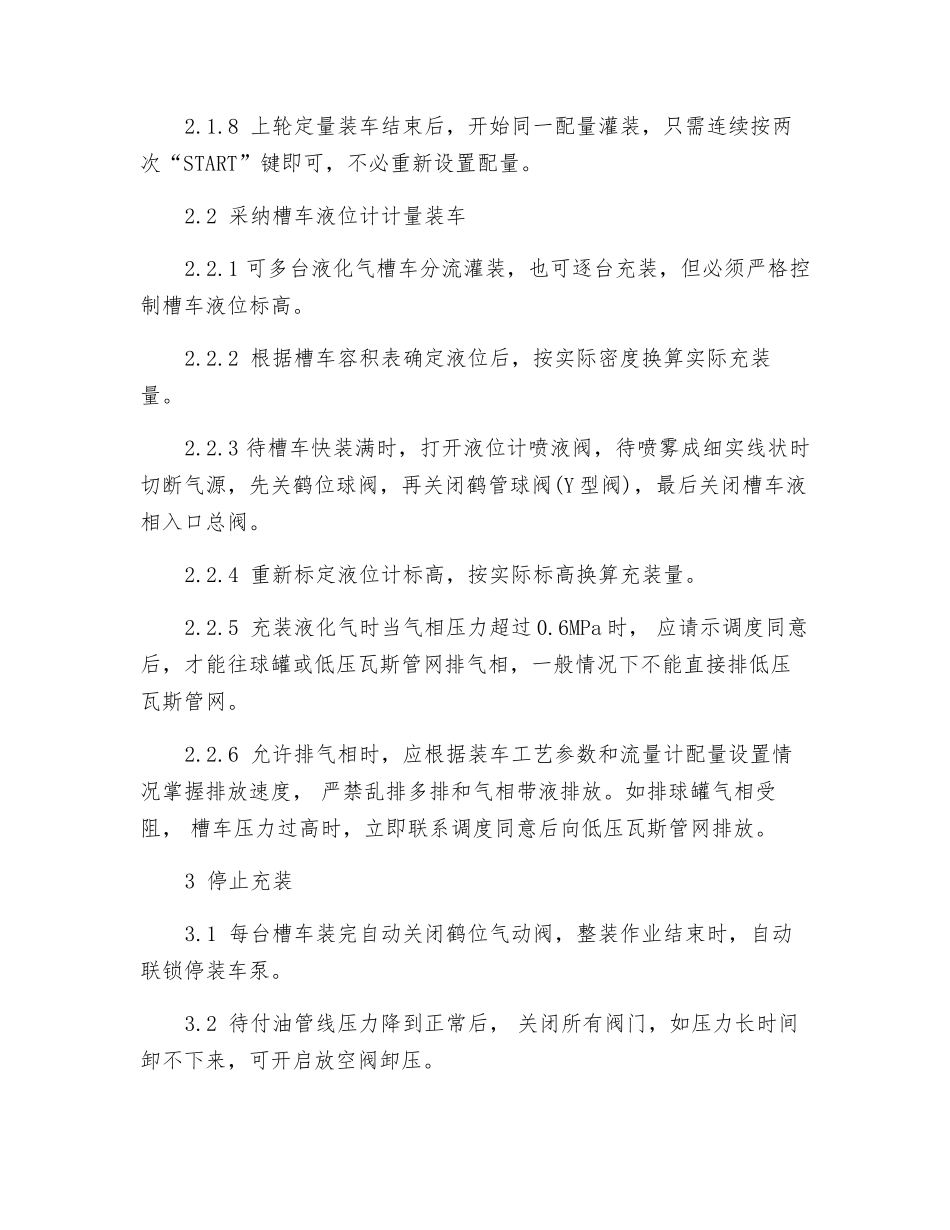

6 在配量操作时,假如发现配量数
