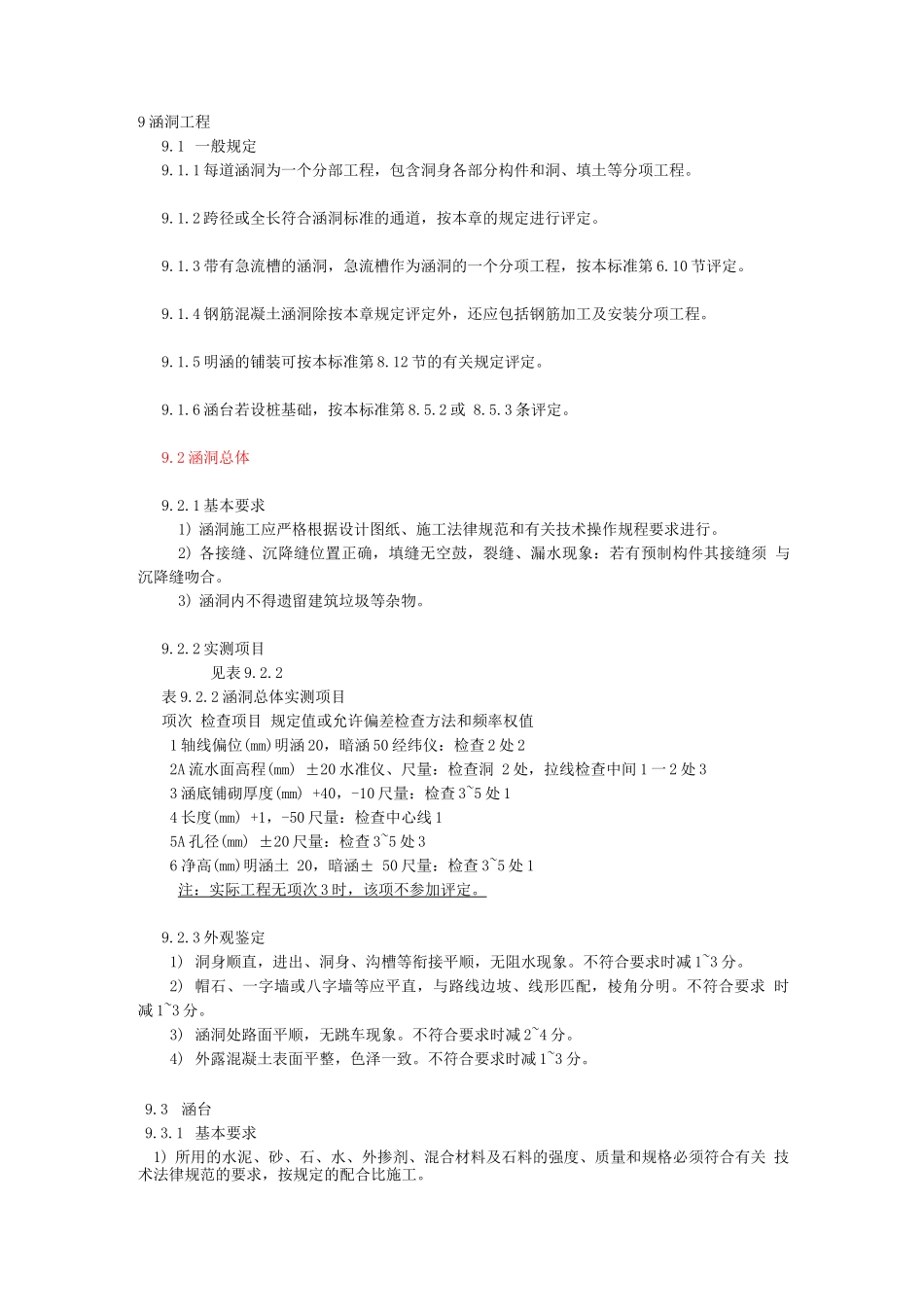

9 涵洞工程9
1 一般规定9
1 每道涵洞为一个分部工程,包含洞身各部分构件和洞、填土等分项工程
2 跨径或全长符合涵洞标准的通道,按本章的规定进行评定
3 带有急流槽的涵洞,急流槽作为涵洞的一个分项工程,按本标准第 6
10 节评定
4 钢筋混凝土涵洞除按本章规定评定外,还应包括钢筋加工及安装分项工程
5 明涵的铺装可按本标准第 8
12 节的有关规定评定
6 涵台若设桩基础,按本标准第 8
2 涵洞总体9
1 基本要求1) 涵洞施工应严格根据设计图纸、施工法律规范和有关技术操作规程要求进行
2) 各接缝、沉降缝位置正确,填缝无空鼓,裂缝、漏水现象:若有预制构件其接缝须 与沉降缝吻合
3) 涵洞内不得遗留建筑垃圾等杂物
2 实测项目见表 9
2 涵洞总体实测项目项次 检查项目 规定值或允许偏差检查方法和频率权值1 轴线偏位(mm)明涵 20,暗涵 50 经纬仪:检查 2 处 22A 流水面高程(mm) ±20 水准仪、尺量:检查洞 2 处,拉线检查中间 1 一 2 处 33 涵底铺砌厚度(mm) +40,-10 尺量:检查 3~5 处 14 长度(mm) +1,-50 尺量:检查中心线 15A 孔径(mm) ±20 尺量:检查 3~5 处 36 净高(mm)明涵土 20,暗涵± 50 尺量:检查 3~5 处 1注:实际工程无项次 3 时,该项不参加评定
3 外观鉴定1) 洞身顺直,进出、洞身、沟槽等衔接平顺,无阻水现象
不符合要求时减 1~3 分
2) 帽石、一字墙或八字墙等应平直,与路线边坡、线形匹配,棱角分明
不符合要求 时减 1~3 分
3) 涵洞处路面平顺,无跳车现象
不符合要求时减 2~4 分
4) 外露混凝土表面平整,色泽一致
不符合要求时
