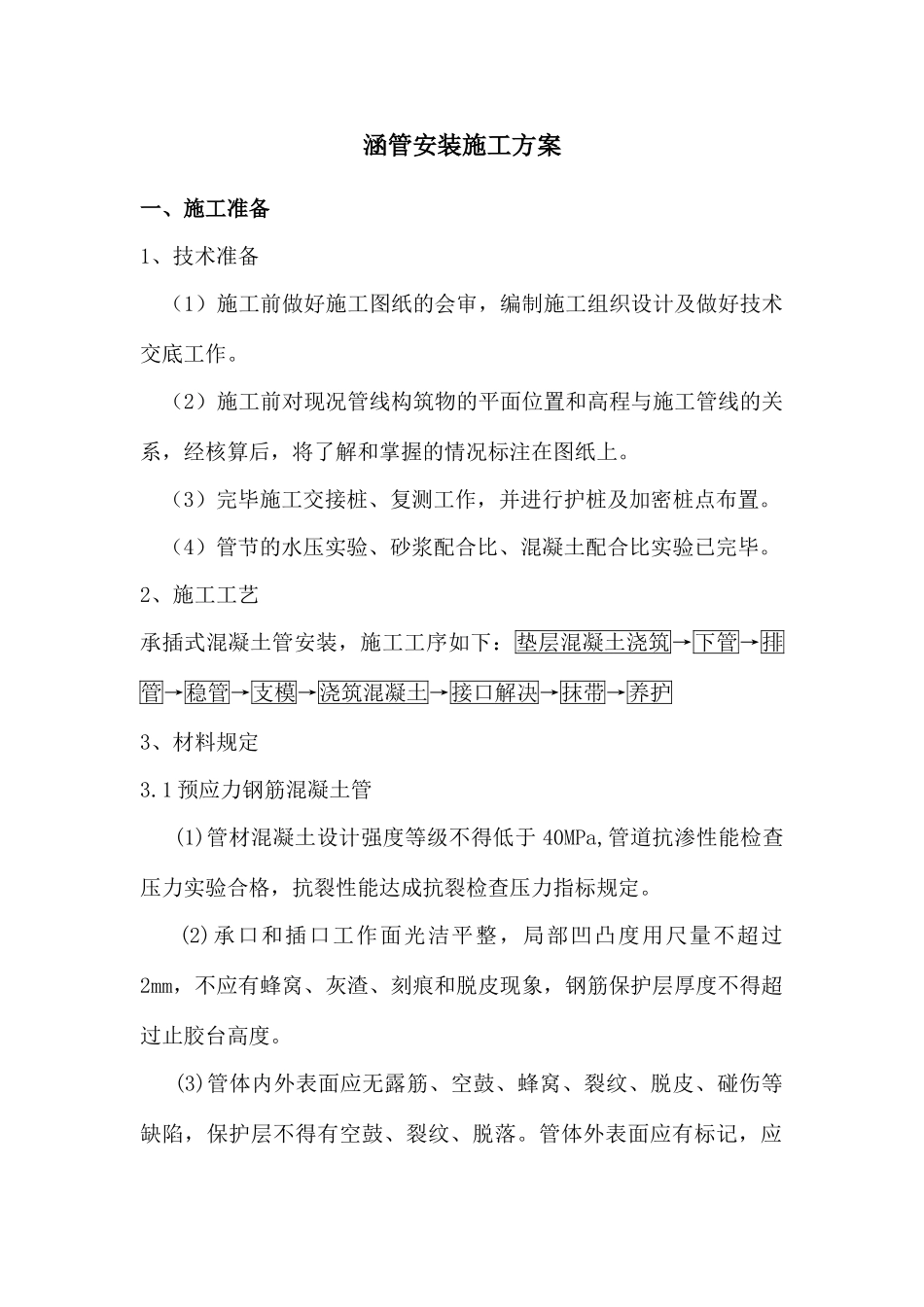

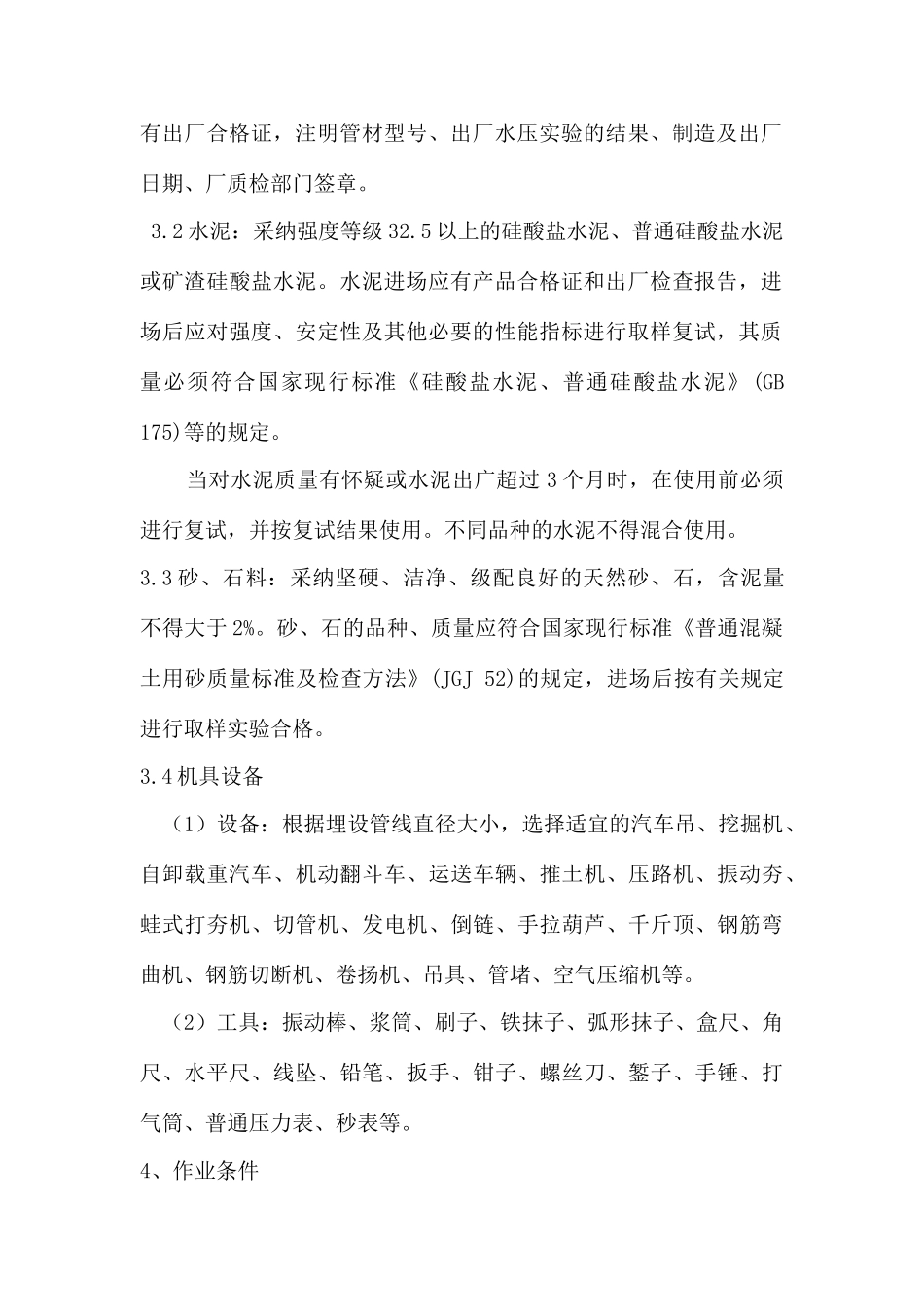

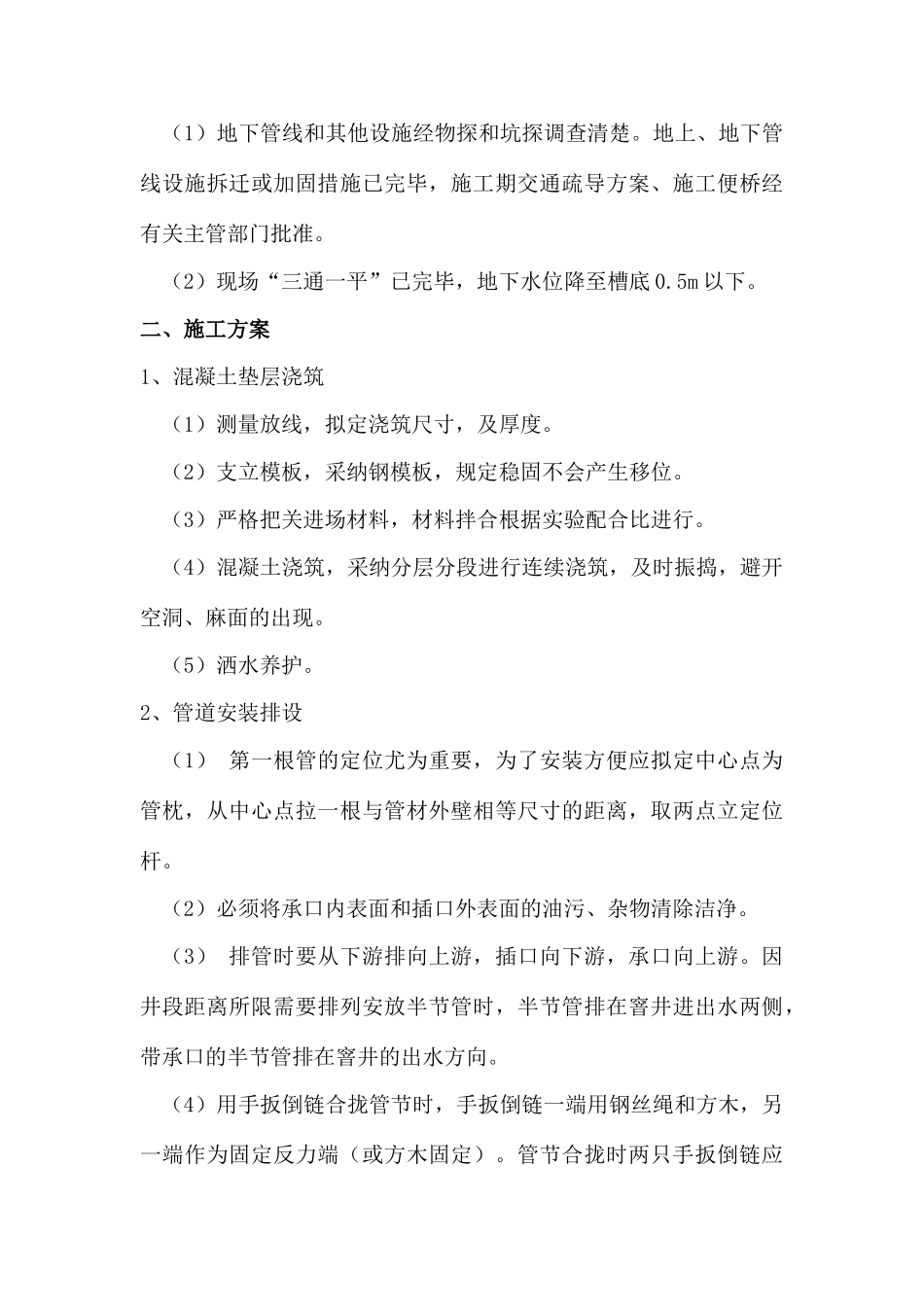

涵管安装施工方案一、施工准备1、技术准备 (1)施工前做好施工图纸的会审,编制施工组织设计及做好技术交底工作。 (2)施工前对现况管线构筑物的平面位置和高程与施工管线的关系,经核算后,将了解和掌握的情况标注在图纸上。 (3)完毕施工交接桩、复测工作,并进行护桩及加密桩点布置。 (4)管节的水压实验、砂浆配合比、混凝土配合比实验已完毕。2、施工工艺承插式混凝土管安装,施工工序如下:垫层混凝土浇筑→下管→排管→稳管→支模→浇筑混凝土→接口解决→抹带→养护3、材料规定3.1 预应力钢筋混凝土管 (1)管材混凝土设计强度等级不得低于 40MPa,管道抗渗性能检查压力实验合格,抗裂性能达成抗裂检查压力指标规定。 (2)承口和插口工作面光洁平整,局部凹凸度用尺量不超过2mm,不应有蜂窝、灰渣、刻痕和脱皮现象,钢筋保护层厚度不得超过止胶台高度。 (3)管体内外表面应无露筋、空鼓、蜂窝、裂纹、脱皮、碰伤等缺陷,保护层不得有空鼓、裂纹、脱落。管体外表面应有标记,应有出厂合格证,注明管材型号、出厂水压实验的结果、制造及出厂日期、厂质检部门签章。 3.2 水泥:采纳强度等级 32.5 以上的硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥。水泥进场应有产品合格证和出厂检查报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试,其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB 175)等的规定。 当对水泥质量有怀疑或水泥出广超过 3 个月时,在使用前必须进行复试,并按复试结果使用。不同品种的水泥不得混合使用。3.3 砂、石料:采纳坚硬、洁净、级配良好的天然砂、石,含泥量不得大于 2%。砂、石的品种、质量应符合国家现行标准《普通混凝土用砂质量标准及检查方法》(JGJ 52)的规定,进场后按有关规定进行取样实验合格。3.4 机具设备 (1)设备:根据埋设管线直径大小,选择适宜的汽车吊、挖掘机、自卸载重汽车、机动翻斗车、运送车辆、推土机、压路机、振动夯、蛙式打夯机、切管机、发电机、倒链、手拉葫芦、千斤顶、钢筋弯曲机、钢筋切断机、卷扬机、吊具、管堵、空气压缩机等。 (2)工具:振动棒、浆筒、刷子、铁抹子、弧形抹子、盒尺、角尺、水平尺、线坠、铅笔、扳手、钳子、螺丝刀、錾子、手锤、打气筒、普通压力表、秒表等。4、作业条件 (1)地下管线和其他设施经物探和坑探调查清楚。地上、地下管线设施拆迁或加固措施已完毕,施工期交通疏导方案、施工便桥经有关主管...
