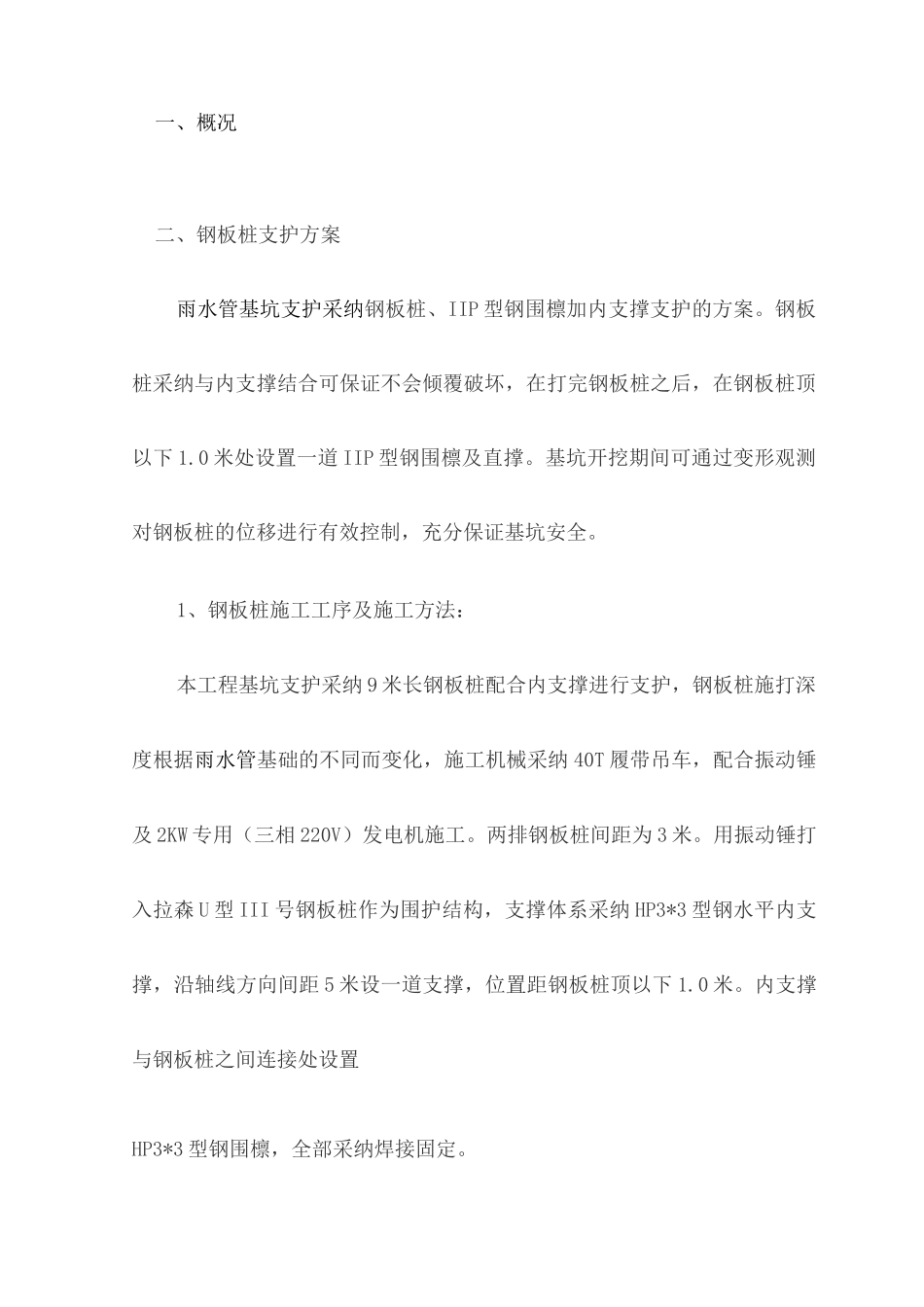

基坑专项支护方一、概况二、钢板桩支护方案雨水管基坑支护采纳钢板桩、IIP 型钢围檩加内支撑支护的方案。钢板桩采纳与内支撑结合可保证不会倾覆破坏,在打完钢板桩之后,在钢板桩顶以下 1.0 米处设置一道 IIP 型钢围檩及直撑。基坑开挖期间可通过变形观测对钢板桩的位移进行有效控制,充分保证基坑安全。1、钢板桩施工工序及施工方法:本工程基坑支护采纳 9 米长钢板桩配合内支撑进行支护,钢板桩施打深度根据雨水管基础的不同而变化,施工机械采纳 40T 履带吊车,配合振动锤及 2KW 专用(三相 220V)发电机施工。两排钢板桩间距为 3 米。用振动锤打入拉森 U 型 III 号钢板桩作为围护结构,支撑体系采纳 HP3*3 型钢水平内支撑,沿轴线方向间距 5 米设一道支撑,位置距钢板桩顶以下 1.0 米。内支撑与钢板桩之间连接处设置HP3*3 型钢围檩,全部采纳焊接固定。2、钢板桩矫正、除泥、除锈,在吊机配合下,使用千斤顶、大锤和氧气、乙炔等工具材料完成包括端部修整、桩体浇曲、扭曲及局部变形矫正、锁变形矫正等矫正内容。3、按设计长度拼接钢板桩:在吊机配合下,在工场或施工场地现场设置平台,将待拼接桩段固定于同一轴线,然后采纳鱼尾板焊接法接桩至设计桩长。4、测量放线,并将轴线延至施工场外以利于观测和检验。5、钢板桩打入施工:为达到基坑支护法律规范要求的各项标准,并按施工图要求,施工机械采纳 40T 履带吊车,配合振动锤及 2KW 专用(三相 220V )发电机施工,严格控制垂直度,将钢板桩打平基槽地面。6、土方开挖至板桩顶以下 1 米处,进行围檩、支撑施工。7、围檩制安:围檩及支撑设置在板桩墙顶以下 0.5 米处,根据设计位置在钢板桩内壁上焊围檩托架,然后吊装 IIP 型钢围檩并焊接加固。8、结构物的施工:土方开挖至设计基底后,进行换填砂及铺 20CM的碎石垫层、再做雨水管基础、管节安装、回填砂等工序。9、钢板桩拔出:采纳履带吊车,配合振动锤及 2KW 专用(三相 220V)发电机拔桩。三、深基坑开挖施工安全措施1、进入施工场地一定要戴硬质反光安全帽,操作工必须手戴防护手套,电工戴电工专用绝缘手套。2、用机械开挖时,应设专人盯测,以防坑底和坑侧超挖。坑底的控制标高应比3、设计标高提高 15-30 厘米,坑壁的控制线应比设计标线提高 10-159 米长拉森钢板桩(型号 IV)9 米长拉森钢板桩(型号:IV)当基坑开挖深度小于或等于 4 米时设置 1 道横支撑管基坑开挖支撑断面图9...
