深基坑开挖及人工挖孔桩施工技术一、深基坑开挖风险提示:该类作业安全控制核心是挖掘机操作与检查、基坑边坡稳定
不执行以下安全管控措施,将导致机械损害、坍塌,造成人身损害事故
固有风险等级属三级
(一)作业必备条件1
施工方案已批准,并完成项目部和班组级交底
各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求
施工作业前认真检查现场安全工器具、施工机械设备合格之后方可使用

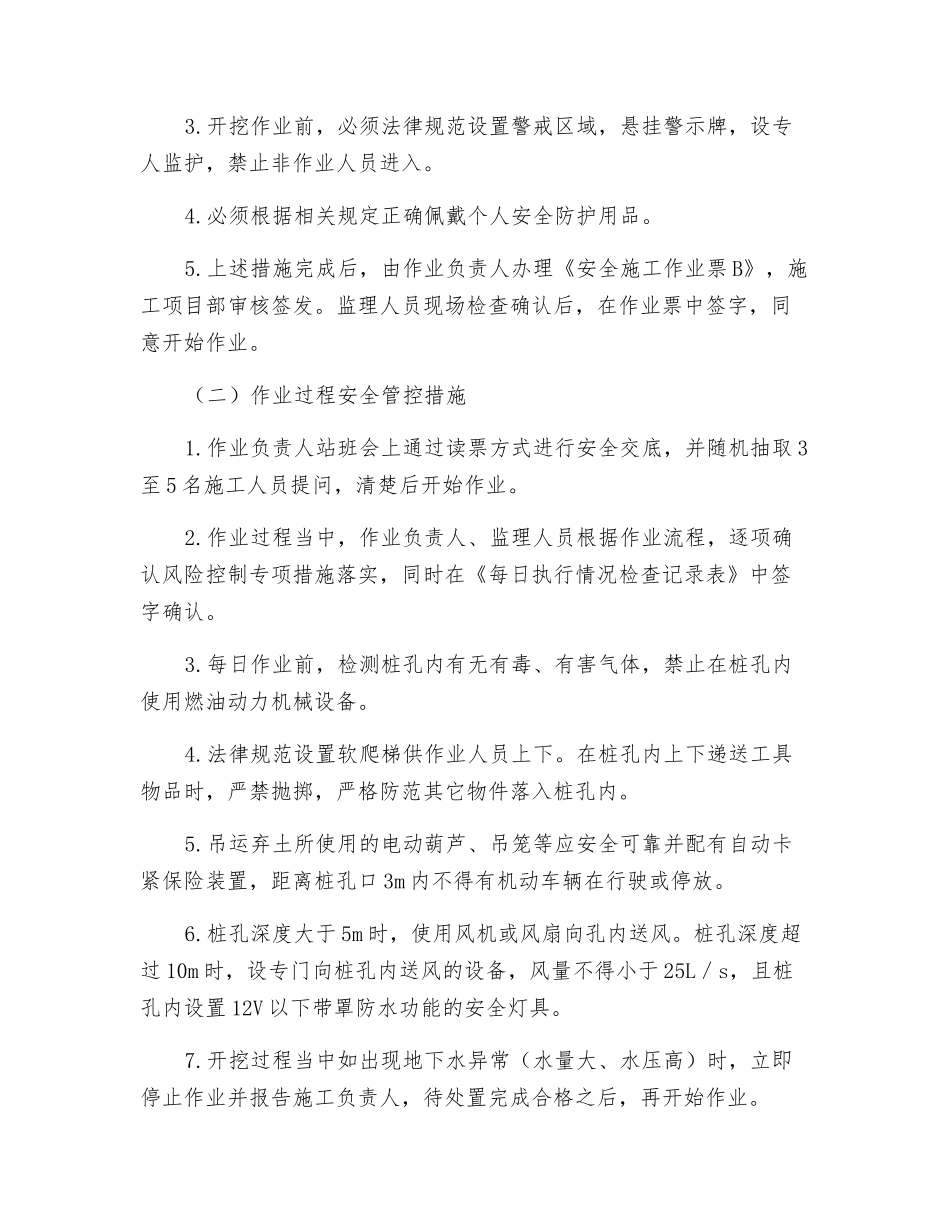

开挖作业前,必须法律规范设置警戒区域,悬挂警示牌,设专人监护,禁止非作业人员进入
对挖掘机的制动器和液压系统进行安全检查,并空载试运转
上述措施完成后,由作业负责人办理《安全施工作业票 B》,施工项目部审核签发
监理人员现场检查确认后,在作业票中签字,同意开始作业
(二)作业过程安全管控措施1
作业负责人站班会上通过读票方式进行安全交底,并随机抽取 3至 5 名施工人员提问,清楚后开始作业
作业过程当中,作业负责人、监理人员根据作业流程,逐项确认风险控制专项措施落实,同时在《每日执行情况检查记录表》中签字确认
人机配合开挖和清理基坑底余土时,设专人指挥和监护
法律规范设置供作业人员上下基坑的安全通道(梯子)
一般土质条件下弃土堆底至基坑顶边距离≥1
弃土堆高≤1
5 m,垂直坑壁边坡条件下弃土堆底至基坑顶边距离≥3 m
在粉砂、淤泥和软土场地的基坑边上,禁止堆土
基坑顶部按法律规范要求设置截水沟,基坑底部应该做好井点降水或集中排水措施
土方开挖中,观测到基坑边缘有裂缝和渗水等异常时,立即停止作业并报告施工负责人,待处置完成合格之后,再开始作业
各种机械、车辆严禁在开挖的基础边缘 2m 内行驶、停放
开挖过程当中,如遇有大雨及以上雨情时,做好防止深坑坠落和塌方措施后,快速撤离作业现场
二、人工挖孔桩施工风险提示:该类作业安全控制核心
