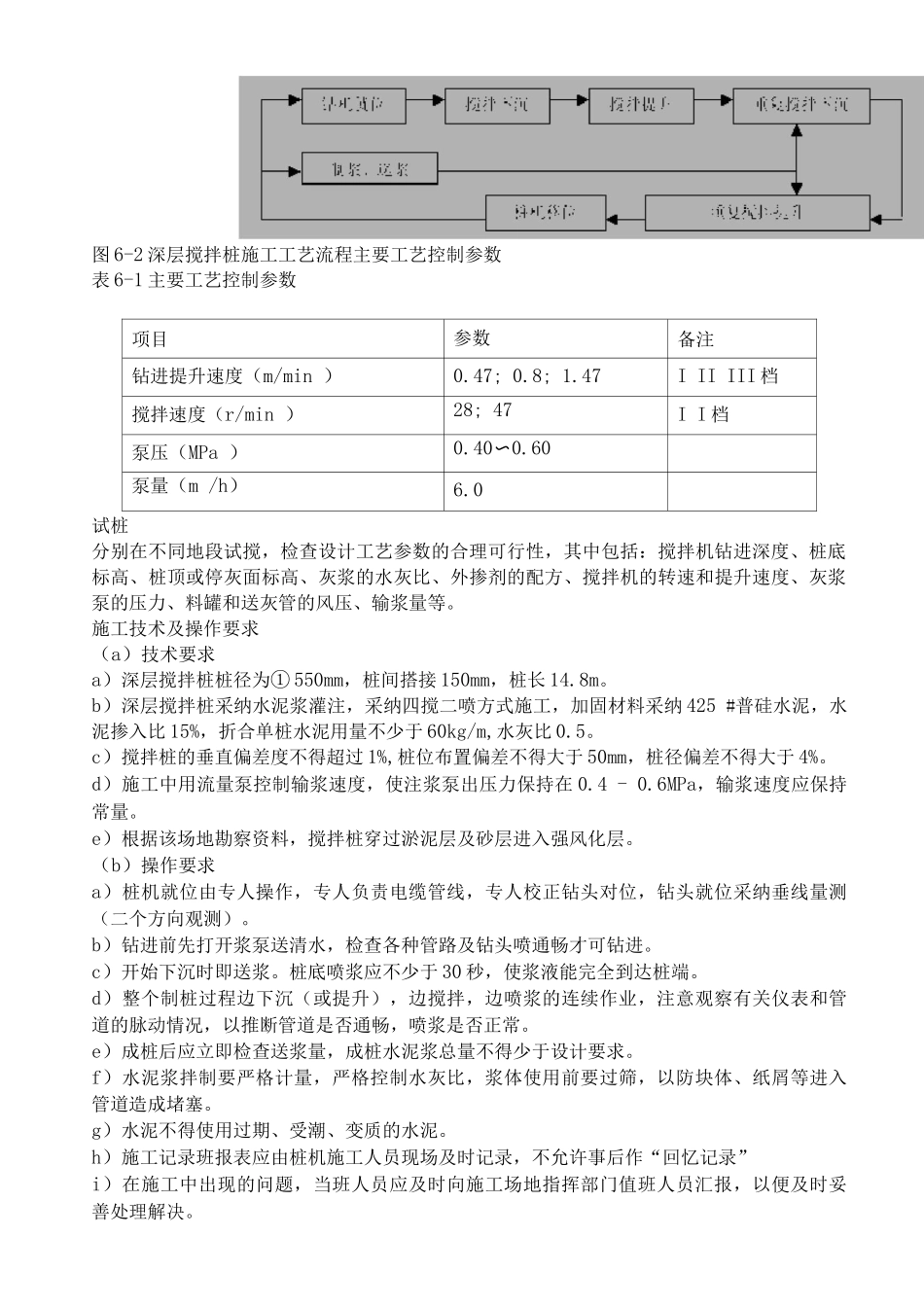

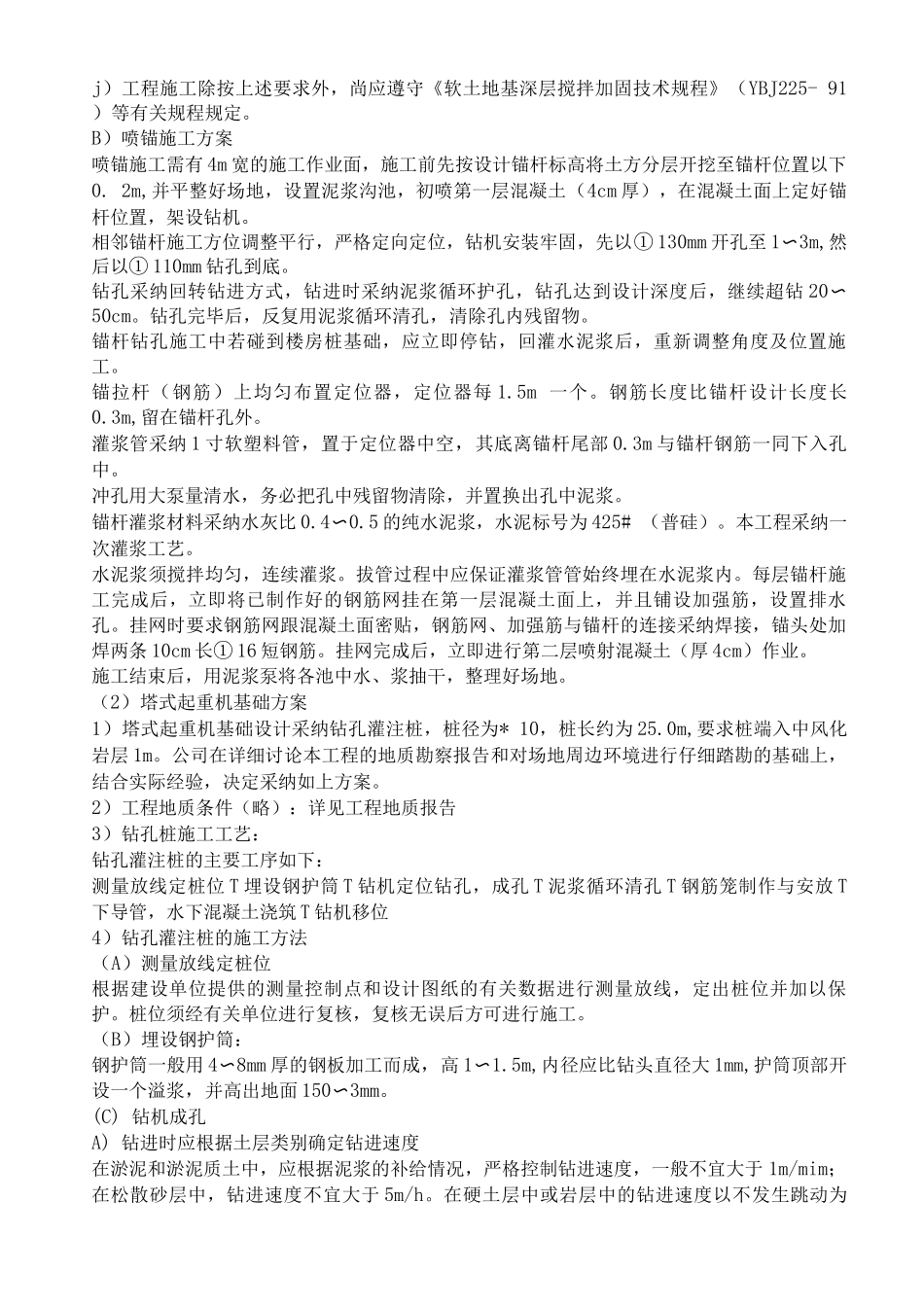

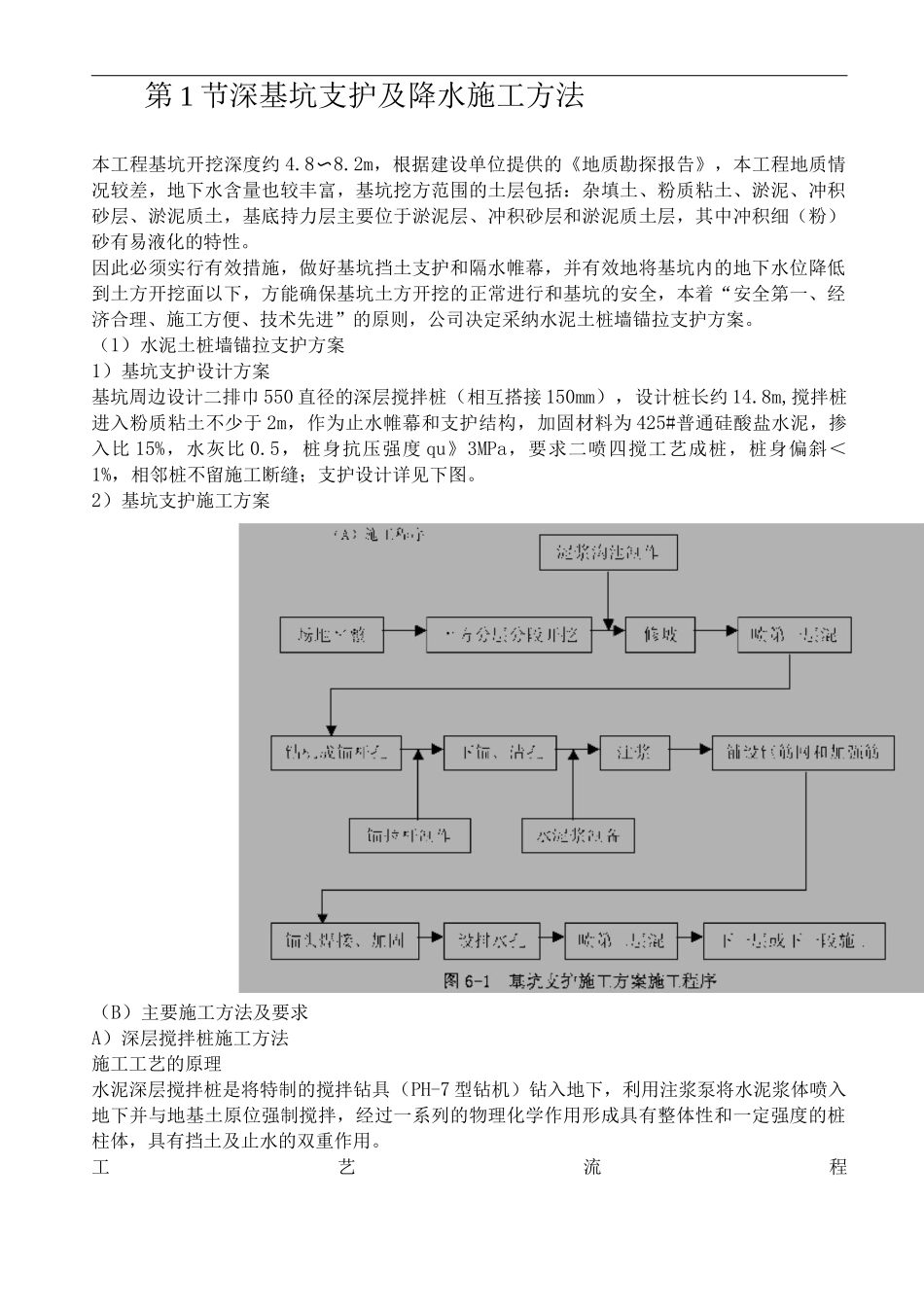

第 1 节深基坑支护及降水施工方法本工程基坑开挖深度约 4.8〜8.2m,根据建设单位提供的《地质勘探报告》,本工程地质情况较差,地下水含量也较丰富,基坑挖方范围的土层包括:杂填土、粉质粘土、淤泥、冲积砂层、淤泥质土,基底持力层主要位于淤泥层、冲积砂层和淤泥质土层,其中冲积细(粉)砂有易液化的特性。因此必须实行有效措施,做好基坑挡土支护和隔水帷幕,并有效地将基坑内的地下水位降低到土方开挖面以下,方能确保基坑土方开挖的正常进行和基坑的安全,本着“安全第一、经济合理、施工方便、技术先进”的原则,公司决定采纳水泥土桩墙锚拉支护方案。(1)水泥土桩墙锚拉支护方案1)基坑支护设计方案基坑周边设计二排巾 550 直径的深层搅拌桩(相互搭接 150mm),设计桩长约 14.8m,搅拌桩进入粉质粘土不少于 2m,作为止水帷幕和支护结构,加固材料为 425#普通硅酸盐水泥,掺入比 15%,水灰比 0.5,桩身抗压强度 qu》3MPa,要求二喷四搅工艺成桩,桩身偏斜< 1%,相邻桩不留施工断缝;支护设计详见下图。2)基坑支护施工方案(B)主要施工方法及要求A)深层搅拌桩施工方法施工工艺的原理水泥深层搅拌桩是将特制的搅拌钻具(PH-7 型钻机)钻入地下,利用注浆泵将水泥浆体喷入地下并与地基土原位强制搅拌,经过一系列的物理化学作用形成具有整体性和一定强度的桩柱体,具有挡土及止水的双重作用。工艺流程图 6-2 深层搅拌桩施工工艺流程主要工艺控制参数表 6-1 主要工艺控制参数项目参数备注钻进提升速度(m/min )0.47; 0.8; 1.47I II III 档搅拌速度(r/min )28; 47I I 档泵压(MPa )0.40〜0.60泵量(m /h)6.0试桩分别在不同地段试搅,检查设计工艺参数的合理可行性,其中包括:搅拌机钻进深度、桩底标高、桩顶或停灰面标高、灰浆的水灰比、外掺剂的配方、搅拌机的转速和提升速度、灰浆泵的压力、料罐和送灰管的风压、输浆量等。施工技术及操作要求(a)技术要求a)深层搅拌桩桩径为① 550mm,桩间搭接 150mm,桩长 14.8m。b)深层搅拌桩采纳水泥浆灌注,采纳四搅二喷方式施工,加固材料采纳 425 #普硅水泥,水泥掺入比 15%,折合单桩水泥用量不少于 60kg/m,水灰比 0.5。c)搅拌桩的垂直偏差度不得超过 1%,桩位布置偏差不得大于 50mm,桩径偏差不得大于 4%。d)施工中用流量泵控制输浆速度,使注浆泵出压力保持在 0.4 - 0.6MPa,输浆速度应保持常量。e)根据该场地勘察资料,搅拌桩穿过淤...
