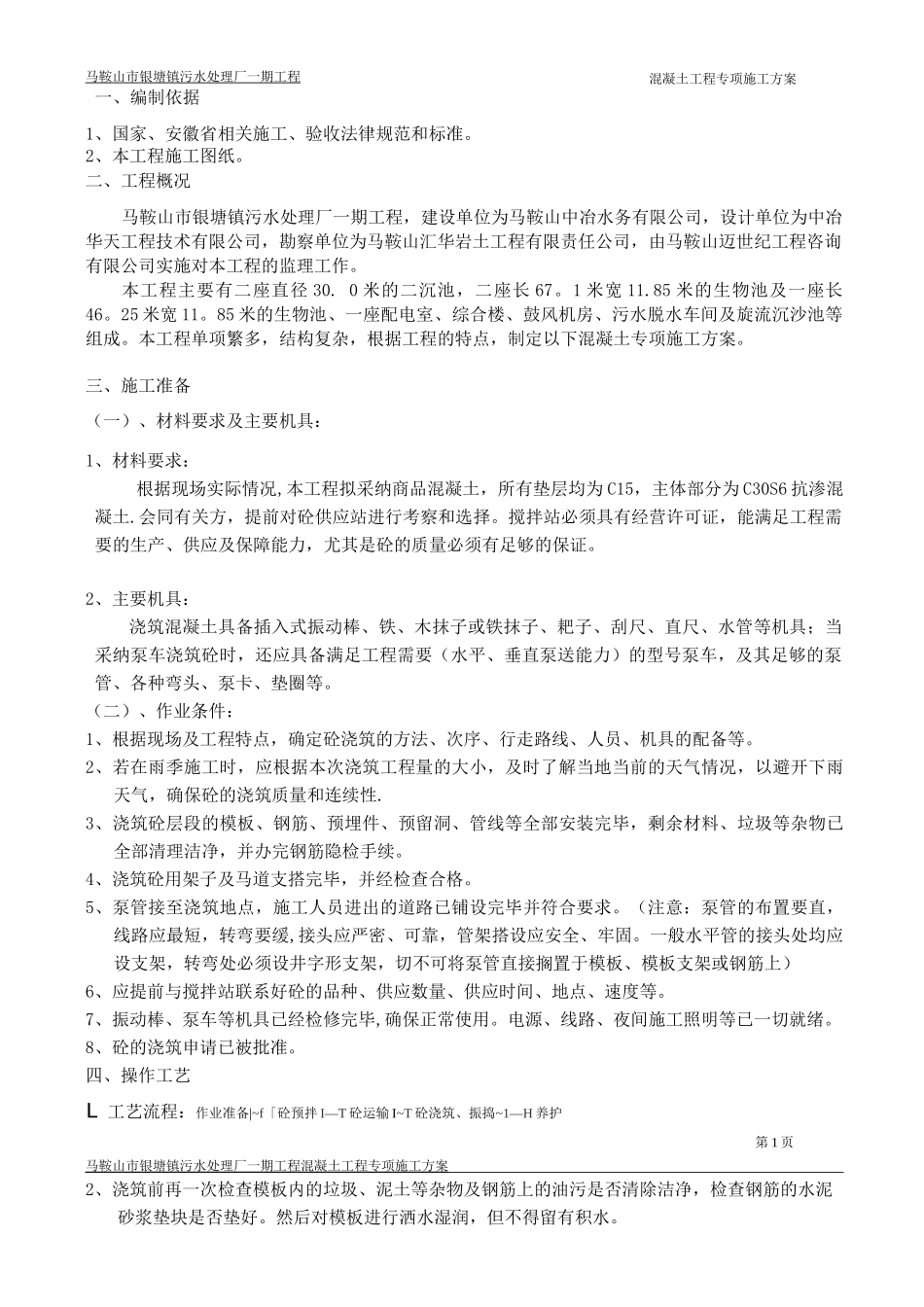

马鞍山市银塘镇污水处理厂一期工程一、编制依据 2二、工程概况 2三、施工准备 2(一)材料要求及主要机具 2(二)作业条件 2四、操作工艺 3五、具体操作方法 4(一)柱,池墙砼的浇筑 4(二)梁、板砼的浇筑 4(三)养护 5(四)防止质量通病措施 5六、季节性施工措施 8(一)雨期施工技术措施 8(二)冬季施工技术措施 10七、质量标准 11八、成品保护 12九、质量注意事项 13十、安全注意事项 13混凝土工程专项施工方案马鞍山市银塘镇污水处理厂一期工程一、编制依据1、国家、安徽省相关施工、验收法律规范和标准
2、本工程施工图纸
二、工程概况马鞍山市银塘镇污水处理厂一期工程,建设单位为马鞍山中冶水务有限公司,设计单位为中冶华天工程技术有限公司,勘察单位为马鞍山汇华岩土工程有限责任公司,由马鞍山迈世纪工程咨询有限公司实施对本工程的监理工作
本工程主要有二座直径 30
0 米的二沉池,二座长 67
1 米宽 11
85 米的生物池及一座长46
25 米宽 11
85 米的生物池、一座配电室、综合楼、鼓风机房、污水脱水车间及旋流沉沙池等组成
本工程单项繁多,结构复杂,根据工程的特点,制定以下混凝土专项施工方案
三、施工准备(一)、材料要求及主要机具:1、材料要求:根据现场实际情况,本工程拟采纳商品混凝土,所有垫层均为 C15,主体部分为 C30S6 抗渗混凝土
会同有关方,提前对砼供应站进行考察和选择
搅拌站必须具有经营许可证,能满足工程需要的生产、供应及保障能力,尤其是砼的质量必须有足够的保证
2、主要机具:浇筑混凝土具备插入式振动棒、铁、木抹子或铁抹子、耙子、刮尺、直尺、水管等机具;当采纳泵车浇筑砼时,还应具备满足工程需要(水平、垂直泵送能力)的型号泵车,及其足够的泵管、各种弯头、泵卡、垫圈等

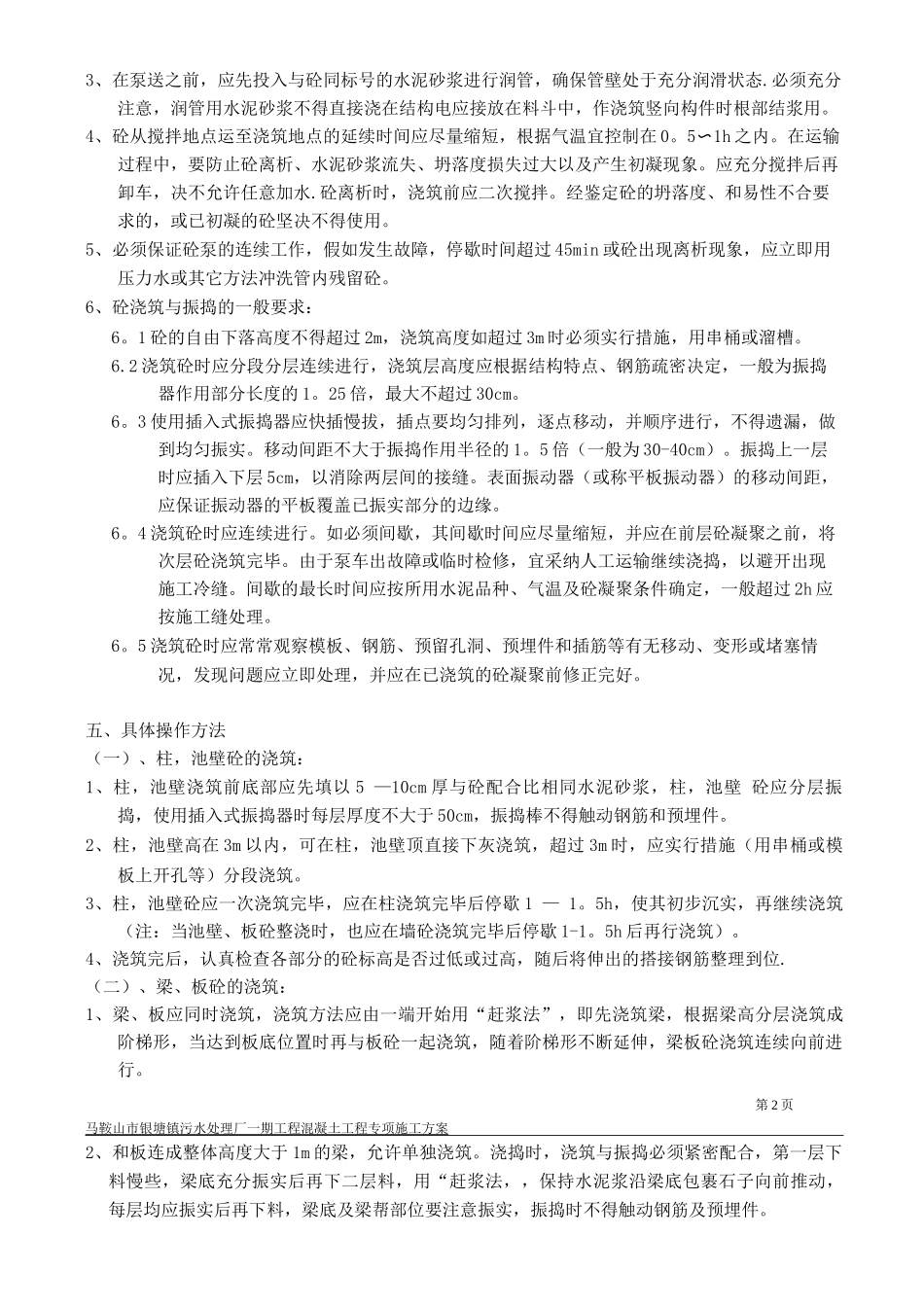

(二)、作业条件:1、根据现场及工程特点,确定砼浇筑的方法、次序、行走路线、
