电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

混凝土工程专项方案

混凝土工程专项方案_第1页
1/45
混凝土工程专项方案_第2页
2/45
混凝土工程专项方案_第3页
3/45

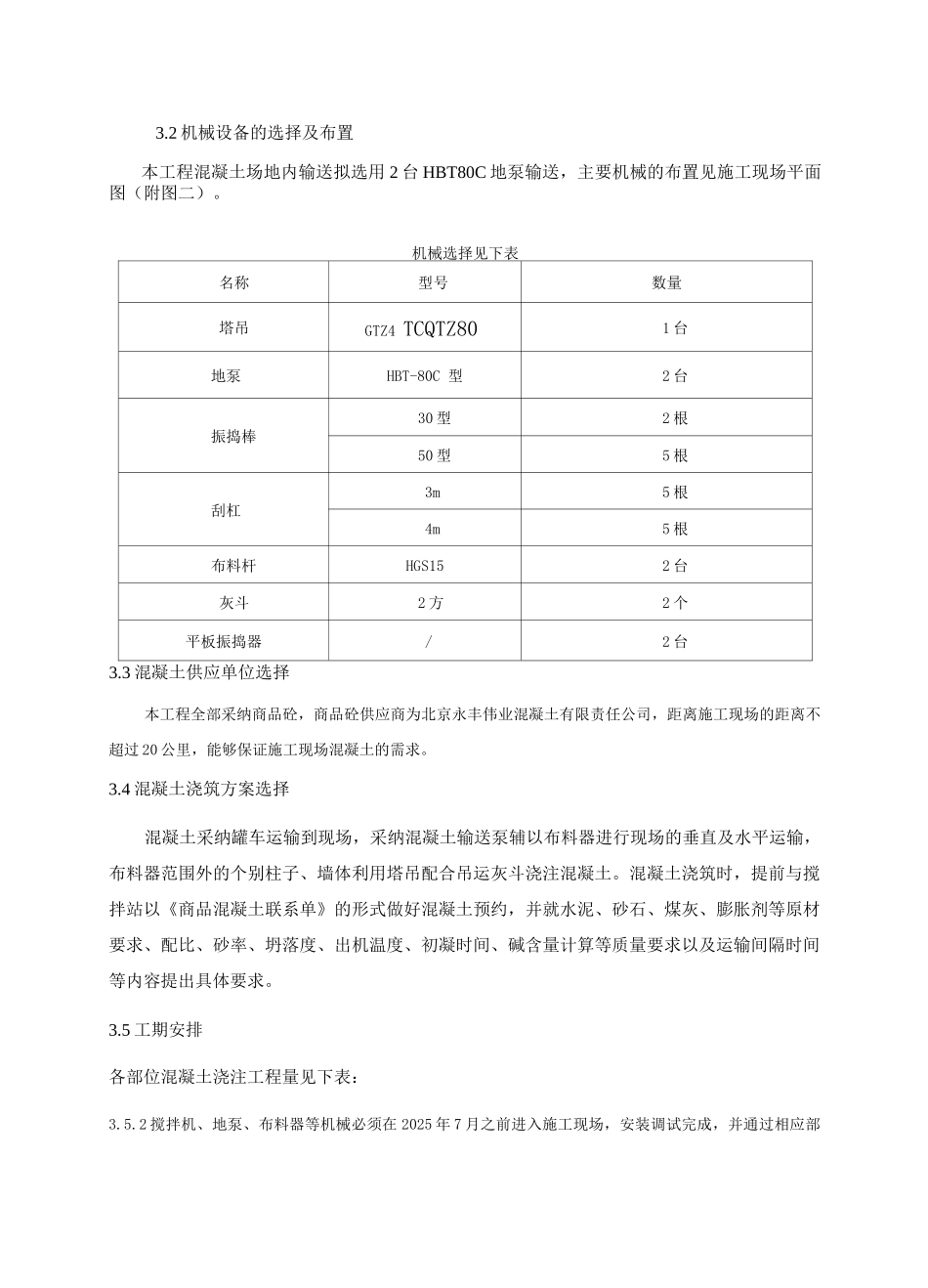

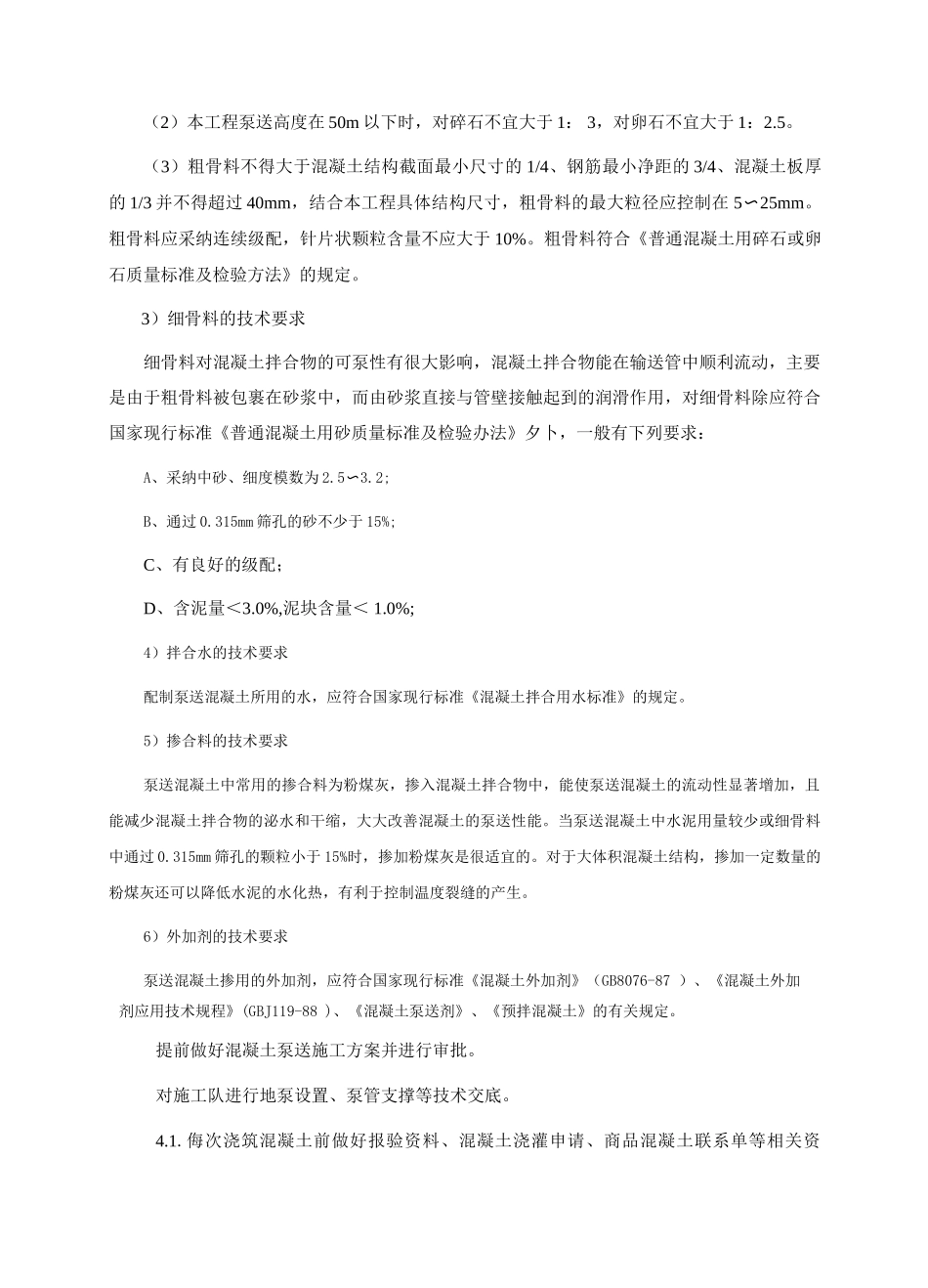

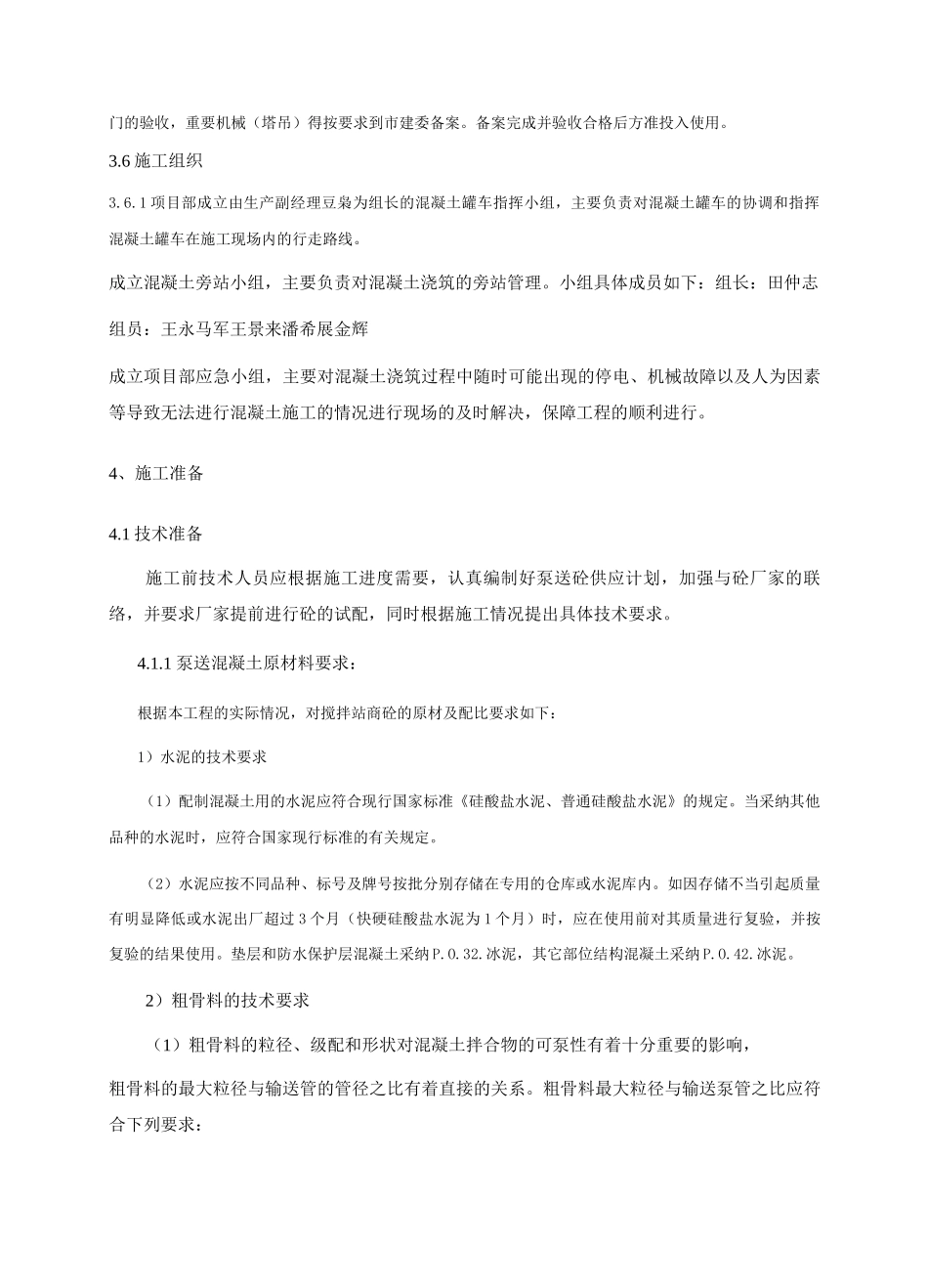

3.2 机械设备的选择及布置本工程混凝土场地内输送拟选用 2 台 HBT80C 地泵输送,主要机械的布置见施工现场平面图(附图二)。机械选择见下表名称型号数量塔吊GTZ4 TCQTZ801 台地泵HBT-80C 型2 台振捣棒30 型2 根50 型5 根刮杠3m5 根4m5 根布料杆HGS152 台灰斗2 方2 个平板振捣器/2 台3.3 混凝土供应单位选择本工程全部采纳商品砼,商品砼供应商为北京永丰伟业混凝土有限责任公司,距离施工现场的距离不超过 20 公里,能够保证施工现场混凝土的需求。3.4 混凝土浇筑方案选择混凝土采纳罐车运输到现场,采纳混凝土输送泵辅以布料器进行现场的垂直及水平运输,布料器范围外的个别柱子、墙体利用塔吊配合吊运灰斗浇注混凝土。混凝土浇筑时,提前与搅拌站以《商品混凝土联系单》的形式做好混凝土预约,并就水泥、砂石、煤灰、膨胀剂等原材要求、配比、砂率、坍落度、出机温度、初凝时间、碱含量计算等质量要求以及运输间隔时间等内容提出具体要求。3.5 工期安排各部位混凝土浇注工程量见下表:3.5.2 搅拌机、地泵、布料器等机械必须在 2025 年 7 月之前进入施工现场,安装调试完成,并通过相应部门的验收,重要机械(塔吊)得按要求到市建委备案。备案完成并验收合格后方准投入使用。3.6 施工组织3.6.1 项目部成立由生产副经理豆枭为组长的混凝土罐车指挥小组,主要负责对混凝土罐车的协调和指挥混凝土罐车在施工现场内的行走路线。成立混凝土旁站小组,主要负责对混凝土浇筑的旁站管理。小组具体成员如下:组长:田仲志组员:王永马军王景来潘希展金辉成立项目部应急小组,主要对混凝土浇筑过程中随时可能出现的停电、机械故障以及人为因素等导致无法进行混凝土施工的情况进行现场的及时解决,保障工程的顺利进行。4、施工准备4.1 技术准备施工前技术人员应根据施工进度需要,认真编制好泵送砼供应计划,加强与砼厂家的联络,并要求厂家提前进行砼的试配,同时根据施工情况提出具体技术要求。4.1.1 泵送混凝土原材料要求:根据本工程的实际情况,对搅拌站商砼的原材及配比要求如下:1)水泥的技术要求(1)配制混凝土用的水泥应符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》的规定。当采纳其他品种的水泥时,应符合国家现行标准的有关规定。(2)水泥应按不同品种、标号及牌号按批分别存储在专用的仓库或水泥库内。如因存储不当引起质量有明显降低或水泥出厂超过 3 个月(快硬硅酸盐水泥为 1 个月)时,应在使...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土工程专项方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
