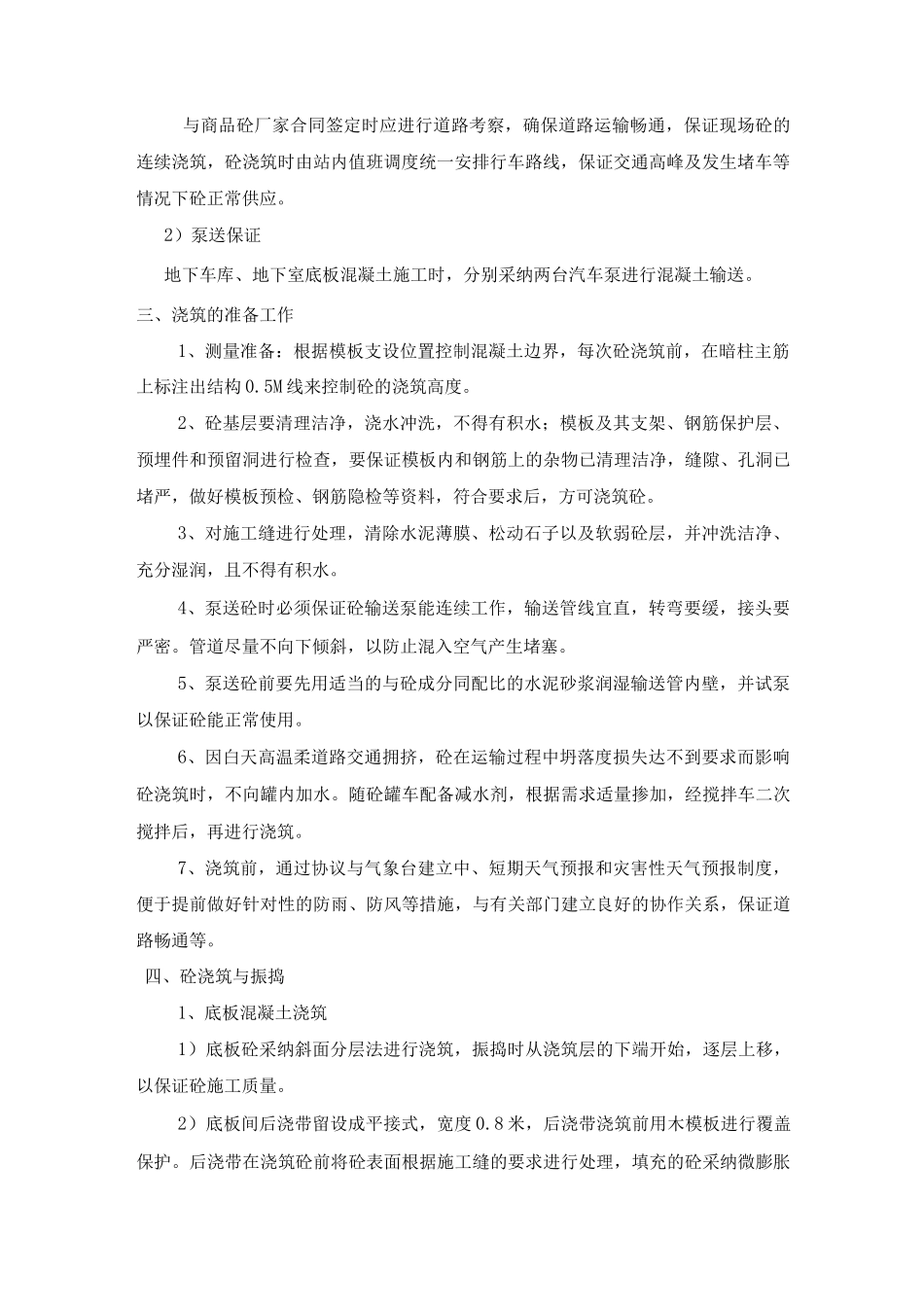

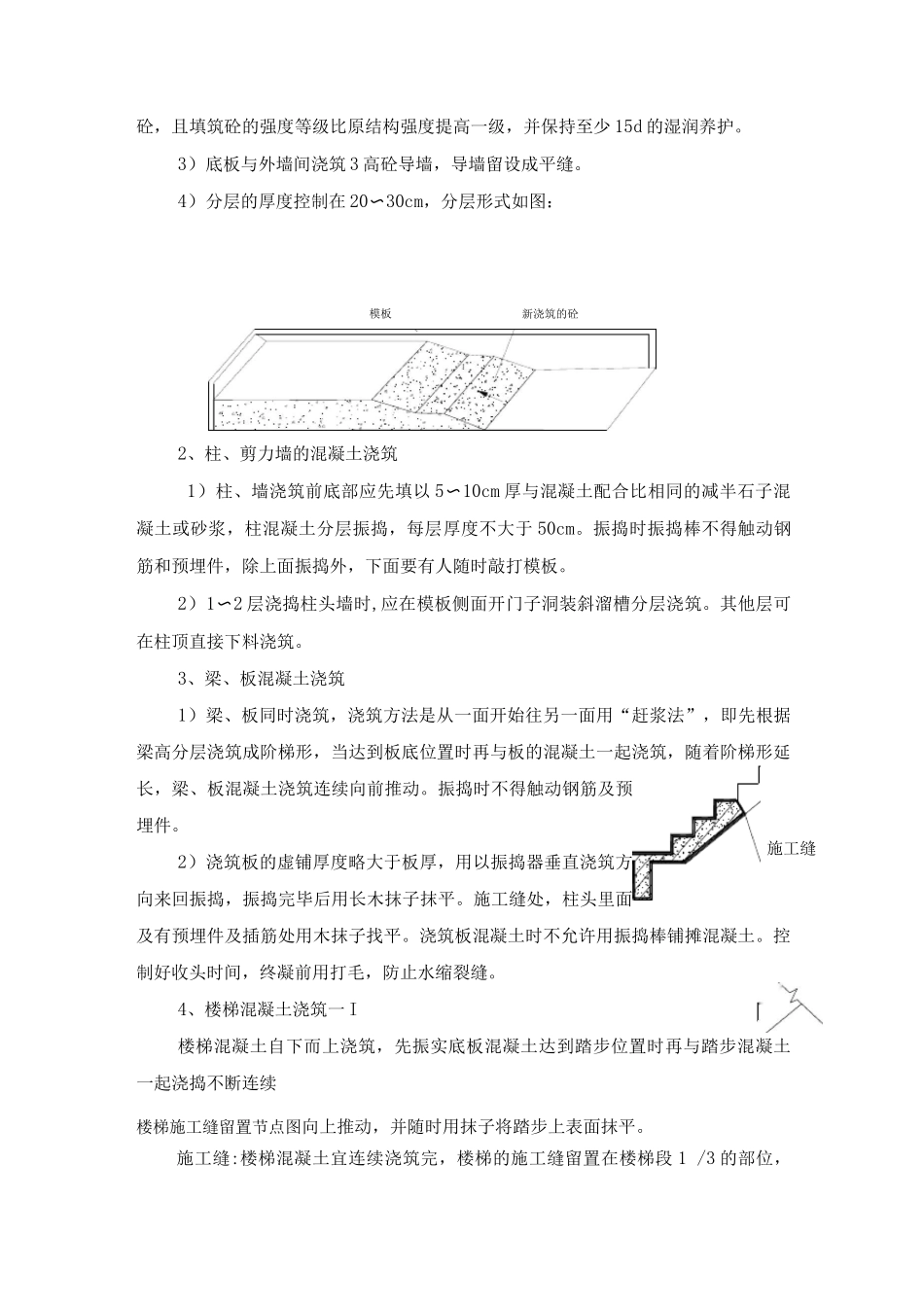

混凝土工程为保证混凝土的质量,本工程基础、主体结构均采纳商品混凝土。本工程地下车库及地下室部分垫层砼为 C15、筏板基础混凝土 C35P6,高层主楼区域墙柱混凝土采纳 C50 并随层高增加逐步递减。其余士 0.0 以上部位梁板柱、墙板等混凝土均采纳 C30。一、施工准备1、技术准备1)为确保正常施工,技术部门应积极、认真熟悉施工图纸,做好隐蔽工程验收,,并对施工人员进行混凝土浇筑技术交底。2)做好对商品混凝土试块见证取样准备工作。3)认真确定分部分项工程质量控制点,落实质量控制措施,保证工程质量控制目标。2、物资准备1)建筑材料准备:根据施工进度编制混凝土需要量及浇筑时间计划,提前与商品混凝土供应商联系。2)建筑施工机具准备:输送泵、泵管、振动器、平板振动器、平锹、刮板等3、施工人员组织1)在施施工场地下车库、地下室基础混凝土时,采纳两台混凝土泵车连续作业。2)浇筑砼负责人:工程总指挥,现场指挥,技术、质量总负责,现场技术,现场监控,现场核算,砼收料、联系,砼灌车调度,试块制作、坍落度测试。3)人员组织:分班施工,每班负责混凝土振捣 16 人,平仓 10 人,控制标高、找平、打木蟹人员 6 人,清理人员 4 人,泵车 4 人;浇筑过程中留有木工护模 2 人,浇筑时来回巡视,发现模板异常及时修理,以免跑模;留有钢筋工 2 人,负责浇筑过程中被踩弯、位置偏移的钢筋矫正;留有水电工 2 人,负责浇筑过程中被踩弯、位置偏移的电管矫正。二、砼的运输1 )运输保证与商品砼厂家合同签定时应进行道路考察,确保道路运输畅通,保证现场砼的连续浇筑,砼浇筑时由站内值班调度统一安排行车路线,保证交通高峰及发生堵车等情况下砼正常供应。2)泵送保证地下车库、地下室底板混凝土施工时,分别采纳两台汽车泵进行混凝土输送。三、浇筑的准备工作1、测量准备:根据模板支设位置控制混凝土边界,每次砼浇筑前,在暗柱主筋上标注出结构 0.5M 线来控制砼的浇筑高度。2、砼基层要清理洁净,浇水冲洗,不得有积水;模板及其支架、钢筋保护层、预埋件和预留洞进行检查,要保证模板内和钢筋上的杂物已清理洁净,缝隙、孔洞已堵严,做好模板预检、钢筋隐检等资料,符合要求后,方可浇筑砼。3、对施工缝进行处理,清除水泥薄膜、松动石子以及软弱砼层,并冲洗洁净、充分湿润,且不得有积水。4、泵送砼时必须保证砼输送泵能连续工作,输送管线宜直,转弯要缓,接头要严密。管道尽量不向下倾斜,以防...
