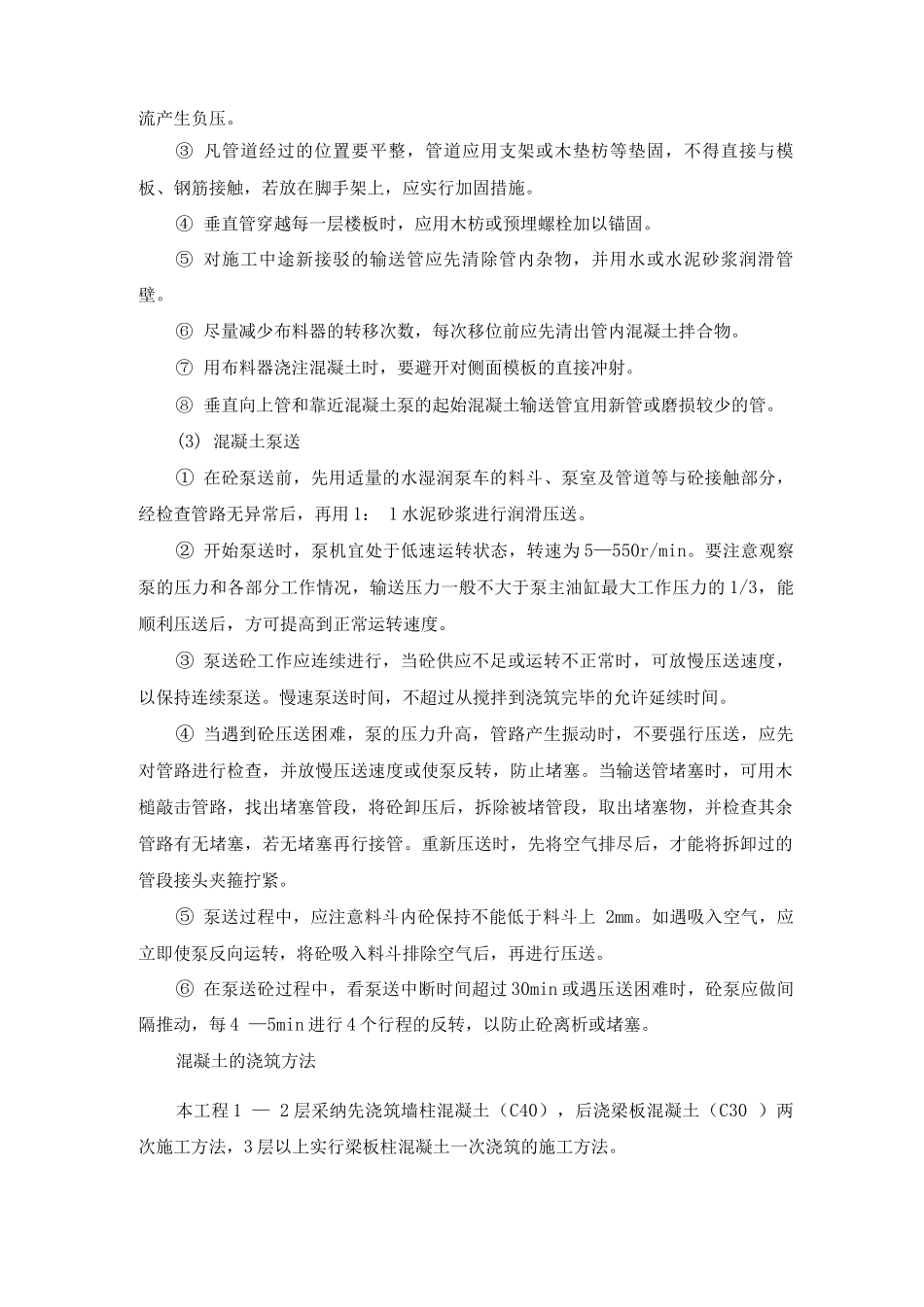

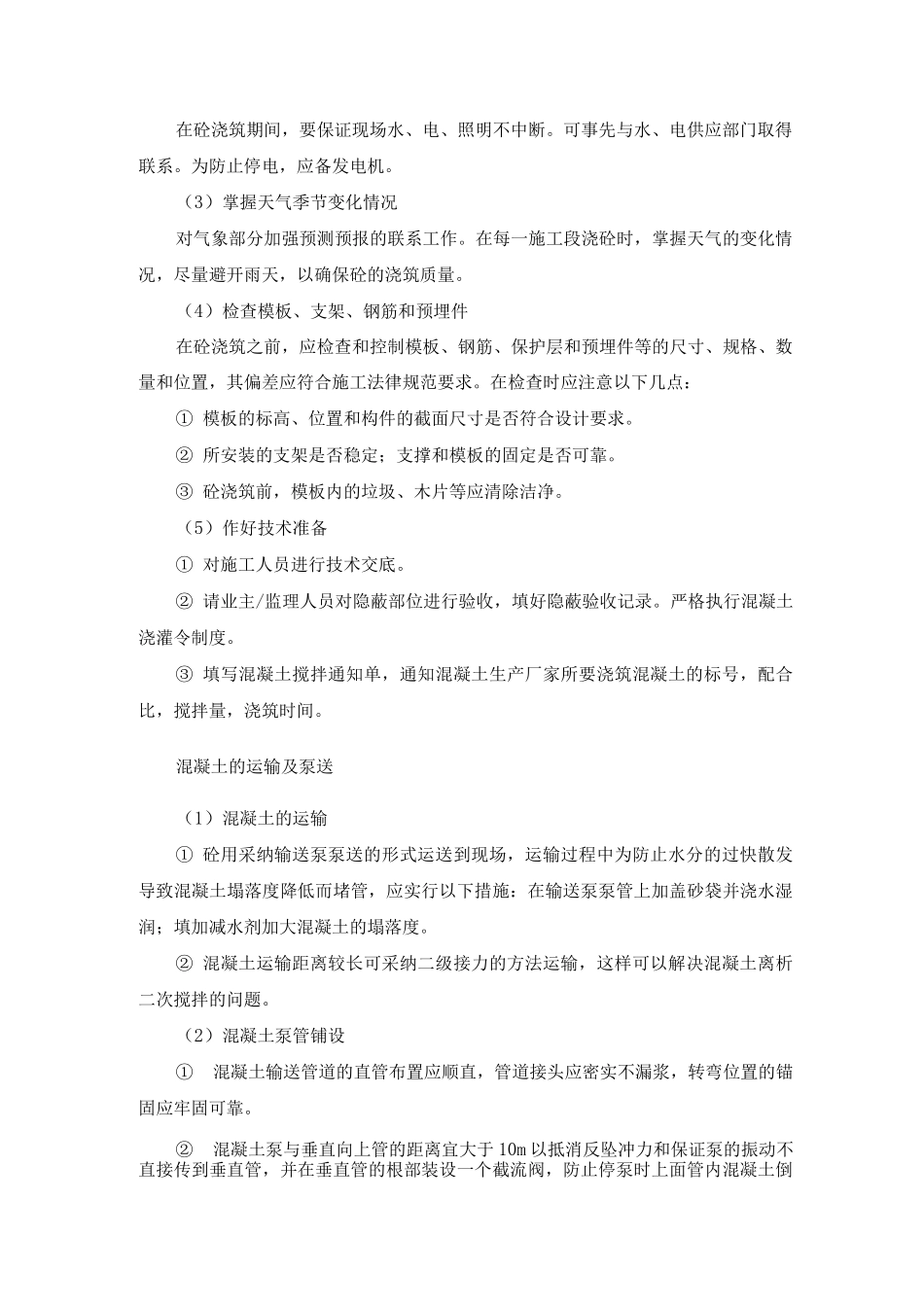

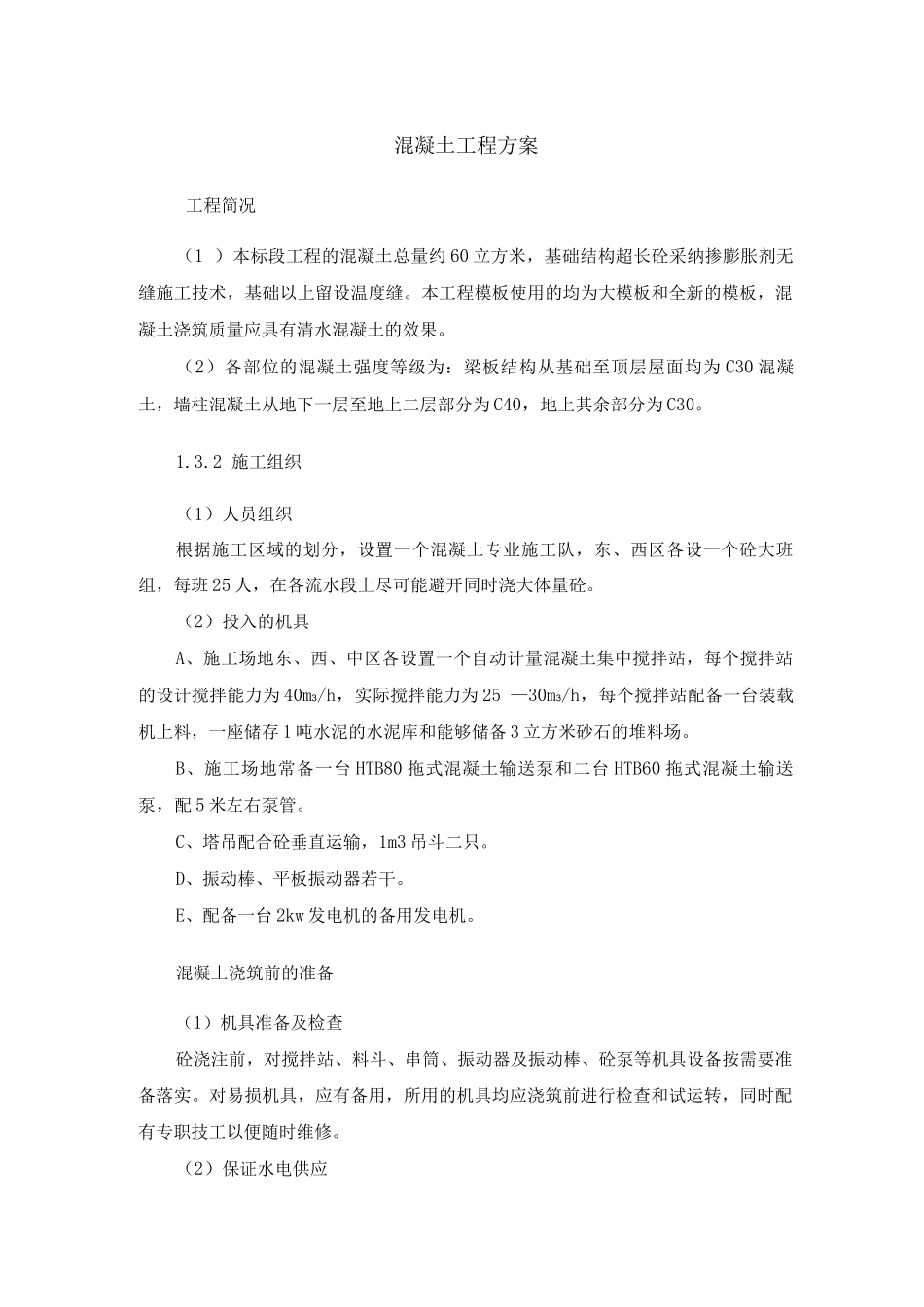

混凝土工程方案工程简况(1 )本标段工程的混凝土总量约 60 立方米,基础结构超长砼采纳掺膨胀剂无缝施工技术,基础以上留设温度缝
本工程模板使用的均为大模板和全新的模板,混凝土浇筑质量应具有清水混凝土的效果
(2)各部位的混凝土强度等级为:梁板结构从基础至顶层屋面均为 C30 混凝土,墙柱混凝土从地下一层至地上二层部分为 C40,地上其余部分为 C30
2 施工组织(1)人员组织根据施工区域的划分,设置一个混凝土专业施工队,东、西区各设一个砼大班组,每班 25 人,在各流水段上尽可能避开同时浇大体量砼
(2)投入的机具A、施工场地东、西、中区各设置一个自动计量混凝土集中搅拌站,每个搅拌站的设计搅拌能力为 40m3/h,实际搅拌能力为 25 —30m3/h,每个搅拌站配备一台装载机上料,一座储存 1 吨水泥的水泥库和能够储备 3 立方米砂石的堆料场
B、施工场地常备一台 HTB80 拖式混凝土输送泵和二台 HTB60 拖式混凝土输送泵,配 5 米左右泵管
C、塔吊配合砼垂直运输,1m3 吊斗二只
D、振动棒、平板振动器若干
E、配备一台 2kw 发电机的备用发电机
混凝土浇筑前的准备(1)机具准备及检查砼浇注前,对搅拌站、料斗、串筒、振动器及振动棒、砼泵等机具设备按需要准备落实
对易损机具,应有备用,所用的机具均应浇筑前进行检查和试运转,同时配有专职技工以便随时维修
(2)保证水电供应在砼浇筑期间,要保证现场水、电、照明不中断
可事先与水、电供应部门取得联系
为防止停电,应备发电机
(3)掌握天气季节变化情况对气象部分加强预测预报的联系工作
在每一施工段浇砼时,掌握天气的变化情况,尽量避开雨天,以确保砼的浇筑质量
(4)检查模板、支架、钢筋和预埋件在砼浇筑之前,应检查和控制模板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置,其偏差应符合施工法律规范要求
在检查时应注
