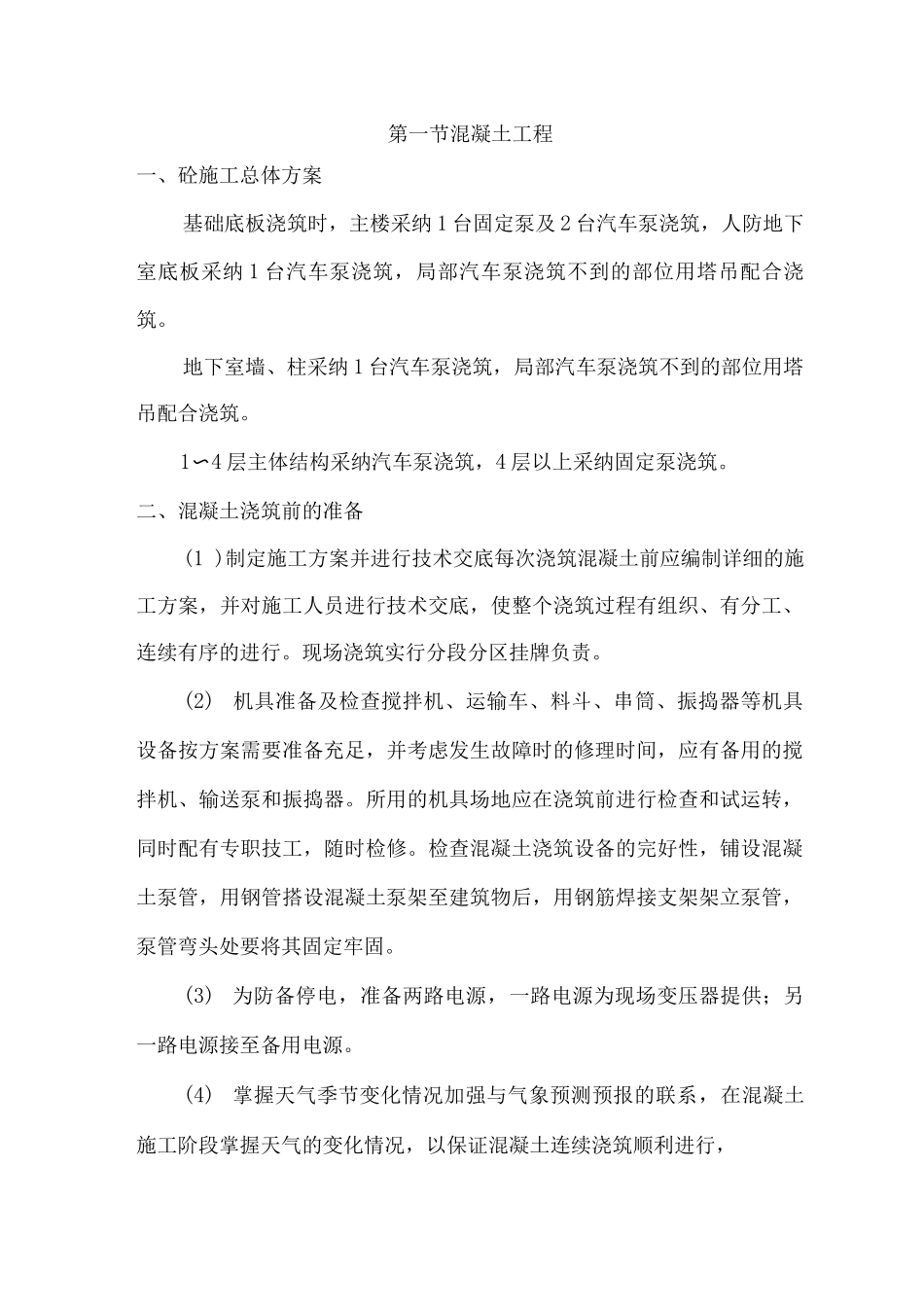

第一节混凝土工程一、砼施工总体方案基础底板浇筑时,主楼采纳 1 台固定泵及 2 台汽车泵浇筑,人防地下室底板采纳 1 台汽车泵浇筑,局部汽车泵浇筑不到的部位用塔吊配合浇筑
地下室墙、柱采纳 1 台汽车泵浇筑,局部汽车泵浇筑不到的部位用塔吊配合浇筑
1〜4 层主体结构采纳汽车泵浇筑,4 层以上采纳固定泵浇筑
二、混凝土浇筑前的准备(1 )制定施工方案并进行技术交底每次浇筑混凝土前应编制详细的施工方案,并对施工人员进行技术交底,使整个浇筑过程有组织、有分工、连续有序的进行
现场浇筑实行分段分区挂牌负责
(2)机具准备及检查搅拌机、运输车、料斗、串筒、振捣器等机具设备按方案需要准备充足,并考虑发生故障时的修理时间,应有备用的搅拌机、输送泵和振捣器
所用的机具场地应在浇筑前进行检查和试运转,同时配有专职技工,随时检修
检查混凝土浇筑设备的完好性,铺设混凝土泵管,用钢管搭设混凝土泵架至建筑物后,用钢筋焊接支架架立泵管,泵管弯头处要将其固定牢固
(3)为防备停电,准备两路电源,一路电源为现场变压器提供;另一路电源接至备用电源
(4)掌握天气季节变化情况加强与气象预测预报的联系,在混凝土施工阶段掌握天气的变化情况,以保证混凝土连续浇筑顺利进行,确保混凝土质量

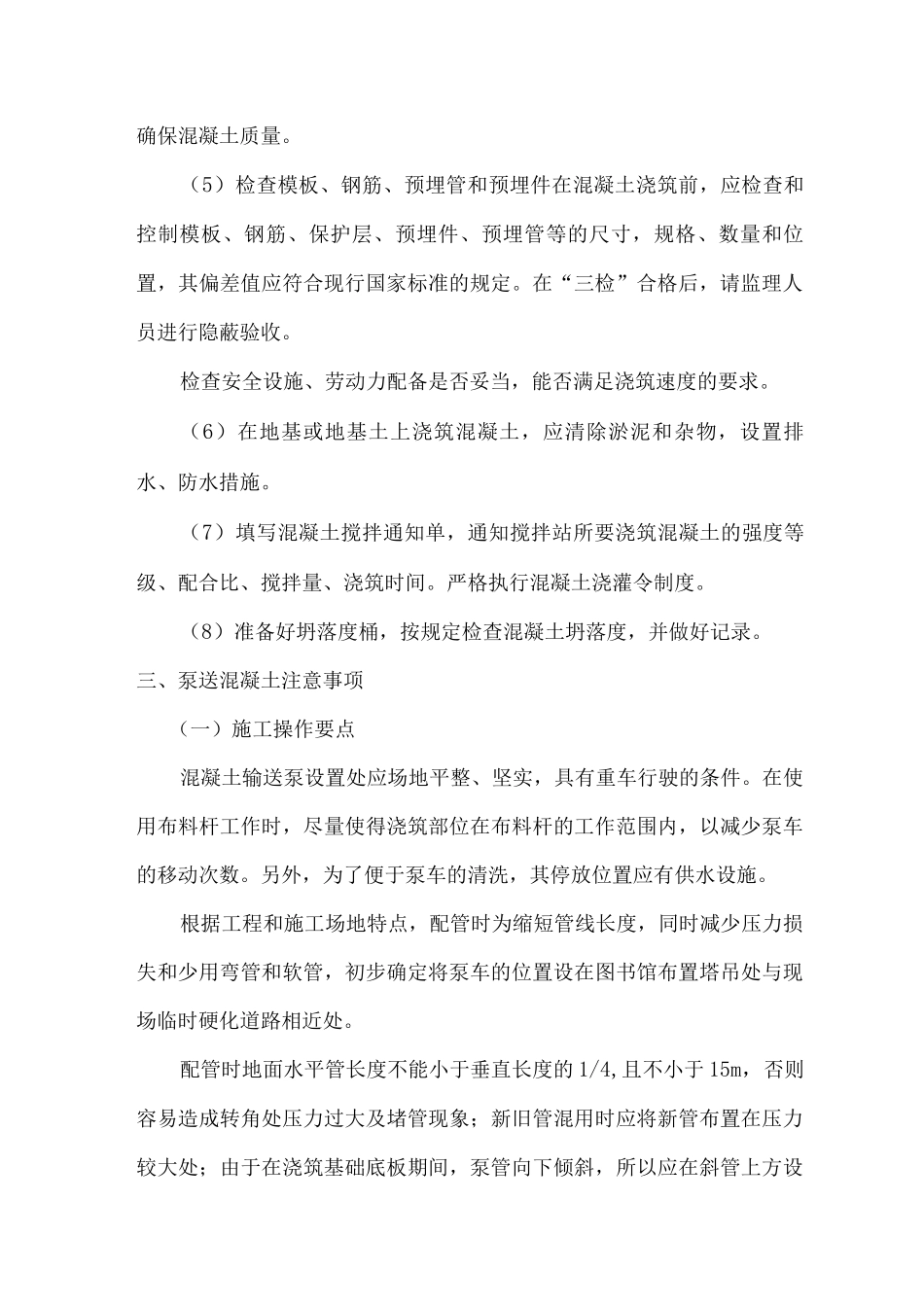

(5)检查模板、钢筋、预埋管和预埋件在混凝土浇筑前,应检查和控制模板、钢筋、保护层、预埋件、预埋管等的尺寸,规格、数量和位置,其偏差值应符合现行国家标准的规定
在“三检”合格后,请监理人员进行隐蔽验收
检查安全设施、劳动力配备是否妥当,能否满足浇筑速度的要求
(6)在地基或地基土上浇筑混凝土,应清除淤泥和杂物,设置排水、防水措施
(7)填写混凝土搅拌通知单,通知搅拌站所要浇筑混凝土的强度等级、配合比、搅拌量、浇筑时间
严格执行混凝土浇灌令制度
(8)准备好坍落度桶,按规定检查混凝土坍落度,并做好记录

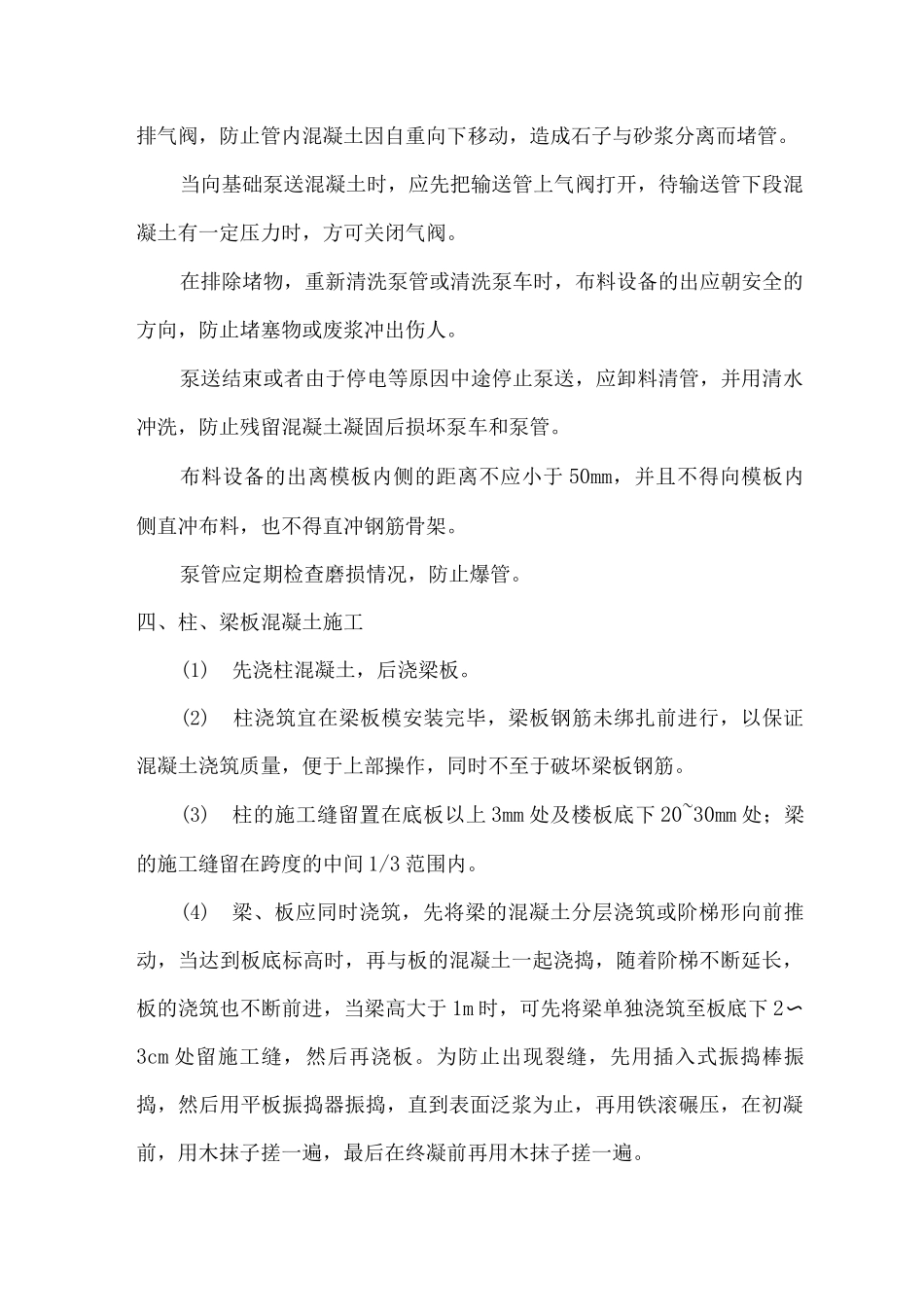

三、泵送混凝土注意事项(一)施工
